110kV线路更换耐张绝缘子作业指导书
- 格式:doc
- 大小:132.50 KB
- 文档页数:9

停电更换耐张绝缘子作业指导书
1.范围
本指导书适用于10kV配电线路停电更换耐张绝缘子作业。
2.规范性引用文件
下列文件中的条款通过本指导书的引用而构成本指导书的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本指导书,但鼓励根据本指导书达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本指导书。
DL409-91电业安全工作规程(电力线路部分)
GB50173-92电气装置安装工程 35kV及以下架空电力线路施工及验收规范
3.安全及预控措施
4.作业准备
5.作业周期
必要时进行。
6.作业内容及方法
6.1 作业开工
6.2 作业步骤及工艺要求
6.3 异常现场及对策
6.4 竣工验收
7.作业记录
8.附件
8.1 工作人员分工明细表
8.2 主要工器具、机械清单
8.3 施工材料清单
注:附件8.1、8.2和8.3使用时,应根据实际情况填写。
停电更换耐张绝缘子作业指导书前言为贯彻电力生产“安全第一、预防为主”的方针,正确执行安全生产的有关规定,确保输电线路在检修的情况下的设备及人身安全,确保设备的完好率和可用率,做到安全可靠,保质保量。
根据安全生产有关规定,结合本局检修工作的实际情况,特制定本作业指导书。
本作业指导书对停电更换耐张绝缘子的操作步骤、技术要点、安全注意事项、危险点分析及控制措施等方面进行了详细的规范,用于指导本局输电线路检修人员更换耐张绝缘子工作。
目次1 范围 (1)2 规范性引用文件 (1)3 支持文件 (1)4 术语和定义 (1)5 安全及控制措施 (2)6 作业准备 (5)7 作业周期 (7)8 工期定额 (8)9 设备主要参数 (8)10 作业流程 (8)11 作业项目、工艺要求和质量标准 (9)12 作业过程中可能出现的异常现象及对策 (12)13 作业后的验收与交接 (12)附录A更换耐张绝缘子记录表 (13)1 范围本作业指导书适用于本局管辖35kV~500kV交流架空输电线路上停电更换耐张绝缘子工作。
2 规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注明日期的引用文件,其随后所有修改单或修订版本均不适用于本作业指导书,然而,鼓励根据本作业指导书达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注明日期的引用文件,其最新版本适用于本作业指导书。
GBJ50233—2005 110~500kV架空送电线路施工及验收规范DL 409—91 电业安全工作规程(电力线路部分)DL/T 741—2001 架空送电线路运行规程Q/CSG 1 0005—2004 电气工作票技术规范(线路部分)3 支持文件绝缘子的合格证、出厂试验报告、安装说明等文件资料。
4 术语和定义4.1 绝缘子insulator用于支持或悬挂导线,并使导线与接地杆塔绝缘。
绝缘子必须有足够的电气绝缘强度和机械强度。

带电更换直线整串绝缘子作业指导书1.作业条件本项作业适用于110kV~220kV输电线路, 500kV输电线路可作为参考。
2.本工作为野外高空带电作业, 应在晴好天气下进行, 风力大于5级、雷、雨、雪、雾等恶劣天气时, 严禁作业。
3.使用工器具及材料4.作业人员要求带电作业人员必须取得《带电作业资格证》。
5.安全注意事项及危险点控制5.1.安全注意事项5.1.1.该项生产必须退出所工作线路重合闸, 得到调度许可工作命令后方可工作。
5.1.2.带电作业开始前, 所用绝缘工具必须用2500V兆欧表检测其绝缘电阻(电极宽:2cm, 极间距:2cm)绝缘工具的电阻值不得低于700 兆欧。
5.1.3.杆上及等电位人员必须穿戴全套合格的屏蔽服。
5.1.4.现场工作人员必须戴安全帽, 杆上人员不得失去安全带的保护。
5.1.5.作业过程中, 杆上作业人员不得触及未脱离带电导线的绝缘子;等电位作业人员必须保持对地安全距离不小于:110kV—1.0米;220kV--1.8米;对邻相的安全距离:110kV—1.4米;220KV—2.5米5.1.6.绝缘工具保持有效绝缘长度操作杆: 110kV—1.3米; 220kV--2.1米5.1.7.绝缘绳索、承力工具: 110kV—1米; 220kV--1.8米5.1.8.作业前必须对绝缘子串进行零值检测, 良好的绝缘子片数必须达到:110kV—5片;220kV—9片才能进行带电作业。
5.1.9.工作中应加装导线后备保护绳5.2.加强现场监护, 及时纠正不安全动作。
天气不良, 停止作业。
5.3.危险点控制措施6.1.1.方法一: 等电位作业法。
6.1.2.作业人员组成: 本作业需作业人员7人, 工作负责人1名;等电位作业人员1人, 杆上作业人员1人, 地面作业人员4人。
6.1.3.作业步骤6.1.3.1.接受工作任务, 召开班前会, 讲解相关技术安全措施及施工方法6.1.3.2.填写工作票, 准备好工器具。
编号:Q/×××110kV××线停电更换耐张塔双串绝缘子串作业指导书编写:年月日安全: _________ _____年___月___日审核:年月日批准:年月日工作负责人:作业日期年月日时至年月日时××供电公司×××1范围本指导书适用于黄石供电公司输电线路部110KV××线停电更换耐张单串绝缘子的检修作业。
2 引用文件GBJ 233-1990 110~500kV架空电力线路施工及验收规范DL/T 5092-1999 110-500KV架空送电线路设计技术规程GB/T 19001-2000 质量管理体系要求DL 409-1991 电业安全工作规程(电力线路部分)DL/T 741-2001 架空送电线路运行规程国家电网生[2004]503号关于印发《国家电网公司现场标准化作业指导书编制导则(试行)》的通知现场标准化作业指导书编制导则3 修前准备3.1 施工组织3.2准备工作安排3.2人员要求3.3工器具3.4材料3.5危险点分析3.6安全措施3.7作业分工4作业程序4.1开工4.2作业内容及标准4.3竣工5记录5.1变更记录5.2消缺记录6 验收总结7 指导书执行情况评估8 附录8.1 对绝缘子的要求1 各种绝缘瓷件必需有厂家合格证明书,其电气与机械的各项性能应符合国家规定。
在使用前和检修中须进行下列检查,如有缺陷应进行处理。
1.各部尺寸符合要求装配合式;2.铁件与瓷件应结合紧密良好;3.新架设线路的各种绝缘瓷件表面应光滑,无裂纹,缺釉,气泡或烧坏的硬伤;4.运行中的绝缘瓷件允许硬伤程度如下:各种绝缘子的硬伤单处面积或多处面积不应超过50mm 25.悬式瓷并的弹簧销子,簧力应合适,锌镀得良好,厚度应符合规定。
2 拆下轮换的绝缘瓷件,必须经过电气试验。
并取得合格后方可使用。
8.2编写说明工作任务:×× kV××线更换耐张绝缘子串。
编号:Q/xxx 110kV xx线停电更换耐张塔双串绝缘子串作业指导书工作负责人: ____________作业日期年月日时至年月日时xx供电公司xxx1范围本指导书适用于黄石供电公司输电线路部110KV XX线停电更换耐张单串绝缘子的检修作业。
2引用文件GBJ 233-1990 110 〜500kV架空电力线路施工及验收规范DL/T 5092-1999 110-500KV 架空送电线路设计技术规程GB/T 19001-2000 质量管理体系要求DL 409-1991 电业安全工作规程(电力线路部分)DL/T 741-2001 架空送电线路运行规程国家电网生[2004]503号关于印发《国家电网公司现场标准化作业指导书编制导则(试行)》的通知现场标准化作业指导书编制导则3修前准备3.1施工组织3.2准备工作安排3.2人员要求V序号内1本周期体检合格,作业前精神状态良好2《安规》考试合格3具备更换绝缘子的操作技能及具备登高作业证书3.3工器具V序号名称1传递绳2导线保护绳容责任人备注型号/规格单位数量备注0 12 X 40m条1按作业小组配备0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排序号内容标准责任人备注现场勘查, 查阅图纸资料明确作业任务、技术标准1工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定2标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3填写工作票按生产计划43.2人员要求V序号内容责任人备注1 本周期体检合格, 作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3 工器具V序号名称型号/ 规格单位数量备注1传递绳0 12X 40m条1按作业小组配备2导线保护绳0 17.5 X 2m条1按作业小组配备5 关系协调:负责本次施工中的关系协调3.2 准备工作安排。

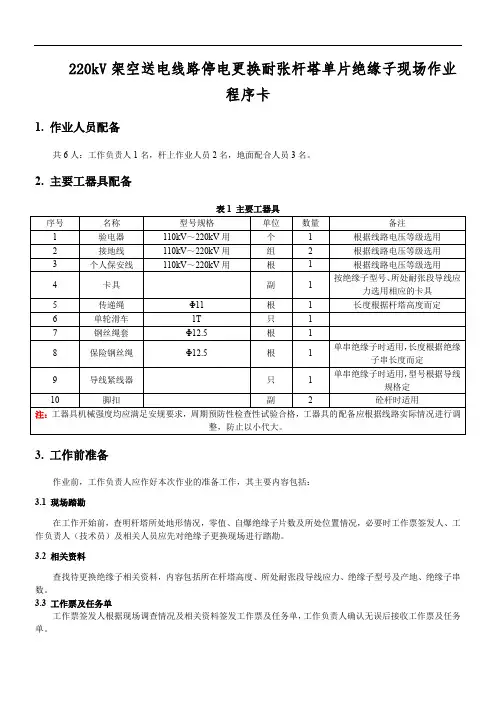

220kV架空送电线路停电更换耐张杆塔单片绝缘子现场作业程序卡1. 作业人员配备共6人:工作负责人1名,杆上作业人员2名,地面配合人员3名。
2. 主要工器具配备3. 工作前准备作业前,工作负责人应作好本次作业的准备工作,其主要内容包括:3.1 现场踏勘在工作开始前,查明杆塔所处地形情况,零值、自爆绝缘子片数及所处位置情况,必要时工作票签发人、工作负责人(技术员)及相关人员应先对绝缘子更换现场进行踏勘。
3.2 相关资料查找待更换绝缘子相关资料,内容包括所在杆塔高度、所处耐张段导线应力、绝缘子型号及产地、绝缘子串数。
3.3 工作票及任务单工作票签发人根据现场调查情况及相关资料签发工作票及任务单,工作负责人确认无误后接收工作票及任务单。
3.4 材料准备及要求。
工作负责人根据零值、自爆数量配备足够的良好绝缘子和相关材料,绝缘子型号和规格应和待更换的绝缘子保持一致。
3.5 危险点分析预控表2 危险点分析预控4. 二交一查(1)工作前,工作负责人检查工作票所列安全措施及注意事项是否正确完备和工作许可人所做的安全措施及注意事项是否符合现场实际条件,必要时予以补充;工作负责人应召集工作班成员进行“二交一查”,包括交代工作任务、安全措施及注意事项和技术措施,进行危险点告知,检查人员状况和工作准备情况。
(2)全体工作班成员明确工作任务、安全措施及注意事项、技术措施和危险点后在工作票上签字。
5. 明确人员分工(1)工作负责人1名,负责工作组织、监护;(2)杆上作业人员2名,负责验电接地和更换绝缘子;(3)地面作业人员1名,负责配合传递工器具材料等。
6. 核对现场(1)作业人员开始登塔作业前,须认真核对现场线路双重命名、塔号、色标,确认无误后方可登塔;(2)工作负责人应确认现场情况与踏勘情况相符。
7. 安全措施及注意事项(1)严格执行工作票制度,以及停电、验电、挂接地线的安全技术措施;(2)主要承力工具及保护钢丝应根据所在耐张段应力大小核验,严禁以小代大;(3)对于单串绝缘子必须做好防导线脱落的保护措施;(4)同塔架设双回路线路进行绝缘子更换时,作业人员活动范围及其所携带的工具、材料等,与带电导线最小距离不得小于1.50 m(110 kV);3.00m(220 kV)。
编号:Q/BC-AZ-045 110kV线路停电更换直线悬垂串单片绝缘子作业指导书
(范本)
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期年月日时至年月日时
天津电力公司北辰供电分公司
1范围
本作业指导书适用于天津电力公司北辰供电分公司更换110kV线路更换直线悬垂串单片绝缘子作业。
2 引用文件
国家电网公司电力安全工作规程(电力线路部分)
GBJ 233—90《110~500kV架空电力线路施工及验收规范》
GBJ 50312—200《110~500kV架空送电线路施工及验收规范》
DL/T 5092—1999《110~500kV架空送电线路设计技术规程》
DL/T 741—2001《架空送电线路运行规程》
DL/T 5009.2—2004《电力建设安全工作规程》第二部分:架空电力线路
国家电网公司110(66)kV—500kV架空输电线路运行规范
国家电网公司110(66)kV—500kV架空输电线路检修规范
天津电力公司《天津市电力公司架空送电线路运行规程》
3 作业准备
3.1准备工作安排
3.2 召开班前会
3.2 人员要求
3.3 工器具
3.4 材料
3.5 危险点分析
3.6 安全措施
3.7作业分工
4 作业程序
4.1 作业开工
4.2 作业内容及标准。
110kV输电线路带电更换耐张整串绝缘子作业指导书工作线路名称:工作班组:工作负责人:作业日期年月日时分至年月日时分1、适用范围:适用于110kV线路带电更换耐张整串绝缘子。
2、引用文件国家电网生(2006)935号《架空输电线路管理规程》国家电网公司《110(66)kV~500kV架空输电线路运行规范》国家电网公司《110(66)kV~500kV架空输电线路检修规范》国家电网公司《110(66)kV~500kV架空输电线路检修导则》国家电网生技[2005]173号《110(66)kV~500kV架空输电线路检修规范》国家电网Q/GDW1799.2-2013 《国家电网公司电力安全工作规程》(线路部分)DL/T 800 电力企业标准编制规则、Q/GDW 1 安全生产健康环境质量管理体系基础和术语Q/GDW 2 安全生产健康环境质量管理体系规范而编制。
GB 6568.1—2000 带电作业用屏蔽服装GB/T 18037—2000 带电作业工具基本技术要求与设计导则GB 13035—2003 带电作业用绝缘绳索 GB 13034—2003 带电作业用绝缘滑车GB/T 14286—2002 带电作业工具设备术语DL/T 741—2010 架空输电线路运行规程DL/T 626-1997 盘形悬式绝缘子劣化检测规程GB/T 2900.55—2002 电工术语带电作业DL 779—2001 带电作业用绝缘绳索类工具国家电力公司1997.7 《带电作业管理制度》国家电力公司1997.10 《带电作业操作导则》危险点预控现场作业指导书GB 50233—2015 《110~750kV架空送电线路施工及验收规范》3、作业前准备3.1准备工作安排3.2人员要求3.3工器具3.4材料3.5危险点分析3.6安全措施3.7作业分工4、业程序4.1开工4.2作业内容及标准1.地面电工将前、后端卡具、紧线拉杆、托瓶架等分别传至塔上。
编号:Q/BC-AZ-035
110kV线路停电更换悬垂复合绝缘子作业指
导书
(范本)
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期年月日时至年月日时
天津电力公司北辰供电分公司
1范围
本作业指导书适用于天津电力公司北辰供电公司110kV线路停电更换悬垂复合绝缘子工作。
2 引用文件
国家电网公司电力安全工作规程(电力线路部分)
GBJ 233—90《110~500kV架空电力线路施工及验收规范》
GBJ 50312—200《110~500kV架空送电线路施工及验收规范》
DL/T 5092—1999《110~500kV架空送电线路设计技术规程》
DL/T 741—2001《架空送电线路运行规程》
DL/T 5009.2—2004《电力建设安全工作规程》第二部分:架空电力线路
国家电网公司110(66)kV—500kV架空输电线路运行规范
国家电网公司110(66)kV—500kV架空输电线路检修规范
天津市电力公司《天津市电力公司架空送电线路运行规程》
3 准备工作
3.1准备工作安排
3.2 召开班前会
3.2 人员要求
3.3 工器具
3.4 材料
3.5 危险点分析
3.6 安全措施
3.7 作业分工
4 作业程序
4.1 作业开工
4.2 作业内容及标准
4.3 竣工
5 消缺记录
6 验收总结
7 指导书执行情况评估。
编号: Q/BC-AZ-041 110kV线路停电更换耐张塔双串单片绝缘子作业指导书
(范本)
编写:年月日
审核:年月日
批准:年月日
工作负责人:
作业日期年月日时至年月日时
天津电力公司北辰供电分公司
1范围
本作业指导书适用于天津电力公司北辰供电分公司更换110kV线路耐张塔双串单片绝缘子作业。
2 引用文件
国家电网公司电力安全工作规程(电力线路部分)
GBJ 233—90《110~500kV架空电力线路施工及验收规范》
GBJ 50312—200《110~500kV架空送电线路施工及验收规范》
DL/T 5092—1999《110~500kV架空送电线路设计技术规程》
DL/T 741—2001《架空送电线路运行规程》
DL/T 5009.2—2004《电力建设安全工作规程》第二部分:架空电力线路
国家电网公司110(66)kV—500kV架空输电线路运行规范
国家电网公司110(66)kV—500kV架空输电线路检修规范
天津电力公司《天津市电力公司架空送电线路运行规程》
3 作业准备
3.1准备工作安排
3.2 召开班前会
3.3人员要求
3.4工器具
3.4材料
3.5危险点分析
3.6安全措施
3.7作业分工
4作业程序
4.1作业开工
4.2作业内容及标准
4.3竣工
5消缺记录
6 验收总结
7 指导书执行情况评估。
编号:Q/×××110kV××线停电更换耐塔双串绝缘子串作业指导书编写:年月日安全: _________ _____年___月___日审核:年月日批准:年月日工作负责人:作业日期年月日时至年月日时××供电公司×××1围本指导书适用于供电公司输电线路部110KV××线停电更换耐单串绝缘子的检修作业。
2 引用文件GBJ 233-1990 110~500kV架空电力线路施工及验收规DL/T 5092-1999 110-500KV架空送电线路设计技术规程GB/T 19001-2000 质量管理体系要求DL 409-1991 电业安全工作规程(电力线路部分)DL/T 741-2001 架空送电线路运行规程国家电网生[2004]503号关于印发《国家电网公司现场标准化作业指导书编制导则(试行)》的通知现场标准化作业指导书编制导则3 修前准备3.1 施工组织3.2准备工作安排3.2人员要求3.3工器具3.4材料3.5危险点分析3.6安全措施3.7作业分工4作业程序4.1开工4.2作业容及标准4.3竣工5记录5.1变更记录5.2消缺记录6 验收总结7 指导书执行情况评估8 附录8.1 对绝缘子的要求1 各种绝缘瓷件必需有厂家合格证明书,其电气与机械的各项性能应符合国家规定。
在使用前和检修中须进行下列检查,如有缺陷应进行处理。
1.各部尺寸符合要求装配合式;2.铁件与瓷件应结合紧密良好;3.新架设线路的各种绝缘瓷件表面应光滑,无裂纹,缺釉,气泡或烧坏的硬伤;4.运行中的绝缘瓷件允许硬伤程度如下:各种绝缘子的硬伤单处面积或多处面积不应超过50mm 25.悬式瓷并的弹簧销子,簧力应合适,锌镀得良好,厚度应符合规定。
2 拆下轮换的绝缘瓷件,必须经过电气试验。
并取得合格后方可使用。
8.2编写说明工作任务:×× kV××线更换耐绝缘子串。
第一章带电更换耐张绝缘子作业指导书4.1 适用范围本作业指导书适用于配电线路线路带电更换耐张绝缘子。
本作业指导书包含了带电作业工序、工艺质量记录卡。
4.2 规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
4.2.1《电业安全工作规程》﹝电力线路部分﹞(DL409-1991)4.2.2《带电作业技术管理制度》(国家电网公司1997)4.2.3《带电作业操作导则》(国家电网公司1997)4.2.4《配电线路带电作业技术导则》GB/T 18857-20034.2.5《架空配电线路及设备运行规程》SD 292-884.3 天气及作业现场要求4.3.1带电作业工作应在良好天气下进行。
如遇雷、雨、雪、雾天气不得进行带电作业。
风力大于5级时,一般不宜进行带电作业。
4.3.2作业现场要求线路顺公路架设,公路宽5米以上绝缘斗臂车能够到达;如有低压线同杆架设,其低压线对10kV下层导线的距离不得小于1.5米,杆高19米以内。
4.4 人员配置4.5 作业人员职责分工4.5.1工作负责(监护)人,定员1人,职责:负责本次工作任务的人员分工、工作前的现场查勘、作业方案的制定、工作票的填写、办理工作许可手续、召开工作班前会、负责作业过程中的安全监督、工作中突发情况的处理、工作质量的监督、工作后的总结;4.5.2斗内作业人员,定员1人,职责:负责本次作业过程中的主要作业、根据作业的位置布置、拆除绝缘保护、带电更换耐张绝缘子,根据作业需要指定工作斗位置。
4.5.3工作斗操作人员(兼辅助作业),定员1人,职责:配合主要作业人员调整工作斗位置、辅助设施绝缘保护、协助主要作业人员进行作业、在主要作业人员作业的过程中对其实施监护。
4.5.4地面配合工作人员,定员1人,职责:协助工作负责人在地面对斗内人员进行监护、做好工作前的工器具的准备工作、配合斗内作业人员作业。
4.6 主要工器具及材料4.7 作业程序、质量标准及安全注意事项56789104.8带电作业工序、工艺质量记录卡。
编号:Q/×××110kV××线停电更换耐张塔双串绝缘子串作业指导书
编写:年月日
安全: _________ _____年___月___日
审核:年月日
批准:年月日
工作负责人:
作业日期年月日时至年月日时
××供电公司×××
1范围
本指导书适用于黄石供电公司输电线路部110KV××线停电更换耐张单串绝缘子的检修作业。
2 引用文件
GBJ 233-1990 110~500kV架空电力线路施工及验收规范
DL/T 5092-1999 110-500KV架空送电线路设计技术规程
GB/T 19001-2000 质量管理体系要求
DL 409-1991 电业安全工作规程(电力线路部分)
DL/T 741-2001 架空送电线路运行规程
国家电网生[2004]503号关于印发《国家电网公司现场标准化作业指导书编制导则(试行)》的通知现场标准化作业指导书编制导则
3 修前准备
3.1 施工组织
3.2准备工作安排
3.2人员要求
3.3工器具
3.4材料
3.5危险点分析
3.6安全措施
3.7作业分工
4作业程序
4.1开工
4.2作业内容及标准
4.3竣工
5记录
5.1变更记录
5.2消缺记录
6 验收总结
7 指导书执行情况评估
8 附录
8.1 对绝缘子的要求
1 各种绝缘瓷件必需有厂家合格证明书,其电气与机械的各项性能应符合国家规定。
在使用前和检修中须进行下列检查,如有缺陷应进行处理。
1.各部尺寸符合要求装配合式;
2.铁件与瓷件应结合紧密良好;
3.新架设线路的各种绝缘瓷件表面应光滑,无裂纹,缺釉,气泡或烧坏的硬伤;
4.运行中的绝缘瓷件允许硬伤程度如下:
各种绝缘子的硬伤单处面积或多处面积不应超过50mm 2
5.悬式瓷并的弹簧销子,簧力应合适,锌镀得良好,厚度应符合规定。
2 拆下轮换的绝缘瓷件,必须经过电气试验。
并取得合格后方可使用。
8.2编写说明
工作任务:×× kV××线更换耐张绝缘子串。
线路情况:××kV××线××#--××#与××KV××双回共塔××#-××#的交叉跨越均不停电,××KV××线平行带电。
接地线情况:接地线位置如图1所示。
作业分工:见任务下达表。
作业人员:检修一队工作负责人:刘勇作业班成员:共12人检修二队工作负责人:张劲松作业班成员:共11人。
