钢筋直螺纹加工技术交底样本
- 格式:doc
- 大小:208.00 KB
- 文档页数:6
一、交底目的为确保直螺纹加工过程中的安全,预防事故发生,提高作业人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于所有参与直螺纹加工的作业人员,包括但不限于操作人员、辅助人员、管理人员等。
三、安全注意事项1. 进入作业区域前的安全检查:- 进入作业区域前,必须检查现场环境,确保无易燃、易爆物品,地面干燥无积水。
- 确认设备、工具、安全防护设施完好,并进行必要的维护和检查。
2. 个人防护装备:- 操作人员必须穿戴符合国家标准的安全帽、工作服、防尘口罩、防护眼镜等个人防护装备。
- 高空作业时,必须佩戴安全带,并系好保险钩。
3. 设备操作安全:- 操作机床前,必须熟悉设备性能和操作规程,不得擅自更改设备参数。
- 操作过程中,严禁无关人员进入操作区域,确保操作安全。
- 机床启动前,应确保所有人员远离旋转部件,防止夹手等事故发生。
4. 物料管理:- 钢筋等物料应堆放在指定区域,不得占用通道和设备操作空间。
- 运输物料时,注意防止碰撞和滑落,确保物料安全。
5. 环境安全:- 保持作业区域整洁,及时清理废料和杂物,防止滑倒和火灾事故。
- 高温、潮湿、通风不良等环境,应采取相应的防护措施。
6. 电气安全:- 严格遵守电气安全规程,不得擅自拆卸、改装电气设备。
- 高压电器设备操作时,必须穿戴绝缘手套、绝缘鞋等防护用品。
7. 紧急情况处理:- 熟悉应急预案,了解事故发生时的处理流程。
- 发生紧急情况时,立即采取相应措施,并及时报告上级。
四、操作流程1. 准备工作:- 检查设备、工具、物料,确保符合安全要求。
- 按照操作规程,设置机床参数。
2. 操作过程:- 操作机床时,保持专注,不得分心。
- 按照规定速度和方向进行操作,避免急停、急转。
3. 检查与验收:- 检查加工后的直螺纹质量,确保符合设计要求。
- 验收合格后,做好记录,并进行标识。
五、总结直螺纹加工安全至关重要,所有作业人员必须严格遵守本安全技术交底,确保作业安全。
一、交底目的为确保钢筋直螺纹连接施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将直螺纹连接安全技术交底如下。
二、施工范围本交底适用于所有采用钢筋直螺纹连接的钢筋混凝土结构施工。
三、施工人员要求1. 参与直螺纹连接施工的人员必须经过专业培训,掌握钢筋直螺纹连接的施工工艺和安全操作规程。
2. 施工人员应熟悉所使用的设备、工具的性能和操作方法。
3. 施工人员应佩戴必要的劳动保护用品,如安全帽、手套、防护眼镜等。
四、安全技术措施1. 材料准备- 钢筋、套筒、螺纹连接器等材料应按照设计要求和质量标准选用,确保材料质量合格。
- 材料进场后应进行验收,确认材料质量符合要求。
2. 施工准备- 施工前应检查施工场地,确保场地平整、干燥、无积水。
- 钢筋加工前应检查钢筋的尺寸、形状、表面质量等,确保符合要求。
- 施工工具、设备应进行检查和维护,确保其完好、安全。
3. 施工过程- 钢筋下料时,应使用砂轮切割机或钢筋切断机,并注意防止钢筋飞溅伤人。
- 钢筋断面应平整,不得有毛刺、裂纹等缺陷。
- 滚轧螺纹加工时,操作人员应站在安全位置,确保设备运行稳定。
- 丝头加工后,应进行质量检查,确保螺纹完整、无损坏。
- 连接钢筋时,应确保套筒与螺纹连接器正确匹配,连接牢固。
- 连接完成后,应进行扭力值检测,确保连接质量。
4. 安全操作规程- 严禁在设备运行时进行维修或调整。
- 严禁使用损坏的设备或工具。
- 严禁在施工过程中吸烟、饮酒。
- 严禁在施工区域进行无关活动。
五、应急预案1. 如发生钢筋切断机、砂轮切割机等设备故障,应立即停止使用,切断电源,防止事故扩大。
2. 如发生钢筋飞溅伤人,应立即采取措施救治伤员,并报告相关部门。
3. 如发生火灾等紧急情况,应立即报警,并组织人员进行疏散。
六、总结钢筋直螺纹连接施工过程中,安全至关重要。
施工人员必须严格按照安全技术措施和操作规程进行施工,确保施工安全。
同时,施工管理人员应加强对施工现场的巡查,及时发现并消除安全隐患,确保施工顺利进行。

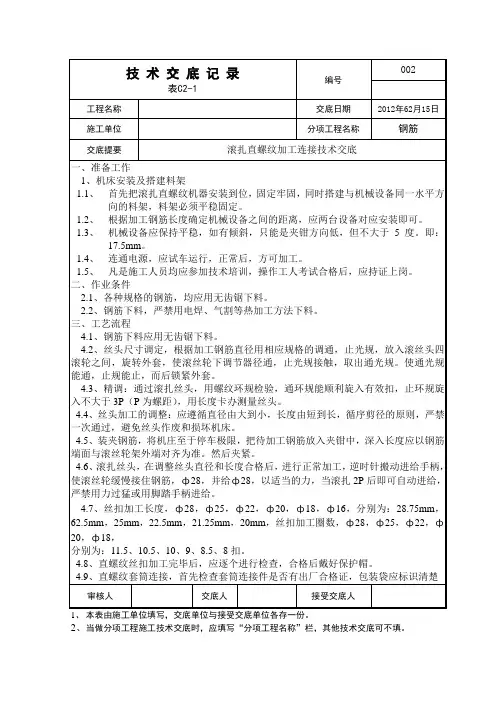

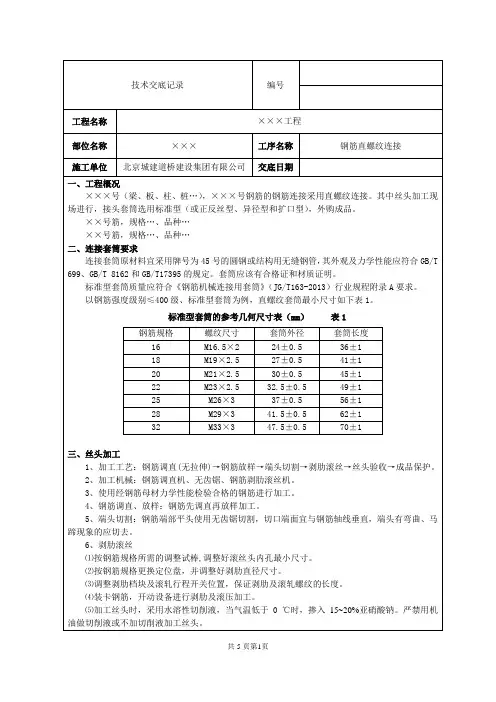

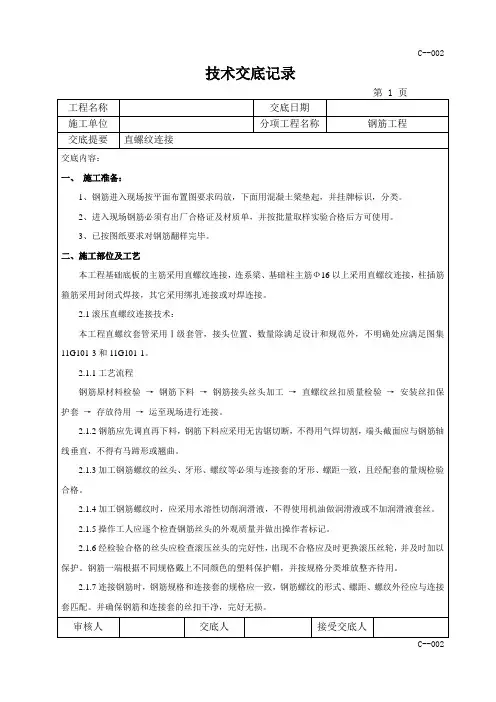

01-C2-010直螺纹加工交底D技术交底记录表C2-1编号01-C2-010工程名称钢铁研究总院35#、36#住宅楼(36#)交底日期2003年06月22日施工单位中新建总二公司钢院项目部分项工程名称钢筋交底提要钢筋直螺纹套筒连接技术交底交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接收交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表C2-1编号01-C2-010工程名称钢铁研究总院35#、36#住宅楼(36#)交底日期2003年06月22日施工单位中新建总二公司钢院项目部分项工程名称钢筋交底提要钢筋直螺纹套筒连接技术交底交底内容:的“0”刻线,而后锁紧,同时要检查调整好机床后部的定位块,滚制丝头要使定位块的方铁端在里与开停车限位器接触。
2.1.5 钢筋端部弯曲角度不得超过2°。
2.1.6 当出现不合格丝头时,必须切取重新加工,不得在不合格的丝头上进行二次加工。
2.1.7 加工合格的丝头必须加以保护,钢筋一端丝头戴上保护帽,另一端拧上连接套,并按规格分类堆放整齐待用。
2.1.8 钢筋用无齿锯下料,并随时更换刀片,钢筋端面应垂直于钢筋轴线,不得有挠曲及马蹄形,严禁用点焊、气割和切断机下料。
2.1.9.滚轧钢筋直螺纹时,采用水溶性切削润滑剂。
2.2 钢筋连接:2.2.1 钢筋连接时,钢筋规格和连接套的规格必须一致,并确保丝头和连接套的丝扣干净、无损。
2.2.2 先用扳手将连接套与一端钢筋拧紧,再将另一端钢筋与连接套拧紧。
审核交底人接受1.本表由施工单位填写,交底单位与接收交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表C2-1编号01-C2-010工程名称钢铁研究总院35#、36#住宅楼(36#)交底日期2003年06月22日施工单位中新建总二公司钢院项目部分项工程名称钢筋交底提要钢筋直螺纹套筒连接技术交底交底内容:审核交底人接受1、表由施工单位填写,交底单位与接收交底单位各保存一份。
7、丝头验收:见质量检查与验收。
8、成品保护:检验合格的丝头必须在其端头加保护帽,防止螺纹在钢筋搬动或运输过程中被损坏或污染,同时按规格分类码放整齐。
四、钢筋连接1、施工工艺:钢筋就位→拧下保护帽→套筒安装拧紧→接头检验→成品保护。
2、使用工具:力矩扳手(校核精度为10级,经标定合格),普通扳手或管钳。
3、接头套筒安装(标准型):接头连接遵照《钢筋机械连接技术规程》(JGJ107-2010)相关内容执行。
(1)钢筋丝头经检验合格,螺纹干净、完整、无损伤。
(2)所连钢筋规格必须与连接套规格一致。
连接套筒的位置、规格应符合设计、规范要求。
(3)安装钢筋接头时可用管钳(或普通扳手),应使钢筋丝头在套管中央位置相互顶紧。
标准型接头安装后的外露螺纹不得超过2P,创长城杯工程不超过1P(P为螺距)。
(4)安装后应用扭力扳手校核拧紧扭矩。
(5)连接水平钢筋时,必须从一端向另一端依次连接,不得从两端向中间或中间向两端连接。
5、接头检验:见质量检查与验收6、成品保护:成型钢筋应分类码放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。
五、质量检查与验收1、连接套筒(1)合格证及材质证明连接套筒应有出厂合格证及质量证明书、连接型式检验报告(型式检验报告不超过4年)。
合格证应标明产品的名称、规格、型号、适用钢筋级别、生产批号等信息;质量证明书应包括钢材的材质、规格、套筒外观尺寸、相关参数及偏差、委托检测试验结论等内容。
(2)外观套筒螺纹牙型应饱满,表面不得有裂纹,表面及内螺纹不得有严重的锈蚀及其他肉眼可见的缺陷,外圆及内孔应有倒角,标记完整(完整的标记和厂家代号、生产批号)。
2、丝头加工(1)外形质量丝头有效螺纹数量不得少于规定,标准型接头的丝头有效螺纹长度应不小于1/2连接套筒长度,且允许误差为0~+2P;其他连接形式应符合产品设计要求。
见图1。
(2)检验丝头加工班组对加工丝头100%自检合格,施工单位质检员对班组自检合格的丝头随机抽样进行检验,以同一个工作班加工丝头为一个检验批,抽检频率为10%且不少于10个,抽检合格率不应小于95%,当抽检合格率小于95%时,质检员对全部丝头100%检验,合格后方可使用。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份;
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份;
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份;
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份;
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份;
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表编号:1交底范围、对象及内容1.1交底范围:XXXX桥1.2交底对象:参与钢筋直螺纹加工所有成员1.3交底内容:加工技术要求、接头的安装。
2施工准备2.1材料准备⑴用于施工的钢筋是经过进场检验的钢筋。
应符合《钢筋混凝土用热轧带肋钢筋》GB1499的要求。
⑵钢筋连接用套筒由承包方供给,由工厂加工,是经过检验合格的,必须有出厂合格证。
经型式检验确定的材料。
2.2机具准备⑴砂轮切割机⑵钢筋剥肋滚压直滚丝⑶手持砂轮机⑷限位挡铁、螺纹环规(通规、止规)、力矩扳手及管钳、直尺、卡具、钢丝刷、钢筋支架等。
3加工技术要求加工流程:钢筋端面切平——剥肋滚压螺纹——丝头质量检验——戴帽保护——丝头质量抽检——存放待用,具体作用如下:1、钢筋端面切平:平头的目的是让钢筋端面与母材轴线方向垂直,宣采用砂轮切割机或其他专用切断设备,严禁气割。
2、剥肋滚压螺纹:使用钢筋剥肋滚压直螺纹机将待连接钢筋的端头加工成螺纹。
3、丝头质量检验:操作者对加工的丝头进行的质量检验。
4、戴帽保护:用专用的钢筋丝头保护帽或连接套筒将钢筋丝头进行保护,防止螺纹被磕碰或被污物污染。
5、丝头质量抽检:对自检合格的丝头进行的抽样检验。
6、存放待用:按规格型号及类型进行分类码放。
直螺纹接头钢筋端部应使用砂轮切割机切断钢筋,切口面应与钢筋轴线垂直,严禁马蹄形活翘曲,严禁用剪断机剪断或用气割切割下料。
滚丝机冷却液体必须使用水溶性乳化冷却液,严禁使用油性冷却液,更不可用普通润滑油代替, 操作前切削液应已开始循环充分,在滚丝头出水口未出水时严禁进行加工。
采用钢筋剥肋滚丝机(型号:GHG40、GHG50),先将钢筋的横肋和纵肋进行剥切处理后,使钢筋滚丝前的柱体直径达到同一尺寸,然后再进行螺纹滚压成型。
钢筋剥肋滚丝机由台钳、剥肋机构、滚丝头、减速机、涨刀机构、冷却系统、电器控制系统、机座等组成(图1)。
其工作过程:将待加工钢筋夹持在夹钳上,开动机器,扳动进给装置,使动力头向前移动,开始剥肋滚压螺纹,待滚压到调定位置后,设备自动停机并反转,将钢筋端部退出滚压装置,扳动进给装置将动力头复位停机,螺纹即加工完成。
技术交底登记表编号:
1交底范畴、对象及内容
1.1交底范畴:XXXX桥
1.2交底对象:参加钢筋直螺纹加工所有成员
1.3交底内容:加工技术规定、接头安装。
2施工准备
2.1材料准备
⑴用于施工钢筋是通过进场检查钢筋。
应符合《钢筋混凝土用热轧带肋钢筋》GB1499规定。
⑵钢筋连接用套筒由承包方供应,由工厂加工,是通过检查合格,必要有出厂合格证。
经型式检查拟定材料。
2.2机具准备
⑴砂轮切割机
⑵钢筋剥肋滚压直滚丝
⑶手持砂轮机
⑷限位挡铁、螺纹环规(通规、止规)、力矩扳手及管钳、直尺、卡具、钢丝刷、钢筋支架等。
3加工技术规定
加工流程:钢筋端面切平——剥肋滚压螺纹——丝头质量检查——戴帽保护——丝头质量抽检——存储待用,详细作用如下:
1、钢筋端面切平:平头目是让钢筋端面与母材轴线方向垂直,宣采用砂轮切割机或其她专用切断设备,禁止气割。
2、剥肋滚压螺纹:使用钢筋剥肋滚压直螺纹机将待连接钢筋端头加工成螺纹。
3、丝头质量检查:操作者对加工丝头进行质量检查。
4、戴帽保护:用专用钢筋丝头保护帽或连接套筒将钢筋丝头进行保护,防止螺纹被磕碰或被污
物污染。
5、丝头质量抽检:对自检合格丝头进行抽样检查。
6、存储待用:按规格型号及类型进行分类码放。
直螺纹接头钢筋端部应使用砂轮切割机切断钢筋,切口面应与钢筋轴线垂直,禁止马蹄形活翘曲,禁止用剪断机剪断或用气割切割下料。
滚丝机冷却液体必要使用水溶性乳化冷却液,禁止使用油性冷却液,更不可用普通润滑油代替,
操作前切削液应已开始循环充分,在滚丝头出水口未出水时禁止进行加工。
采用钢筋剥肋滚丝机(型号:GHG40、GHG50),先将钢筋横肋和纵肋进行剥切解决后,使钢筋滚丝前柱体直径达到同一尺寸,然后再进行螺纹滚压成型。
钢筋剥肋滚丝机由台钳、剥肋机构、滚丝头、减速机、涨刀机构、冷却系统、电器控制系统、机座等构成(图1)。
其工作过程:将待加工钢筋夹持在夹钳上,开动机器,扳动进给装置,使动力头向前移动,开始剥肋滚压螺纹,待滚压到调定位置后,设备自动停机并反转,将钢筋端部退出滚压装置,扳动进给装置将动力头复位停机,螺纹即加工完毕。
该机重要技术性能见表1。
图1 钢筋剥肋滚丝机
1-台钳;2-涨刀触头;3-收刀触头;4-剥肋机构;5-滚丝头;6-上水管;
7-减速机;8-进给手柄;9-行程挡块;10-行程开关;11-控制面板;12-标牌加工时,先剥肋,后滚丝。
在台钳夹紧,切削液已循环充分后,开始扳动进给手柄,剥肋刀片在刚接触钢筋时要舒缓,当刀片所有咬住钢筋后可以加力向前扳动手柄,待5秒~10秒,滚丝头自行迈进时,即可松开手柄,由设备自行完毕操作,待滚丝头自行反转并向后运动,不再轴向移动时,扳动手柄复位,则完毕剥肋。
剥肋完毕后,再次扳动手柄,减速机向前移动到调节长度,涨刀推动左右拉环后移,刀体与涨刀环脱离后涨开,减速机继续向迈进给,涨刀触头缩回,滚丝刀开始滚压螺纹,滚压到设定长度后,进行挡铁与限位开关断电,设备自动停机并延时反转,将螺纹钢筋退出滚丝头,扳动进给手柄后退,减速机退到极限位置,停机。
然后移开台钳,取出钢筋,完毕螺纹加工。
钢筋在剥肋或滚轧螺纹过程中,如发现台钳移动,应及时夹紧。
若在滚轧螺纹过程发现没有停机反转迹象应及时将面板开关关闭,使设备停止转动,然后按下点动按钮(红色),使滚丝头退出钢筋,并及时修理。
表1 GHG40型钢筋剥肋滚丝机技术性能
滚丝头型号40型[或Z40型(左旋)]
滚丝轮型号A20 A25 A30 A35 滚压螺纹螺距(mm) 2 2.5 3.0 3.5 钢筋规格16 18、20、22 25、28、32 36、40 整机质量(kg)590
主电机功率(kW) 4
水泵电机功率(kW)0.09
工作电压380V 50Hz
减速机输出转速(RPM)~50/60
外形尺寸(mm)(长×宽×高)1200×600×1200
剥肋滚丝头加工尺寸应符合表2规定。
丝头加工长度为原则型套筒长度1/2,其公差为+2P(P 为螺距)。
表2 剥肋滚丝头加工尺寸(mm)
规格剥肋直径螺纹尺寸丝头长度完整丝扣圈数
16 15.1±0.2M16.5×222.5 ≥8
18 16.9±0.2M19×2.527.5 ≥7
20 18.8±0.2M21×2.530 ≥8
22 20.8±0.2M23×2.532.5 ≥9
25 23.7±0.2M26×335 ≥9
28 26.6±0.2M29×340 ≥10
32 30.5±0 .2M33×345 ≥11
36 34.5±0.2M37×3.549 ≥9
40 38.1±0.2M41×3.552.5 ≥10
操作工人应按表2规定检查丝头加工质量,每加工10个丝头用通、止环规检查一次(图9-11 0)。
经自检合格丝头,应由质检员随机抽样进行检查,以一种工作班内生产丝头为一种验收批,随机抽样10%,且不得少于10个。
当合格率不大于95%时,应加倍抽检,复检中合格率仍不大于95%时,应对所有钢筋丝头逐个进行检查,切去不合格丝头,查明因素,并重新加工螺纹。
滚丝结束后,应用手持砂轮机进行打磨,去掉毛刺,使端部平整并垂直于钢筋轴线。
4.5带上丝头保护帽。
6成品保护
1 成型钢筋应按指定地点堆放,用垫木垫放整洁,防止钢筋变形、锈蚀、油污。
2 注意对连接套和已套丝钢筋丝扣保护,不得损坏丝扣,丝扣上不得粘有水泥浆等污物。
3 各种规格和型号套筒外表面,必要有明显钢筋级别及规格标记。
4 钢筋直螺纹加工经检查合格后,应戴上保护帽或拧上套筒,以防碰伤和生锈。
7安全
6.1操作滚丝机禁止戴手套。
6.2滚丝机禁止由非专职车工操作。
6.3用砂轮机切割和打磨时,应注意保护眼睛。
6.4工段负责人应经常对操作人员进行安全教诲,提高安全意识,排查各种安全隐患。
6.5进入现场钢筋机械在使用前,必要经项目工程部、安所有检查验收合格后方可使用。
操作人员需持证上岗作业,并在机械旁挂牌注明安全操作规定。
6.6打磨钢筋砂轮机在使用前应经安所有门检查合格后,方可投入使用。
开机前检查砂轮罩、砂轮片与否完好,旋转方向与否对的。
对有裂纹砂轮禁止使用。
6.7操作人员必要站在砂轮片运转切线方向旁侧。
6.8钢筋加工机械要设专人维护维修,定期检查各种机械零部件,特别是易损部件,出既有磨损必要更换。
