桥架、风管及水管防火封堵施工方案目录1 工程概况 (1)2 施工安排 (1)2.1施工目标 (1)2.2施工流程 (1)3 施工工艺及主要技术要求 (2)3。
1水管穿墙穿板的封堵 (2)3。
2风管穿墙穿板的封堵 (3)3.3桥架穿墙穿板的封堵 (10)4 施工计划 (11)4。
1施工进度计划 (11)4.2资源准备计划 (11)5 保障措施 (13)5.1质量保障措施 (13)5.2成品保护措施 (13)5。
3安全施工措施 (13)6 编制依据 (15)1 工程概况本工程施工过程中,大量的风管、水管、桥架、母线等线路需要穿越墙体、楼板,由于消防防火分区的要求,为了防止和减少建筑火灾的危害,满足施工质量验收规范的要求,这些穿越部位需要进行密实性的防火封堵。
为保证工程质量,确保消防要求特制定本方案.2 施工安排2.1 施工目标所有封堵密实满足消防防火分区隔离的要求,配合工程达到“泰山杯"的质量目标.2.2 施工流程管道防火封堵:主管线的施工墙内板内套管留设套管的固定套管外侧的封堵填塞套管内侧的封堵填塞外表面的处理风管防火封堵:洞口留设风管安装套管固定安装套管内侧防火材料填塞端部封堵收口桥架防火封堵:洞口预留桥架安装盖板施工防火包安装防火钢板安装收口母线防火封堵:防火泥抹平面部收口处理3 施工工艺及主要技术要求3。
1 水管穿墙穿板的封堵3.1.1 水平方向套管封堵水平方向水管在安装的同时套装套管,套管的规格大于管道两个规格,管道安装完毕后将套管固定完善,水平度、长度、位置要求满足规范要求,水平方向与管道同心,长度须满足安装完毕后两侧端部与墙面完成面齐平.套管固定完毕后首先进行套管与墙面之间的孔洞的修补,将套管与墙面间空隙密实填塞并抹平.套管内侧使用防火岩棉密实填塞至端部与套管边沿平齐。
套管内外侧封堵完毕后待墙面粉刷完毕或墙面吸声墙体施工完毕后使用阻火圈在套管两侧封堵。
如图3.1。
1—1所示。
城镇燃气室内工程施工与质量验收规范CJJ94-2009现批准《城镇燃气室内工程施工与质量验收规范》为行业标准,编号为CJJ94-2009,自2009年10月1日起实施。
其中,第3.2.1本规范由我部标准定额研究所组织中国建筑工业出版社出版发行。
中华人民共和国住房和城乡建设部二○○九年四月七日发布日期:2009/04/07实施日期:2009/10/01替代标准:CJJ94-2003前言根据原建设部《关于印发<2005年工程建设标准规范制定、修订计划(第一批)>的通知》(建标[2005]84号)的要求,本规范由北京市煤气热力工程设计院有限公司会同有关单位经广泛调查研究,认真总结实践经验,参考有关国际标准和国外先进标准,并在广泛征求意见的基础上,修订而成。
本规范主要技术内容包括:1总则;2术语;3基本规定;4室内燃气管道安装及检验;5燃气计量表安装及检验;6家用、商业用及工业企业用燃具和用气设备的安装及检验;7商业用燃气锅炉和冷热水机组燃气系统安装及检验;8试验与验收等。
本次修订的主要内容是:1增加了铝塑复合管的连接、燃气管道的防雷接地、敷设在管道竖井内的燃气管道的安装、沿外墙敷设的燃气管道的安装等方面的规定;2增加了燃气计量表与燃具、电气设施的最小净距要求、燃气计量表安装的允许偏差和检验方法等要求;3增加了燃气热水器和采暖炉安装及烟道安装的要求等;4增加了调压装置安装、监控系统安装的要求等。
本规范中以黑体字标志的条文为强制性条文,必须严格执行。
本规范由住房和城乡建设部负责管理和对强制性条文的解释,由北京市煤气热力工程设计院有限公司负责具体技术内容的解释(地址:北京市西城区西单北大街小酱坊胡同甲40号;邮政编码:100032)。
本规范主编单位:北京市煤气热力工程设计院有限公司本规范参编单位:成都城市燃气有限责任公司沈阳城市燃气规划设计研究院有限公司北京市公用工程质量监督站成都康多工程监理有限责任公司国际铜业协会(中国)深圳市燃气集团有限公司香港中华煤气有限公司吉林省中吉大地燃气集团般份有限公司重庆前卫克罗姆表业有限责任公司佛山市日丰企业有限公司宁波市圣字机械制造有限公司中山华帝燃具股份有限公司长春振威燃气安装发展有限公司中国城市燃气协会成都共同管业有限公司本规范主要起草人:戚大明罗庆朱立建严茂森白丽萍吴珊杨永慧井帅姜国芳黄炜李白千易洪斌本规范审查人:金石坚李恒敬杜霞元永泰于京春陈秋雄张琳沈其铭李美竹黄崇智洪运来魏秋云顾书政1总则1总则1.0.1为统一城镇燃气室内工程的施工与质量验收,保证城镇燃气室内工程的施工质量,确保安全供气,制定本规范。
电缆沟内和电缆竖井内电缆敷设<1>主控项目1、金属电缆支架、电缆导管必须接地(PE)或接零(PEN)可靠。
2、电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
<2>一般项目1、电缆支架安装应符合下列规定:(1)当设计无要求时,电缆支架最上层至竖井顶部或楼板饿距离不小于150~200mm电缆支架最下层至沟底或地面的距离不小于50~100mm;(2)支架与预埋件焊接固定时,焊缝饱满;用膨胀螺栓沟底时,选用螺栓适配,连接紧固,防松零件齐全。
2、电缆敷设固定应符合下列规定:(1)垂直敷设或大于450倾斜敷设的电缆在每个支架上固定;(2)交流单芯电缆或分相后的每相电缆固定用的夹具和支架,不形成闭合铁磁回路;(3)电缆排列整齐,少交叉;当设计无要求时,电缆支持点间距;(4)敷设电缆的电缆沟和竖井,按设计要求位置,有防火墙堵措施。
3、电缆的首端、末端和分支处应设标志牌。
裸母线、封闭母线、插接式母线和电缆桥架安装<3>裸母线、封闭母线、插接式母线安装<3.1>主控项目1、绝缘子的底座、套管的法兰、保护网(罩)及母线支架等可接近裸露导体应接地(PE)或接零(PEN)可靠。
不应作为接地(PE)或接零(PEN)的接续导体。
母线是供电主干线,凡与其相关的可接近的裸露导体要接地或接零的理由主要是:发生漏电可导入接地装置,确保接触电压不危及人身安全,同时也给具有保护或讯号的控制回路正确发出讯号提供可能。
为防止接地或接零支线线间的串联连接,所以规定不能作为接地或接零的中间导体。
2、母线与母线或母线与电器界限端子,采用螺栓搭接连接时,应符合下列规定:(1)母线接触面保持清洁,涂电力复合脂,螺栓孔周边无毛刺;(2)连接螺栓两侧有平垫圈,相邻垫圈间有大于3mm的间隙,螺母侧装有弹簧垫圈或锁紧螺母;(3)螺栓受力均匀,不使电器的接线端子受额外应力。
(4)建筑电气工程选用的母线均为矩形铜、铝硬母线,不选用软母线和管型母线。
电缆沟内和电缆竖井内电缆敷设安装施工工艺标准一、特点和适用范围本工艺标准适用于10kV及以下一般工业与民用建筑电气工程的塑料控制电缆、矿物绝缘电缆、交联取聚已烯绝缘电力电缆及聚氯已烯绝缘电力电缆敷设。
二、施工准备1、技术准备2.1.1施工前应进行技术交底工作;2.1.2配备相应的施工质量验收规范。
2、材料准备1 所有材料规格型号及电压等级符合设计要求,并有产品合格证。
2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期,电缆轴应完好无损。
3 电缆外观完好无损,铠装无锈蚀,无机械损伤,无明显皱褶和扭曲现象。
橡套、塑料电缆外皮及绝缘层无老化及裂纹。
4 电缆的其它附属材料:电缆盖扳、电缆标示桩、电缆标示牌、油漆、酒精、汽油、硬酸脂、白布带、电缆头附件等均应符合要求。
5 电缆出厂检验报告应符合标准。
6 对电缆绝缘性能、导电性能和阻燃性能有疑义时,应按批抽样并送到有资质的试验室检测。
3、主要机具电缆牵引端、牵引网套、防捻器、电缆滚轮、电动滚轮、电缆盘千斤顶支架、电缆盘制动装置、管口保护喇叭、卷扬机、吊链、滑轮、钢丝绳、大麻绳、绝缘摇表、皮尺、钢据、手锤、扳手、电气焊工具、无线电对讲机、手持扩音喇叭等。
4、作业条件1 电缆安装前,土建工作应具备下列条件:1.1 预留孔洞、预埋件符合设计要求,预埋件埋设牢固。
1.2 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束。
1.3 电缆层、电缆沟、隧道等处的施工临时设施、模扳及建筑废料等清理干净,施工用道路畅通,盖扳齐全。
1.4 电缆线路敷设前,土建应完成的工作必须完成。
1.5 电缆沟排水应畅通。
2 设备安装应具备下列条件2.1 电缆线路两端连接的电气设备及用电设备配电箱柜应安装完毕或已就位敷设电缆的通道无堵塞。
2.2 电缆支架及电缆过管、保护管已安装完毕,并验收合格。
三、材料质量控制要点1电缆牵引头与牵引钢缆之间应装设防捻器,牵引过程中应注意滑轮是否翻倒,最大牵引强度应适当。

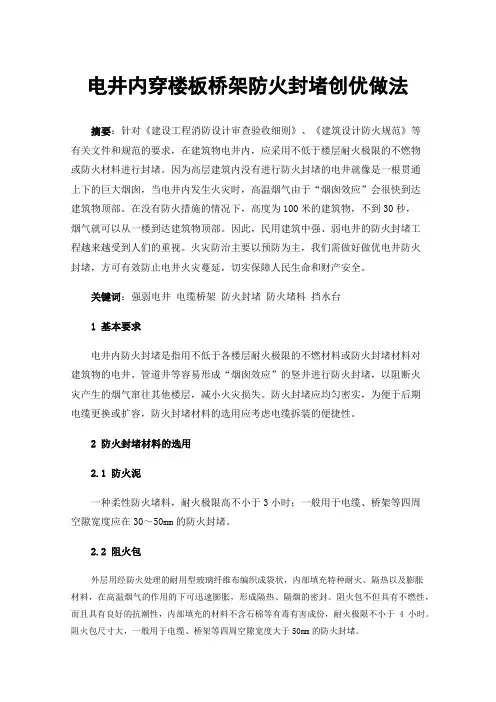

电井内穿楼板桥架防火封堵创优做法摘要:针对《建设工程消防设计审查验收细则》、《建筑设计防火规范》等有关文件和规范的要求,在建筑物电井内,应采用不低于楼层耐火极限的不燃物或防火材料进行封堵。
因为高层建筑内没有进行防火封堵的电井就像是一根贯通上下的巨大烟囱,当电井内发生火灾时,高温烟气由于“烟囱效应”会很快到达建筑物顶部。
在没有防火措施的情况下,高度为100米的建筑物,不到30秒,烟气就可以从一楼到达建筑物顶部。
因此,民用建筑中强、弱电井的防火封堵工程越来越受到人们的重视。
火灾防治主要以预防为主,我们需做好做优电井防火封堵,方可有效防止电井火灾蔓延,切实保障人民生命和财产安全。
关键词:强弱电井电缆桥架防火封堵防火堵料挡水台1 基本要求电井内防火封堵是指用不低于各楼层耐火极限的不燃材料或防火封堵材料对建筑物的电井、管道井等容易形成“烟囱效应”的竖井进行防火封堵,以阻断火灾产生的烟气窜往其他楼层,减小火灾损失。
防火封堵应均匀密实,为便于后期电缆更换或扩容,防火封堵材料的选用应考虑电缆拆装的便捷性。
2 防火封堵材料的选用2.1 防火泥一种柔性防火堵料,耐火极限高不小于3小时;一般用于电缆、桥架等四周空隙宽度应在30~50mm的防火封堵。
2.2 阻火包外层用经防火处理的耐用型玻璃纤维布编织成袋状,内部填充特种耐火、隔热以及膨胀材料,在高温烟气的作用的下可迅速膨胀,形成隔热、隔烟的密封。
阻火包不但具有不燃性,而且具有良好的抗潮性,内部填充的材料不含石棉等有毒有害成份,耐火极限不小于4小时。
阻火包尺寸大,一般用于电缆、桥架等四周空隙宽度大于50mm的防火封堵。
2.3 防火板一种表面装饰用硬质耐火板材,保温隔热性普通混凝土的十倍,轻质高强,耐久性好,绿色环保,方便加工,施工便捷,价格实惠。
防火板可用于下部防火封堵固定托衬和上部封盖收面。
2.4 防火包带一种可燃材料,遇高温烟气迅速膨胀碳化,包覆在电缆表面形成一层碳化保护膜,可有效阻止高温火焰引燃电缆。
城镇燃气中压套管封堵规范
1、管道穿越竖井内的隔断板时应加套管,套管与管道之间应有不小于5mm的间距。
燃气管道施工时,以避免将管体焊缝朝向墙面,焊缝不明显的管道应事先做好标记。
2、敷设在管道竖井内的铜管或不锈钢波纹管的安装,已在图件及其他管道施工完毕后进行,管道穿越竖井内的隔断板时应加套管,套管与管道之间应有不小于5mm的间距。
3、暗埋的燃气铜管或不锈钢波纹管不应与各种金属和电线相接触;当不可避让时,应用绝缘材料隔开。
燃气管道穿越楼板的孔洞宜从最高层向下钻孔,逐层以重锤垂直确定下层孔洞位置;因上层与下层墙壁壁厚不同而无法垂于一线时,宜作乙字弯使之靠墙避免用管件转向。
4、扩展资料:天然气管道安装的相关要求规定:燃气用户应当遵守安全用气规则,使用合格的燃气燃烧器具和气瓶,及时更换国家明令淘汰或者使用年限已届满的燃气燃烧器具、连接管等,并按照约定期限支付燃气费用。
5、在燃气设施保护范围内,有关单位从事敷设管道、打桩、顶进、挖掘、钻探等可能影响燃气设施安全活动的,应当与燃气经营者共同制定燃气设施保护方案,并采取相应的安全保护措施。
6、燃气经营者应当按照国家有关工程建设标准和安全生产管理的规定,设置燃气设施防腐、绝缘、防雷、降压、隔离等保护装置和安全警示标志,定期进行巡查、检测、维修和维护,确保燃气设施的安全运行。
建筑电气工程电缆沟内和电缆竖井内电缆敷设施工标准4.10.1一般规定1电缆桥架规格及型号必须符合设计要求,附件齐全。
桥架与配件、附件和紧固件,均应采用镀锌标准件。
2电缆桥架处于有防火要求的场所,应采取防火隔离措施。
3电缆沿桥架敷设,必须单层敷设,排列整齐。
不得有交叉、拐弯处应以最大截面电缆允许弯曲半径为准。
4电缆桥架内的电缆应在首端、尾端、转弯及每隔50m 处设有注明电缆编号、型号、规格及起止点等标记牌。
5电缆桥架安装和桥架内电缆敷设应按以下程序进行:(1)测量定位,安装桥架的支架,经检查确认,才能安装桥架;(2)桥架安全检查合格,才能敷设电缆;(3)电缆敷设前绝缘测试合格,才能敷设;(4)电缆电气交接试验合格,且对接线去向、相位和防火隔堵措施等检查确认,才能通电。
4.10.2施工准备4.10.2.1技术准备1按照已批准的施工组织设计(施工方案)进行技术交底。
2按施工图测量放线、坐标和标高、走向,经复核符合设计要求。
3电缆敷设前,应现场复核电缆沟、电缆竖井是否通畅无障碍。
4.10.2.2材料准备电缆、金属型钢、金属紧固件、盖板、砖、卵石或碎石、砂子、防锈涂料、油性涂料、电焊条等。
4.10.2.3主要机具1主要安装机具:敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶、钢锯、手锤、扳手、电气焊工具、电工工具。
2主要检测机具:绝缘摇表、皮尺、万用表等。
4.10.2.4作业条件1预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。
2电缆沟、电缆竖井等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。
3电缆沿线设施拆除完毕。
场地清理干净、道路畅通,沟盖板齐备。
4放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线的警示灯和照明灯符合照度要求。
通讯设备功能满足施工要求。
4.10.3材料质量控制1各种规格电缆桥架的直线段、弯通、桥架附件及支、吊架等有产品合格证;桥架内外应光滑平整,无棱刺,不应有扭曲,翘边等变形现象;2桥架的外观检查:桥架产品包装箱内应有装箱清单、产品合格证及出厂检验报告。
管道预留预埋要求1.地下室或地下构筑物外墙有管道穿过的,应采用防水措施。
对有严格防水要求的建筑物,必须采用柔性防水套管。
给水、热水、排水(U-PVC管)、采暖、空调、消防及喷洒系统管道穿楼面、屋面及墙体均需设置套管。
2.穿墙、楼板套管一般采用普通套管即铁皮套管和钢套管以及塑料套管,如设计无规定,宜优先选用钢套管。
3.穿墙套管应保证两端与墙面平齐,穿楼板套管应使下部与楼板平齐,上部有防水要求的房间及厨房中的套管应高出地面50mm,其它房间应为20mm,套管环缝应均匀,用油麻填塞,外部用腻子或密封胶封堵;当管道穿越防火分区时,套管的环缝应该用防火胶泥等防火材料进行有效封堵。
4.钢套管内外表面及两端口需做防腐处理,断口平整。
5.镀锌铁皮套管要卷制规整,采用咬口连接,严禁采用非咬口、搭捆在穿管表面。
否则将失去套管的作用,使维修换管时困难,且受温度作用时,限制了自由伸缩,导致管道额外受力,甚至将墙面抹灰层拉裂。
6.预埋套管不得与结构钢筋焊在一起,应用附加钢筋固定,确保普通套管与墙体宽度一致,柔性防水套管符合设计及规范要求。
7.管道和设备安装前,必须清除内部污垢和杂物,安装中断或完毕的敞口处,必须临时封闭。
临时封闭管口的材料,应采取不易被破损的措施,如短管丝堵、铁皮扣碗等。
8.楼板预留洞要求(1)预留洞位置正确,洞口大小符合设计要求。
(2)预留洞使用的钢制模具外壁应清理干净,并刷脱模剂。
(3)模具固定应牢固可靠,采用三点固定方法。
(4)控制出模时间(出模时间根据土建要求为准),过早将产生洞口塌陷,过晚将给出模造成困难,破坏洞口的完整性。
(5)浇筑混凝土时应有专人看护,保证预留、预埋孔洞应无位移、跑偏歪斜等现象。
管道支吊架安装(8)立管管卡安装,层高小于或等于5m,每层安装1个;层高大于5m,每层不少于2个。
管卡安装高度,距地面~,2个以上管卡可以匀称安装。
(9)消防喷洒管道末端应加防晃支架,防晃支架距末端喷洒头距离为不大于750mm不小于300mm。
钢管施工检查参照规范:(一)钢管通用安装规范1、管道穿地下室外墙:(国标P13:3.3.3)穿地下室外墙的管道,应设柔性防水套管。
2、管道穿伸缩缝、沉降缝:(国标P13:3.3.4)(1)在墙体两侧采取柔性连接。
(2)在管道或保温层外皮上、下部留有不小于150mm的净空。
(3)在穿墙处做成方形补偿器,水平安装。
3、套管:(3.3.13)1)管道穿墙或楼板,应设置套管。
2)穿楼板的套管:在卫生间及厨房内,其顶部应高出装饰地面50mm;在其余房间,其顶部高出装饰地面20mm,底部应与楼板底面相平。
套管与管道之间缝隙用阻燃密实材料填实,且端面应光滑。
3)穿墙的套管:两端与饰面相平。
4)管道的接口不得设在套管内。
4、明装管道安装要求:(国标P13:3.3.6)明装管道成排安装时,直线部分应互相平行。
弯头部分的曲率半径应一致。
5、给水的冷、热水管道(1.0MPa以下)同时安装应符合下列规定:(4.1.8)1)上、下平行安装时热水管就在冷水管上方。
2)垂直平行安装时热水管应在冷水管左侧。
6、水管试验:(3.3.16)1)承压管道:系统和设备应做水压试验。
2)非承压管道:系统和设备应做灌水试验。
7、水管试验:(3.3.16)1)室内给水管道的水压试验必须符合设计要求。
当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MPa。
(4.2.1)检验方法:金属及复合管给水管道在试验压力下观测10min,压力降不应大于0.02MPa,然后降到工作压力进行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05MPa,然后在工作压力的1.15倍状态下稳压2h,压力降不直超过0.03MPa,同时检查各连接处不得渗漏。
(二)支吊架安装1、管道的支、吊架安装: (国标P13:3.3.7)(1)位置正确,埋设应平整牢固。
(2)固定支架与管道接触应紧密,固定应牢靠。
(3)滑动支架应灵活,滑托与滑槽两侧间应留有3~5mm 的间隙,纵向移动量应符合设计要求。
主体施工水电预埋预留工程安全技术交底2.穿越屋顶楼板、地下室板墙、和水池壁时, 必需制作防水套管。
防水套管做法结合图纸要求并参考图集。
3、套管应预先根据要求制作,在土建工种钢筋绑扎完成后合模前根据图纸要求尺寸进行预留安装, 确保固定牢靠, 封堵严密,位置正确。
4、常见预埋套管分类:套管安装位置套管安装样图符号说明固定方法穿建筑物隔墙套管1-钢管;2-钢套管;3-密封填料;4-隔墙;5-成品装饰板(明装管道适用)套管配合墙体施工或使用机械开洞后用水泥砂浆固定穿人防剪力墙套管柔性防水套管1-钢管;2-法兰套管;3-密封圈;4-法兰压盖;5-螺柱;6-螺母;7-法兰;8-密封膏嵌缝;9-建筑外墙;10-内侧;11-柔性填缝材料剪力墙处套管需和结构钢筋绑扎固定, 一次浇注在墙体内剪力墙处套管需和结构钢筋绑扎固定,一次浇注在墙体内穿无防水要求楼板1-钢管;2-钢套管;3-密封填料;4-楼板套管中部架设钢筋于楼板上, 套管下部水泥砂浆吊模固定。
钢筋于楼板上,套管下部水泥砂浆吊模固定。
穿有防水要求楼板(如卫生间, 厨房等)穿有防水要求楼板(如卫生间,厨房等)1-钢管;2-钢套管;3-翼环;4-挡圈;5-石棉水泥;6-油麻套管中部架设钢筋于楼板上, 套管下部水泥砂浆吊模固定。
穿地上或建筑外墙等防水墙体顶板刚性防水套管(钢管)1-钢管;2-钢套管;3-翼环;4-挡圈;5-石棉水泥;6-油麻剪力墙处套管需和结构钢筋绑扎固定, 一次浇注在墙体内。
刚性防水套管1-铸铁管;2-钢套管;3-翼环;4-石棉水泥;5-油麻剪力墙处套管需和结构钢筋绑扎固定, 一次浇注在墙体内。
剪力墙处套管需和结构钢筋绑扎固定,一次浇注在墙体内。
四、防雷接地工程1.接地体(线)连接应采取焊接, 采取结构柱/梁钢筋焊接拉通, 焊缝长≮100,焊接处焊缝应饱满并有足够机械强度, 不得有夹渣、咬肉、裂纹、虚焊、气孔等缺点, 焊接处药皮要敲净。
2.接地引下线利用结构柱内两根对角主筋, 施工时将该主筋黄色漆作好标识, 随结构施工逐层焊接至顶层, 并和屋顶避雷网焊接.引下点按设计.郑州市安全监督站监制1.本表头由交底人填写,交底人和接收交底人各保留一份, 安全员一份;2.当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3.交底提要应依据交底内容把交底关键内容写上。
锅炉房设计、施工、运行规范要求Fuzhou Lakeside Hotel Management CO, LTD Tony目录一、锅炉房位置要求 (1)二、锅炉房布局要求 (3)三、锅炉房建筑要求 (4)四、锅炉房容量设计 (6)六、锅炉房电气要求 (10)七、锅炉房通风要求 (12)八、锅炉房给、排水要求 (14)九、锅炉房环保要求 (14)十、锅炉房消防要求 (15)十一、热水锅炉及锅炉房 (16)十二、附录:锅炉房所涉及的相关标准、规范 (19)一、锅炉房位置要求1.1燃油、燃气锅炉用房宜独立建造,设置在建筑外的专用房间内。
1.2锅炉房(独立建筑)室内底层标高和构筑物基础顶面标高,应高出室外地坪或周围地坪0.15m及以上,锅炉间和同层的辅助间地面标高应一致。
1.3锅炉房的门均应直通室外或直通安全出口;外墙上的门、窗等开口部位的上方应设置宽度不小于1.0m的不燃烧体防火挑檐或高度不小于1.20m的窗槛墙。
1.4当燃油、燃气锅炉受条件限制需与其它建筑相连或布置在建筑内时,严禁布置在人员密集场所和重要部门的上一层、下一层、贴邻和主要通道、疏散口的两旁;并应设置在首层或地下室一层靠建筑物外墙部位。
1.5锅炉房设在多层或高层建筑的半地下室或第一层时,每台锅炉的额定蒸发量不超过10t/h,额定蒸汽压力不超过1.6MPa;1.6由于条件限制锅炉房需要设置设在高层或多层建筑的地下室、楼层中间或顶层时,每台锅炉的额定蒸发量不超过4t/h,额定蒸汽压力不超过1.6MPa;1.11.1 锅炉房的设置应事先征得市、地级以上安全监察机构同意。
1.11.2 必须是用油、气体作燃料或电加热的锅炉;1.11.3 选用燃油作燃料时,不宜选用重油或渣油;1.11.4 当锅炉房设置在地下室时,应采取强制通风措施。
1.7常(负)压燃油、燃气锅炉可设置在地下二层。
1.8常(负)压燃气锅炉房距安全出口的距离大于6.00m时,可设置在屋顶上。
1、工程概况本工程地上17层(13层),地下一层;采暖系统为一户一表,每户独立采暖系统;采暖系统供水、回水立管均敷设在土建竖井内,户内系统每层前室内竖井处设过滤器、热表及阀门等,每个单元设一回路,各环路供回水管均埋在每层楼板后浇层预留管槽内。
地下及竖井内管道均采用热镀锌钢管,丝接;户内采暖系统埋地管采用对接焊铝复合管,专用铜管件连接。
散热器采用铜铝复合散热器,均挂墙明装,竖井内及非采暖房间管道均需用δ=25mm的离心玻璃棉保温,外保护层为复合铝箔。
2、施工准备2.1 材料检验2.1.1 热镀锌钢管:不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。
要有质量证明文件及检测报告等。
2.1.2 铝塑复合管:铝塑复合管要求壁厚均匀,色泽一致。
内外壁应光滑、平整,无气泡、裂口、裂纹、脱皮、痕纹及碰撞凹陷。
铝塑复合管要有出厂说明书及质量证明文件。
2.1.3 阀门及管件:管件:无偏扣、方扣、乱扣、断丝,不得有砂眼、裂纹和角度不准确现象2.1.4 阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤。
安装前应进行强度、严密性试验,主控阀门100%试验,其他阀门抽检10%,若有不合格,则抽查20%,还有不合格,则逐个检验。
2.1.5 其他材料:型钢、管卡、螺栓、螺母、油、麻、垫等。
选用时应符合设计要求。
2.1.6 各类管材、阀门、调压装置、绝热材料应有产品质量合格证和材质检验报告,热量表应有计量检定证书等。
2.1.7 散热器:成品铜铝复合散热器应有厂家相关的质量证明文件及试验报告等2.2 机具准备2.2.1 机械:切割机、套丝机、电焊机等。
2.2.2 工具:铝塑复合管切刀及弹簧弯管器、扳手、管钳等2.2.3 其它:水平尺、线坠、钢卷尺、粉笔、小线等。
2.3作业条件2.3.1 干管安装:应在结构封顶后或部分结构验收合格之后开始安装。
2.3.2 立管安装:必须土建管井完成之前安装。
