一级GPS控制测量技术设计书
- 格式:doc
- 大小:1.62 MB
- 文档页数:11

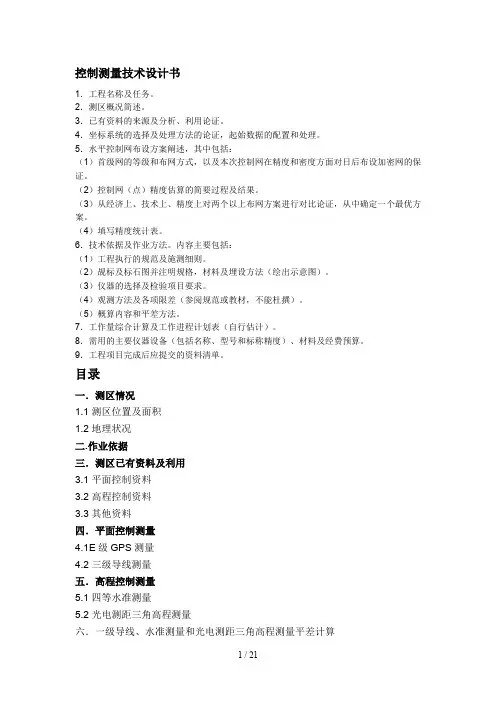

控制测量技术设计书1.工程名称及任务。
2.测区概况简述。
3.已有资料的来源及分析、利用论证。
4.坐标系统的选择及处理方法的论证,起始数据的配置和处理。
5.水平控制网布设方案阐述,其中包括:(1)首级网的等级和布网方式,以及本次控制网在精度和密度方面对日后布设加密网的保证。
(2)控制网(点)精度估算的简要过程及结果。
(3)从经济上、技术上、精度上对两个以上布网方案进行对比论证,从中确定一个最优方案。
(4)填写精度统计表。
6.技术依据及作业方法。
内容主要包括:(1)工程执行的规范及施测细则。
(2)觇标及标石图并注明规格,材料及埋设方法(绘出示意图)。
(3)仪器的选择及检验项目要求。
(4)观测方法及各项限差(参阅规范或教材,不能杜撰)。
(5)概算内容和平差方法。
7.工作量综合计算及工作进程计划表(自行估计)。
8.需用的主要仪器设备(包括名称、型号和标称精度)、材料及经费预算。
9.工程项目完成后应提交的资料清单。
目录一.测区情况1.1测区位置及面积1.2地理状况二.作业依据三.测区已有资料及利用3.1平面控制资料3.2高程控制资料3.3其他资料四.平面控制测量4.1E级GPS测量4.2三级导线测量五.高程控制测量5.1四等水准测量5.2光电测距三角高程测量六.一级导线、水准测量和光电测距三角高程测量平差计算6.1观测数据的检查6.2平差计算七.提交成果资料7.1技术总结7.2控制点成果表的制作7.3控制网图的制作要求八.图根控制测量8.1图根导线8.2图根高程测量8.3平差计算8.4提交资料九.附图、附表、附件本次实习的目的是了解控制测量作业的全过程,通过对长沙县水渡河及其周边地区实现控制测量,巩固课堂学习的理论知识,将理论与实践有机结合,提高理论水平与外业操作能力。
一.测区情况1.1测区位置及面积东经113°,北纬28°向涉及周围13km左右。
施测范围呈不规则形状,范围面积约14km2。

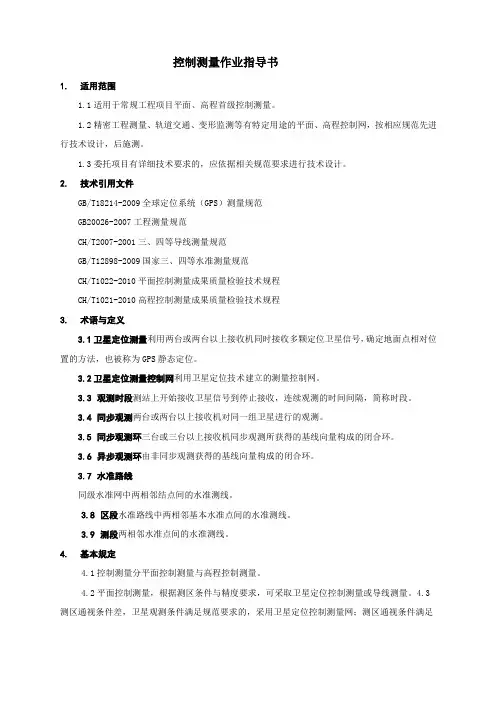

控制测量作业指导书1.适用范围1.1适用于常规工程项目平面、高程首级控制测量。
1.2精密工程测量、轨道交通、变形监测等有特定用途的平面、高程控制网,按相应规范先进行技术设计,后施测。
1.3委托项目有详细技术要求的,应依据相关规范要求进行技术设计。
2.技术引用文件GB/T18214-2009全球定位系统(GPS)测量规范GB20026-2007工程测量规范CH/T2007-2001三、四等导线测量规范GB/T12898-2009国家三、四等水准测量规范CH/T1022-2010平面控制测量成果质量检验技术规程CH/T1021-2010高程控制测量成果质量检验技术规程3.术语与定义3.1卫星定位测量利用两台或两台以上接收机同时接收多颗定位卫星信号,确定地面点相对位置的方法,也被称为GPS静态定位。
3.2卫星定位测量控制网利用卫星定位技术建立的测量控制网。
3.3观测时段测站上开始接收卫星信号到停止接收,连续观测的时间间隔,简称时段。
3.4同步观测两台或两台以上接收机对同一组卫星进行的观测。
3.5同步观测环三台或三台以上接收机同步观测所获得的基线向量构成的闭合环。
3.6异步观测环由非同步观测获得的基线向量构成的闭合环。
3.7水准路线同级水准网中两相邻结点间的水准测线。
3.8区段水准路线中两相邻基本水准点间的水准测线。
3.9测段两相邻水准点间的水准测线。
4.基本规定4.1控制测量分平面控制测量与高程控制测量。
4.2平面控制测量,根据测区条件与精度要求,可采取卫星定位控制测量或导线测量。
4.3测区通视条件差,卫星观测条件满足规范要求的,采用卫星定位控制测量网;测区通视条件满足要求,卫星观测条件不满足规范要求的,可采用导线测量方式施测。
4.4控制网的等级,应根据工程规模、控制网的用途与精度要求合理确定。
4.5精度等级划分采用《工程测量规范》(GB20026-2007)标准。
平面控制网:卫星定位测量控制网依次为二、三、四等与一、二级,导线;导线网依次为三、四等与一、二、三级;高程控制测量依次为二、三、四、五等。
控制测量设计书(12)。
控制测量设计书一、概述本次控制测量任务是为了满足某市城市测量项目的需求,目的是建立全市范围内的平面控制网和高程控制网,为后续的详细测量、规划、设计和施工提供准确的地理信息数据。
本设计书详细阐述了控制测量的方案、方法、技术要求和实施计划。
二、任务与目标1.建立全市范围内的平面控制网和高程控制网,覆盖整个市区及周边区域。
2.确定控制点的位置和密度,以满足详细测量、规划、设计和施工的需求。
3.确定测量方法和技术要求,保证控制测量的精度和可靠性。
4.制定实施计划,包括时间安排、人员分工、设备准备和数据处理等。
三、测量方案1.平面控制测量:采用全球定位系统(GPS)技术,建立全市的平面控制网。
控制点应选在通视良好、交通便利的地方,每隔200米设置一个控制点,对于重点区域和建筑物密集区应适当增加控制点密度。
2.高程控制测量:采用水准测量方法,建立全市的高程控制网。
水准点应选在稳固可靠的地方,避免被破坏或移动。
对于山区和丘陵地区,应适当增加水准点密度。
3.测量数据处理:采用专业的测量软件对测量数据进行处理,包括数据采集、平差计算、坐标转换等。
数据处理完成后,应进行精度评估和成果质量检查,确保控制测量的精度和可靠性。
四、技术要求1.GPS测量技术要求:采用静态相对定位模式进行测量,观测时段长度不小于1小时,观测时选择无遮挡物的开阔地方,以保证卫星信号接收质量。
数据处理时应进行基线解算和平差计算,并检查点位精度是否符合要求。
2.水准测量技术要求:使用精密水准仪进行测量,观测时选择适宜的天气条件和时间段。
对于不同等级的水准路线,应根据规范要求进行观测和计算,保证高程控制的精度和质量。
3.数据处理技术要求:使用专业的测量软件进行数据处理,包括数据采集、平差计算、坐标转换等。
数据处理时应考虑各种误差的影响,并进行精度评估和成果质量检查,确保控制测量的精度和可靠性。
五、实施计划1.准备阶段:制定控制测量方案,准备测量设备和技术资料。

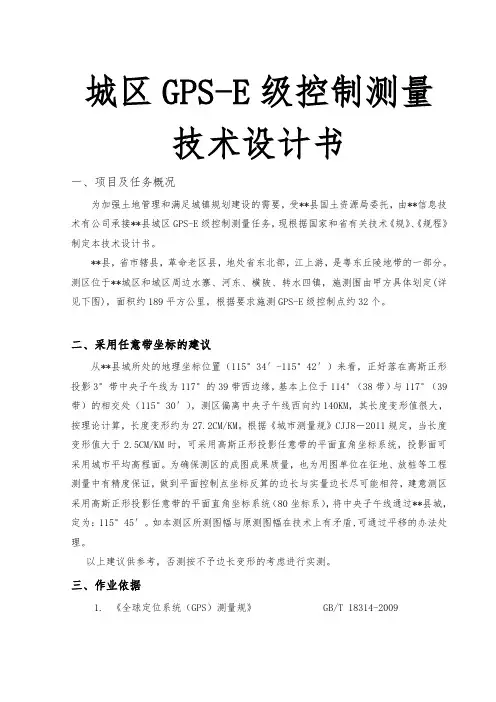

城区GPS-E级控制测量技术设计书一、项目及任务概况为加强土地管理和满足城镇规划建设的需要,受**县国土资源局委托,由**信息技术有公司承接**县城区GPS-E级控制测量任务,现根据国家和省有关技术《规》、《规程》制定本技术设计书。
**县,省市辖县,革命老区县,地处省东北部,江上游,是粤东丘陵地带的一部分。
测区位于**城区和城区周边水寨、河东、横陂、转水四镇,施测围由甲方具体划定(详见下图),面积约189平方公里,根据要求施测GPS-E级控制点约32个。
二、采用任意带坐标的建议从**县城所处的地理坐标位置(115°34′-115°42′)来看,正好落在高斯正形投影3°带中央子午线为117°的39带西边缘,基本上位于114°(38带)与117°(39带)的相交处(115°30′),测区偏离中央子午线西向约140KM,其长度变形值很大,按理论计算,长度变形约为27.2CM/KM。
根据《城市测量规》CJJ8-2011规定,当长度变形值大于2.5CM/KM时,可采用高斯正形投影任意带的平面直角坐标系统,投影面可采用城市平均高程面。
为确保测区的成图成果质量,也为用图单位在征地、放桩等工程测量中有精度保证,做到平面控制点坐标反算的边长与实量边长尽可能相符,建意测区采用高斯正形投影任意带的平面直角坐标系统(80坐标系),将中央子午线通过**县城,定为:115°45′。
如本测区所测图幅与原测图幅在技术上有矛盾,可通过平移的办法处理。
以上建议供参考,否测按不予边长变形的考虑进行实测。
三、作业依据1.《全球定位系统(GPS)测量规》 GB/T 18314-20092.《卫星定位城市测量技术规》 CJJ/T 73-20103.《城市测量规》 CJJ/T 8-20114.《国家三、四等水准测量规》 GB/T 12898-20095.《数字测绘成果质量检查与验收》 GB/T 18316-20086.本项目的技术设计书四、已有资料的分析与利用1.平面控制资料测区及周边地区有原国家点和军控点,为1980年坐标系,可作为本次控制测量平面起算点。
公路全球定位系统(GPS)测量标准规范1 总则1.0.1 为规定利⽤全球定位系统﹙Global Positioning System, 缩写为 GPS﹚建⽴公路⼯程GPS 测量控制⽹的原则﹑精度和作业⽅法,特制定本规范。
1.0.2 本规范是依据《公路勘测规范》﹙JTJ 061),并参照《全球定位系统(GPS)测量规范》(CH 2001-92)的有关规定,在收集﹑分析﹑研究和总结经验的基础上制定的。
1.0.3 本规范适⽤于新建和改建公路⼯程项⽬的各级GPS控制⽹的布设与测量。
1.0.4 采⽤全球定位系统测量技术建⽴公路平⾯控制⽹时,应根据《公路勘测规范》(JTJ 061)中规定的平⾯控制测量的等级﹑精度等确定相应的GPS控制⽹的等级。
1.0.5 GPS测量采⽤WGS-84⼤地坐标系。
当公路⼯程GPS控制⽹根据实际情况采⽤1954年北京坐标系﹑1980西安坐标系或抵偿坐标系时,应进⾏坐标转换。
各坐标系的地球椭球基本参数﹑主要⼏何和物理常数见附录A.⾼程系统根据实际情况可采⽤1956年黄海⾼程系或1985国家⾼程基准.1.0.6 GPS测量时间系统为协调世界时(UTC). 在作业过程中,附录D "GPS观测⼿薄" 中的开﹑关机时间可采⽤北京时间记录. 1.0.7 GPS接收机及附属设备均按有关规定定期检测.1.0.8 GPS控制测量应按有关规定对全过程进⾏质量控制.1.0.9 在提供GPS控制测量成果资料时,应执⾏保密制度中的有关规定.2 术语2.0.1 基线Baseline两测量标志中⼼的⼏何连线。
2.0.2 观测时段 Observation sessionGPS 接收机在测站上从开始接收卫星信号进⾏观测到停⽌观测的时间长度。
2.0.3 同步观测 Simultaneous observation两台或两台以上GPS接收机同时对⼀卫星进⾏的观测。
2.0.4 同步观测环 Simultaneous observation三台或三台以上GPS接收机同步观测所获得的基线向量构成的闭合环。

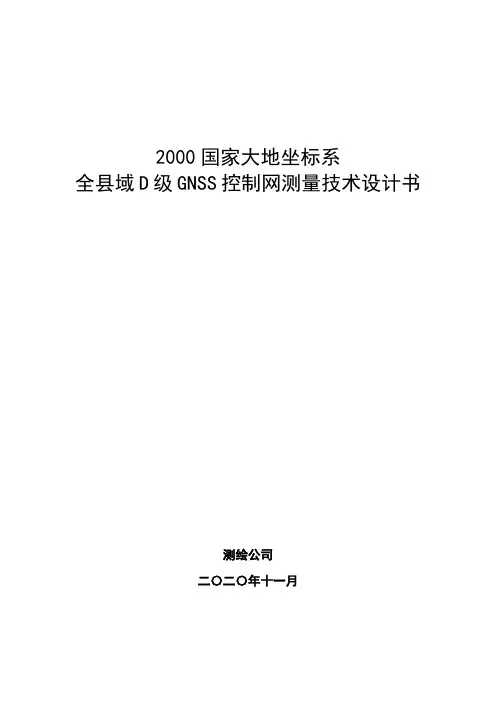

2000国家大地坐标系全县域D级GNSS控制网测量技术设计书测绘公司二〇二〇年十一月2000国家大地坐标系全县域D级GNSS控制网测量技术设计书委托单位:编制单位:测绘公司负责人:总工程师:编制人员:目录一、目的和任务 (1)1、目的 (1)2、任务 (1)二、测区概况 (1)1、测区简介 (1)2、测区GNSS控制网布设示意图 (3)三、测量依据 (3)1、技术标准 (3)2、已有资料 (4)3、控制网起算数据 (4)四、测量要求 (4)1、坐标系统、高程系统和时间系统 (4)2、GNSS网的布设 (5)3、GNSS网点的选点、埋设 (5)五、GNSS静态测量外业观测及观测数据资料的处理 (7)1、GNSS外业观测 (7)2、外业作业操作流程: (8)3、外业观测数据的检核 (9)4、GNSS控制网的数据处理 (10)六、GNSS控制点高程测量 (11)七、项目进度计划 (13)7.1项目进度计划 (13)7.2项目进度保障措施 (14)八、最终提交成果资料 (15)九、D级GNSS控制点的管理与维护 (15)1、控制点管理 (15)2、控制点维护 (16)十、仪器鉴定证书 (17)附件1、营业执照(副本复印件)2、测绘资质(副本复印件)一、目的和任务1、目的为满足A县全境测绘坐标系的统一,顺应国家推行2000国家大地坐标系,提高A县城区和周边乡镇D级GNSS控制点管理与应用,加强土地管理和满足城镇规划建设的需要,统一全县境内批后管理坐标系,确保测区的成图质量,也为用图单位在征地、放桩等工程测量中的提高精度,做到平面控制点坐标反算的边长与矢量边长尽可能相符,为此而建立一套2000国家大地坐标系D级GNSS控制网系统,计划使用年限不少于10年。
2、任务受“”委托,测绘公司负责承担其A县全境的D级GNSS控制网测量任务,现将本次测绘工作依据与作业流程做详细介绍。
二、测区概况1、测区简介1.1位置境域A县县域范围位于东经115°7′12.35″~115°98′8.33″、北纬40°14′21.20″~40°65′7.40″。

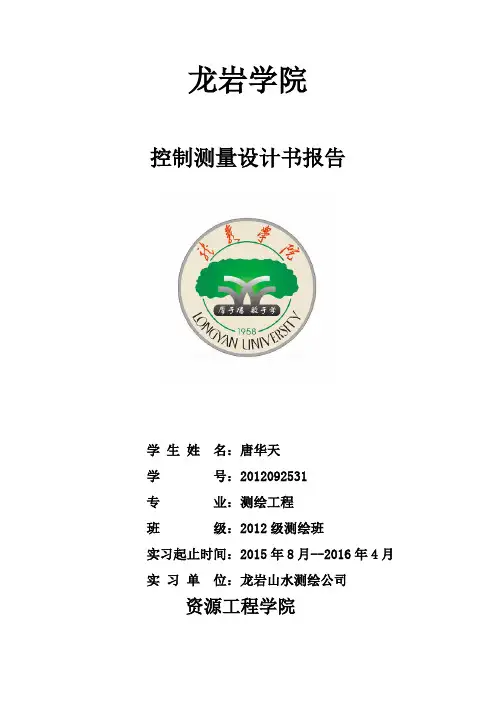

龙岩学院控制测量设计书报告********学号:**********专业:测绘工程班级:2012级测绘班实习起止时间:2015年8月--2016年4月实习单位:龙岩山水测绘公司资源工程学院目录一、总述二、测区概况2.1工程概况及勘测范2.2技术依据2.3 组织措施2.4 进度计划三、控制测量3.1.平面控制测量3.2高程控制测量四、地形测量及细部点测量4.1 图根控制测量4.2 地形图测绘4.3 成品资料五、应提交成果资料一、总述本阶段需要完成的测量工作主要包括:1、布设并测量控制网(E级GPS控制点4个);2、高速公路验收测量3、选点作为测量漳永高速龙岩段高速公路验收控制点4、静态采集控制点数据5、进行高速公路沿线地形测量二、测区概况2.1 工程概况及勘测范围2.1.1工程概述(1)开断部分漳平侧开断点拟选在已建的平黄Ⅰ路#173塔、平黄Ⅱ路#22塔,线路从和春变出线后转向西南接入开断点,线路长度约0.7 km(折合双回),采用双、四回路混合架设,新建段导线截面采用2×630mm2。
其中,平黄Ⅰ路#173塔为转角塔,本期改接后,线路转角变小,因此可利用原塔架线(单根400mm2),平黄Ⅱ路#22塔为转角塔,本期改接后,线路转角不变,因此也可利用原塔架线(单根400mm2)。
(2)短接部分永安黄历~漳平220kV线路Ⅰ、Ⅱ回短接点拟选在已建的双回同塔平黄Ⅰ路#194塔(平黄Ⅱ路#3塔),该塔为转角塔,本期短接后,线路转角变小,因此可利用原塔架线;登榜~漳平220kV线路Ⅰ、Ⅱ回短接点拟选在已建的双回同塔平登Ⅰ路#3塔(平登Ⅱ路#3塔),该塔为转角塔,本期短接后,线路转角方向与原来相反,须拆除立新塔;采用双回路架设,由于两塔之间联线正好位于203省道边的新华石油加油站后面,因此线路需要往九龙江边靠,以满足其安全距离要求,线路长度约0.3 km,,新建段导线截面采用单根1×400mm2。
控制测量技术设计书一. 基本技术要求(一)引用标准与作业依据1、《国家基本比例尺地图图式第一部分:1:500 1:1000 1:2000地形图》, GB/T20257.1-2007,以下简称《图式》;2、《城市测量规范》,CJJ 8—99,以下简称《规范》;3、《全球定位系统(GPS)测量规范》, GB/T 18314-2009;4、《国家三、四等水准测量规范》,GB/T 12898-2009;5、《国家大地测量基本技术规定》,GB 22021-2008;6、《基础地理信息标准数据基本规定》,GB 21139-2007;7、《测绘技术设计规定》,CH/T1004-20058、《福建省1:500 1:1000 1:2000基本比例尺数字地形图测绘技术规定》, FCB001-2005;(二)坐标系统及已有成果利用1、平面坐标系统:1980西安坐标系,1985国家高程基准。
2、委托方提供的高等级控制点水准测量成果数据和武平县似万安乡大地水准面精化成果,成果为1985国家高程基准,可用于本测区高程起算。
3、近年来有关测绘单位,在测区施测并验收合格的1:500、1:1000比例尺数字化图件成果可以作为修测底图。
4、1:5000 1:10000地形图、影像图可用于工作计划及引用参考。
二. 项目概况项目名称:云霄县农村地籍和房屋调查测区概况:云霄县为福建省漳州市下辖的一个县,位于福建省南部沿海。
处于闽粤交界地带和厦门、汕头两个经济特区之间,地理坐标为北纬23°45′-24°14′,东经?117°07′-117°33′。
总面积1054.3平方千米。
县人民政府驻云陵镇。
全县辖6个镇、3个乡:云陵镇、陈岱镇、东厦镇、莆美镇、峛屿镇、火田镇、下河乡、马铺乡、和平乡。
云霄县属南亚热带海洋性季风气候,年平均气温21.3摄氏度。
雨量充沛、土地肥沃。
全县现有人口39.2万,总面积1166平方公里。

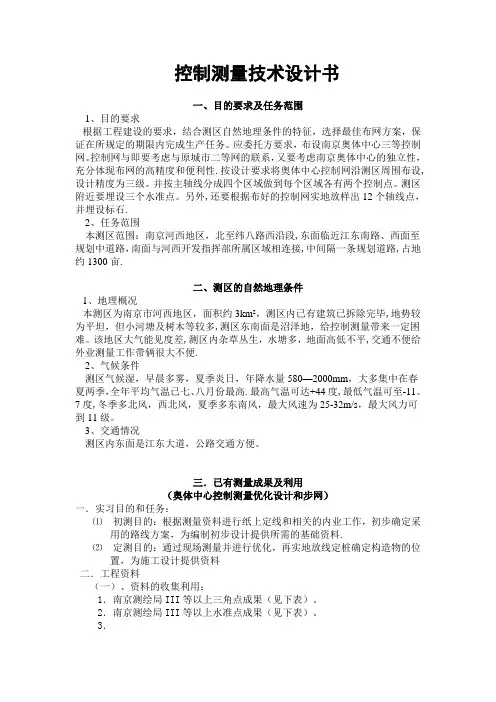

控制测量技术设计书一、目的要求及任务范围1、目的要求根据工程建设的要求,结合测区自然地理条件的特征,选择最佳布网方案,保证在所规定的期限内完成生产任务。
应委托方要求,布设南京奥体中心三等控制网。
控制网与即要考虑与原城市二等网的联系,又要考虑南京奥体中心的独立性,充分体现布网的高精度和便利性.按设计要求将奥体中心控制网沿测区周围布设,设计精度为三级。
并按主轴线分成四个区域做到每个区域各有两个控制点。
测区附近要埋设三个水准点。
另外,还要根据布好的控制网实地放样出12个轴线点,并埋设标石.2、任务范围本测区范围:南京河西地区,北至纬八路西沿段,东面临近江东南路、西面至规划中道路,南面与河西开发指挥部所属区域相连接,中间隔一条规划道路,占地约1300亩.二、测区的自然地理条件1、地理概况本测区为南京市河西地区,面积约3km²,测区内已有建筑已拆除完毕,地势较为平坦,但小河塘及树木等较多,测区东南面是沼泽地,给控制测量带来一定困难。
该地区大气能见度差,测区内杂草丛生,水塘多,地面高低不平,交通不便给外业测量工作带俩很大不便.2、气候条件测区气候湿,早晨多雾,夏季炎日,年降水量580—2000mm,大多集中在春夏两季,全年平均气温已七、八月份最高.最高气温可达+44度,最低气温可至-11。
7度,冬季多北风,西北风,夏季多东南风,最大风速为25-32m/s,最大风力可到11级。
3、交通情况测区内东面是江东大道,公路交通方便。
三.已有测量成果及利用(奥体中心控制测量优化设计和步网)一.实习目的和任务:⑴初测目的:根据测量资料进行纸上定线和相关的内业工作,初步确定采用的路线方案,为编制初步设计提供所需的基础资料.⑵定测目的:通过现场测量并进行优化,再实地放线定桩确定构造物的位置,为施工设计提供资料二.工程资料(一)、资料的收集利用:1.南京测绘局III等以上三角点成果(见下表)。
2.南京测绘局III等以上水准点成果(见下表)。
G P S 控制测量设计书1.工作大纲 ____________________________________________ 11.1任务来源___________________________________________ 11.2工作内容及任务______________________________________ 12. 技术设计方案_______________________________________ 12.1概述_________________________________________________ 12.1.1项目区概况_________________________________________________ 12.1.2已有资料及其利用情况_______________________________________ 12.2技术标准和要求______________________________________ 22.3技术路线和技术方案 ___________________________________ 22.3.1控制测量设计原则___________________________________________ 23.项目目组织实施计划和进度安排 _______________________ 53.1项目组织机构 _________________________________________ 53.1.1组织机构设置计划本项目组织机构设置计划如下图所示___________ 53.1.2各部分的具体职责___________________________________________ 53.1.3项目设备资源配置计划_______________________________________ 53.2项目进度安排 _________________________________________________ 54.质量管理措施、进度控制措施、生产安全保障措施_______ 64.1质量保证措施 _________________________________________________ 64.2项目进度控制 _________________________________________________ 64.3生产及资料安全保障措施 _______________________________________ 65. 提交成果资料_______________________________________ 7 6附录 ________________________________________________ 86.1GPS点之迹 ____________________________________________ 8泸州市金山村控制测量工程(一级GPS控制测量设计书)技术设计书1.工作大纲1.1任务来源为满足泸州市金山村泸职院2016级工程测量1班在金山村进行的数字化测图实训任务,泸职院2016级工程测量1班在金山村及其邻近地区开展控制测量工作。
控制测量技术设计书控制测量技术设计书 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】某县城第⼆次⼟地调查(城镇部分)控制测量技术设计书项⽬编号批准单位:申报单位审批意见:总⼯程师:编写⼈:审批⼈:⽇期:⽬录某县第⼆次⼟地调查(城镇部分)控制测量技术设计书1 任务概况第⼆次⼟地调查是⼀项重⼤的国情国⼒调查。
开展第⼆次⼟地调查,全⾯查清我国⼟地利⽤现状主,是贯彻落实科学发展观,加强和改善⼟地调控、严格⼟地“闸门”需要;是严格保护耕地特别是基本农⽥,保障国家粮⾷安全,实现国家长治久安的需要;是充分挖掘⼟地利⽤潜⼒,⼤⼒推进节约集约⽤地,推动建设资源节约型社会的需要,是加强各级政府执政能⼒建设、提⾼国⼟资源管理⽔平的需要。
城镇地籍调查是第⼆次全国⼟地调查的重要部分,是城市发展、规划、管理的基础,是国⼟资源管理的重要⼿段。
受某县国⼟资源局委托,曲靖地源勘测科技有限责任公司承担了某县某县城第⼆次⼟地调查(城镇部分)的任务,该任务具体⼯作内容如下:1. 某县城四等GPS平⾯控制⽹,同步建⽴GPS拟合⾼程控制⽹,控制⾯积平⽅公⾥;2. 图根控制测量;3.对测区平⽅公⾥进⾏权属调查4. 1:500标准分幅地籍图测绘;5.宗地图编绘;6. ⾯积量算,统计汇总;7. 地籍数据库建设;8. 有关技术设计,⼯作报告,技术报告,数据库建设报告编写项⽬⼯期要求:全部⼯作在6⽉30⽇前完成。
2 测区概况某县位于云南省东部,与⼴西交界,地处东经103°42′~104°34′、北纬24°20′~25°00′之间。
东与罗平县接壤,南与⽂⼭州的丘北县毗邻,东南同⼴西壮族⾃治区的西林县⼀⽔相依,西南和红河州的泸西县连接,北倚陆良县。
全县总⾯积2757平⽅公⾥,其中⼭区⾯积占90%左右。
县城西距省会昆明198公⾥。
测区主要位于县城,中间沿“江召”⼀级公路呈250m宽的条带形,地貌以滇东⾼原丘陵和盆地(坝⼦)为主,县城海拔1850⽶,位于平坝区,西部及南部⼭势较⾼,植被覆盖度较⼤。
一、前言 (1)二、 GPS 控制测量概述 (1)三、 GPS 控制测量技术设计的内容和步骤 (3)(一)、采集和分析测区经济地理等情况以及已有的测绘成果成图资料 (3)(二)、确定所采用的坐标系及起算数据 (4)(三)、控制网的网形设计 (4)(四)、部份 GPS 点的水准联测方案的制定 (6)(五)、技术设计书大致包括以下内容: (6)四、 GPS 控制网布设 (6)(一)、野外选点 (6)(二)、埋石 (7)(三)、布设特点 (7)(四)、布网原则 (9)(五)、提高 GPS 网可靠性的方法 (10)(六)、提高 GPS 网精度的方法 (11)(七)、布设 GPS 网时起算点的选取与分布 (11)(八)、布设 GPS 网时起算边长的选取与分布 (11)(九)、布设 GPS 网时起算方位的选取与分布 (12)五、 GPS 控制网布设方案 (12)(一)、同步网(环) (12)(二)、异步网(环) (12)六、 GPS 基线解算 (15)(一)、GPS 基线结算的观测值 (15)(二)、基线解算(平差) (15)(三)、基线解算阶段的质量控制指标 (15)(四)、影响 GPS 基线解算结果的几个因素 (17)(五)、影响 GPS 基线结算结果因素的应对措施 (18)(六)、基线精化处理的有力工具-残差图 (19)(七)、GPS 基线的解算的过程 (19)七、 GPS 基线向量网平差 (20)(一)、GPS 网平差的分类 (20)(二)、GPS 网平差的过程 (21)八、 GPS 控制测量技术总结 (22)(一)、技术总结的作用 (23)(二)、技术总结的内容 (23)一、前言测量工作必须遵循“有整体到局部,先控制后碎部,从高级到低级”的原则。
先建立控制网,然后根据控制网进行碎部测量。
控制网又分为平面控制网和高程控制网。
测定点的平面位置的工作,称为平面控制测量,测定点的高程工作,称为高程控制测量。
GPS测量技术设计书16091C董威湖南工程职业技术学院2011.04目录一、作业目的任务二、测区概况三、测量依据原则四、已有资料情况分析五、实测方案六、观测质量要求七、上交资料一、作业目的任务目的:通过GPS定位测量综合训练,掌握布设GPS控制网的方法,培养自身的测量能力,熟悉GPS技术。
能使用GPS进行静态数据的采集并且数据处理,可以完整的整理出坐标数据。
任务:测区内GPS控制网布设。
二、测区概况测区位于长沙县附近的湖南工程职院,学校占地430余亩。
西至万家丽路。
以北为蟠龙路为界,蟠龙路向东至捞刀河附近。
通视条件良好。
校园建筑群周围,测区交通方便,道路交综复杂,并且有众多的建筑物,并且有大片的水域,因此在布设控制网时应避开建筑物和水域,并且有可能影响GPS的信号,给测量工作带来不便本测区内四季分明,年平均气温20-25℃。
九月平均气温26-28℃。
地势平坦,便于测量作业三、测量依据原则1、《全球定位系统(GPS)测量规范》(GB/T18314—2001);2、《全球定位系统城市测量技术规程》(CJJ73—99);3、《公路全球定位系统(GPS)测量规范》(JTJ/T066—98)4、《数字产品质量要求》(GB17491.1);四、已有资料利用情况分析1、学校老校沿107国道往北菜地里;(G0007)2、潘龙路与老107国道交汇的路边;(G0008)3、世景华庭附近交通信号灯下花圃边;4、捞刀河河岸边防洪提附近;5、长沙县国土局提供的HG1167号点这些点点位可靠,保存完好,可作设计,选点,埋石之用。
五、施测方案1、选点与标石埋设1) 选点前应收集与工程相关的各项资料:原有控制测量资料,包括点的平面坐标、高程、坐标系统、技术总结等有关资料,以及其他测绘部门所布设的控制测量成果资料。
2) GPS点位的选择应符合技术要求,有利于使用其他测量方法进行联测;点位的基础应坚定稳固,易于长期保存,并有利于安全作业; 点位应便于安置接收设备和操作,视野开阔,;点位应远离大功率无线点发射源(如电视台、微波站等),点位附近不应有强烈干扰接收卫星信号的物体。
G P S 控制测量设计书1.工作大纲 ____________________________________________ 11.1任务来源___________________________________________ 11.2工作内容及任务______________________________________ 12. 技术设计方案_______________________________________ 12.1概述_________________________________________________ 12.1.1项目区概况_________________________________________________ 12.1.2已有资料及其利用情况_______________________________________ 12.2技术标准和要求______________________________________ 22.3技术路线和技术方案 ___________________________________ 22.3.1控制测量设计原则___________________________________________ 23.项目目组织实施计划和进度安排 _______________________ 53.1项目组织机构 _________________________________________ 53.1.1组织机构设置计划本项目组织机构设置计划如下图所示___________ 53.1.2各部分的具体职责___________________________________________ 53.1.3项目设备资源配置计划_______________________________________ 53.2项目进度安排 _________________________________________________ 54.质量管理措施、进度控制措施、生产安全保障措施_______ 64.1质量保证措施 _________________________________________________ 64.2项目进度控制 _________________________________________________ 64.3生产及资料安全保障措施 _______________________________________ 65. 提交成果资料_______________________________________ 7 6附录 ________________________________________________ 86.1GPS点之迹 ____________________________________________ 8泸州市金山村控制测量工程(一级GPS控制测量设计书)技术设计书1.工作大纲1.1任务来源为满足泸州市金山村泸职院2016级工程测量1班在金山村进行的数字化测图实训任务,泸职院2016级工程测量1班在金山村及其邻近地区开展控制测量工作。
1.2工作内容及任务为科学、有效开展此次控制测量工作,我班在实训老师的带领下,由实训老师提供共2个精度为四等控制点作为起算点,由我小组自行解算出2个精度为四等控制点作为起算点。
由实训老师统一部署,我班在泸州市金山村附近开展一级GPS控制测量工作。
此次控制测量需在金山村及其邻近区布设5个GPS控制点。
2.技术设计方案2.1概述2.1.1项目区概况泸州市龙马潭区金山村地处于厦门蓉高速泸州收费站旁,属于四川南部丘陵,地势连绵起伏,气候四季分明,属于亚热带季风性湿润气候。
金山村位于B= 105°37′,L= 28°5′2.1.2已有资料及其利用情况1.2017年12月,实训老师提供2个一级GPS成果点(LZ304、LZ4084)为此次一级GPS 控制测量平面及高程起算点。
2.利用奥维地图上提供的金山村影像资料,可谓本次控制测量选点、布网、以及外业观测工作调度用图3.2017年12月,由我小组自行解算出T02与T03坐标数据为一级GPS控制测量平面及高程起算点。
2.2技术标准和要求《卫星定位城市测量技术规范》CJJ/T 73-2010《全球定位系统(gps)测量规范》(GB、T18314-2009)2.3技术路线和技术方案首先完成一级GPS点的埋设,点位埋设完备后根据埋设时间安排一级GPS网观测。
2.3.1控制测量设计原则在已有2个国家四等GPS点的基础上布一级GPS控制网,以LZ304、LZ4084、T03、T02 4个GPS点作为此次一级GPS控制网的平面及高程起算点。
2.3.1.1采用的坐标系平面坐标系:80坐标系高程基准:1985国家高程基准2.3.1.2 一级GPS网的精度一级GPS网约束平差后,其相对精度不应低于1 ×10 -52.3.2 一级GPS网设计方案2.3.2.1 一级GPS点的布设2.3.2.2 一级GPS点的选点和埋石GPS点应选在利于长期保存和交通方便,对天同时良好的地方,卫星高度角≥15°,距离一万伏以上的高压电力线,广播电视塔等信号干扰源应远离。
应充分利用保存完好的原已有控制点,点与点之间不要求通视一线GPs点的埋设规格部分参照《全球定位系统充(Gs)测量规范》的要求埋设,石顶部20×20cm,下底30×30cm,高10cm。
标石的字头应大致指北一级GPS点的中心标志,按应用不锈钢制作,标志中心应刻有清晰、精细的十字线或嵌入不同颜色金属(不锈钢或铜)制作的直径小于0.5mm的中心点一级GPS点的点号。
2.3.2.4 GPS接收机的对中整平安置GPS接收机的基座必经过反复对中整平,整平后将管水准器旋转180°之后再次查看对中器是否严格对中,切勿一次性对中整平。
2.3.2.5观测计划第一观测时段I4、T02、I1、I2第二观测时段I4、I2、LZ304、I3第三观测时段I4、I3、LZ4084、I5第四观测时段I4、I5、T03、I12.3.2.6 一级GPS点的观测和记录一级GPS点的观测采用4台中海达双频GHN接收机观测,用边连接方式严格按布设图的设计方案推进,技术要求如下:卫星高度角=15:有效观测P星数≥4颗:平均重复设站数≥1.8:时段长度=90分钟:数据采样间隔10秒:闭合环或附合路线的边数不大于8条:几何图形强度因子Pop值应小于6,对中误差应小于3mm.GPS接收机的仪器高量至毫米,估读至0.1毫米,即小数点后第4位(例如1.3245m,“5”即为估读数值)。
在GPS接收机互为120°的3个方向上量取的天线高互差小于3m,并如实填写天线高。
开机前量测3次,取平均值作为最后结果。
作业人员在接到正式开机指令前,正确调整接收机模式(静态模式)开机并试验性采集静态数据5分钟,随即关机接到正式开机指令后,打开接收机电源,采集90分钟的数据,并注意GPS接收机电源情况锁定卫星情况、接收卫星数据情况.观测期间,不得在GPS附近50米以内使用电话、对讲机等通讯设备数据下载时应按观测时段分别建文件夹存放数据数据下载后采用中海达随机软件转换为?RINEX数据,以备数据处理.2.3.2.7一级GPS点的数据处理1.外业观测数据处理一级GPS控制网的野外数据处理宜利用GPS接收机的随机软件,按原码采用双差相位观测值进行基线解算,采用双差固定解作为最终结果。
外业观测采集的数据应转成RINEX格式进行备份。
2.外业观测数据质量检核相邻点间基线长度精度用下式表示:σ= ±√a^2+(b*d)^2 式中:σ—标准差(基线向量的弦长中误差mm ) a —固定误差b —比例误差系数=1ppm d —相邻点间距离(km )同一时段观测值的数据剔除率,其值宜小于10%。
同步环闭合差应满足下表要求:GPS 网点的基线向量解算使用HGO 处理软件,非固定解的基 向量不得采用,同一时段观测值的数据采用率不低于80%。
基线解算的质量检验53 重复基线(复测基线)的长度较差d2不应超过2√5omm同步环坐标分量闭合差限差不得超过σmm 。
同步环坐标闭合差限不得超过53σmm 式中σ=√5^2=(1*d*10^-6)^2D ——同步环中各基线边平均距离(km)异步环坐标分量闭合差Wx 、Wy 、Wz 的限差均不得超过3√momT 异步环的坐标闭合差Ws 不得超过3√3nomm 式中σ=√5^2+(1*d*10^-6)^2D ——异步环中各基线边平均距离(km) PS 网平差处理无约束网平差采用合格的基线向量,利用中海达随机处理软件,选择地心模型,在 S-84坐标系下进行GPS 网的无约束平差。
无约束网平差后,基线分量的改正数(HsF,F)的绝对值不大3σ 约束平差已知点兼容性的检验约束网平差前应对已知点的兼容性进行检验,检验方法:无约束网平差合格后,固定3个已知点中任意2点的08国家坐标系的坐标,同时固这2点的1985国家高程基准的高程,选用地心模型和当地大地水准面,进行GPS 网g 约束平差。
分别比较另外1已知点点的坐标,其位移差在0.2m 以内,说明已知点兼容性较好,可作为已知点参与平差,否则作未知点处理。
国家08坐标系下的约束网平差无约束网平差合格后,固定经检验合格的3个已知点的2000国家坐标系的坐标及其85高程,选}用地心模型和当地大地水准面,进行GPS 网约束平差。
约束网平差后,最弱边的相对精度不得低于1× 10-5。
3.项目目组织实施计划和进度安排3.1项目组织机构3.1.13.1.2各部分的具体职责1.实训老师职责实训老师是项目开展的指挥部和决策中心,统管整个项目的计划、组织、控制、协调工作,本班共4个实训小组,在实训老师领导下开展工作,直接领导:并随时互相保持保持联络。
项目人员应经常到现场指导及监督生产,以保障项目各个环节的顺利实施,且制定生产计划,解决后勤保障与安全,并进行验收成果。
2.各实训小组职责负责贯彻和落实项目相关的计划与要求,解决生产有关的技术问题,进行生产,并且负责选点、埋石、观测和基线解算质量进行检查并整理资料提交验收。
3.1.3项目设备资源配置计划3.2项目进度安排严格按照实训日期要求进行:1.前期准备工作(制作基准点、踏勘、选点)14天。
