狮子岭隧道防水板、止水带安装技术交底(新)
- 格式:doc
- 大小:503.00 KB
- 文档页数:12
止水带技术交底书(共5页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--中铁十二局集团吉图珲客专JHS Ⅵ标技术交底书编号:A2012-004 主送单位工程部日期2012-5-12工程名称隧道防水板、止水带的联接根据图号《高速铁路隧道工程施工技术指南》及隧参01根据《高速铁路隧道工程施工技术指南》及设计文件,现将防水板、背贴式止水带、中埋式止水带,钢边止水带的安装要求交底如下:一、防水板1、埋设范围:根据设计文件,暗洞地段一般为拱墙设置。
膨胀岩a 类地段全环设置。
明洞处根据个别设计文件,应全环设置。
2、土工布的搭接不得小于5厘米。
防水板的搭接宽度不小于15厘米,分段铺设的防水板边缘部位应预留至少60厘米搭接余量。
搭接缝采用热熔双焊缝,单条焊缝的有效焊接宽度不小于15毫米,不得焊焦焊穿。
3、搭接焊缝质量按充气法检查。
充气检查方法:将5号注射针与压力表相接,用打气筒进行充气,当压力表达到时停止充气,保持15MIN,压力下降在10%以内,说明焊缝合格;如压力下降过快,说明有未焊好处。
用肥皂水涂在焊缝上,有气泡的地方重新补焊,直到不漏气为止。
4、防水板的搭接缝应与施工缝错开1-2米。
环向铺设时先拱后墙,下部防水板压住上部防水板。
5、焊缝的宽度采用尺量,焊缝的质量采用采用充气检查。
每一浇筑段检查1条焊缝,纵向检查2条焊缝。
6、无纺布铺设时,应用射钉将热塑性垫圈和缓冲层固定在基面上,拱部的间距米米,边墙间距为米米,隧底米米,呈梅花形布置。
7、防水板铺设由隧道拱部向两侧进行,与热塑性垫圈连接采用电热压焊器热熔焊接,防水板的固定应松紧适度。
8、防水板纵向搭接与环向处应采用丁字接头,除正常施工外,应再覆盖一层同类材料的防水板材,用热熔焊接法焊接。
二、背贴式止水带和中埋式止水带的施工方法背贴式止水带应采用粘结法与防水板连接,与止水带进行粘结的防水板应擦洗清洁。
止水带的施工应符合以下要求:1、止水带全环设置。
、内容及说明本交底适用于XX 隧道防水板、土工布施工。
、设计参数1、隧道衬砌背后铺设土工布缓冲层和防水板,防水板规格尺寸:厚度为 1.5mm 宽度为4m 长度32m 土工布重量不小于 400g/m2。
防水板和土工布分离设置。
防水 板搭接长度大于15cm 土工布搭接大于5cm 无纺布采用热熔垫片固定,固定间距: 拱部0.5m 、边墙0.9m ,呈梅花型排列,并左右上下成行固定暗钉圈固定缓冲层示意图拱部暗钉圈示意图边墙暗钉圈示意图工程名称 单位工程名称XX 工程技术交底日期:XX 隧道交底单位 交底部位、施工方法及工艺流程1、 施工准备:检查防水板的质量有无破损、撕裂、油污等。
铺设台车行走轨道; 施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板。
由测量班对隧道 净空检查,对个别欠挖部位进行处理。
2、 防水板铺设前应先对隧道初期支护喷混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,确保喷射混凝土填平,确保喷混凝土表面平整,无 尖锐角。
钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
切断 用锤打 砂浆素灰抹面对有突出的管道,先切割后用锤铆平,抹砂浆(如下图)。
切断 面要平整 用砂浆填死锚杆有凸出部位时,螺头顶预留 5mm 切断后,用塑料帽处理(如下图)i -ZL —:螺栓5mi 以上切断3、缓冲层铺设,用作切断将单幅无纺布固定到预定位盖帽拱部向两侧边墙铺设。
用专业射钉将热熔垫片和土工布平顺地固定在喷射混凝土上,固定点间距:拱部 0.6m 、边墙0.9m 。
呈梅花形排列,基面凸凹较大处应增加固定点,使缓冲层与基面密 贴。
缓冲层搭接宽度不小于5cm 铺设的缓冲层应平顺,无隆起,无皱褶。
4、防水板铺设:4.1、 防水板铺设应超前二次衬砌施工,采用电热压焊器进行焊接,铺设采用专用 台车进行,并设临时挡板防止机械损伤和电火花灼伤防水板。
4.2、 防水板与无纺布分开铺设,先在初期支护上铺设无纺布, 再利用无纺布安装专用热熔垫片把防水板固定在无纺布上。
隧道防排水施工技术交底一、技术交底范围XX岭隧道防排水。
二、设计情况EVA防水板1.5mm厚,无纺布400g/m2,遇水膨胀止水条30*14mm(宽度*厚度),背贴式止水带30cm*4mni,中埋式止水带30cm*10mm,中50单臂打孔波纹管,中50单臂无孔波纹管,中100单臂打孔波纹管,中100单臂无孔波纹管。
隧道边墙背后设置O100HDPE单壁打孔波纹管各设置一道,外裹无纺布,并用防水板反包固定,纵向波纹管搭接采用直通连接,胶带密封,其纵坡与路面纵坡一致;隧道边墙底部横向每隔10ni设置一道O100HDPE单壁无孔波纹管,使墙背水排入排水沟。
土工布固定在基面上,专用热熔垫片及射钉按梅花型布置,一般拱部间距0.5m,腰部间距0.7m,边墙间距1.0m。
防水板搭接长度长度12cm,焊缝使用器密仪检查,检查气压为0.25MPa,15分钟的压力值不小于10%o三、开始施工条件及施工准备工作1、防水板台架就位。
2、防水材料检验试验全部合格。
3、初期支护变形稳定,基面处理合格,平整度符合设计及规范要求。
4、工班人员进场培训考试合格。
5、消防器材、临边防护全部到位。
四、施工工艺隧道结构防排水施工一般包含监控量测变形稳定一基面检查处理一排水盲管安装一土工布铺设一防水板铺设一施工缝一变形缝处理。
1、基面处理基面处理主要对初期支护表面的渗漏水,外露的突出物及表面凸凹不平处进行处理。
⑴处理基面渗漏水,采用注浆堵水或埋设排水管直接排水到水沟,保持基面无明显漏水;(2)对初期支护混凝土表面外露的锚杆头,钢筋尖头等硬物割除,其处理可按初期支护面处理图ITT〜3进行;a、对钢筋网等凸出部分,先切断后用锤钏平抹砂浆素灰(见初期支护面处理图l-1-Do初期支护面处理图1-1-1b、对有凸出的管道或螺栓时,用砂浆抹平(见初期支护面处理图1-1-2.l-l-3)o⑶对初期支护表面凸凹不平处进行处理,使混凝土表面平顺,凸凹面满足D/L=l/10(D为两凸凹面间凹进深度,L为两凸凹面间距离)。

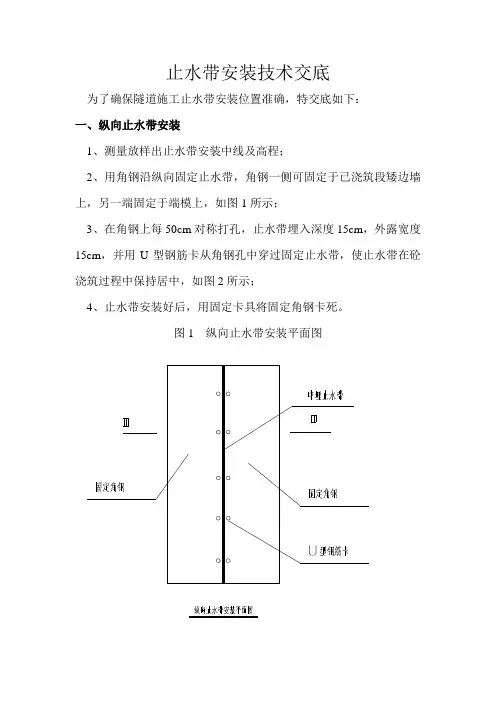

止水带安装技术交底为了确保隧道施工止水带安装位置准确,特交底如下:一、纵向止水带安装1、测量放样出止水带安装中线及高程;2、用角钢沿纵向固定止水带,角钢一侧可固定于已浇筑段矮边墙上,另一端固定于端模上,如图1所示;3、在角钢上每50cm对称打孔,止水带埋入深度15cm,外露宽度15cm,并用U型钢筋卡从角钢孔中穿过固定止水带,使止水带在砼浇筑过程中保持居中,如图2所示;4、止水带安装好后,用固定卡具将固定角钢卡死。
图1 纵向止水带安装平面图二、仰拱止水带安装1、待仰拱初支或基底处理完成后,安装仰拱定型模板;2、将止水带卡入上下仰拱模板中间,并保证待浇筑侧止水带宽度15cm,并在模板上每50cm对称打孔,用U型钢筋卡固定止水带,使止水带在砼浇筑过程中保持居中;3、加固仰拱模板后,浇筑仰拱混凝土;4、止水带安装示意图如图3所示。
三、二次衬砌止水带安装1、按台车轮廓线尺寸加工定型模板,模板一侧沿衬砌台车端头轮廓用螺栓固定在台车上,模板厚度20cm;端头模板另一半采用可折叠式模板,用推拉式固定卡具与固定与台车端模板和台车间固定,如图4所示;3、端模宽度15cm,以方便止水带直接安装成型,并在端模上每50cm对称打孔,如图4所示;4、将止水带装入后,将折叠侧端模拉平使止水带卡紧,从预留孔中穿入U型卡钢筋固定止水带,使止水带在砼浇筑过程中保持居中,然后用固定卡具将折叠端模板锁死,以防砼施工时跑模,如图5所示;5、对于超挖较大处,可用木模加长端头模。
6、附二衬端头模板设置和效果图图4 二次衬砌端头模板断面图图5 二次衬砌中埋止水带安装示意图二衬端头模板设置和效果图止水带固定卡具局部图二衬浇筑前端模,止水带布设到位。
XX工程技术交底
日期:行业土木y# 1
工程名称XX隧道交底单位
单位工程名称交底部位
一、内容及说明
本交底适用于XX隧道防水板、土工布施工。
二、设计参数
1、隧道衬砌背后铺设土工布缓冲层和防水板,防水板规格尺寸:厚度为1.5mm、宽度为4m、长度32m。
土工布重量不小于400g/m2。
防水板和土工布分离设置。
防水板搭接长度大于15cm,土工布搭接大于5cm。
无纺布采用热熔垫片固定,固定间距:拱部0.5m、边墙0.9m,呈梅花型排列,并左右上下成行固定。
暗钉圈固定缓冲层示意图
拱部暗钉圈示意图
边墙暗钉圈示意图
三、施工方法及工艺流程
行业土木y# 1
1、施工准备:检查防水板的质量有无破损、撕裂、油污等。
铺设台车行走轨道;施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板。
由测量班对隧道净空检查,对个别欠挖部位进行处理。
2、防水板铺设前应先对隧道初期支护喷混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,确保喷射混凝土填平,确保喷混凝土表面平整,无尖锐角。
钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
切断用锤打砂浆素灰抹面
对有突出的管道,先切割后用锤铆平,抹砂浆(如下图)。
切断面要平整用砂浆填死
锚杆有凸出部位时,螺头顶预留5mm切断后,用塑料帽处理(如下图)。
行业土木y# 1。

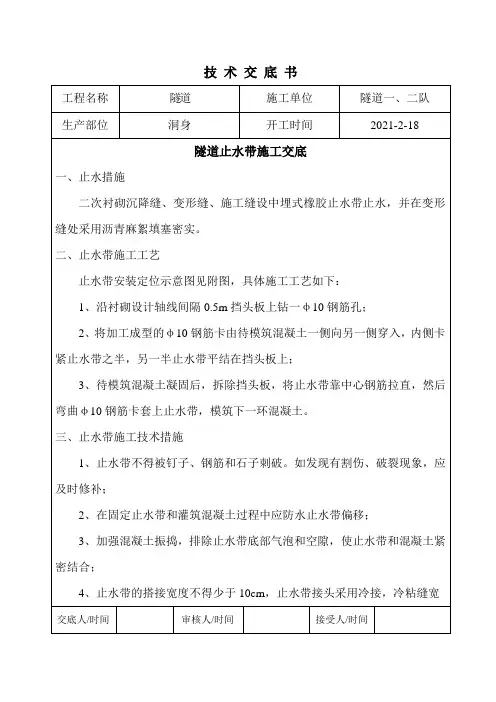

技术交底书表格编号技术交底书项目名称中铁七局xx二线第二项目部第 1 页交底编号共 6 页工程名称xx隧道设计文件xx二线施隧参120图号施工部位xx隧道止水带、止水条工程交底日期技术交底内容:1、xx隧道隧道止水带、止水条施工交底单位:xx二线第二项目部接受单位:交底人:现场负责人:接受日期:复核:现场领工员:接受日期:批准:班组操作人:接受日期:xx 隧道止水带、止水条施工技术交底一、设计参数隧道分段浇筑的混凝土分为环向、纵向施工缝两种,环向施工缝采用中埋式橡胶止水带+外贴式橡胶止水带复合防水构造,纵向施工缝采用中埋式橡胶止水带+中埋式遇水膨胀橡胶止水条复合防水构造。
环向施工缝与变形缝结合设置,变形缝贯通拱墙、仰拱,变形缝采用中埋式橡胶止水带+外贴式橡胶止水带+镶嵌材料复合防水构造。
在明暗交界、土石交界、软硬岩性分解处设置变形缝,宽度20-30mm。
二、质量标准施工缝中埋式橡胶止水带宽300mm、厚8mm,背贴式橡胶止水带宽350mm、厚8mm,中埋式橡胶止水条宽50mm、厚20mm。
变形缝中埋式橡胶止水带宽300mm、厚12mm,背贴式橡胶止水带宽350mm、厚8mm,沥青木丝板填塞。
环向止水带安装到钢模板中,为确保下一环二衬施工止水带仍整齐不变形,要求安装时每隔60cm设Φ6钢筋两根将止水带夹住。
纵向止水带必须用钢筋加角钢固定到矮边墙上,为起到防水作用,浇筑完边墙后,将角钢拆除重复使用,钢筋打到混凝土中。
止水带接头必须采用热熔焊接,焊接前人工将搭接触锉平整。
三、技术措施1、止水带施工施作方法:将制成的钢筋卡,由待灌混凝土侧向另一侧穿过挡头模板,内侧卡进止水带一半,另一半止水带平靠在挡头板上。
待混凝土凝固后拆除挡头板,将止水带拉直,然后弯钢筋卡紧止水带。
施工控制要点:①检查待处理的施工缝附近1m范围内围岩表面不得有明显的渗漏水,如有则采取必要的挡堵(防水板隔离)和引排措施。
②按断面环向长度截取止水带,使每个施工缝用一整条止水带,尽量不采取搭接,除材料长度原因外只允许有左右两侧边基上部两个接头,接头搭接长度不小于10cm,且要将搭接位置设置在大跨以下或起拱线以下边墙位置。

隧道防水施工安全技术交底隧道防水施工是隧道工程施工中非常重要的一项工作。
隧道防水施工的安全技术交底,是指施工单位在进行隧道防水工程前,进行有关技术交底,明确施工任务、施工原则、施工方法和安全措施等,并将相关信息传递给施工人员,以确保施工安全和施工质量。
一、施工任务隧道防水施工任务是指根据隧道工程设计要求和工程实际情况,在规定时间内完成隧道防水施工。
施工单位需要明确施工任务的具体内容,包括施工范围、施工难度、施工周期等,并在施工任务中注明隧道防水施工的重要性和紧迫性。
二、施工原则隧道防水施工的原则是指在施工过程中应遵循的一些基本原则。
首先,施工单位需要确保施工期间隧道内部的安全,避免发生事故。
其次,施工单位需要按照设计要求严格执行施工方案,确保施工质量。
此外,施工单位还需要在施工过程中注重环境保护和资源节约。
三、施工方法隧道防水施工的方法根据具体情况选择,可以采用一次性施工法、多次施工法或交叉施工法等。
在选择施工方法时,需要考虑隧道的地质条件、施工工期和施工人员数量等因素。
同时,施工单位还需要根据隧道防水工程的特点选择合适的防水材料和施工工艺,以确保施工质量。
四、安全措施隧道防水施工的安全措施是施工单位为确保施工安全而采取的一系列措施。
首先,施工单位需要制定施工安全管理制度,并向施工人员进行培训,提高他们的安全意识和应急处理能力。
其次,施工单位需要在施工现场设置安全警示标志,确保施工人员的安全。
此外,施工单位还需要做好施工现场的卫生和环保工作,防止施工污染环境。
五、施工质量控制隧道防水施工质量的控制是施工单位对施工过程中质量进行的监督和控制。
施工单位需要制定详细的质量控制计划,确定质量控制的标准和方法。
在施工过程中,施工单位需要对施工材料进行验收,保证材料质量符合要求。
同时,施工单位还需要进行施工过程的监测和检测,确保隧道防水施工质量达到设计要求。
总结:隧道防水施工的安全技术交底对于确保施工安全和施工质量至关重要。
隧道防水板安全技术交底1. 引言隧道是现代交通建设中不可或缺的一环,为了确保隧道的安全运营,保证隧道内的人员和设施的安全,隧道防水板的合理安装和使用至关重要。
本文将介绍隧道防水板的安全技术交底。
2. 隧道防水板的作用隧道防水板是一种常用的防水材料,其作用是防止雨水和地下水渗透到隧道内部,保持隧道内部的干燥状态。
同时,防水板还起到分隔不同隧道段落的作用,防止灌浆混凝土流失和渗漏。
3. 隧道防水板的选择在选择隧道防水板时,需要考虑以下因素:•材料:应选择具有良好防水性能和耐腐蚀性的材料,如聚合物防水板、沥青防水卷材等;•厚度:根据隧道的使用要求和地下水位情况,合理选择防水板的厚度;•施工方便性:选择易于安装的防水板,减少施工成本和时间。
4. 隧道防水板的安装步骤隧道防水板的安装需要按照以下步骤进行:1.清理隧道表面:清除表面的灰尘、杂物和油污等;2.基层处理:在隧道表面涂刷粘结剂,提高防水板的附着力;3.防水板铺设:将防水板平铺在隧道表面,并使用专用粘接剂固定;4.接缝处理:采用热熔焊接或冷粘接等方式处理防水板之间的接缝,确保接缝处不渗水;5.防水板周边处理:采用胶粘剂或焊接材料对防水板的边缘进行密封处理;6.检查和验收:对安装完毕的防水板进行检查,确保无渗漏点。
5. 隧道防水板的安全注意事项在隧道防水板的安装和使用过程中,需要遵守以下注意事项:•勿在潮湿和温度过高的环境下进行安装,以免影响防水板的粘结效果;•使用防火和防毒器材,确保施工人员的安全;•严禁在防水板施工过程中吸烟,以免引发火灾;•防护设施应配备到位,确保施工人员的个人安全。
6. 隧道防水板的维护和保养为了保证隧道防水板的长期使用效果,需要进行定期的维护和保养:•定期检查防水板的表面情况,如有破损和渗水现象,及时修补;•清理防水板表面的杂物和污物,保持其干净整洁;•定期检查防水板周边密封处理的情况,如有松动和开裂,及时修复;•清理隧道排水系统,确保排水畅通。
一、交底目的为确保隧道防水板施工过程中的安全,提高施工质量,预防安全事故的发生,现将隧道防水板安全技术交底如下,请各施工人员认真阅读并严格执行。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,取得相关操作资格证书。
(2)施工人员应熟悉隧道防水板施工技术要求和安全操作规程。
(3)施工人员应严格遵守施工现场各项规章制度,确保自身安全。
2. 施工材料要求(1)防水板应符合国家标准,具有足够的防水性能。
(2)防水板应无破损、变形、老化等现象。
(3)施工材料应按照规定进行检验,确保质量合格。
3. 施工工艺要求(1)施工前,应先进行现场勘查,了解地质条件、隧道结构、地下水情况等。
(2)根据现场情况,制定合理的施工方案,包括施工顺序、施工方法、施工步骤等。
(3)施工过程中,应严格按照施工方案进行操作,确保施工质量。
4. 施工安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)高空作业时,必须使用安全绳、安全网等安全设施。
(4)施工过程中,应保持施工现场整洁,避免滑倒、摔伤等事故发生。
(5)施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
5. 施工质量控制(1)施工过程中,应加强对防水板的检验,确保其质量符合要求。
(2)施工完成后,应进行防水试验,检测防水效果。
(3)防水板施工完成后,应进行验收,确保施工质量。
三、交底时间(此处填写交底时间)四、交底人(此处填写交底人姓名及职务)五、接收人(此处填写接收人姓名及职务)六、注意事项1. 施工人员应严格按照安全技术交底要求进行施工,确保施工安全。
2. 施工过程中,如发现安全隐患,应立即停止施工,并报告相关部门。
3. 施工完成后,应做好施工记录,以便日后查阅。
4. 施工人员应加强安全意识,提高自我保护能力。
请各施工人员认真学习本安全技术交底,确保隧道防水板施工安全、顺利进行。

分部(分项)工程技术交底表(二级技术交底)交底单位:中铁十三局集团有限公司金温二分部共12页工程名称金温铁路扩能改造工程JWSG-V标分部分项工程交底内容:关于防水板、止水带安装的技术交底本工程二次衬砌与初期支护之间均采用分离式防水层,具体作法为先在初期支护表面每5~10m设置一道环向排水板,如后铺一层缓冲层土工布,最后铺设防水板。
一、材料要求:1、防水板材质采用EVA;厚1.5mm;断裂拉伸强度≥18MPa,扯断伸长率≥650%;撕裂强度≥100kn/m;不透水性:24h无无渗漏,0.3Kpa;加热伸缩量延伸≤2mm,收缩≤6mm;2、土工布重量≥400g/㎡,断裂能力≥10kn.m-1;CBR顶破强力≥2.1。
3、橡胶止水带为橡胶止水带,其硬度(邵尔A)变形缝60±5度、施工缝60±5度,拉伸强度≥15MPa,拉断伸长率≥450%,压缩永久变形(70℃×24h)≤30%、(23℃×168h)≤20%;撕裂强度≥30KN/m,脆性温度≤-45℃;4、排水板厚度≥0.8cm,宽度30cm;抗压负荷≥250Kpa;排水量1.5/s/m;抗拉强度纵向≥1400N/20mm,横向≥1200N/20mm;5、Φ110打孔波纹管采用HPDE材质(聚乙烯复合材料),开孔率不下于4%~7%;环刚性≥6.3KN/㎡;二、施工要求:1、隧道喷射混凝土与模筑混凝土之间拱墙范围设置土工布和防水板,土工布与防水板分离铺设,防水板分离铺设,防水板接缝与隧道“三缝错开”,初期支护与土工布之间设置30cm宽的排水板,排水板一面为凹凸面,一面为平面,施工铺设时凹凸面紧贴初期支护,平面与土工布紧贴;2、隧道环向施工缝处理:二次衬砌为钢筋混凝土时,拱墙环向施工缝采用中埋式橡胶止水带和背贴式橡胶止水带,仰拱采用中埋式橡胶止水带;二次衬砌为素混凝土时,拱墙环向施工缝采用中埋式钢边止水带和背贴式橡胶止水带,仰拱采用中埋式橡胶止水带;3、隧道纵向施工缝设置中埋式止水带和水泥净浆;二次衬砌为钢筋混凝土时,纵向施工缝处设置中埋式橡胶止水带和水泥净浆;二次衬砌为素混凝土时,纵向施工缝采用中埋式钢边止水带和水泥净浆;纵向施工缝按全隧拉通2道计列。
隧道防水板施工技术交底书(总9页) -本页仅作为预览文档封面,使用时请删除本页-
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
技术交底书
JL-CX-7-05-05
交底单位:中铁二十一局集团巴珠铁路项目经理部编号:
11。
隧道防水板土工布施工技术交底范本1:一、施工准备1.1 施工前检查:检查隧道防水板土工布的材质和规格是否符合要求。
1.2 施工现场准备:清理施工区域,确保没有杂物和污染物。
1.3 材料准备:准备隧道防水板土工布、施工工具等所需材料。
二、施工步骤2.1 防水板预处理:按照要求对隧道防水板进行预处理,如清洗、涂刷防水涂料等。
2.2 防水板安装:将处理好的隧道防水板按照图纸要求进行安装,确保板材之间的接缝不漏水。
2.3 固定防水板:采用适当的固定方式固定隧道防水板,确保其牢固可靠。
2.4 土工布铺设:将土工布按照图纸要求进行铺设,确保土工布与防水板有良好的贴合度。
2.5 土工布连接处理:采用热熔、钉扣等方式对土工布进行连接处理,确保连接处不漏水。
三、施工要点3.1 施工环境要求:施工过程中要保持施工环境整洁、无污染。
3.2 施工温度要求:施工温度不能低于5℃,以免影响防水板和土工布的粘贴效果。
3.3 施工质量要求:施工过程中要严格按照相关规范要求进行施工,确保施工质量。
3.4 现场安全措施:施工现场要设置安全警示标识,工作人员需使用个人防护设备。
四、验收标准4.1 防水板检查:检查防水板是否安装牢固,接缝是否严密。
4.2 土工布检查:检查土工布铺设是否牢固、贴合度是否良好。
4.3 防水性能测试:进行水压试验,检测防水系统的防水性能。
五、附件附件1:隧道防水板土工布施工图纸附件2:隧道防水板土工布材料规格六、法律名词及注释1. 隧道防水板:隧道防水工程中用于水密封的材料,一般由高聚物材料制成,具有防水性能。
2. 土工布:一种由聚酯纤维或聚丙烯纤维制成的专用材料,用于加固土体、防止水土流失。
3. 施工质量:指施工过程中所达到的技术要求和规范要求,包括材料质量、施工工艺等。
范本2:一、施工准备1.1 材料采购:根据工程需求,提前采购隧道防水板和土工布等所需材料。
1.2 设备检查:检查施工所需设备是否齐全,并保证设备运行正常。
防水板焊接采用热楔焊接法,用塑料自动焊机焊接。
防水板铺设要求平整,固定牢固,不得拉的过紧或出现较大的鼓包,应保持一定的松弛系数(一般为1.2),防止混凝土施工中防水板受挤压产生拉裂、破损。
铺设好的防水板应与基面凹凸起伏一致,保持自然、平整、伏帖,以免影响二衬混凝土尺寸或使防水板脱离圆垫片。
防水板之间接缝采用双焊缝热熔焊接,焊接时通过塑焊机高温加热,使所要焊接的两片塑料防水板局部熔化后,加压将两片塑料板粘合在一起。
搭接处焊缝质量的检验可在焊接完
钢鞭橡胶止水带与镀锌钢板止水带搭接过度做法如下图:
3)与车站的防水施工的对接
暗挖段的防水施工与车站接头处要进行不同形式的防水材料的过渡施工。
暗挖段与车站
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】。
隧道防水板安全技术交底隧道洞身防排水工程主要包括环纵向排水盲管安装、挂土工布、防水板安装、止水带、止水条安装。
一、纵、环向排水盲管安装纵、环向排水盲管使用射钉枪时禁止枪口对人,防止走火伤人;使用铁锺锚固前应检查锤把子是否有松动,防止在使用过程中脱落伤人;盲管固定点扎丝绑扎丝头不易过长,防止损伤防水板、土工布。
安装环向排水盲管超过2m,如拱墙(高处作业时)及拱顶时,作业人员应以正确的姿势站立在平稳、牢固的脚手架或台车上,克服麻痹思想,必须佩带安全带,防止发生人员坠落事故;在安装环向排水盲管须从一侧向另一侧密贴固定悬挂锚钉上,锚钉锚于喷射混凝土表面要牢固,防止环向排水盲管掉下砸伤人。
二、透水管透水管与纵、环向盲管连接处用无纺布包裹必须紧密,固定牢固防止移位;透水管出口侧(贴紧模板处)应采用编织袋、棉纱、防水布等进行封堵密实,防止水泥砂浆进行堵塞透水管、盲管;并在模板内侧用油漆做明显标记,防止移位时对透水管口查找。
用钢筋加固透水管时注意安全用电,在使用电焊机前应检查线路是否正常、有无破损、接地是否规范,操作人员必须持证上岗、着劳保着装、配带防护用具,严格按照操作规程进行操作,防止触电伤人。
在焊接加固过程中对透水管应进行必要的防护,防止在施工过程烫伤透水管。
四、防水板铺设(一)防水板铺设过程中一般注意事项:1、防水板施工中应对火源及可燃物进行严格管理,火源和可燃物要分开,防水材料严禁在隧道内存放,更不能作为堆放场地。
2、铺设防水板施工作业范围应禁止吸烟并设有标志,防水板台车应配置灭火器,并明确防火责任人。
3、在铺设防水板缓冲层(土工布)前应检查材质是否合格、是否久挖,清理外露钢筋头,尖锐角等;防止在铺设时划伤防水板、土工布。
4、防水板的焊接应采用双面焊、以调温、调速热楔式自动爬行式热合机热熔焊接;焊接时注意温度和速度的控制防止烫伤。
5、二次衬砌混凝土浇筑前加强对防水层的保护,注意钢筋的运输及绑扎过程中可能对防水板产生的损伤,发现层面有破损及时修补。
分部(分项)工程技术交底表(二级技术交底)交底单位:中铁十三局集团有限公司金温二分部共12页工程名称金温铁路扩能改造工程JWSG-V标分部分项工程交底内容:关于防水板、止水带安装的技术交底本工程二次衬砌与初期支护之间均采用分离式防水层,具体作法为先在初期支护表面每5~10m设置一道环向排水板,如后铺一层缓冲层土工布,最后铺设防水板。
一、材料要求:1、防水板材质采用EVA;厚1.5mm;断裂拉伸强度≥18MPa,扯断伸长率≥650%;撕裂强度≥100kn/m;不透水性:24h无无渗漏,0.3Kpa;加热伸缩量延伸≤2mm,收缩≤6mm;2、土工布重量≥400g/㎡,断裂能力≥10kn.m-1;CBR顶破强力≥2.1。
3、橡胶止水带为橡胶止水带,其硬度(邵尔A)变形缝60±5度、施工缝60±5度,拉伸强度≥15MPa,拉断伸长率≥450%,压缩永久变形(70℃×24h)≤30%、(23℃×168h)≤20%;撕裂强度≥30KN/m,脆性温度≤-45℃;4、排水板厚度≥0.8cm,宽度30cm;抗压负荷≥250Kpa;排水量1.5/s/m;抗拉强度纵向≥1400N/20mm,横向≥1200N/20mm;5、Φ110打孔波纹管采用HPDE材质(聚乙烯复合材料),开孔率不下于4%~7%;环刚性≥6.3KN/㎡;二、施工要求:1、隧道喷射混凝土与模筑混凝土之间拱墙范围设置土工布和防水板,土工布与防水板分离铺设,防水板分离铺设,防水板接缝与隧道“三缝错开”,初期支护与土工布之间设置30cm宽的排水板,排水板一面为凹凸面,一面为平面,施工铺设时凹凸面紧贴初期支护,平面与土工布紧贴;2、隧道环向施工缝处理:二次衬砌为钢筋混凝土时,拱墙环向施工缝采用中埋式橡胶止水带和背贴式橡胶止水带,仰拱采用中埋式橡胶止水带;二次衬砌为素混凝土时,拱墙环向施工缝采用中埋式钢边止水带和背贴式橡胶止水带,仰拱采用中埋式橡胶止水带;3、隧道纵向施工缝设置中埋式止水带和水泥净浆;二次衬砌为钢筋混凝土时,纵向施工缝处设置中埋式橡胶止水带和水泥净浆;二次衬砌为素混凝土时,纵向施工缝采用中埋式钢边止水带和水泥净浆;纵向施工缝按全隧拉通2道计列。
4、变形缝处理:隧道变形缝处设置中埋式止水带,拱墙部位同时设置别背贴式橡胶止水带。
拱墙衬砌内缘3cm范围内以聚硫密封胶封堵,以外2cm范围内设置U型镀锌钢板接水盒,其余空隙采用填缝料填塞密实。
拱变形缝处衬砌内缘3cm范围内以聚硫密封胶封堵,其余空隙采用填缝料填塞密实。
为减少仰拱变形缝两侧沉降,仰拱部位二次衬砌内设Φ50双层抗剪钢筋,钢筋环向间距50cm,钢筋长度1.0m,仰拱变形缝空隙采用填缝料填塞密实;5、隧道衬砌排水设置:隧道衬砌环向排水全隧道拱墙初支与二次衬砌间铺设土工布加防水板,初期支护与土工布之间设置30cm宽排水板,排水板铺设纵向间距5~10m,并根据地下水发育情况调整,地下水较大时,在地下水较大处增设1~2道;隧道衬砌纵向排水,在隧道两侧边墙墙角外侧两道排水板之间设置纵向打孔波纹管,纵向盲管采用φ110mm打孔波纹管,贯通设置,每4m设置一处直径φ80mmPVC排水管连接到隧道侧沟,排水管一端与盲管用三通连接并可靠固定,另一端直接连接到隧道侧沟,施工时注意排水管的流水坡度,浇筑二衬砼时注意防止堵塞出水口,保证排水畅通。
隧道纵向盲管均采用防水板反向包裹,即防水板施工时从上往下铺设到距纵向盲管40~50cm高度,然后下端防水板底端固定,再在防水板上固定纵向盲管、填充无砂砼,最后防水板将盲管、无砂砼包裹与上端铺设下来的防水板搭接,以达到防水的作用;防水板下端与拱墙初支下端面用铆钉加压条固定,纵向盲管与防水板空隙处采用C15无砂混凝土填充。
三、技术质量要求:3.1土工布3.1.1土工布铺设前基面处理土工布铺设前应对基面(初期支护表面)的渗漏水、外露的突出物及表面凸凹不平处进行检查处理。
(1)渗漏水处宜采用注浆堵水或排水板将水弓|入纵向排水管内,再由纵向排水管排入侧沟内,保持基面无明显渗漏水。
(2)对于基面外露的锚杆头、钢管头、钢筋头、螺杆钉头等突出物应予切除后妥善处理。
钢筋网等凸出部分,先切断后用锤铆平,抹砂浆。
有凸出的注浆钢管头时,先切断,并用锤铆平,后采用细石混凝土抹平覆盖。
锚杆有凸出部位时,螺头项预留5 mm切断后,用塑料帽遮盖。
通过补喷或凿除使初期支护表面平整圆顺。
(3)基面应平整,无空鼓、裂缝、松酥,表面平整度应符合下式要求,否则应进行喷射混凝土或抹水泥砂浆找平处理。
D/L≤l/10式中:L—基面相邻两凸面间的距离(L≤1 m);D—基面相邻两凸面间凹进去的深度。
3.1.2 土工布的铺设采用简易作业台车将单幅无纺布固定到预定位置,然后用专用热熔衬垫板将无纺布固定在喷射混凝土上。
专用热熔衬垫板及射钉按梅花型布置,拱部间距0.5~0.8m、边墙间距0.8~1.0m。
无纺布铺设松紧适度,使之能紧贴在喷射混凝土表面,不至因过紧被撕裂;过松影响防水板挂设。
土工布每幅间搭接≥15cm。
3.2 防水板3.2.1 铺设要求防水板铺设应超前二次衬砌施工l~2个衬砌段长度,并与开挖工作面保持一定的安全距离,铺设完防水板的地段应采用可靠的保护措施防止损伤防水板。
防水板的固定应采用电热压焊器热熔缓冲层热塑性垫圈,使防水板与热塑性垫圈融化粘结为一体;加固后的防水板用手上托或挤压,防水板不会产生绷紧或破损现象,以保证混凝土浇筑后与初期支护表面密贴。
防水板固定设置见下图。
3.2.2 防水板的搭接应符合下列要求:(1)两幅防水板的搭接宽度不应小 1 5cm,分段铺设的防水板的边缘部位应预留至少60cm的搭接余量,并对预留边缘部位进行有效的保护。
(2)热合机不易焊接的部位可采用手持焊枪焊接,并确保搭接质量。
(3)防水板的接缝应与衬砌施工缝错开1.0~2.0m 。
3.2.3 隧道与避车洞或其他坑道相交处会出现曲线阳角,避车洞与后墙相交处会出现曲线阴角,隧道衬砌大小断面衔接时,堵头墙与衬砌会形成曲线阴角和阳角衔接。
对阴、阳角处防水层铺设宜按以下要求施作。
(1)阴角时防水层施作:防水板弯折前的搭接边L大于弯折后的焊贴边I,为使弯折后搭接平展,可在弯折前分成n段并于分段处剪成口宽为(L-I)/n的三角形缺口,则弯折后缺口能平展闭合,达到平顺焊接防水板的目的。
(2)阳角时防水层施作:防水板弯折前的搭接边I小于弯折后的焊贴边L,为使弯折后搭接平展,可在弯折前分成n段并于分段处剪成一条缝,弯折后缝边张开成口宽为(L-I)/n的三角形缺口,则防水板才得以平顺焊接。
3.2.4 防水板的焊接应符合下列要求:(1)焊接时,接缝处必须擦洗干净,且焊缝接头应平整,不得有气泡褶皱及空隙。
(2)应由专业人员负责防水板的焊接以保证焊缝质量。
热焊机操作手应经过专业培训,并且人员相对固定。
(3)开始焊接前,应在塑料片上试焊,以掌握焊接温度和焊接速度。
(4)防水板的焊接应采用双焊缝,以调温、调速热楔式自动爬行式热合机热熔焊接,细部处理或修补可采用手持焊枪焊接;自动爬行式热合机有“温度"和“速度"两个控制因素,焊楔温度高时,焊机行走速度应快;焊楔温度低时,焊机行走速度应慢。
(5)单条焊缝的有效焊接宽度不应小手1 5mm 。
(6)洞内焊接时,应先将两幅防水板铺挂定位,端头各预留20cm,由一人在焊机前方约50cm处将两端防水板扶正,另一人手握焊机,将焊机保持在离基面5~1 0cm.的空中,以试调好的恒定的速度向前行走,中途不能停顿,整条焊缝的焊接应一气呵成。
(7)防水板纵向搭接与环向搭接处,除按正常施工外,应再覆盖一层同类材料的防水板材,用热熔焊接法焊接;环向搭接时,下层防水板应压住上层防水板进行焊接。
(8)多层防水板焊接时,搭接部位的焊缝必须错开,不得有三层以上的接缝重叠。
(9)焊缝若有漏焊、假焊应予补焊,若有烤焦、焊穿处,以及外露的同定点,必须用塑料片覆盖焊接。
(10)附属洞室处铺设防水板时,先按照附属洞室的大小和形状加工防水板,并与边墙防水板焊接成一个整体。
如附属洞室成形不好,须用同级混凝土使其外观平顺后,方可铺设防水板。
3.2.5 防水板的保护应符合下列要求:(1)已铺好防水板地段严禁用爆破法捡底或处理欠挖。
(2)材料、工具严禁在已铺好防水板的地段堆放。
(3)挡头板的支撑物在接触到防水板处必须加设衬垫。
(4)绑扎钢筋、安装模板和衬砌台车就位时,应在钢筋保护层垫块外包土工布防止碰撞或刮破防水板。
(5)钢筋焊接作业时,防水板要用阻燃材料进行覆盖,避免焊接火花损伤防水板。
(6)浇筑混凝土时应避免混凝土直接冲击防水板,必要时可在混凝土输送泵出口处设置防护板。
(7)捣固时,应避免振捣器与防水板直接接触。
(8)对受到损伤的防水板,要在损伤处进行标志,并及时修补。
(9)全封闭防水地段,应在隧道底部防水板上采取可靠的保护措施,防止衬砌钢筋等施工破坏防水板。
3.2.6 防水板的铺设质量检查应符合下列规定:(1)目测及尺量检查:a检查防水板有无烤焦、焊穿、假焊和漏焊;b检查焊缝宽度是否符合设计;c检查焊缝是否均匀连续,表面平整光滑,有无波形断面。
(2)充气检查:防水板的搭接缝焊接质量检查应按充气法检查,将5号注射针与压力表相接,用打气筒进行充气,当压力表达到0.2 5MPa时停止充气,保持1 5min,压力下降在10%以内,说明焊缝合格;如压力下降过快,说明焊缝不严。
用肥皂水涂在焊缝上,有气泡的地方应重新补焊,直到不漏气为止。
捡查采取随机抽样方法,环向焊缝每衬砌循环抽试2条,纵向焊缝每衬砌循环抽试1条。
现场检测时,可根据需要抽取完整的环向或纵向焊缝进行检测,充气检测的气长度不宜大于40m。
防水板焊缝检查示意图如下。
(3)对防水板补焊处可采用负压检查方法(即真空罩)进行检验,如焊缝密封性不合格应进行再次修补直到检测合格。
(4)防水板手工焊缝可采用目测方法检查,即观察沿焊缝外边缘是否有溶浆均匀溢出,若有溢出,需进行机械检测;机械检测方法是用平口螺丝刀沿焊缝外边缘(没有溶浆均匀溢出的部位)稍用力,检查是否有虚焊、漏焊部位,若有漏点,应做好标记并及时修补。
(5)防水板所有破损修补处都应再次进行质量检测。
3.3 施工缝(变形缝)的施工应符合下列规定:(1)先浇混凝土表面必须凿毛,并凿除先浇混凝土表面的水泥砂浆和松软层,用水冲洗干净。
凿毛时,混凝土必须达到的强度:人工凿毛时,2.5MPa,风动机凿毛时,10MPa。
(2)纵向施工缝后浇混凝土前,应在凿毛后的先浇混凝土面上,铺一层厚25~30mm、水胶比较混凝土略小的l:l水泥砂浆,或铺一层厚约30cm 的混凝土,其粗骨料宜比后浇混凝土减少 1 0%,然后按设计要求设置止水条或止水带,再涂刷水泥净浆,及时浇筑混凝土;(3)环向施工缝后浇混凝土前,应将其表面浮浆和杂物清除后,设置制品型遇水膨胀止水条或中埋式止水带,涂刷水泥净浆,并及时浇筑混凝土。
