施工技术交底纵横向排水沟
- 格式:doc
- 大小:46.00 KB
- 文档页数:5
排水沟施工安全技术交底
一、引言
排水沟施工是建筑工程中非常重要的一项工作,它的安全性直接关系到施工过程的顺利进行和施工人员的安全。
为了确保排水沟施工的安全性,必须进行技术交底,让施工人员掌握相关的安全知识和操作技能。
本文将介绍排水沟施工安全技术交底的内容,以确保施工过程的安全。
二、施工前的准备工作
1. 安全检查
在进行排水沟施工之前,必须进行全面的安全检查。
首先要检查工作区域的地面是否平整,是否有明显的坑洼和障碍物。
其次,检查施工设备和工具是否完好,并确保其正常工作。
此外,还要检查施工人员是否佩戴个人防护装备,并了解其所需的急救措施和紧急救援方法。
2. 排水沟设计和施工方案的审查
在进行施工安全技术交底之前,必须对排水沟的设计和施工方案进行仔细审查。
要确保设计和方案符合相关的施工标准和规范,并评估工程风险。
同时,要确保施工人员充分了解排水沟的设计意图和施工步骤,以便能够正确、安全地进行施工。
三、施工过程中的安全措施
1. 人员配备
在进行排水沟施工时,应根据工程的规模和施工的难度,合理安排施工人员,并确保人员配备达到标准。
同时,要确保施工人员受过专业培训,并理解相关的施工规范和操作要求。
对于高风险的工作环节,必须有专业人员进行操作。
2. 个人防护装备
施工人员在进行排水沟施工时必须佩戴适当的个人防护装备。
这包括安全帽、防护眼镜、防护口罩、安全鞋等。
对于特殊施工环境,还需要佩戴防护手套、防护服等。
3. 施工现场安全。
技术交底:排水沟砌筑工程技术交底引言概述:排水沟砌筑工程是建造工程中非常重要的一项工作,它能够有效地排除建造物周围的积水,保证建造物的安全和稳定。
本文将详细介绍排水沟砌筑工程的技术交底内容,包括施工前的准备工作、材料选用、施工过程、质量控制和安全注意事项。
一、施工前的准备工作:1.1 确定排水沟的位置和尺寸:在进行排水沟砌筑工程之前,首先需要根据建造物周围的地势和排水需求确定排水沟的位置和尺寸。
这需要考虑到地面的坡度、附近的水源以及排水沟的容量等因素。
1.2 清理施工区域:在进行排水沟砌筑工程之前,需要对施工区域进行清理,清除杂物和障碍物,确保施工的顺利进行。
1.3 安全措施:在进行排水沟砌筑工程之前,需要制定相应的安全措施,包括设置警示标志、划定施工区域、配备必要的安全设备等,以确保施工过程中的安全。
二、材料选用:2.1 砖石材料:在进行排水沟砌筑工程时,常用的材料是砖石。
选择砖石时,应考虑其强度、耐久性和防水性能等因素,以确保排水沟的质量和使用寿命。
2.2 砂浆材料:砌筑排水沟时需要使用砂浆材料,常用的有水泥、石灰和砂等。
选择砂浆材料时,应考虑其黏结性、耐水性和抗冻性等性能,以确保排水沟的坚固和耐久。
2.3 防水材料:为了提高排水沟的防水性能,可以在砌筑过程中添加防水材料,如沥青、聚合物涂料等。
选择防水材料时,应考虑其附着力、耐久性和耐候性等因素。
三、施工过程:3.1 地基处理:在进行排水沟砌筑工程之前,需要对地基进行处理,包括清理地表、夯实地基、修整地面等,以确保排水沟的稳定性和排水效果。
3.2 砌筑排水沟:根据设计要求和施工图纸,按照砌筑工艺进行排水沟的砌筑。
砌筑过程中要注意砖石的罗列顺序、砂浆的浇注和挤压等,确保排水沟的坚固和密实。
3.3 排水沟的修整和验收:在排水沟砌筑完成后,需要对排水沟进行修整和验收。
修整包括清理砌筑过程中的杂物和砂浆残渣,验收包括检查排水沟的平整度、水平度和防水性能等,以确保排水沟的质量和使用效果。

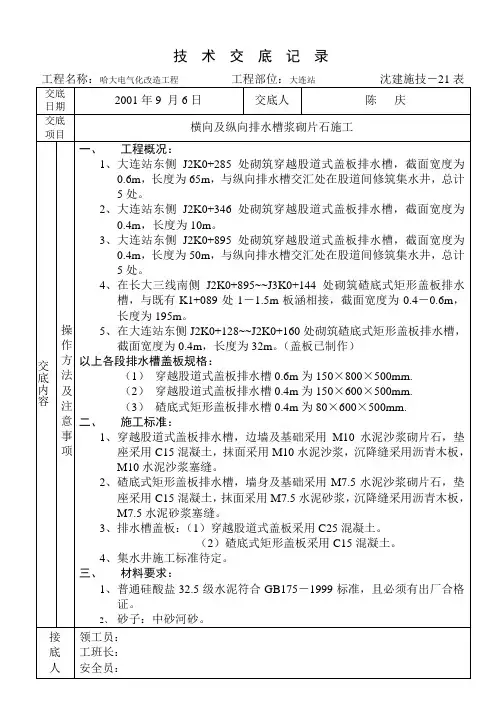

技术交底记录2012年4月27日工程名称李沧东部43号线世园大道工程分部工程道路工程分项工程名称西陈水库坝下游坝坡纵、横向排水沟交底内容:一、材料准备①块石:石料强度等级大于MU30厚度不得小于15cm,选用的石质均匀,无裂缝,未经风化的岩石。
②砂:采用中(粗)砂,砂的粒径不大于5mm,使用前用5mm孔径筛过筛。
砂的含泥量小于3%。
③水泥:每批水泥均应有生产厂家的出厂合格证,储存期超过三个月的水泥应重新试验确定标号。
水泥储存在通风良好处,并做好防潮防水措施,结块的水泥严禁使用。
④拌合水:使用经化验合格后的水或饮用水,不得使用田间地头的沟渠水。
二、设计要求根据施工图设计要求,下游坝坡K3+420、K3+460处设横向排水沟,横向排水沟采用M10浆砌方块石砌筑,尺寸为0.3*0.3m,,坝顶排水口设计按世园大道设计。
大坝与岸坡连接处、大坝坡脚及戗台内侧设纵向排水沟,纵向排水沟采用M10浆砌方块石砌筑,尺寸为0.4*0.4m,纵向排水沟最低处预留排水口排入下游河道。
每隔20M 设一道伸缩缝,缝宽20mm,伸缩缝采用闭孔泡沫板填充。
三、规范要求:砌体所用的材料应符合下列规定:1.石块强度等级不应低于MU30,且质地坚硬,无风化剥层和裂纹。
2.砌块的强度等级应符合设计要求3.砌筑砂浆应采用水泥砂浆,搅拌时间不得少于2分钟,并应在初凝前使用,出现泌水时应拌合均匀后再用。
砌筑砂浆试块留置及验收批:每砌筑100m³砌体的砂浆作为一个验收批,强度值应至少检查一次,每次应留置试块一组:砂浆组成材料有变化时,应增加试块留置数量。
砌筑砂浆试块强度验收时其强度合格标准应符合下列规定:1.每个构筑物各组试块的抗压强度平均值不得低于设计强度等级所对应的立方体抗压强度2.各组试块中的任意一组的强度平均值不得低于设计强度等级所对应的立方体抗压强度的75%砌体结构的砌筑施工符合本节规定外,还应符合现行国家标准《砌体工程施工质量验收规范》GB50203的相关规定的设计要求。
纵向排水沟、集水井施工方案纵向排水沟和集水井是咸通高速公路路面排水系统的一部分,包括路表、路边和中央分隔带排水等。
中央分隔带排水系统又分为一般段排水和超高段排水,超高段排水包括横向排水管和纵向排水沟排水。
本工程采用R235钢筋、HRB335钢筋、C25现浇混凝土和预制混凝土盖板等材料。
钢筋表面需清洁,平直,无弯折,且中心线偏差不超过全长的1%。
C25混凝土需按配合比搅拌而成,预制混凝土盖板需在试验室检验强度合格后方可使用。
施工机械包括小型混凝土搅拌机、装载机、70挖掘机和运输车,施工人员包括领班、施工员和工人。
纵向排水沟的施工方案包括测量放线、钢筋安装、支模、浇筑混凝土和养护脱模。
纵向排水沟应在底基层检验合格后在中分带旁左侧路缘带安装钢筋、支模浇筑。
放线尺寸为宽50cm,深54cm,其中两侧现浇混凝土各厚10cm,底面现浇混凝土10cm,顶面砼盖板厚10cm。
钢筋安装位置、间距、保护层和大小尺寸均应符合施工图设计要求。
钢筋安装后应有足够的刚性和稳定性。
支模需根据放线位置进行,模板表面需刷隔离剂,具有足够的稳定性以保证现浇混凝土时不变形走位。
在支好模后,在模板内浇筑混凝土,底面厚10cm,两侧各10cm厚,顶面需留出砼盖板位置。
最后进行养护脱模。
集水井施工方案测量放线集水井与同一位置的纵向排水沟一起施工。
集水井应在底基层检验合格后,在中分带旁左侧路缘带进行反开挖、安装钢筋、支模浇筑。
根据设计图放线,集水井的尺寸为宽50cm (其中两侧现浇混凝土各厚10cm),深76.5cm(其中底面现浇混凝土10cm,与纵向排水沟的总深度为130.5cm),长100cm(其中两侧现浇混凝土各厚10cm)。
具体桩号位置见附表。
基坑开挖在确定桩号位置的底基层上,按照设计标高用挖机开挖宽度为50cm,深76.5cm,长100cm的基坑。
在施工过程中要确保基坑的稳定性。
钢筋安装钢筋的安装位置、间距、保护层及各部分钢筋的大小尺寸,均应符合施工图的设计要求。
排水沟施工技术交底.doc【模板一】尊敬的施工人员:一:施工前的准备1.明确施工位置及范围a.仔细勘测排水沟的位置,并确定施工范围。
b.标明排水沟的起始点和终点,并制作详细的图纸。
2.准备施工所需材料与设备a.根据施工图纸确定所需的材料和设备清单。
b.确保所有材料和设备的质量和数量满足施工要求。
c.组织好材料和设备的运输和存放工作。
3.制定施工方案a.根据施工图纸和设计要求,制定排水沟的施工方案。
b.明确施工的步骤和工序,并确定施工的时间节点。
二:施工过程1.挖掘排水沟a.根据施工图纸进行排水沟的挖掘,确保排水沟的尺寸和形状符合设计要求。
b.清理排水沟内的杂物,保持排水沟内部的清洁。
2.设置排水管道a.根据设计要求,设置排水沟内的排水管道,确保排水管道的通畅。
b.连接排水管道,保证排水沟的连通性。
3.施工支护a.根据施工现场的情况,选择合适的支护措施,确保排水沟的稳定性和安全性。
b.按照施工方案进行支护施工,确保施工质量。
4.排水沟的回填a.排水沟施工完成后,进行排水沟的回填工作。
b.注意回填材料的质量和压实度,保证排水沟的稳定。
三:施工后的处理1.清理施工现场a.清理施工现场内的垃圾和杂物,保持施工现场的清洁。
b.检查施工现场,确保施工质量符合要求。
2.施工记录与验收a.记录施工的过程和结果,包括施工的材料和设备使用情况。
b.进行排水沟的验收,确保施工质量满足设计要求。
【模板二】尊敬的施工人员:一:施工前的准备1.明确施工位置及范围a.仔细勘测排水沟的位置,并确定施工范围。
b.标明排水沟的起始点和终点,并制作详细的图纸。
2.准备施工所需材料与设备a.根据施工图纸确定所需的材料和设备清单。
b.确保所有材料和设备的质量和数量满足施工要求。
c.组织好材料和设备的运输和存放工作。
3.制定施工方案a.根据施工图纸和设计要求,制定排水沟的施工方案。
b.明确施工的步骤和工序,并确定施工的时间节点。
二:施工过程1.挖掘排水沟a.根据施工图纸进行排水沟的挖掘,确保排水沟的尺寸和形状符合设计要求。
技术交底:排水沟砌筑工程技术交底引言概述:排水沟是用于排除雨水和污水的重要设施,其砌筑工程技术交底对于确保排水系统的正常运行至关重要。
本文将从四个方面详细阐述排水沟砌筑工程技术交底的内容和要点。
一、设计要求与材料选择1.1 设计要求:排水沟的设计应满足排水量、排水速度和排水方向等方面的要求。
例如,根据排水沟所在区域的降雨量和土壤渗透性,确定排水沟的尺寸和坡度。
1.2 材料选择:在进行排水沟砌筑工程时,需要选择适合的材料。
常用的材料包括混凝土、砖、石块等。
根据排水沟的使用情况和环境要求,选择合适的材料以确保排水沟的稳固性和耐久性。
二、施工工艺与方法2.1 地面准备:在进行排水沟砌筑之前,需要对地面进行准备工作。
包括清理、平整和测量等,以确保排水沟的正确安装和使用。
2.2 砌筑工艺:根据设计要求,采用适当的砌筑工艺进行排水沟的砌筑。
常见的砌筑工艺包括砌砖、浇筑混凝土等。
在砌筑过程中,要注意排水沟的坡度和水平度,确保排水沟的排水效果和稳定性。
2.3 排水沟连接:在排水沟砌筑完成后,需要进行排水沟的连接工作。
这包括与其他排水设施的连接,如下水道、雨水管道等。
连接工作需要确保排水沟与其他设施之间的密封性和畅通性。
三、施工质量与安全措施3.1 施工质量:在排水沟砌筑工程中,施工质量是关键因素之一。
需要确保排水沟的砌筑质量符合设计要求,包括尺寸、坡度、水平度等。
同时,还要进行质量检查和验收,确保排水沟的质量可靠。
3.2 安全措施:在进行排水沟砌筑工程时,需要采取相应的安全措施。
例如,工人需要佩戴安全帽、手套等个人防护装备;施工现场需要设置警示标志和安全围栏,以确保施工过程中的安全。
四、验收与维护4.1 验收程序:在排水沟砌筑完成后,需要进行相应的验收程序。
包括对排水沟的尺寸、坡度、水平度等进行检查,确保砌筑质量符合设计要求。
4.2 维护保养:排水沟的维护保养对于其正常运行和使用寿命至关重要。
需要定期清理排水沟内的杂物和污物,确保排水畅通。
排水沟施工技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程排水沟施工部分主要包括排水沟、检查井等设施的施工。
2. 施工准备2.1 材料准备•排水沟:采用预制混凝土排水沟,符合设计要求。
•检查井:采用预制混凝土检查井,符合设计要求。
•连接件:排水沟与检查井之间的连接件。
2.2 施工工具•挖掘机、推土机、混凝土泵车、搅拌机等。
•测量仪器、水平尺、尺子等。
•钢筋切割机、电焊机、混凝土振动器等。
2.3 施工人员•技术负责人:负责施工过程中的技术指导和技术监督。
•施工员:负责具体施工任务,包括排水沟、检查井等的施工。
•安全员:负责施工现场的安全监督,确保施工安全。
3. 施工方法及工艺3.1 排水沟施工1)按照设计图纸标高和位置开挖排水沟沟槽,开挖宽度应大于排水沟宽度,保证施工和验收顺利进行。
2)检查沟槽深度、宽度、直线度等,合格后进行下一步施工。
3)铺设排水沟底部砂垫层,厚度100mm,砂料应级配良好。
4)安装排水沟,注意调整排水沟的标高和坡度,确保排水畅通。
5)连接排水沟与检查井,确保连接紧密、牢固。
6)填充排水沟周围空隙,采用碎石、砂等填充,填充高度应高于排水沟顶部。
3.2 检查井施工1)根据设计图纸,确定检查井的位置和规格。
2)开挖检查井井坑,井坑尺寸应大于检查井尺寸,保证施工和验收顺利进行。
3)检查井坑深度、宽度、直线度等,合格后进行下一步施工。
4)安装预制混凝土检查井,注意调整检查井的标高和坡度。
5)连接检查井与排水沟,确保连接紧密、牢固。
6)填充检查井周围空隙,采用碎石、砂等填充,填充高度应高于检查井顶部。
4. 质量控制1)严格按照设计图纸和施工规范进行施工,确保工程质量。
2)加强施工过程中的监督检查,及时发现和解决问题。
3)对施工完毕的排水沟、检查井等进行验收,验收不合格不得投入使用。
铁路排水沟施工技术交底.docx铁路排水沟施工技术交底1、材料质量要求1)设计要求结构强度≥25MPa;考虑到整体工期要求,大部分路基纵向(横向)排水槽均采用C25混凝土现场浇筑;站台范围内的纵向(横向)排水槽均采用C25混凝土现场浇筑。
2)混凝土拌合参照中心实验室出具的“施工配合比通知单”3)水沟盖板采用C30混凝土预制。
4)各类原材料均由项目部统一购进。
2、施工工艺1)根据测量放样定出水沟中线,并测量标高计算出水沟开挖深度;人工配合机械,参照水沟设计断面开挖基槽,清除基槽浮土,夯实基础。
2)在基坑底部设标高控制桩,浇筑沟槽底板,水沟底板浇筑宽度各放宽10cm,便于墙身模板的加固;底板混凝土浇筑过程中,底板浇筑范围内不得有积水,混凝土须采用振捣棒捣固密实。
3)底板施工完毕后,根据水沟断面、沟顶标高、沟底标高架立槽身模板;模板使用前必须进行打磨加工并在模板表面刷一层脱模剂;模板拼装时在两块模板板缝间粘贴模板双面胶,防止混凝土浇筑过程中模板漏浆,影响构件外观质量。
4)墙身浇筑完毕后,挂线安放水沟盖板,并在盖板两侧安放泡沫板,板座浇筑可采用10X10方木或宽为10cm的槽钢作为模板。
5)在线间水沟施工过程中,当基础与墙身、墙身于板座分次浇筑混凝土时,需要预埋连接筋,并对混凝土表面进行凿毛处理,确保施工质量,不得预埋石子代替连接筋。
a、在水沟底板基础混凝土初凝前,预埋直径16mm的螺纹钢作为连接筋,连接筋长度50cm,埋入基础25cm,外露25cm,纵向间距30cm。
b、在水沟墙身混凝土初凝前,预埋直径8mm的圆钢作为连接筋,连接筋长度10cm,埋入墙身5cm,外露5cm,纵向间距30cm。
6)水沟施工过程中,在靠近新建线路一侧,基床表层底部,土工膜上方,设置泄水孔。
站线在沟顶以下25cm的位置设置,正线在沟顶以下50cm的位置设置预埋泄水孔;泄水孔孔径不小于10cm,纵向间距1.0m。
7)各类模板加固完毕后,经监理和主管工程师检查合格后方可浇筑混凝土。
排水沟施工技术交底(一)引言概述:排水沟施工是建筑工程中一个重要的环节,为了确保排水系统的正常运行,施工技术交底显得尤为重要。
本文将针对排水沟施工技术交底进行详细讲解,包括设计要求、施工步骤、施工材料及设备的准备,以及注意事项等五个大点。
正文:一、设计要求1.了解施工区域的地形和地貌,根据降水情况确定排水沟的布置位置和长度。
2.根据排水沟的用途和流量要求,确定断面形状和尺寸,确保排水能力。
3.根据设计要求,确认排水沟的材料、厚度和强度要求,以满足工程需要。
4.确定排水沟的斜度,保证水能够顺利流出。
二、施工步骤1.清理施工现场,确保施工区域平整无障碍物,并清除杂草和垃圾。
2.进行土方开挖,按照设计要求开挖排水沟的基底,并确保基底平整且符合设计要求。
3.搭建模板支架,按照设计要求搭建模板系统,确保排水沟的形状和尺寸准确。
4.浇筑混凝土,按照设计要求进行混凝土的搅拌和浇筑,保证施工质量。
5.进行养护,及时进行施工后的养护工作,保持施工质量,防止开裂和渗漏。
三、施工材料及设备的准备1.根据设计要求,准备好所需的混凝土、砂石、水泥等施工材料。
2.配备挖掘机、平地机等施工设备,用于土方开挖和移动材料。
3.准备好模板系统、浇筑设备等辅助工具,用于确保排水沟的准确施工。
四、注意事项1.施工过程中,要确保人员安全,做好安全防护工作,遵守相关施工规范。
2.在进行混凝土浇筑前,要确保模板系统的准确性和稳定性,以防止漏浆和模板脱落。
3.对于长距离的排水沟,可以采用加密排水管道,以增加排水能力。
4.施工完成后,要及时清理工地,清除垃圾和余料,确保施工区域的整洁。
5.严格按照设计要求进行养护,防止施工质量问题。
总结:排水沟施工技术交底是确保排水系统正常运行的一项重要工作。
通过了解设计要求、施工步骤、施工材料及设备的准备以及注意事项等内容,可以有效地进行排水沟施工工作,确保施工质量和效果。
在施工过程中,要严格遵守相关规范和安全操作规程,以确保施工安全和工程质量。
技术交底记录
2012年4月27日

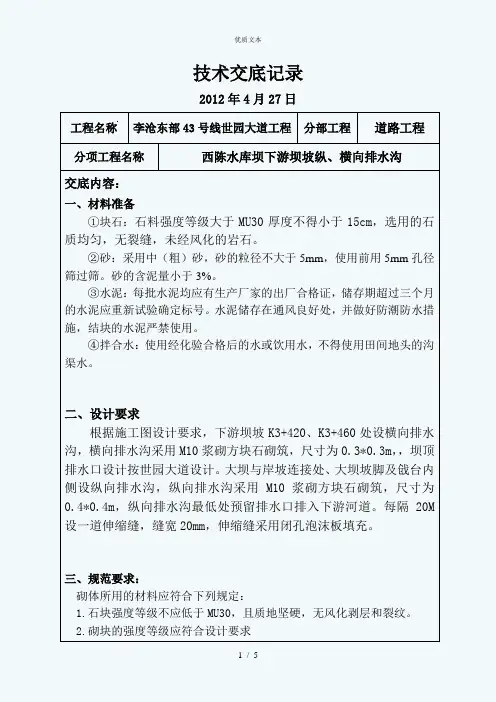

工程名称李沧东部43号线世园大道工程分部工程道路工程分项工程名称西陈水库坝下游坝坡纵、横向排水沟
交底内容:
一、材料准备
①块石:石料强度等级大于MU30厚度不得小于15cm,选用的石质均匀,无裂缝,未经风化的岩石。
②砂:采用中(粗)砂,砂的粒径不大于5mm,使用前用5mm孔径筛过筛。
砂的含泥量小于3%。
③水泥:每批水泥均应有生产厂家的出厂合格证,储存期超过三个月的水泥应重新试验确定标号。
水泥储存在通风良好处,并做好防潮防水措施,结块的水泥严禁使用。
④拌合水:使用经化验合格后的水或饮用水,不得使用田间地头的沟渠水。
二、设计要求
根据施工图设计要求,下游坝坡K3+420、K3+460处设横向排水沟,横向排水沟采用M10浆砌方块石砌筑,尺寸为0.3*0.3m,,坝顶排水口设计按世园大道设计。
大坝与岸坡连接处、大坝坡脚及戗台内侧设纵向排水沟,纵向排水沟采用M10浆砌方块石砌筑,尺寸为0.4*0.4m,纵向排水沟最低处预留排水口排入下游河道。
每隔20M 设一道伸缩缝,缝宽20mm,伸缩缝采用闭孔泡沫板填充。
三、规范要求:
6.5.1砌体所用的材料应符合下列规定:
1.石块强度等级不应低于MU30,且质地坚硬,无风化剥层和裂纹。
2.砌块的强度等级应符合设计要求
3.砌筑砂浆应采用水泥砂浆,搅拌时间不得少于2分钟,并应在初凝前使用,出现泌水时应拌合均匀后再用。
6.5.2砌筑砂浆试块留置及验收批:每砌筑100m³砌体的砂浆作为一个验收批,强度值应至少检查一次,每次应留置试块一组:砂浆组成材料有变化时,应增加试块留置数量。
6.5.3砌筑砂浆试块强度验收时其强度合格标准应符合下列规定:
1.每个构筑物各组试块的抗压强度平均值不得低于设计强度等级所对应的立方体抗压强度
2.各组试块中的任意一组的强度平均值不得低于设计强度等级所对应的立方体抗压强度的75%
6.5.4砌体结构的砌筑施工符合本节规定外,还应符合现行国家标准《砌体工程施工质量验收规范》GB50203的相关规定的设计要求。
6.5.5砌筑前应将砖石、砌块表面上的污物和水锈清除。
砌石块应浇水湿润。
6.5.7砌筑池壁不得用于脚手架支搭。
6.5.8砌体砌筑完毕,应即进行养护,养护时间不少于7d
6.5.9砌体水处理构筑物冬季不宜施工。
6.5.12石砌池壁施工应符合下列规定:
1.分皮砌筑,上下错缝,丁顺搭砌,分层找齐。
2.灰缝厚度:细料石砌体不宜大于10mm,粗了事砌体不宜大于20mm
3.水平缝宜采用座浆法,竖向缝宜采用灌浆法。
6.5.13砌石位置偏移时应将料石提起,刮除灰浆后再砌,并应防止碰动邻近料石,不得撬动或敲击。
6.5.14石砌体的勾缝应符合下列规定:
1.勾缝前,应清扫干净砌体表面上粘结的灰浆、污泥等并用洒水湿润。
2.勾缝灰浆宜采用细沙拌制的1:1.5水泥砂浆,砂浆嵌入深度不应小于20mm
3.勾缝宽窄均匀、深浅一致,不得有假缝、通缝、丢缝、断裂和粘结不牢等现象。
4.勾缝完毕应清扫砌体表面粘附的灰浆
5勾缝砂浆凝结后,应及时养护。
砌块种类
稠度(cm)
块石料石砖、砌块正常条件5~7 7~10 7~10
≤10--
干热季节或石料砌块吸水
率大
四、排水沟施工
施工方法及工艺
1.施工放样
根据设计图纸要求确定纵向排水沟类型及横向排水沟位置全站仪放样出纵、横向排水沟的中线,根据图纸要求确定沟槽开挖深度纵向开挖深度为0.8M,横向排水沟开挖深度为0.7M线位测设好,用施工线拴桩并用白灰撒出施工范围后交由我方及监理方报验,符合要求后再进行下道工序。
2.沟槽开挖
沟槽开挖采用机械开挖为主,人工配合为辅进行。
基坑开挖先采用挖掘机开挖,为减少基底扰动,用挖掘机开挖至设计高程以上10cm左右时,改以人工挖掘,人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
纵向排水沟沟槽底宽1.6M(含工作台每侧预留20cm), 横向排水沟沟槽底宽1.5M(含工作台每侧预留20cm),高度则根据不同排水沟类型选用其对应的H值,纵向排水沟为0.8M,横向排水沟为0.7M。
沟槽开挖完成后并做打夯处理并进行高程、中线检测,合格后报请我方及监理方检验,经我方及监理方检查验收合格后方可进行下一步施工。
3.纵、横向排水沟砌筑
纵、横向排水沟所用块石选用厚度不小于15cm具有一定长度和宽度的块状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染
砌筑基础及墙身时,必须挂线施工,以保证基础及墙身的平整、顺直,根据图纸要求纵横向排水沟的基础在用毛石砌筑前应用M10砂浆垫底,在砌筑基础时,毛石基础的厚度不大于20CM,灌浆饱满,不得出现漏浆、
砂浆不足等现象。
毛石安装时应大面朝下,小面朝上安放牢固后方可进行上层处理。
方块石镶面时应做到砌缝宽度不大于2cm缝宽一致,上下层竖缝错开距离不小于10cm。
不得出现假缝、通缝、丢缝、断裂和粘结不牢等现象。
方块石在砌筑时选取形状尺寸较为合适的块石,尖锐突出部分敲除,敲除时应在沟槽以外施工,做到产品保护。
若石块松动或砌缝出现开裂时,要将石块提起,将垫层清除干净后重新座浆安放,防止碰动邻近料石,禁止用锤敲击或撬动。
4.伸缩缝的设置
根据图纸要求每隔20M应做一道20mm宽的伸缩缝,采用闭孔泡沫板填充。
5.勾缝和养护
勾缝前应清扫干净表面上的杂物,浮土并洒水湿润。
勾缝应用1:1.5细沙拌制的水泥砂浆,砂浆嵌入深度不得小于20mm,勾缝宽窄、深浅一致不得出现假缝、通缝、丢缝、断缝和粘结不牢等现象。
勾缝完毕后应清扫表面粘附的灰浆。
每天砌筑完成后应在砂浆初凝后洒水并用塑料布将洒水的部分盖住,养护周期不应低于7天,养护期间应避免外力的碰撞、震动或承受重力做好产品保护。
五、质量、安全及环境保证措施
1、石料应强韧、密实、坚固与耐久,无风化剥落和裂纹及结构缺陷。
2、沟槽开挖应始终保持良好的排水,避免槽底浸水降低承载力。
3、沟槽及边坡应修理平整,沟槽内不得留有草根、杂土。
4、排水沟砌筑应根据片石的外形尺寸合理搭配,保证结合稳固,并能满足排水要求。
5、沟槽开挖挖出的土方应及时运走,不得堆放于基坑上,避免由于堆载引起边坡不稳定。
交底单位青岛城建集团有限公
司接受单位山东省对外建筑总公
司青岛分公司
交底人宫玺接受人
施工作业人员安全技术交底签字附表
工程名称李沧东部43号线世园大道工程
分项工程
西陈水库坝下游坝被纵、横向排水沟
名称
交底人签
宫玺
字
接底人签字:
年月日。
