利用QC方法 提高采出水水质
- 格式:doc
- 大小:1.32 MB
- 文档页数:15

关于制药用纯化水的QC检测及工艺流程1、水是药物生产中用量大使用广的一种辅料,用于生产过程及药物制剂的制备。
制药用水主要分为四大类:第一类:饮用水为天然水经净化处理所得的水,其质量必须符合现行中华人民共和国国家标准《生活饮用水卫生标准》,饮用水可作为药材净制时的漂洗、制药用具的粗洗用水。
除另有规定外,也可作为药材的提取溶剂。
第二类:纯化水为饮用水经蒸馏法、离子交换法、反渗透法或其他适宜的方法制备的制药用水。
不含任何附加剂,其质量应符合二部纯化水项下的规定。
纯化水可作为配制普通药物制剂用的溶剂或试验用水;可作为中药注射剂、滴眼剂等灭菌制剂所用药材的提取溶剂;第三类:注射用水为纯化水经蒸馏所得的水,应符合细菌内毒素试验要求。
第四类:灭菌注射用水为注射用水按照注射剂生产工艺制备所得。
2、纯化水制备反渗透预處理系统在纯化水制备过程中有着非常重要的作用。
天然水中的杂质一般分为三类:即悬浮物、胶体、溶解物。
2.1.1 工艺流程及设计要求膜法制水流程为:原水→原水贮罐→原水泵→换热器→絮凝剂加药装置→多介质过滤器→活性炭过滤器→阻垢剂加装置→精密过滤器(保安过滤器)→反渗透一级泵→一级反渗透→中间水箱→反渗透二级泵→二级反渗透自来水经过多介质过滤器去除其中的悬浮颗粒,再经过活性炭过滤器去除其中的余氯及浊度,一级反渗透可以脱去水中的盐份。
2.1.2 原水贮罐一般原水贮罐应设置高、低水位电磁感应液位计,动态检测水箱液位。
在非低水位时仍具备原水泵、计量泵启动的条件,水箱材料多采用非金属,如聚乙烯(PF)。
2.1.3 原水泵可采用普通的离心泵,泵应设置高过热保护器、压力控制器,以提高泵的寿命。
为防止出现故障,泵还应设有自动报警系统。
2.1.4 换热器根据不同的过滤介及设计工艺选择不同的过滤元件,以达到出水水质的要求。
机体也可选用快装式,以方便快捷的更换滤芯及清洗。
2.1.5 凝剂加药装置通常运用精密计量泵进行自动加药(加药量由调试时确定),同时可根据城市管网供水的特点及原水水质报告,加入适量的絮凝剂,使原水中的藻类、胶体、颗粒及部分有机物等凝聚为较大的颗粒。

运用QC方法提高污水管道施工质量-——-—-——聚沙成塔QC小组一、工程概况豫东综合物流集聚区基础设施二期工程主要负责施工沙河南路二期、飞达路二期工程。
雨污水设计情况如下:飞达路雨、污水设计情况:雨水主管道双侧布置在非机动车道下,距道路中心线18m处,污水主管道单侧布置于左侧非机动车道下,距道路中心线15m处。
沙河南路雨、污水设计情况:雨水主管道双侧布置在非机动车道下,距道路中心线14m处,污水主管道单侧布置左侧非机动车道下,距道路中心线11m处.主要管道工程量为D600管1015。
4米,D500管187米,D1000管669米,D1200管1393米,D1500管90米。
二、小组简介1、小组概况2、活动计划上旬中旬下旬上旬中旬下旬上旬中旬下旬PDCA 活动计划一月二月三月A 回顾总结计划进度: 实际进度: 制表人:支东翔 2014年1月3日要因确定制定对策D 对策实施C 效果检查P 选定课题现状调查目标设定原因分析三、选题理由1、市政排水管道施工质量的好坏直接影响到直接影响着企事业生产、居民生活和环境质量。
2、根据公司的质量要求,本项目质量要确保商丘市优质工程。
3、结合本公司以往再施工过程中存在的缺陷特选定课题四、现状调查QC小组全体成员在活动目标确定以后,首先对本公司施工的项目中经常出现的质量通病进行调研和分析,并进行归纳、整理。
目前我国城市排水管网覆盖率低,排水设施不完善,城区排水管道淤积漏水排水检查井、道路雨水口堵塞严重,排水设施使用功能低下,造成雨季城区内涝水淹,平时脏水四溢,污染环境,严重影响生产和生活。
五、目标设定及可行性分析1、设定目标污水管道闭水试验合格率100%2、可行性分析组织分析(1)、公司质量管理体系完善,公司领导给予了大力支持(2)、小组岗位配置齐全,积极性高,攻关力高技术分析(1)、项目技术资料准备齐全(2)、项目选派操作工人作业,技术扎实,执行力强六、原因分析1、原因分析(1)、回填土质量不达标回填土压实质量较差边坡土方局部塌陷或滑坡技术交底不到位(2)、管道基础施工质量差槽底土质松软、含水量高而未对基底进行处理基础施工时地下水涌出而未采取降水措施(3)、管道安装不达标所用管材质量不合格管道接口及管道接口与检查井接口漏水2、末端因素统计(1)、回填土压实质量较差(2)、边坡土方局部塌陷或滑坡(3)、技术交底不到位(4)、槽底土质松软、含水量高而未对基底进行处理(5)、基础施工时地下水涌出而未采取降水措施(6)、所用管材质量不合格(7)、管道接口及管道接口与检查井接口漏水七、要因确认要因确认计划序号末端因素确认方法确认标准负责人完成时间1回填土压实质量较差试验确定每层回填土严格控制压实度不小于93% 朱军强2014.02.28 2边坡土方局部塌陷或滑坡调查统计控制开挖边坡坡率不陡于1:1 张中明2014.02.123技术交底不到位调查统计细化技术交底,做到横向到边,纵向到底赵龙山2014。

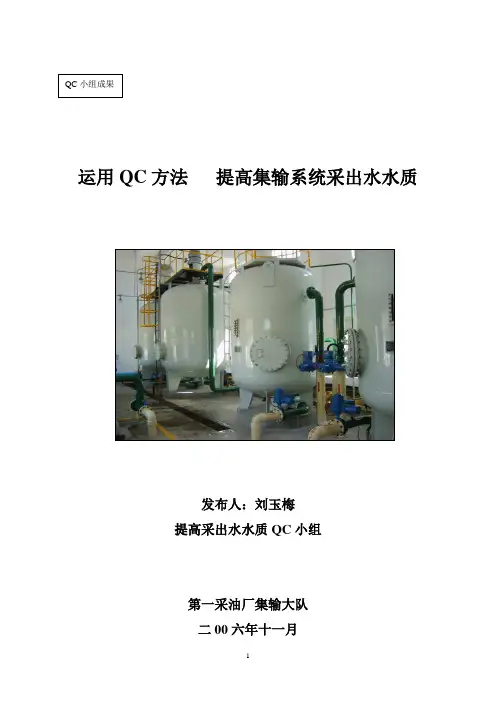

运用QC方法提高集输系统采出水水质发布人:刘玉梅提高采出水水质QC小组第一采油厂集输大队二00六年十一月利用QC方法提高集输系统采出水水质前言集输大队六座集中处理站共有采出水处理系统七套,负责全厂70%采出水的处理任务。
目前我厂采油方式为注水开采,加之安塞油田为特低渗透油田,对回注水质要求极高,根据长庆油田公司采出水处理及回注暂行标准(2001年颁布),我厂采出水回注指标为:含油≤10mg/l,悬浮物≤2mg/l。
今年是我厂精细注水年,我大队在厂领导和相关部门的大力支持下,通过不断完善工艺、检(维)修设施设备、不断建立健全管理制度,采出水达标率不断提高。
一、QC小组概况二、选题理由目前我大队日产采出水4400m3,达标率几乎为零,不合格的采出水回注地层将堵塞地层,降低单井产量,将加快老油田产量递减的速度,同时,采出水中含有少量原油,且矿化度高,具有较大危害性,若一经排放,将对环境造成极大的污染。
为此,集输大队特成立QC小组,以“提高认识强化过程控制,精益求精确保回注达标”为主题,通过QC方法,分析原因制定措施,合理利用资源,加强管理,以确保采出水处理水质达标率80%以上。
三、现状调查及分析集输大队共有采出水处理系统7套,各站工艺、设施设备均不同程度存在一些问题,为了确保采出水达标回注,我们先从王窑集中处理站开始展开工作,然后辐射到其余6套系统。
王窑集中处理站采出水主要设施有溢流沉降罐1具、除油罐2具、调节水罐1具、过滤器4具、清水罐2具,具体情况见下表。
王窑站采出水处理设施统计表该站采出水处理工艺为含水原油经沉降罐沉降分离后,采出水从水箱脱至除油罐,经斜板除油、沉降分离后进入调节水罐,经过滤系统过滤后进入清水罐,为了保证水质达标,在处理的同时加入了杀菌剂、缓蚀剂、絮凝剂、助凝剂等化学药剂进行进一步的处理。
王窑集中处理站5月1日至5月10日水质统计表从上表中,可以看出经处理后含有在18-30mg/l,达标率极低,悬浮物在8-29 mg/l,远远高于回注指标。
创新型qc小组课题提高大屋面排水效率创新在城市化进程中,大屋面的排水效率成为一个重要的问题。
为了解决大屋面排水效率低的难题,我们组建了一个创新型QC小组,致力于寻找新的方法和技术,提高大屋面排水效率,从而改善城市排水系统的运行。
首先,我们将借鉴传统的排水系统,如雨水收集和雨水花园等。
通过收集屋顶上的雨水,我们可以将其利用于冲洗厕所、浇灌花园和植物等,从而减少城市自来水的使用量。
这不仅可以提高大屋面的排水效率,还可以节省水资源。
其次,我们将研究和推广新型的排水材料和技术。
例如,我们可以使用具有自洁功能的材料来减少屋顶上的积水,同时利用特殊的排水系统来引导雨水快速排出。
此外,我们还可以利用现代科技,如智能感知和远程监控,来实时监测大屋面的排水情况,及时采取措施解决问题。
此外,我们将积极探索绿色屋顶的应用。
绿色屋顶是指在屋顶上覆盖植被,形成一个绿色的生态系统。
这种屋顶不仅可以提高大屋面的排水效率,还可以吸收二氧化碳、减少环境污染,并提供良好的隔热和保温效果。
此外,我们还将发起一系列的宣传和教育活动,以提高公众对大屋面排水问题的认识。
我们将开展专题讲座、举办研讨会和培训班,向公众普及大屋面排水的重要性,鼓励他们采取行动,参与到改善城市排水系统的建设中来。
通过我们创新型QC小组的努力,相信我们能够找到一些创新的方法和技术,提高大屋面的排水效率。
这将有助于改善城市排水系统的运行,减少城市内涝的发生,并为城市的可持续发展做出贡献。
我们期待着能够与相关部门和机构合作,共同推动这一课题的解决,为人们创造更好的生活环境。

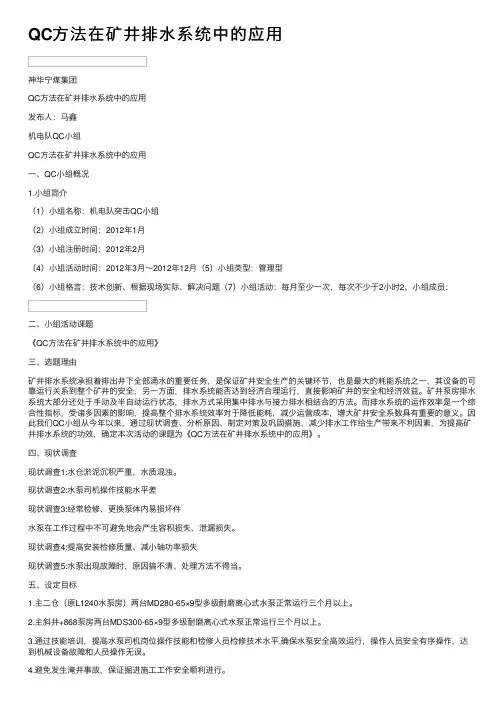

QC⽅法在矿井排⽔系统中的应⽤神华宁煤集团QC⽅法在矿井排⽔系统中的应⽤发布⼈:马鑫机电队QC⼩组QC⽅法在矿井排⽔系统中的应⽤⼀、QC⼩组概况1.⼩组简介(1)⼩组名称:机电队突击QC⼩组(2)⼩组成⽴时间:2012年1⽉(3)⼩组注册时间:2012年2⽉(4)⼩组活动时间:2012年3⽉~2012年12⽉(5)⼩组类型:管理型(6)⼩组格⾔:技术创新、根据现场实际、解决问题(7)⼩组活动:每⽉⾄少⼀次,每次不少于2⼩时2、⼩组成员:⼆、⼩组活动课题《QC⽅法在矿井排⽔系统中的应⽤》三、选题理由矿井排⽔系统承担着排出井下全部涌⽔的重要任务,是保证矿井安全⽣产的关键环节,也是最⼤的耗能系统之⼀,其设备的可靠运⾏关系到整个矿井的安全,另⼀⽅⾯,排⽔系统能否达到经济合理运⾏,直接影响矿井的安全和经济效益。
矿井泵房排⽔系统⼤部分还处于⼿动及半⾃动运⾏状态,排⽔⽅式采⽤集中排⽔与接⼒排⽔相结合的⽅法。
⽽排⽔系统的运作效率是⼀个综合性指标,受诸多因素的影响,提⾼整个排⽔系统效率对于降低能耗,减少运营成本,增⼤矿井安全系数具有重要的意义。
因此我们QC⼩组从今年以来,通过现状调查、分析原因、制定对策及巩固措施,减少排⽔⼯作给⽣产带来不利因素,为提⾼矿井排⽔系统的功效,确定本次活动的课题为《QC⽅法在矿井排⽔系统中的应⽤》。
四、现状调查现状调查1:⽔仓淤泥沉积严重,⽔质混浊。
现状调查2:⽔泵司机操作技能⽔平差现状调查3:经常检修、更换泵体内易损坏件⽔泵在⼯作过程中不可避免地会产⽣容积损失、泄漏损失。
现状调查4:提⾼安装检修质量、减⼩轴功率损失现状调查5:⽔泵出现故障时,原因搞不清、处理⽅法不得当。
五、设定⽬标1.主⼆仓(原L1240⽔泵房)两台MD280-65×9型多级耐磨离⼼式⽔泵正常运⾏三个⽉以上。
2.主斜井+868泵房两台MDS300-65×9型多级耐磨离⼼式⽔泵正常运⾏三个⽉以上。
3.通过技能培训,提⾼⽔泵司机岗位操作技能和检修⼈员检修技术⽔平,确保⽔泵安全⾼效运⾏,操作⼈员安全有序操作,达到机械设备故障和⼈员操作⽆误。
运用QC方法提高集输系统采出水水质发布人:刘玉梅提高采出水水质QC小组第一采油厂集输大队二00六年十一月利用QC方法提高集输系统采出水水质前言集输大队六座集中处理站共有采出水处理系统七套,负责全厂70%采出水的处理任务。
目前我厂采油方式为注水开采,加之安塞油田为特低渗透油田,对回注水质要求极高,根据长庆油田公司采出水处理及回注暂行标准(2001年颁布),我厂采出水回注指标为:含油≤10mg/l,悬浮物≤2mg/l。
今年是我厂精细注水年,我大队在厂领导和相关部门的大力支持下,通过不断完善工艺、检(维)修设施设备、不断建立健全管理制度,采出水达标率不断提高。
一、QC小组概况二、选题理由目前我大队日产采出水4400m3,达标率几乎为零,不合格的采出水回注地层将堵塞地层,降低单井产量,将加快老油田产量递减的速度,同时,采出水中含有少量原油,且矿化度高,具有较大危害性,若一经排放,将对环境造成极大的污染。
为此,集输大队特成立QC小组,以“提高认识强化过程控制,精益求精确保回注达标”为主题,通过QC方法,分析原因制定措施,合理利用资源,加强管理,以确保采出水处理水质达标率80%以上。
三、现状调查及分析集输大队共有采出水处理系统7套,各站工艺、设施设备均不同程度存在一些问题,为了确保采出水达标回注,我们先从王窑集中处理站开始展开工作,然后辐射到其余6套系统。
王窑集中处理站采出水主要设施有溢流沉降罐1具、除油罐2具、调节水罐1具、过滤器4具、清水罐2具,具体情况见下表。
王窑站采出水处理设施统计表该站采出水处理工艺为含水原油经沉降罐沉降分离后,采出水从水箱脱至除油罐,经斜板除油、沉降分离后进入调节水罐,经过滤系统过滤后进入清水罐,为了保证水质达标,在处理的同时加入了杀菌剂、缓蚀剂、絮凝剂、助凝剂等化学药剂进行进一步的处理。
王窑集中处理站5月1日至5月10日水质统计表从上表中,可以看出经处理后含有在18-30mg/l,达标率极低,悬浮物在8-29 mg/l,远远高于回注指标。
四、设定目标值并对其进行可行性分析1、目标(1)有利因素实施前实施后(2)不利因素五、明确主要问题和原因影响采出水水质达标率低的因果图六、确定主要因素并对其进行验证采出水处理系统环环相套,每个环节出现问题都将影响下一级设施的处理效果,最后影响处理效果。
要因确认表1。
从上表可以看出,影响采出水处理水质的主要因素为:沉降罐运行情况、除油罐运行情况、过滤器运行情况、化学助剂、领导干部的重视程度。
七、制定对策根据因果图分析出各级设施出口水质不达标的原因,制定对策表,见下表2。
对策一经制定,QC小组成员就严格按照对策深入现场实施。
八、对策实施及取得的效果1、提高沉降罐出水水质措施实施:(1)将沉降罐明水保持在4.0-5.0米。
不在该范围及时查找原因,可能的原因为:作业区含水原油含水增大;下游不需水;站内管线或设施故障,不能正常脱水、供水。
对于第一个原因通过厂调度协调,要求作业区平稳输油;对于第二个原因要求工艺所注水室加大配注量;对于第三个原因,通过各种手段尽快恢复站内管线及设施,经过一个月的努力,沉降罐明水基本保持在4.0-5.0米。
(2)通过工艺所要求厂家前来做破乳剂试验,现场选择与之匹配的破乳剂,要求其浓度低,破乳效果好,10月中旬,长庆巨力化工有限责任公司进入现场做破乳剂试验,最终选择了与之匹配的破乳剂,提高其破乳效果。
(3)通过厂调度室协调提高作业区含水原油温度,使进站温度在28℃以上,同时通过站内换热器或者沉降罐的加热盘管提高沉降罐温度至35-40℃,以提高破乳剂的破乳效果。
通过以上的努力,沉降罐出口水质有了较大的提高,具体情况见下表。
6月10日-6月19日沉降罐出口水质统计表从上表及折线图可以看出,采取措施后效果分常明显。
2、提高除油罐除油效率该站两具除油罐罐底淤泥聚集,填料漏失致使其除油效率低,6月20日,经过近3小时的排泥(包括中心反映筒),出口水质得到改善之后,坚持每天进行一次排泥,这样以来水质有了较大的提高,具体情况见下表。
6月20日-6月30日除油罐出口水质统计表因为进入除油罐的水质提高,同时排除罐内淤泥,因此水质较好。
3、提高过虑器过滤效率。
过滤器对我大队来说属于较新设备,引进时间短,管理难度大,针对过滤器容易结垢的问题,我们在采出水中加入型号为AD51-101型阻垢剂,浓度为40ppm;同时要求厂家对分水器进行改进,将分水器空隙度增大;并严格按照过滤器操作规程,每天至少进行一次反冲洗,在水质较差或过滤器压差增大的情况下,加强反冲洗频次,同时严格控制进入过滤器水质。
通过以上措施,过滤器出口水质有了极大的改观,第四级过滤器出口水质达到回注标准,具体情况见下表。
7月1日-7月10日过滤器水质统计表从上表中可以看出,经处理后大部分含油小于10mg/l,达标率为90%,悬浮物小于2mg/l,达标率70%。
4、提高清水罐/调节水罐水质措施实施按要求2年清理一次清水罐/调节水罐,但由于生产实际情况,本次没有来得及清理清水罐/调节水管,而是进行了长达2天的排泥措施,经排泥,除油罐来水及四级过滤器来水水质没有变差,说明罐内淤泥基本没有。
5、完善加药制度根据现场实际情况,我们对该站加药浓度进行了调整,将杀菌剂浓度由原来的80ppm提高至120ppm,并严格按照油田公司制定的加药制定加药。
由于岗位员工责任心不强,不按要求加药,在每人进行加药的时候,直接加入清水,针对此种情况,我们专门印发了《加药填写记录》,要求员工详细填写加药情况,并每3天对其进行一次检查,这样以来,员工就不得不按要求进行加药。
上表中化学助剂的加药浓度按照《长庆油田公司油田开发处关于油田集输系统原油脱水及污水管理制度》要求进行。
6、11月4日-9日,清理除油罐,彻底清理罐内淤泥,其出口水质就更加明显。
11月10日-11月19日除油罐出口水质统计表同前期相比,水质又是一个较大的提高。
7、水质分析(1)以前水质分析均采用比色法,此方法非常粗造,误差大,基本失去分析的价值,为此,我们于6月从测试大队借来精确度较高的红外测油仪、浊度仪,9月中旬,我们配置了新的分光光度计和激光浊度仪,并及时组织了现场培训,为生产的分析提供了可靠的数据依据。
(2)由于以前水质分析没有进行过专门的培训及取证,员工在这方面技术水平相对较差,为此,我们将技术人员及所有化验员工送到测试大队进行了10课时的水质分析培训,通过培训,员工操作水平有了较大的提高。
8、培训对该站采出水处理岗员工每人进行了30课时的培训,重点为各项操作规程及管理制度,并且经考核,成绩均达到优秀,到目前位置,每位员工对本岗设施设备的结构、原理、操作规程非常熟悉,为生产提高了强有力的保障。
九、效果评价经过半年的努力,王窑站采出水处理水质有了极大的提高,达标率为95%,具体情况见下表。
王窑集中处理站10月1日至10月10日采出水情况表从上表种可以看出,采出水经各级设施处理后,水质达标为95%达标率0%达标率80%活动前活动后达标率95%目标值以上,各级设施的处理效率也有了较大的提高。
各级设施除油、除悬浮物效率措施前后对比表综上所述,通过QC小组成员的努力,效果非常明显。
1、经济效益(1)、王窑集中处理站日处理采出水1000m3,年可节约清水36.5χ104m3以上,年可节约费用约100万元。
(2)、如果用清水回注地层,每处理1m3清水需要费用0.6元,即年可节约处理费用21.9万元。
合计年可节约121.9万元。
总之,进行采出水达标回注,既减少了投资,又节约了注水成本,经济效益显著。
2、社会效益(1)、为采出水处理回注提供了新的思路。
采出水比清水回注有更好的吸水性,对改善地层的渗流特性和保护底层起到了较好的效果,为我厂“以水趋油”的开采方式提供了有效的保证。
(2)、安塞油田采出水中含有少量原油,且矿化度高,危害性较大。
过采出水全部回注,彻底消除了潜在的环保隐患,创造了工艺与环境的和谐,避免了环境污染。
另外如果将采出水不经处理外排,对地面植被、水体、土壤造成极大的危害。
(3)、经过小组成员在一起开展QC活动,锻炼了队伍,增强了凝聚力。
十、制定巩固措施这次QC活动达到了预期设定的目标,并取得了良好的效果,为巩固成果,对这次QC小组活动做了总结,内容如下:1、思想意识保障把采出水处理作为生产过程重点工作来抓。
从主管领导、大队主管部门、工程技术人员、操作层员工四个层面统一思想,确保采出水处理有效运行。
2、员工培训保障以培训为基础。
从大队主管领导—大队主管部门—基层技术人员—岗位员工四个层面,分层培训,形成培训责任层层落实、员工互帮互学的良好氛围。
3、制度体系保障继续完善《采出水处理管理制度》及采出水处理考核细则,从运行过程、处理水质进行严考核,硬兑现。
4、技术管理保障一方面及时与厂技术部门沟通,掌握和落实有关技术政策、指导意见,及时调整生产运行;另一方面定期召开技术座谈会,通过交流,相互学习好的做法、经验。
5、过程控制保障通过对系统各环节的有效监督和控制,确保了系统处于良好状态。
在水质分析的基础上,扣死除油、过滤、反洗、排污、收油、机泵维护等6个环节,及时采取措施。
6、坚持“五个定期”定期回收系统原油,即每期盘库收油;定期排泥、清泥,即每天对各罐排泥,每半年清除一次污泥;定期更换、补充滤料,即每半年检查、补充滤料;定期机泵维修保养,即坚持“每月15日强制保养”。
十一、明确遗留问题及今后计划目前,经过小组成员近半年的努力,达到了预期目标。
但是,我大队日产采出水4400m3,占全厂采出水的70%,目前为只有新改造的坪桥站采出水处理水质基本达标,其余站水质均未达标,工艺及设施设备不同程度的存在一些问题。
在王窑站的基础上,我们于明年实现全大队采出水达标率100%。
