运用QC方法提高雨、污水管道施工质量
- 格式:doc
- 大小:177.00 KB
- 文档页数:11
xx公司xx三期厂房项目部QC小组2012年3月一、工程概况xx(xx)科技有限公司三期厂房电气、给排水、消防安装工程位于xx市xx。
该工程由xx建筑设计院有限公司设计。
工程范围包括:动力:DL-01~DL-10,照明:DZ-02~DZ-09,消防:DXF-01~DXF-06,给排水:S-00~S-12,消防:XS-01~XS-12。
电气工程内容为低压配电房低压配电装置1P~26P出线后的全部内容,含电源由低压配电房取电连接。
二、小组成员概况本课题从2011年12月20日开始到2012年1月15日结束,共活动5次。
三、选题理由1、质量要求:排水管道穿楼板孔洞封堵渗漏,造成管道安装时需重新凿楼板封堵。
不但耗工伤财,在重新凿楼层板时还给楼板造成一定的影响。
2、施工工序要求:本工程穿楼板孔洞数量多,工作量大。
其防渗漏封堵质量直接影响到本水电安装工程的顺利进行,还影响到土建地板、墙体、防水层的施工。
3、施工工期要求:由于本工程施工工期短,工作量大。
为了保证施工进度和施工质量,现场对施工一次通过合格率要求高。
穿楼板孔洞封堵防渗漏施工合格率的高低直接影响到施工工期。
4、验收要求:穿楼板孔洞封堵合格与否,直接影响到后续工程的竣工验收。
四、课题简介排水管道穿楼板孔洞封堵防渗漏施工是现场一个比较重要,比较困难的施工工序之一。
在本工程中,由于管道穿楼板孔洞数量多,施工复杂,对质量要求高。
特别是顶层穿楼板孔洞和卫生间穿楼板孔洞的封堵,一旦孔洞渗漏将直接影响到厂房的正常投产和使用。
因此对防渗漏封堵的要求很高,是现场施工的关键工序之一。
五、现状调查1、施工现场排水管道穿楼板孔洞数量多,据统计大大小小排水管孔洞多达107个,施工量大。
其中天面排水管穿楼板和卫生间排水管穿楼板孔洞加起来就有53个,其比重占了一半。
况且水电安装进场施工是在主体结构已经完成的情况下,没有施工预埋这一程序。
这就需要对穿楼板孔洞重新定位开孔。
2、土建防水材料已经进场,不久将进行天面、卫生间防水层施工。

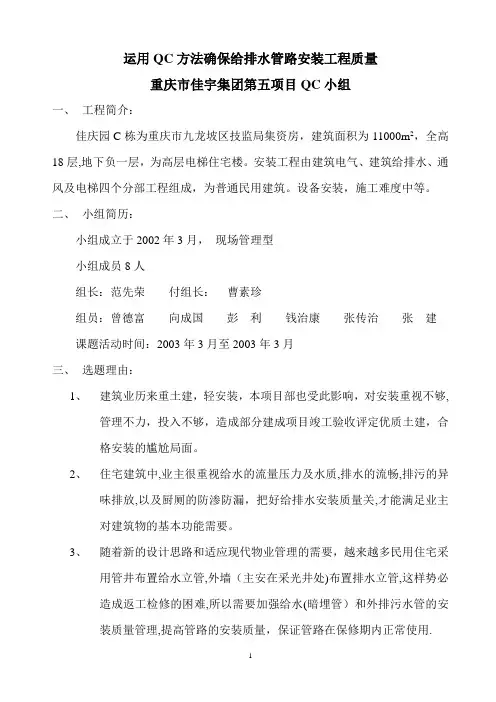

运用QC方法确保给排水管路安装工程质量重庆市佳宇集团第五项目QC小组一、工程简介:佳庆园C栋为重庆市九龙坡区技监局集资房,建筑面积为11000m2,全高18层,地下负一层,为高层电梯住宅楼。
安装工程由建筑电气、建筑给排水、通风及电梯四个分部工程组成,为普通民用建筑。
设备安装,施工难度中等。
二、小组简历:小组成立于2002年3月,现场管理型小组成员8人组长:范先荣付组长:曹素珍组员:曾德富向成国彭利钱治康张传治张建课题活动时间:2003年3月至2003年3月三、选题理由:1、建筑业历来重土建,轻安装,本项目部也受此影响,对安装重视不够,管理不力,投入不够,造成部分建成项目竣工验收评定优质土建,合格安装的尴尬局面。
2、住宅建筑中,业主很重视给水的流量压力及水质,排水的流畅,排污的异味排放,以及厨厕的防渗防漏,把好给排水安装质量关,才能满足业主对建筑物的基本功能需要。
3、随着新的设计思路和适应现代物业管理的需要,越来越多民用住宅采用管井布置给水立管,外墙(主安在采光井处)布置排水立管,这样势必造成返工检修的困难,所以需要加强给水(暗埋管)和外排污水管的安装质量管理,提高管路的安装质量,保证管路在保修期内正常使用.四、活动目标法:创高层建筑给排水管路工程质量新水平,以建筑给排水施工质量验收规范为依据,塑料给排水安装工艺和施工方案为辅导,使给排水安装工程合格。
五、现状调查与分析:QC小组成立以后,对附近已完工的工程项目进行实地改察,对友邻单位给排水管道工程组织管理,工艺水平及安装方法,质量控制手段充分进行调研和借鉴,同时对本工程18—16层已安装的给排水管道进行实测,其实测数据列表如下:通过统计表,实测100点,不合格为10点,合格率90%,其排列图如下:通过排列图可以看到管道垂直度,管卡固定是影响管道安装观感质量的主要因素,对影响管道安装工程的垂直度做因果分析图:通过以上因素分析,从人、机、料、法、环五个方面查出其12种原因,我们用01法确定主要因素:通过01法我们确定4项主要因素,并制定相应对策,见下表:六、实施:1、为了确保给排水分部在验收说不定中合格,并为今后行业评定中打下基础,我们根据《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)明确管道安装允许偏差:2、组织施工班组学习《建筑给水排水及采暖工程施工质量验收规范》,对重点章节进行专题讲座,学习完毕后进行考试,考试合格者方能上岗.3、认真贯彻执行三检制度,未经三检或虽三检不合格的工序作业,不得转入下道工序施工。
运用QC方法确保市政排水管道工程施工质量一、前言1、企业简介江苏新桥建工有限公司始建于1964 年,系国家房屋建筑施工总承包壹级资质企业,并持有起重设备安装、机电设备安装、建筑装修装饰工程二级承包资质,钢结构、市政工程三级承包资质。
在本地区建筑业首家通过了ISO9001:1994质量管理体系认证,又率先通过了ISO9001 : 2000质量管理体系认证,还通过了ISO14001 : 2004 环境管理体系和OHSAS18001:1999职业健康安全管理体系认证。
2、工程概况顾山镇人民政府控源截污工程,位于顾山南曹庄,工程造价约200万元,施工日期:2011.4-8至今。
二、小组简介三、选题理由1、市政排水管道施工质量的好坏直接影响到直接影响着企事业生产、居民生活和环境质量。
2、根据公司的质量要求,本项目质量要确保无锡市优质、力争创省优。
3、结合本公司以往再施工过程中存在的缺陷特选定课题。
四、现状调查QC小组全体成员在活动目标确定以后,首先对本公司施工的项目中经常出现的质量通病进行调研和分析,并进行归纳、整理。
目前我国城市排水管网覆盖率低,排水设施不完善,城区排水管道淤积漏水排水检查井、道路雨水口堵塞严重,排水设施使用功能低下,造成雨季城区内涝水淹,平时脏水四溢,污染环境,严重影响生产和生活。
五、寻找问题,分析原因六、要因确定通过上述因果图分析。
并根据施工现场实际情况,我们QC小组成员经过反复研究最后一致通过确认以下几个要因:1、技术素质不高,技术交底不细致。
2、管接口填料及施工质量差。
3、管道材质不符合要求。
七、制定对策针对经分析研究确定的四大要素,QC小组全体人员又制定了对策措施:八、组织实施[实施一] 由技术负责人定期组织对施工人员进行技术培训。
项目部项目负责人认真做好技术交底工作,交底要明确。
[实施二] 原管道渗漏不符合施工要求,为了满足施工的质量要求,选用质量良好的接口填料并按试验配合比和合理的施工工艺组织施工。
-!运用 QC 方法提升污水管道施工质量--------聚沙成塔QC 小组一、工程概略豫东综合物流集聚区基础设备二期工程主要负责施工沙河南路二期、飞达路二期工程。
雨污水设计状况以下:飞达路雨、污水设计状况:雨水主管道两侧部署在非灵活车道下,距道路中心线 18m 处,污水主管道单侧部署于左边非灵活车道下,距道路中心线 15m 处。
沙河南路雨、污水设计状况:雨水主管道两侧部署在非灵活车道下,距道路中心线14m 处,污水主管道单侧部署左边非灵活车道下,距道路中心线 11m 处。
主要管道工程量为D600 管 1015.4 米, D500 管 187 米, D1000管 669 米, D1200 管 1393 米, D1500 管 90 米。
二、小组简介1、小组概略小组名称聚沙成塔 QC小组小组人数9 人课题名称提升雨、污水管道施工质量课题编号WLY-QC-01课题种类现场型活动频次 4 次/周活动起止时间2014年 1月 5日-2014年4月 5日小构成员简介序号姓名性别组内职务职称文化程度1赵凯男组长工程师本科2支东翔男副组长工程师本科3刘鹏斌男成员工程师大专4赵龙山男成员助理工程师大专5张中明男成员助理工程师本科6王宁男成员助理工程师大专7张新化男成员助理工程师大专8朱军强男成员助理工程师大专9石雪霞女成员助理工程师大专2、活动计划PDCA活动计划一月二月三月上旬中旬下旬上旬中旬下旬上旬中旬下旬选定课题现状检查目标设定P原由剖析要因确立拟订对策D对策实行C成效检查A回首总结计划进度:本质进度:制表人:支东翔2014年1月3日三、选题原由1、市政排水管道施工质量的利害直接影响到直接影响着企事业生产、居民生活和环境质量。
2、依据企业的质量要求,本项目质量要保证商丘市优良工程。
3、联合本企业过去再施工过程中存在的缺点特选定课题四、现状检查QC 小组全体成员在活动目标确立此后,第一对本企业施工的项目中常常出现的质量通病进行调研和剖析,并进行概括、整理。
运用QC方法提高污水管道施工质量
--------聚沙成塔QC小组一、工程概况
豫东综合物流集聚区基础设施二期工程主要负责施工沙河南路二期、飞达路二期工程。
雨污水设计情况如下:
飞达路雨、污水设计情况:雨水主管道双侧布置在非机动车道下,距道路中心线18m处,污水主管道单侧布置于左侧非机动车道下,距道路中心线15m处。
沙河南路雨、污水设计情况:雨水主管道双侧布置在非机动车道下,距道路中心线14m处,污水主管道单侧布置左侧非机动车道下,距道路中心线11m处。
主要管道工程量为D600管1015.4米,D500管187米,D1000管669米,D1200管1393米,D1500管90米。
二、小组简介
1、小组概况
2、活动计划
上旬中旬下旬上旬中旬下旬上旬中旬下旬
PDCA 活动计划一月二月三月
A 回顾总结
计划进度: 实际进度: 制表人:支东翔 2014年1月3日要因确定制定对策D 对策实施C 效果检查P 选定课题现状调查目标设定
原因分析
三、选题理由
1、市政排水管道施工质量的好坏直接影响到直接影响着企事业生产、居民生活和环境质量。
2、根据公司的质量要求,本项目质量要确保商丘市优质工程。
3、结合本公司以往再施工过程中存在的缺陷特选定课题
四、现状调查
QC小组全体成员在活动目标确定以后,首先对本公司施工的项目中经常出现的质量通病进行调研和分析,并进行归纳、整理。
目前我国城市排水管网覆盖率低,排水设施不完善,城区排水管道淤积漏水排水检查井、道路雨水口堵塞严重,排水设施使用功能低下,造成雨季城区内涝水淹,平时脏水四溢,污染环境,严重影响生产和生活。
五、目标设定及可行性分析
1、设定目标
污水管道闭水试验合格率100%
2、可行性分析
组织分析
(1)、公司质量管理体系完善,公司领导给予了大力支持
(2)、小组岗位配置齐全,积极性高,攻关力高
技术分析
(1)、项目技术资料准备齐全
(2)、项目选派操作工人作业,技术扎实,执行力强
六、原因分析
1、原因分析
(1)、回填土质量不达标
回填土压实质量较差
边坡土方局部塌陷或滑坡
技术交底不到位
(2)、管道基础施工质量差
槽底土质松软、含水量高而未对基底进行处理
基础施工时地下水涌出而未采取降水措施
(3)、管道安装不达标
所用管材质量不合格
管道接口及管道接口与检查井接口漏水
2、末端因素统计
(1)、回填土压实质量较差
(2)、边坡土方局部塌陷或滑坡
(3)、技术交底不到位
(4)、槽底土质松软、含水量高而未对基底进行处理(5)、基础施工时地下水涌出而未采取降水措施
(6)、所用管材质量不合格
(7)、管道接口及管道接口与检查井接口漏水
七、要因确认
要因确认计划
序号末端因素确认方法确认标准负责人完成时间
1 回填土压实质量较差试验确定每层回填土严格控制压实度不小于93% 朱军强2014.02.28
2 边坡土方局部塌陷或滑坡调查统计控制开挖边坡坡率不陡于1:1 张中明2014.02.12
3 技术交底不到位调查统计细化技术交底,做到横向到边,纵向到底赵龙山2014.02.08
4 槽底土质松软、含水量高而未
对基底进行处理
现场调查对槽底土质松软、含水量高的段落及时处理张中明2014.02.15
5 基础施工时地下水涌出而未
采取降水措施
调查统计对于地下水位高的段落采取井点降水方案降水支东翔2014.02.05
6 所用管材质量不合格现场调查严格控制进场材料工程质量支杰2014.02.05
7 管道接口及管道接口与检查
井接口漏水
现场调查管道与井室洞口之间抹带密实,不渗水王宁2014.02.22
要因确认过程
1、回填土压实质量较差
确认标准:每层回填土严格控制压实度不小于93%
确认方法: 试验确定
确认人: 朱军强
确认时间: 2014.02.25
确认情况:每层回填土均有《压实度检验表》,记载了各层回填土的压实质量情况。
2、边坡土方局部塌陷或滑坡
确认标准:控制开挖边坡坡率不陡于1:1。
确认方法: 现场调查
确认人: 张中明
确认时间: 2014.02.10
确认情况:挖掘机操作手持证上岗,开挖边坡坡率缓于1:1
3、技术交底不到位
确认标准:细化技术交底,做到横向到边,纵向到底。
确认方法:调查统计
确认人: 赵龙山
确认时间: 2013.12.12
确认情况:项目部对班组工人进行了详细、细致的技术交底工作4、槽底土质松软、含水量高而未对基底进行处理
确认标准:对槽底土质松软、含水量高的段落及时处理。
确认方法: 现场观察
确认人: 张中明
确认时间: 2014.02.14
确认情况:基槽开挖后,施工员对现场槽底情况仔细观察,对于土质松软、含水量高的段落掺灰换填处理。
5、基础施工时地下水涌出未采取降水措施
确认标准:对于地下水位高的段落采取井点降水方案降水。
确认方法: 现场观察
确认人: 支东翔
确认时间: 2014.02.02
确认情况:编制了深井降水方案,并在地下水位高的段落实施。
6、所用管材质量不合格
确认标准:严格控制进场材料工程质量。
确认方法: 现场调查
确认人: 支杰
确认时间: 2014.02.02
确认情况:选取三家水泥混凝土管供货厂商,优先选择质量稳定、信誉好的供货厂商。
7、管道接口及管道接口与检查井接口漏水
确认标准:管道与井室洞口之间抹带密实,不渗水。
确认方法: 现场调查
确认人: 王宁
确认时间: 2014.02.25
确认情况:对管道接头部位严格控制质量,抹带宽度、厚度均满足设计及规范要求。
要因确认结果
回填土压实质量较差
槽底土质松软、含水量高而未对基底进行处理
所用管材质量不合格
八、对策计划
1、对策一:严格控制压实质量
要因:(1)、压实机械压实遍数不足
(2)、压实层厚过厚
对策目标:(1)、提高夯实遍数
(2)、控制压实层厚.
措施:(1)、人工夯机夯实遍数不少于4遍,检查压实度,合格后方可回填
(2)、控制每层压实厚度不超过15cm
负责人:张中明、朱军强
完成期限:2014年2月28日
实施地点:施工现场
2、对策二:及时调查槽底情况,采取措施
要因:槽底土质松软、含水量高而未对基底进行处理
对策目标:控制槽底质量,确保槽底密实
措施:(1)、对于松散处及时压实
(2)、对于含水量高的段落采用石灰土掺灰处理
负责人:王宁、张中明
完成期限:2014年2月18日
实施地点:施工现场
3、对策三:控制管材质量
要因:所用管材质量不合格
对策目标:确保用于工程施工的管材合格率100%
措施:(1)、选择质量好信誉高的供货厂家
(2)、增加现场抽检频率,不合格管材不得用于工程施工
负责人:支杰
完成期限:2014年2月1日
实施地点:施工现场
九、对策实施
1、对策实施一:严格控制压实质量
(1)、人工夯机夯实遍数不少于4遍,检查压实度,合格后方可回填(2)、控制每层压实厚度不超过15cm
2、对策实施二:及时调查槽底情况,采取措施
(1)对于松散处及时压实
(2)对于含水量高的段落采用石灰土掺灰处理
3、对策实施三:控制管材质量
(1)、选择质量好信誉高的供货厂家
(2)、增加现场抽检频率,不合格管材不得用于工程施工十、实施效果
对策前后主要指标对比
对策前对策后结果
压实度合格率80% 100% 实现了压实度合格率100的预期目标
槽底质量局部存在基础软弱夹
层,表面松散情况,
局部有翻浆
表面松散处均碾压
密实,软弱夹层采用
10%石灰土换填后碾
压密实,无翻浆现象
槽底平整,无积水软泥,
实现了预期目标。
管材质量合格率90% 100%
合格率100%,实现了预
期目标
闭水试验检测情况
合格率:100%
综合效益分析
提高管道安装一次合格率降低劳动强度
缩短工期
提高工作效率
避免返工
十一、巩固措施
1、定期对新进场工人进行补充交底
2、加强基槽开挖后的现场调查
3、严格控制回填土压实度
4、对进场管材保持高频率抽检
5、继续严格控制抹带质量
十一、总结及今后打算
我们对本次活动和实际施工情况进行了总结,在管道安装施工中掌握了一定的施工技术和程序,项目管理也取得了较好的成效,使操作层管理层有效结合,使工程质量得到了保证。
我们将在以后承建的工程中进一步开展QC活动,进行PDCA循环,巩固已有成果,使我们的工作效益迈向更高的台阶。
