关键路径法CPM(CriticalPathMethod关键路径法)是项目管理中最基本也是非常关键的一个概念,它上连着WBS(工作分解结构),下连着执行进度控制与监督。
关键路径是项目计划中最长的路线。
它决定了项目的总实耗时间。
项目经理必须把注意力集中于那些优先等级最高的任务,确保它们准时完成,关键路径上的任何活动的推迟将使整个项目推迟。
向关键路径要时间,向非关键路径要资源。
所以在进行项目操作的时候确定关键路径并进行有效的管理是至关重要的。
关键路径法关键路径法 - 定义关键路径法Critical Path Method,CPM),又称关键线路法。
一种计划管理方法。
它是通过分析项目过程中哪个活动序列进度安排的总时差最少来预测项目工期的网络分析。
它用网络图表示各项工作之间的相互关系,找出控制工期的关键路线,在一定工期、成本、资源条件下获得最佳的计划安排,以达到缩短工期、提高工效、降低成本的目的。
CPM中工序时间是确定的,这种方法多用于建筑施工和大修工程的计划安排。
它适用于有很多作业而且必须按时完成的项目。
关键路线法是一个动态系统,它会随着项目的进展不断更新,该方法采用单一时间估计法,其中时间被视为一定的或确定的。
关键路径法关键路径法 - 起源关键路径法关键路线法是一种网络图方法,最早出现于20世纪50年代,由雷明顿-兰德公司(Remington- Rand)的JE克里(JE Kelly)和杜邦公司的MR沃尔克(MR Walker)在1957年提出的,用于对化工工厂的维护项目进行日程安排。
这种方法产生的背景是,在当时出现了许多庞大而复杂的科研和工程项目,这些项目常常需要运用大量的人力、物力和财力,因此如何合理而有效地对这些项目进行组织,在有限资源下以最短的时间和最低的成本费用下完成整个项目就成为一个突出的问题,这样CPM就应运而生了。
关键路径法关键路径法 - 原理与网络图设定步骤关键路径法关键路径法(CPM)是一种网络分析技术,是确定网络图当中每一条路线从起始到结束,找出工期最长的线路,也就是说整个项目工期的决定是由最长的线路来决定的。
PERT网络分析法PERT网络分析法(计划评估和审查技术,Program Evaluation and Review Technique)什么是PERT网络分析?PERT(Program Evaluation and Review Technique)即计划评审技术,最早是由美国海军在计划和控制北极星导弹的研制时发展起来的。
PERT技术使原先估计的、研制北极星潜艇的时间缩短了两年。
简单地说,PERT是利用网络分析制定计划以及对计划予以评价的技术。
它能协调整个计划的各道工序,合理安排人力、物力、时间、资金,加速计划的完成。
在现代计划的编制和分析手段上,PERT被广泛的使用,是现代化管理的重要手段和方法。
PERT网络是一种类似流程图的箭线图。
它描绘出项目包含的各种活动的先后次序,标明每项活动的时间或相关的成本。
对于PERT网络,项目管理者必须考虑要做哪些工作,确定时间之间的依赖关系,辨认出潜在的可能出问题的环节,借助PERT还可以方便地比较不同行动方案在进度和成本方面的效果。
构造PERT图,需要明确三个概念:事件、活动和关键路线。
1、事件(Events)表示主要活动结束的那一点;2、活动(Activities)表示从一个事件到另一个事件之间的过程;3、关键路线(Critical Path)是PERT网络中花费时间最长的事件和活动的序列。
PERT的基本要求[1]1.完成既定计划所需要的各项任务必须全部以足够清楚的形式表现在由事件与活动构成的网络中。
事件代表特定计划在特定时刻完成的进度。
活动表示从一个事件进展到下一个事件所必需的时间和资源。
应当注意的是,事件和活动的规定必须足够精确,以免在监视计划实施进度时发生困难。
2.事件和活动在网络中须必按照一组逻辑法则排序,以便把重要的关键路线确定出来。
这些法则包括后面的事件在其前面的事件全部完成之前不能认为已经完成不允许出现“循环”,就是说,后继事件不可有导回前一事件的活动联系。
关键路径法关键路径法(Critical Path Method, CPM)是借助网络图和各活动所需时间(估计值),计算每一活动的最早或最迟开始和结束时间。
CPM法的关键是计算总时差,这样可决定哪一活动有最小时间弹性。
CPM算法的核心思想是将WBS分解的活动按逻辑关系加以整合,统筹计算出整个项目的工期和关键路径。
1.关键路径因网络图中的某些活动可以并行地进行,所以完成工程的最少时间是从开始节点到结束节点的最长路径长度,称从开始节点到结束节点的最长路径为关键路径(临界路径),关键路径上的活动为关键活动。
有关关键路径的具体求法,请阅读8.1.3节。
2.时差一般来说,不在关键路径上的活动时间的缩短,不能缩短整个工期。
而不在关键路径上的活动时间的延长,可能导致关键路径的变化,因此可能影响整个工期。
活动的总时差是指在不延误总工期的前提下,该活动的机动时间。
活动的总时差等于该活动最迟完成时间与最早完成时间之差,或该活动最迟开始时间与最早开始时间之差。
活动的自由时差是指在不影响紧后活动的最早开始时间前提下,该活动的机动时间。
活动自由时差的计算应按以下两种情况分别考虑:(1)对于有紧后活动的活动,其自由时差等于所有紧后活动最早开始时间减本活动最早完成时间所得之差的最小值。
例如,假设活动A的最早完成时间为4,活动A有两项紧后活动,其最早开始时间分别为5和7,则A的自由时差为1。
(2)对于没有紧后活动的活动,也就是以网络计划终点节点为完成节点的活动,其自由时差等于计划工期与本活动最早完成时间之差。
需要指出的是,对于网络计划中以终点节点为完成节点的活动,其自由时差与总时差相等。
此外,由于活动的自由时差是其总时差的构成部分,所以,当活动的总时差为0时,其自由时差必然为0,可不必进行专门计算。
3.费用斜率一项活动所用的时间可以有标准所需时间S和特急所需时间E,对应的费用分别为SC和EC,则活动的费用斜率的计算公式如下:C=(EC-SC)/(S-E)由上述公式,我们可以发现,费用斜率描述的是某一项活动加急所需要的代价比,即平均每加急一个时间单位所需要付出的代价。
关键路径法(CPM)一、关键路径法参数计算1.最早可以开始的时间(Earliest Start Time,ES)该活动如果有前序活动,那么需要等前序活动完成,它才能开始。
ES就是该活动最早可以开始的时间,取决于前序活动结束的时间。
2.活动历时(Duration,DU)活动历时是用类比法、专家判断法、三点估算法等方法估算出来的完成活动需要的持续的时间。
3.最早可以结束的时间(Earliest Finish Time,EF)我们用最早可以开始的时间(ES)加上活动历时(DU),就可以得到活动最早可以结束的时间(EF)。
EF=ES+DU4.最晚必须结束的时间(Latest Finish Time,LF)如果该活动有后序活动,而且受总工期制约,必须给后序活动留出足够的时间,那么该活动就必须在某个时间点完成,这个时间点就是最晚必须结束的时间。
5.最晚必须开始的时间(Latest Start Time,LS)我们用最晚必须结束的时间(LF)减去活动历时(DU),就可以得到该活动最晚必须开始的时间(LS)6.总浮动时间(Total Float,TF)总浮动时间是LF与EF之差,或者LS与ES之差,这两个差值相等。
总浮动时间反映的是在不影响总工期的前提下,该活动可以拖延的总时间。
●关键路径决定了项目的总工期●关键路径所需要的时间最长●关键路径上的浮动时间最少●活动延误可能导致关键路径变化二、项目的三种浮动时间1.自由浮动时间:不影响后续工作最早可以开始时间的前提下,这项工作可以拖延的时间叫自由浮动时间。
不影响别人。
2.总浮动时间:不影响项目总工期的前提下,活动可以拖延的总时间。
3.项目浮动时间:总工期计划上甲方主动给出的时间。
三、资源优化:1.资源平衡:数量有限,或过度分配,如一个资源在同一时段内分配两个或多个活动,就需要进行资源平衡,资源平衡往往导致关键路径改变。
2.资源平滑:对进度模型中的活动进行调整,从而使项目资源需求不超过预定的资源限制的一种技术,资源平滑不会改变项目关键路径,完工日期也不会延迟。

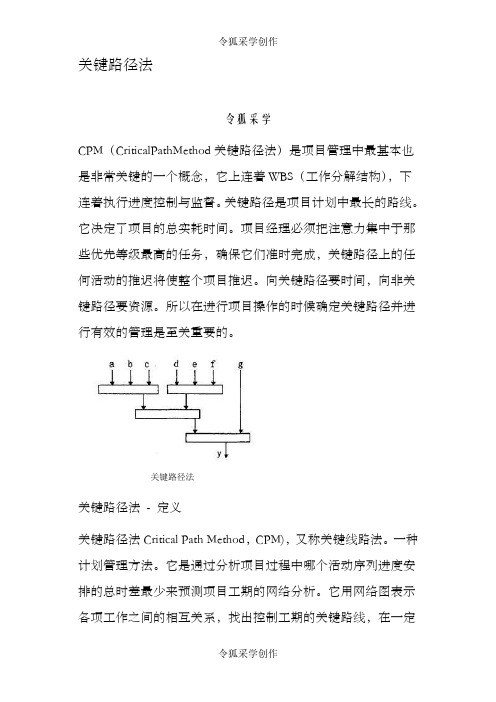

关键路径法令狐采学CPM(CriticalPathMethod关键路径法)是项目管理中最基本也是非常关键的一个概念,它上连着WBS(工作分解结构),下连着执行进度控制与监督。
关键路径是项目计划中最长的路线。
它决定了项目的总实耗时间。
项目经理必须把注意力集中于那些优先等级最高的任务,确保它们准时完成,关键路径上的任何活动的推迟将使整个项目推迟。
向关键路径要时间,向非关键路径要资源。
所以在进行项目操作的时候确定关键路径并进行有效的管理是至关重要的。
关键路径法关键路径法- 定义关键路径法Critical Path Method,CPM),又称关键线路法。
一种计划管理方法。
它是通过分析项目过程中哪个活动序列进度安排的总时差最少来预测项目工期的网络分析。
它用网络图表示各项工作之间的相互关系,找出控制工期的关键路线,在一定工期、成本、资源条件下获得最佳的计划安排,以达到缩短工期、提高工效、降低成本的目的。
CPM中工序时间是确定的,这种方法多用于建筑施工和大修工程的计划安排。
它适用于有很多作业而且必须按时完成的项目。
关键路线法是一个动态系统,它会随着项目的进展不断更新,该方法采用单一时间估计法,其中时间被视为一定的或确定的。
关键路径法关键路径法- 起源关键路径法关键路线法是一种网络图方法,最早出现于20世纪50年代,由雷明顿-兰德公司(Remington- Rand)的JE克里(JE Kelly)和杜邦公司的MR沃尔克(MR Walker)在1957年提出的,用于对化工工厂的维护项目进行日程安排。
这种方法产生的背景是,在当时出现了许多庞大而复杂的科研和工程项目,这些项目常常需要运用大量的人力、物力和财力,因此如何合理而有效地对这些项目进行组织,在有限资源下以最短的时间和最低的成本费用下完成整个项目就成为一个突出的问题,这样CPM就应运而生了。
关键路径法关键路径法- 原理与网络图设定步骤关键路径法关键路径法(CPM)是一种网络分析技术,是确定网络图当中每一条路线从起始到结束,找出工期最长的线路,也就是说整个项目工期的决定是由最长的线路来决定的。
关键路径法CPM(CriticalPathMethod关键路径法)是项目管理中最基本也是非常关键的一个概念,它上连着WBS(工作分解结构),下连着执行进度控制与监督。
关键路径是项目计划中最长的路线。
它决定了项目的总实耗时间。
项目经理必须把注意力集中于那些优先等级最高的任务,确保它们准时完成,关键路径上的任何活动的推迟将使整个项目推迟。
向关键路径要时间,向非关键路径要资源。
所以在进行项目操作的时候确定关键路径并进行有效的管理是至关重要的。
关键路径法关键路径法- 定义关键路径法Critical Path Method,CPM),又称关键线路法。
一种计划管理方法。
它是通过分析项目过程中哪个活动序列进度安排的总时差最少来预测项目工期的网络分析。
它用网络图表示各项工作之间的相互关系,找出控制工期的关键路线,在一定工期、成本、资源条件下获得最佳的计划安排,以达到缩短工期、提高工效、降低成本的目的。
CPM中工序时间是确定的,这种方法多用于建筑施工和大修工程的计划安排。
它适用于有很多作业而且必须按时完成的项目。
关键路线法是一个动态系统,它会随着项目的进展不断更新,该方法采用单一时间估计法,其中时间被视为一定的或确定的。
关键路径法关键路径法- 起源关键路径法关键路线法是一种网络图方法,最早出现于20世纪50年代,由雷明顿-兰德公司(Remington- Rand)的JE克里(JE Kelly)和杜邦公司的MR沃尔克(MR Walker)在1957年提出的,用于对化工工厂的维护项目进行日程安排。
这种方法产生的背景是,在当时出现了许多庞大而复杂的科研和工程项目,这些项目常常需要运用大量的人力、物力和财力,因此如何合理而有效地对这些项目进行组织,在有限资源下以最短的时间和最低的成本费用下完成整个项目就成为一个突出的问题,这样CPM就应运而生了。
关键路径法关键路径法- 原理与网络图设定步骤关键路径法关键路径法(CPM)是一种网络分析技术,是确定网络图当中每一条路线从起始到结束,找出工期最长的线路,也就是说整个项目工期的决定是由最长的线路来决定的。
关键路径法(CriticalPathMethod,CPM)1、活动节点描述及计算公式通过分析项⽬过程中哪个活动序列进度安排的总时差最少来预测项⽬⼯期的⽹络分析。
产⽣⽬的:为了解决,在庞⼤⽽复杂的项⽬中,如何合理⽽有效地组织⼈⼒、物⼒和财⼒,使之在有限资源下以最短的时间和最低的成本费⽤下完成整个项⽬。
关键路径是相对的,也可以是变化的。
关键路径可以有多条,关键路径上的活动时差为0。
活动节点图如下:ES:最早开始时间(Earliest Start),是指某项活动能够开始的最早时间,只决定于项⽬计划,只要计划的条件满⾜了就可以开始的时间。
EF:最早结束时间(Earliest Finish),是指某项活动能够完成的最早时间。
其中EF = ES+DU, DU为活动持续时间,顺推法先知道开始时间。
LF:最迟结束时间(Latest Finish),是指为了使项⽬在要求完⼯时间内完成,某项活动必须完成的最迟时间。
往往决定于相关⽅(客户或管理层)的限制。
LS:最迟开始时间(Latest Start),是指为了使项⽬在要求完⼯时间内完成,某项活动必须开始的最迟时间。
其中LS = LF -DU,DU为持续时间,逆推法先知道结束时间。
顺推法:1、任⼀活动的最早开始时间,等于所有前置活动的最早结束时间的最⼤者;2、任⼀活动的最早结束时间,等于该活动的最早开始时间 + 该活动⼯期 ;3、没有前置活动的,ES等于项⽬的开始时间。
EF = ES + DU逆推法:从⽹络图右侧开始,为每项活动制定最迟开始和最迟结束时间,进⾏到⽹络图开始(最左边)。
1、任⼀活动的最迟结束时间,等于所有后续活动的最迟开始时间的最⼩者;2、任⼀活动的最迟开始时间,等于该活动的最迟结束时间 - 该活动⼯期 ;3、没有后续活动的,LF等于项⽬的结束时间或者规定的时间。
LS = LF - DU总浮动时间:TF = LF – EF 或者 LS- ES,活动在TF之间推迟不影响总⼯期(注意如果超出该TF,则关键路径将发⽣变化),TF为0的路径为CP(关键路径)⾃由时差FF = 紧后ES - EF,活动在FF内推迟不影响紧后活动。
