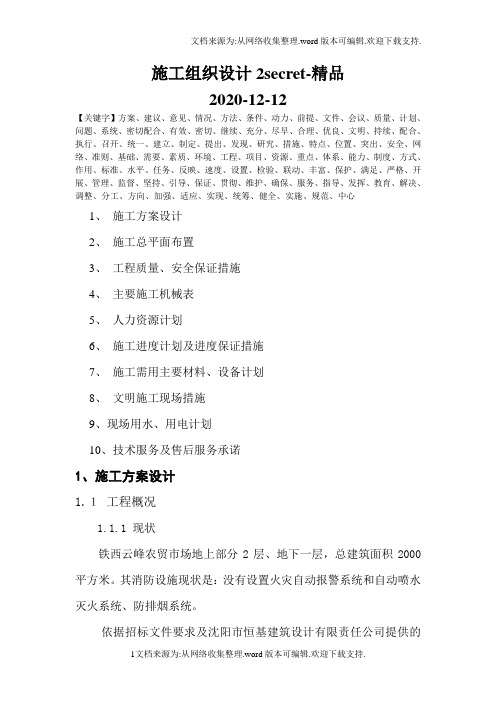

施工组织设计2secret-精品2020-12-12【关键字】方案、建议、意见、情况、方法、条件、动力、前提、文件、会议、质量、计划、问题、系统、密切配合、有效、密切、继续、充分、尽早、合理、优良、文明、持续、配合、执行、召开、统一、建立、制定、提出、发现、研究、措施、特点、位置、突出、安全、网络、准则、基础、需要、素质、环境、工程、项目、资源、重点、体系、能力、制度、方式、作用、标准、水平、任务、反映、速度、设置、检验、联动、丰富、保护、满足、严格、开展、管理、监督、坚持、引导、保证、贯彻、维护、确保、服务、指导、发挥、教育、解决、调整、分工、方向、加强、适应、实现、统筹、健全、实施、规范、中心1、施工方案设计2、施工总平面布置3、工程质量、安全保证措施4、主要施工机械表5、人力资源计划6、施工进度计划及进度保证措施7、施工需用主要材料、设备计划8、文明施工现场措施9、现场用水、用电计划10、技术服务及售后服务承诺1、施工方案设计1.1工程概况1.1.1 现状铁西云峰农贸市场地上部分2层、地下一层,总建筑面积2000平方米。
其消防设施现状是:没有设置火灾自动报警系统和自动喷水灭火系统、防排烟系统。
依据招标文件要求及沈阳市恒基建筑设计有限责任公司提供的各系统主要设备性能及数量,确定此次工程的内容为在整个农贸市场内按相关规范要求设置火灾自动报警系统和水喷淋自动灭火系统、消防对讲、消防联动装置及防排烟系统。
其中火灾联动控制系统的控制中心设在一层消防控制室,是整个市场消防系统的指挥中枢,控制器能对设置在各房间、走廊等处的感烟探测器、感温探测器、手动报警按钮和各种输入信号进行识别判定,并根据不同的火警情况实施对水喷淋灭火系统、消火栓灭火系统、防排烟系统以及电梯等的相应联动控制,实现有效的功能。
同时控制中心值班人员根据报警控制器提供的火灾信息通过语音广播来实施火灾报警和有效地引导火灾层及相邻楼层人员进行安全疏散,指挥组织消防人员进行火灾扑救工作。
(此文档为word格式,下载后您可任意编辑修改!) 淮北市香港街旧城改造工程施工组织设计淮北鲁班建筑工程有限公司二O一二年四月目录1.编制说明 (2)2.工程概况 (4)3.施工部署与施工准备 (8)4.主要部位施工方法 (16)5.工程质量保证措施 (69)6.节能降耗措施 (98)7.安全保证措施 (107)8.文明施工及环境保护措施 (126)9.工程总进度计划 (130)10.工期保证措施 (131)11.资源配备计划 (137)12.施工总平面图 (145)13.施工现场组织机构图 (148)14. 季节性施工措施 (149)15. 工程施工协调配合 (151)第一章编制说明1.1国家法律、条例(1)《中华人民共和国建筑法》、《中华人民共和国安全生产法》(2)《建设工程质量管理条例》、《建设工程安全生产管理条例》1.2强制性规范、标准(1)《建设工程监理规范》(GB50319-2000)(2)《建筑工程施工质量验收统一标准》(GB50300-2001)(3)《工程测量规范》(GB50026-93)(4)《建筑地基基础施工质量验收规范》(GB50202-2002)(5)《建筑边坡工程技术规范》(GB50330-2002)(6)《建筑基坑支护技术规程》(JGJ120-99)(7)《砌体工程施工质量验收规范》(GB50203-2002)(8)《普通混凝土小型空心砌块》(GB8239)(9)《混凝土小型空心砌块建筑技术规程》(JGJT14)(10)《混凝土结构工程施工质量验收规范》(GB50204-2002)(11)《混凝土泵送施工技术规程》(JGJT10-95)(12)《钢筋焊接及验收规程》(JGJ18-2003)(13)《混凝土外加剂应用技术规范》(GBJ119-88)(14)《屋面工程质量验收规范》(GB50207-2002)(15)《屋面工程技术规范》(GB50345-2004)(16)《钢筋机械连接通用技术规程》(JGJ107-96)(17)《地下防水工程质量验收规范》(GB50208-2002)(18)《建筑地面工程施工质量验收规范》(GB50209-2002)(19)《建筑装饰装修工程质量验收规范》(GB50210-2001)(20)《金属与石材工程技术规范》(JGJ133-2001)(21)《钢结构工程施工质量验收规范》(GB50205-2001)(22)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)(23)《通风与空调工程施工质量验收规范》(GB40243-2002)(24)《建筑电气工程施工质量验收规范》(GB50303-2002)(25)《建筑钢结构焊接与验收规程》(JGJ81-91)(26)《建筑节能工程施工验收规范》(GB50411-2007)(27)《建设工程文件归档整理规范》(GBT50328-2001)(28)《建筑工程施工现场供用电安全规范》(GB50194-93)(29)《建筑施工安全检查标准》(JGJ59-99)(30)《建筑施工高处作业安全技术规范》(JGJ80-91)(31)《施工现场临时用电安全技术规范》(JGJ46-2005)国家、行业及地方现行规范、规程。
土木工程施工第二版pdf一、施工组织设计1.施工组织设计的概念施工组织设计是指通过对土木工程施工过程中各项工作的合理分配与协调,确定施工方法、施工步骤、人员配备、材料设备准备、安全防护等内容的全面计划和安排,是土木工程施工过程中的一个重要环节。
2. 施工组织设计的内容(1)施工方案:包括工程的施工方法、工序、施工工艺等。
(2)施工组织结构:包括人员配置、工作分工、管理机构等。
(3)安全防护措施:包括工程安全、职业卫生、环境保护等。
(4)材料设备准备:包括施工所需材料、设备的准备和调配安排。
3. 施工组织设计的原则(1)安全第一:施工组织设计应以保障施工人员的生命财产安全为第一原则。
(2)合理高效:施工组织设计应合理安排施工工艺、工序和施工顺序,提高施工效率。
(3)经济节约:施工组织设计应合理利用人力、物力,节约资源,确保工程的质量和进度。
二、施工管理1.施工计划管理施工计划是指在施工组织设计的基础上,将施工过程按照时间顺序进行安排和计划,确定各项工作的开始时间、结束时间、施工人员配备、材料设备准备等内容。
(1)编制施工计划:施工计划应根据工程规模、施工条件等因素,确定整体施工计划和每日、每周的详细施工计划。
(2)落实施工计划:施工计划应由施工管理人员按照制定的计划组织实施,并及时调整和完善计划。
2.施工质量管理施工质量管理是指通过对施工过程中的各项工作进行全面监督和检查,确保工程施工质量符合设计要求和标准要求。
(1)质量监督:质量监督应由专业人员进行,对施工过程中的关键节点和关键工序进行监督,并及时发现并纠正质量问题。
(2)工程验收:工程完工后应进行全面验收,确保工程质量符合相关要求。
3.施工安全管理施工安全管理是指对施工现场的工作环境、安全设施等进行全面管理和监督,确保施工过程中不发生安全事故。
(1)安全生产计划:每个施工单位应编制安全生产计划,并进行安全教育培训,提高施工人员的安全意识。
(2)安全检查:定期对施工现场进行安全检查,及时消除安全隐患。

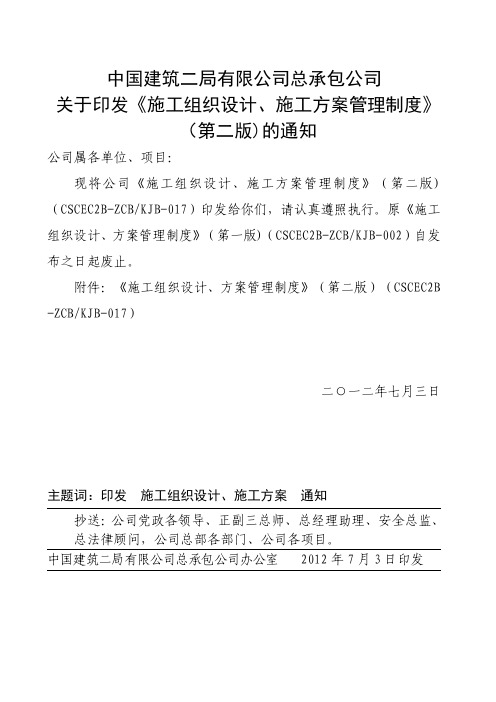

中国建筑二局有限公司总承包公司关于印发《施工组织设计、施工方案管理制度》(第二版)的通知公司属各单位、项目:现将公司《施工组织设计、施工方案管理制度》(第二版)(CSCEC2B-ZCB/KJB-017)印发给你们,请认真遵照执行。
原《施工组织设计、方案管理制度》(第一版)(CSCEC2B-ZCB/KJB-002)自发布之日起废止。
附件:《施工组织设计、方案管理制度》(第二版)(CSCEC2B -ZCB/KJB-017)二○一二年七月三日主题词:印发施工组织设计、施工方案通知抄送:公司党政各领导、正副三总师、总经理助理、安全总监、总法律顾问,公司总部各部门、公司各项目。
中国建筑二局有限公司总承包公司办公室2012年7月3日印发附件:编制审核批准姓名:安凤杰姓名:刘治国姓名:胡立新签字:日期:签字:日期:签字:日期:本文件产权属中国建筑第二工程局有限公司总承包公司所有,未经许可,不得以任何方式外传。
部门科技部编号CSCEC2B-ZCB/KJB-017施工组织设计、施工方案管理制度版次第二版状态CFC施工组织设计、施工方案管理制度修改记录版次日期章节页码修改范围及依据第一版2012.5.3首次出版第二版2012.7.32.10、2.11、2.12、2.13、3.1、3.2、3.3、3.4、3.5、3.6、3.7、3.8、3.9、5.3.1.16、75、6、7、9、10二次出版1、对方案分类重新定义2、增加了引用文件3、审批程序的修改4、公司审批表的修改施工组织设计、施工方案管理制度1目的和适用范围1.1目的根据公司职能部门划分,为规范公司施工组织设计、施工方案管理工作,明确施工组织设计、施工方案的审批制度、审批流程,特制定本管理办法补充文件。
1.2适用范围所有公司在施工程施工组织设计、施工方案的编制、审批。
2定义2.1总公司——中国建筑工程总公司2.2股份公司——中国建筑股份有限公司2.3局——中国建筑第二工程局有限公司2.4科技部——中国建筑第二工程局有限公司总承包公司工程施工组织设计、施工方案、投标施工组织设计、科技管理、施工资料、信息化管理等工作的归口部门2.5施工组织总设计——对特大型工程、多个单位工程编制的群体建筑或住宅小区(含相应的市政工程和辅助设施)编制的有关施工组织的综合性指导文件。
建筑工程施工组织第二版课程设计一、课程设计目的建筑工程施工组织是建筑工程管理中非常重要的环节,它涉及到工程的进度、质量和安全等方面。
通过本课程设计,旨在让学生了解建筑工程施工组织的基本知识,提高学生的实际操作能力,为日后从事建筑工程管理工作奠定基础。
二、课程设计内容1.建筑工程施工组织的基本要素及其作用2.建筑施工组织设计的流程和方法3.建筑工程施工图解读与应用4.建筑施工组织中的劳务管理5.建筑施工现场安全管理6.施工现场环境保护三、课程设计要求1.掌握建筑工程施工组织的基本理论和方法2.能熟练进行建筑施工组织的设计,并能进行实际操作3.了解建筑施工管理的相关法律、法规和标准1.确定课程设计主题根据课程要求和学生的实际情况,确定课程设计主题为《建筑工程施工组织设计》。
2.查阅资料通过图书馆、文献数据库和互联网等渠道,查阅与建筑工程施工组织设计相关的资料,包括建筑施工组织设计方法、劳动力管理、安全管理和环境保护等方面的资料。
3.制定课程设计大纲根据课程设计要求,制定课程设计大纲,明确课程设计的内容、要求和流程。
4.开展课程设计教学通过课堂教学、实验和实践教学等方式,对学生进行建筑工程施工组织设计的教学,使学生全面掌握建筑工程施工组织设计的基本知识和技能。
5.撰写课程设计报告在课程设计教学结束后,学生需要撰写课程设计报告,包括课程设计的目的、内容、方法和成果等,为日后的实际工作奠定基础。
五、课程设计参考书目1.《建筑工程施工组织与管理》马迪著,中国建筑工业出版社2.《建筑工程施工组织设计》陈拳著,清华大学出版社3.《建筑工程施工组织与管理》李欣著,电子工业出版社通过本次建筑工程施工组织设计课程设计,学生能够全面了解建筑工程施工组织设计的基本要素和流程,掌握常用的建筑施工组织设计方法和工具,对建筑施工管理等方面具有基本的认识。
同时,课程设计教学结合实际操作,让学生能够应用所学知识进行实际操作,提高学生的实际操作能力。
大连远洋大厦工程施工组织总设计(第二版)负责人: 邵荣福蔡万生审核:刘发光编制: 刘进贵魏金玉中国建筑第八工程局一九九七年十月编制说明本施工组织设计主要是结合施工实际情况重新编制的总体施工组织设计。
主要内容为:施工组织管理机构设置,施工部署,分包管理,施工进度计划安排,劳动力及机具投入情况,质量、安全、文明施工保证措施,土建主体工程、脚手架工程、砌体工程、抹灰工程施工方案等。
机电工程安装、精装修等内容,作为远洋大厦施工组织总设计的不可缺少的组成部分,将在本施工组织设计总体思路指导下,另行编制施工方案,独立成册。
大连远洋大厦工程施工总组织设计目录第一章工程概况 (6)1.1工程情况 (6)1.2.现场情况 (6)1.3.气象地质情况 (6)1.4.结构概况 (7)第二章施工部署和施工方案 (8)第一节总牵包施工组织管理机制 (8)第二节分包管理 (9)一·计划管理:10二·质量管理12三·安全文明管理12四·技术管理:13五•技术数据管理:14六·监督检查15第三节施工进度计划 (15)1主体结构施工:152机电工程施工:153装修工程施工:164总工期:17第四节劳动力部署 (17)第五节施工方案 (18)一. 结构施工 18二. 机电工程 20三. 装修工程 20第六节施工机具的选择 (20)一. 砼生产运输机械 21二. 垂直运输21三周转工具21第七节总平面布置 (22)第三章施工准备 (23)第一节施工用水 (23)第二节施工用电 (25)用电计算:25第三节技术准备 (26)第四章主要土建工程施工方法 (27)第一节模板工程 (27)一、支撑前的准备工作27二.柱模支法28三.墙板模支法30四、梁模支法34五.板模支法35六.模板的拆除35七.后浇带、施工缝处理36八.模板施工注意事项36第二节砼工程 (37)一、砼的施工顺序:37二、原材料的要求:38三、砼的配制38四、砼浇筑前的准备工作39五、砼的拌制39六、砼的泵送:39七.砼的振捣40八、砼的养护40九、试块留置原则:40十、高强砼的施工管理:40第三节钢筋工程 (41)原材料要求:41钢筋的储存:42钢筋的接长: 42钢筋的下料绑扎43钢筋验收 44第四节砌体工程 (45)第五节地下室加气砼墙砌筑工程 (46)一、施工准备:46二、施工工艺及方法:47第六节抹灰工程 (51)准备工作 51操作工艺 51质量要求 52第七节脚手架工程 (52)第八节施工测量 (55)一、远洋大厦测量定位: 55二.高程测量: 56三.误差要求:57第五章施工技术组织措施 (58)工期保证措施 (58)质量保证措施 (60)施工安全技术措施 (63)冬雨季施工措施 (64)环境保护措施 (66)现场文明施工管理 (67)降低工程成本措施 (68)主要消防措施 (69)第一章工程概况1.1工程情况远洋大厦工程位于元元友好广场东侧,地处繁华的中山路、一德街、玉光街、白玉街的交会点,南临凯莱大酒店,北临三鑫大厦。
第一章概述1.1 编制说明1.1.1本施工组织设计编制主要依据该工程主体建筑物结构及布置型式,施工导流和渡汛方式,水文地质、地形地貌和施工总进度要求等特点,按照“满足施工需要,精心安排组织,经济合理,统筹集中与灵活分散布置”的原则编制。
1.1.2 本施工组织设计编制主要应用我局花滩水电站和老挝南累克电站大坝等同类型工程施工管理中的成功经验,结合梯子洞水电站特定的施工要求合理编制而成, 确保工程施工进度和施工质量,争创优质工程。
1.2 工程概况梯子洞水电站位于重庆市酉阳县苍岭区岭口乡境内,是乌江右岸一级支流阿蓬江流域九级开发方案中最末一级。
电站装机3×12MW,总库容2476万m3,死库容1089万m3,调节库容77万m3,设计最大水头31.9m,最小水头19.8m。
电站回水接大河口电站尾水,电站尾水与彭水电站正常蓄水位衔接。
本工程为三等工程,主体工程为3级建筑物。
设计洪水标准:拦河大坝按50年一遇设计,500年一遇校核;导流工程按施工期5年一遇洪水设计;施工渡汛按20年一遇洪水设计。
电站枢纽由拦河大坝、导流隧洞、引水压力管道、地下厂房、尾水调压室(洞)和地面副厂房、开关站等组成。
拦河大坝包括溢流坝、右非溢流坝两部份。
溢流坝段长80m,分三个坝段各段长分别为(27m、26m、27m)。
坝底高程283.50m,溢流堰顶高程322.50m,底宽54.56m。
下游接砼护坦,护坦长25.7m。
溢流坝采用碾压砼重力坝结构型式,底部设灌浆排水观测廊道。
拦河大坝两岸作帷幕灌浆处理,与坝基、坝肩帷幕连成整体防渗。
右岸处理长度421m,左岸处理长度393m,灌浆平洞底部高程,左侧341.50m,右侧341.30m,灌浆范围高程282.50~322.50m。
右岸非溢流坝采用常态砼重力坝结构型式,坝顶高程341.50m,最大坝高43.5m,坝顶宽8m,背坡坡比1:0.75。
右端头与进厂公路相接,底部设冲砂廊道过非溢流坝段。
第一章概述1.1 编制说明1.1.1 本施工组织设计编制主要依据该工程主体建筑物结构及布置型式,施工导流和渡汛方式,水文地质、地形地貌和施工总进度要求等特点,按照“满足施工需要,精心安排组织,经济合理,统筹集中与灵活分散布置”的原则编制。
1.1.2 本施工组织设计编制主要应用我局花滩水电站和老挝南累克电站大坝等同类型工程施工管理中的成功经验,结合梯子洞水电站特定的施工要求合理编制而成, 确保工程施工进度和施工质量, 争创优质工程。
1.2 工程概况梯子洞水电站位于重庆市酉阳县苍岭区岭口乡境内,是乌江右岸一级支流阿蓬江流域九级开发方案中最末一级。
电站装机3X 12MW总库容2476万m i,死库容1089 万m i,调节库容77万m i,设计最大水头31.9m,最小水头19.8m。
电站回水接大河口电站尾水,电站尾水与彭水电站正常蓄水位衔接。
本工程为三等工程,主体工程为3 级建筑物。
设计洪水标准:拦河大坝按50 年一遇设计, 500 年一遇校核;导流工程按施工期5年一遇洪水设计;施工渡汛按20年一遇洪水设计。
电站枢纽由拦河大坝、导流隧洞、引水压力管道、地下厂房、尾水调压室(洞)和地面副厂房、开关站等组成。
拦河大坝包括溢流坝、右非溢流坝两部份。
溢流坝段长80m分三个坝段各段长分别为(27m 26m 27m)。
坝底高程283.50m, 溢流堰顶高程322.50m,底宽54.56m。
下游接砼护坦,护坦长25.7m。
溢流坝采用碾压砼重力坝结构型式,底部设灌浆排水观测廊道。
拦河大坝两岸作帷幕灌浆处理, 与坝基、坝肩帷幕连成整体防渗。
右岸处理长度421m 左岸处理长度393m灌浆平洞底部高程,左侧341.50m,右侧341.30m,灌浆范围高程282.50〜322.50m。
右岸非溢流坝采用常态砼重力坝结构型式,坝顶高程341.50m,最大坝高43.5m,坝顶宽8m,背坡坡比1:0.75。
右端头与进厂公路相接,底部设冲砂廊道过非溢流坝段。
1.2.1 大坝工程标(TZD/CI)工程范围本标工程包括:左岸护岸、溢流坝、右岸非溢流坝、下游护岸、冲砂廊道等土建工程和冲砂廊道检修门、工作门安装、启闭机和机电设备安装调试等工程。
同时包括承包方为完成主体工程施工而需设计、布置、修建、运行与维护的备料堆场、施工道路、贮运设备、停放场地、砂石系统及砼系统等辅助生产设施、施工风水电系统、导流围堰、场地排水、办公与生活营地建设、场地平整以及其它所有临建工程。
砂石加工系统除担负本标工程用料外,还负责向地下厂房标(TZD/C H )供应成品砂石骨料,要求成品骨料生产能力大于150t/h 。
1.2.2 主体工程主要工程量表1-1 主体工程主要工程量表1.2.3主要控制性进度1)2001 年09 月08日主体工程开工2)2001 年11 月30日一枯截流3)2002 年01 月31日完成岸坡及坝基开挖4)2002 年03 月31日完成高程^ 287.50m以下坝体施工5) 2004 年01 月15日完成冲砂廊道闸门及启闭机安装6) 2004年03月底完成全部土建工程施工表1-1 主体工程主要工程量表1.3 主要施工条件1.3.1 水文气象条件梯子洞电站位于阿蓬江下游,流域属亚热带湿润季风气候区,具有冬无严寒,夏无酷热,暖湿多雨的气候特点。
根据流域内14 个雨量站实测降水资料统计,流域多年平均降雨量为1411.4mm年内4〜10月雨量多,强度大,占全年总量的85% 左右。
盛夏伏旱期降雨量减少,伏旱期一般在7〜9月交替出现,多在8月。
流域内降雨有随高程降低而递减的趋势。
梯子洞水电站上游洪水由暴雨形成,暴雨多出现在4〜10月,6〜7月发生年最大洪水的频率最高,11 月也有较大洪水出现。
洪水过程多为单峰洪水,单峰一般为1 〜3 天。
由于流域狭长,暴雨量大且集中,支流坡陡流急,洪峰过程峰高量大。
梯子洞水电站至大河口电站之间河道距离12.6km,电站水库处于深切割的高山峡谷河段。
左岸陡坡,多为叠立陡岩,岩石裸露,右岸坡度相对较缓。
出露岩性为奥陶系红花园组至寒武系高抬组灰岩、白云岩、白云质灰岩,库区周边植被良好,泥沙沿河补给不充分。
因上游大河口电站的拦蓄作用,水库泥沙主要来源于大河口电站水库出库悬沙及沿程补给,推移质为岸边局部崩坍体。
1.3.2 工程地质条件1 )坝址区地质概况坝址位于石柱门大桥下游约1km处。
河谷为典型的“ U'字型,谷宽90〜105m 枯水期水面宽15〜40m河面水位高程▽ 292〜291m,河谷两岸地形陡峭,以陡崖和缓坡交替分布,最大坡高大于400m左岸高程^ 308m以下地形较缓,地形坡度25〜30,^ 308m以上为陡崖。
两岸地形基本对称。
右岸发育一冲沟,走向近于南北向。
第四系堆积层主要为河流冲积砂卵石层及崩、坡积孤、块碎石堆积层。
砂卵石层分布河床,厚1.5〜3.0m。
崩、坡积、孤、块碎石堆积层分布于岸边斜坡,厚3〜9m坝址区除部分河床及岸坡分布第四系堆积层之外,其他地段基岩裸露。
坝址区出露基岩为寒武系上统耿家店组(€3g)灰质白云岩,呈中〜厚层状,岩石坚硬。
右岸冲沟发育有一条 1.0〜3.0m宽构造破碎带。
坝址区岩体中发育如下3 组构造裂隙:①走向N20〜60E/NW或SE、倾角45°〜80°②走向N20〜80W/SW或NE、倾角45°〜88°③走向近S、W倾角29°〜85 °上述3组裂隙中第2组构造裂隙最为发育,伸延达10〜50m裂隙与河流近于平行,受卸荷、风化、及溶蚀作用,张开度最大超过20cm裂隙中可见次生夹泥及方解石结晶体。
其他两组裂隙延伸较短,呈闭合或微张。
除上述3组构造裂隙外,岩体中层面裂隙也较为发育。
坝址区物理地质现象主要表现为岩石风化、卸荷、及溶蚀作用。
上述作用受构造作用较为明显。
坝基岩体工程地质分类为强卸荷带W类,弱风化带川类,新鲜岩体U类。
坝址区地下水主要为第四系孔隙水与基岩裂隙水,据钻孔揭示:两岸地下水位均高于河水位,补、排形式为地下水补给河水。
2)坝址区有关工程地质问题评价表1-5①岩体质量分类坝址区出露的基岩为€ 3 g灰质白云岩,呈中〜厚层状,岩性较为单一。
岩石属中〜坚硬岩,岩体结构属中厚层状。
岩体中发育一构造破碎带斜切坝基,同时岩体中发育3组陡倾角裂隙及层面裂隙。
据勘探平洞、交通洞揭示河床无强风化及强卸荷,坝基持力层可置于强风化灰质白云岩上,而两坝肩强荷带厚(8〜14.0m )岩体完整性差属W类,不宜作坝肩持力层,应作挖除处理。
斜坡坝基的构造破碎带(最大厚度 3.5m),由于破碎带岩溶较发育,变形模量低,对坝基压缩变形抗滑稳定均不利,建议部分挖除置换辅以固结灌浆处理。
按岩溶渗透问题评价原则及相应规范,即:在河谷两岸地下水补给河水情况下,防渗帷幕可与高于正常高水相衔接,据河床段的ZK16 ZK23 ZK24号孔的连通及声波测试,岩溶发育下限一般在30〜45m之内,确定出左岸的防渗线长度距岸边400m,右岸约为430m,深度以30〜40m为宜,建议防渗帷幕线见(渗1)工程地质剖面图。
介于右岸推荐的防渗帷幕线较长,工程量较大,建议分期分段施工,在实施过程中如情况变化,应及时调整。
1.4 主要施工进度安排在满足合同总工期进度安排的基础上,按均衡合理原则安排“一枯” 、“二枯” 和“三枯”期间施工计划和主要控制进度面貌,避免出现过高石方开挖和砼浇筑高峰强度,增大施工难度及前期主要辅助生产设施建设施工高峰,加大临建工程生产建设规模。
这样既可降低主体工程施工强度、难度,又可以减少施工干扰和临建工程成本,提高经济效益。
现将主要控制性进度分述如下:1)主体工程开工日期:2001年09月08日;2) 两岸岸坡水面以上土石方开挖完成日期:2001年11月30日;3) 2001 年11 月下旬开始截流,11 月31 日前合龙,12 月上旬完成上、下游围堰填筑、闭气、防渗、基坑初期排水;2001年12月中旬开始基坑内砂卵石及石方开挖。
4) 2001 年12 月下旬完成砂石骨料加工系统和砼拌和生产系统,达到规模生产能力。
5) 2002年01月上旬完成溢流坝基开挖,2002年01月中旬完成护坦和非溢流坝基开挖,2002年01 月上旬完成导墙基础开挖。
6) 2002年03月31日溢流坝基础混凝土达到高程285.50m,前挡墙达高程287,5,力争达到高程295.5,右非溢流坝和导墙达到高程312.50m,护坦砼浇筑完成,右岸导墙砼浇筑施工在一汛期间利用洪水间隙进行,汛后达到坝顶高程341.5m。
7) 2003年03月底前溢流坝段碾压砼浇筑完,达到高程319.50m;安装冲砂廊道闸门渡汛挡水。
8) 2002年10 月至2003年10月底完成帷幕灌浆工作。
9) 2003 年12 月30 日导流洞下闸蓄水,且完成冲砂廊道闸门启闭机等安装调试工作。
10) 2003年11月底前完成溢流堰溢流面C4。
砼浇筑工作,完成左岸非溢流坝和导墙砼,达到坝顶高程341.50m, 4月20日前完成所有土建工程施工及尾工。
第二章施工辅助企业2.1 砂石加工系统2.1.1 概况本标主体工程砼量约为156531m n,另需为地下厂房标约40421 m?砼提供成品砂石骨料。
两标主体工程砼总量约196952 m (其中二级配砼约74346卅,约占37.75 % 三级配砼约117175卅,约占59.49 % ,浆砌石6215 mL临时支护工程喷砼约5400用(两个标估算量)。
临时工程砼约2000m、浆砌石2500 m3(大坝工程标)。
根据有关规程规范和资料估算,所需各级配成品骨料统计如下表:根据地质报告和现场踏勘,地下厂房工程的洞挖石料和部分坝基开挖石料均满足砂石骨料质量要求,可用于加工人工骨料。
在开挖运输时,严格将可利用料、泥夹石和土料分类装运、分区堆放,堆放场设立醒目的分类标识牌,严禁混装和混堆。
如果两个标开挖合格料不能满足主体工程施工砂石骨料用量要求时,将另与业主和监理工程师协商选定石料场开采毛料。
2.1.2 加工厂规模根据施工组织设计及施工总进度安排大坝标主体工程施工砼高峰期月平均强度约为22000 m3,月高峰强度约为27700m3,地下厂房标砼浇筑高峰强度约4500 m3 /月,且高峰期与大坝工程标高峰期不重叠。
根据浇筑强度,要求加工厂须达到成品料生产能力为150t/h。
1. 成品料小时生产能力Q h= 150 (t/ h)2. 毛料处理能力Q d=Q h x 1.2=180 (t/h )式中:1.2 —加工损耗补偿系数。
3. 成品料月生产强度A:双班生产(一般情况):Q mp=Q h x 25X 14 =52500 (t/ 月)(按每月工作25天,每天工作两班共14小时。
