非标准无交叉线岔工作原理及检调方法程磊(中国铁路武汉局集团有限公司安全监察室,湖北武汉430000)摘要:高速站场内存在部分非标准无交叉线岔,结合受电弓通过无交叉线岔工作原理和运行特性,指出常规检调方法存在的问题,根据非标准无交叉线岔的工作特性和标准无交叉线岔的检调原理,提出非标准无交叉线岔检调步骤及方法,便于对高速铁路站场无交叉线岔的监测维护。
关键词:非标准无交叉线岔;运行特性;检调方法中图分类号:U225文献标识码:A文章编号:1672-061X(2020)02-0107-06DOI:10.19550/j.issn.1672-061x.2020.02.107在各高速站场内现场测量复核发现,前期建设施工时一些无交叉线岔道岔定位柱未按照设计标准定位安装,造成一些竣工站场存在部分道岔柱定位不标准的无交叉线岔,非标准无交叉线岔在日常检修中缺少规范标准及技术支持。
对非标准无交叉线岔日常检修提出调整方法,作为高速铁路站场无交叉线岔监测维护的技术支持。

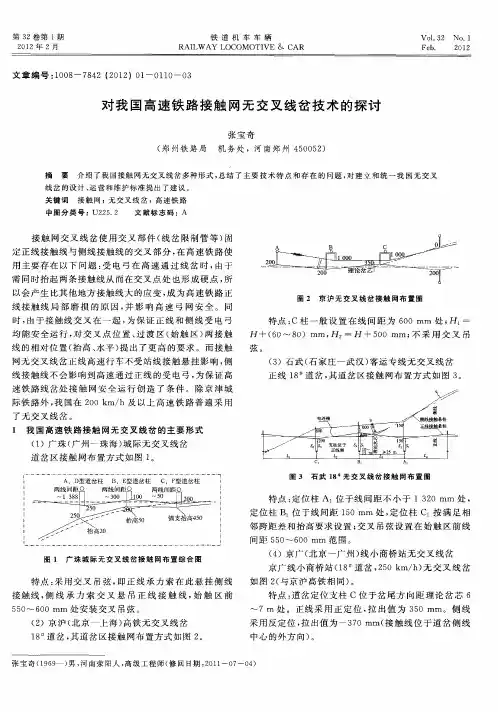

1无交叉线岔概述(1)1/18道岔。
目前高速站场内正、侧线股道的道岔一般采用1/18道岔(见图1)。
道岔全长L=69.000m,前端长度A=31.729m,后端长度B=37.271m,导曲线半径R=1099.282m[1]。
(2)动车组受电弓。
高速铁路动车组受电弓标准宽度为1950mm[2],弓头工作宽度为1450mm(见图2),受电弓动态包络线直线区段动态量为250mm,最大限位抬升量150mm[3];由参数计算得出:受电弓半弓动态限界值=(1950÷2)+250=1225mm。
(3)标准无交叉线岔。
为满足铁路正线高速行车,在1/18道岔上方需沿正、侧线股道架设两支无交叉接触悬挂[4-5]。
以武广高铁为例,车站两端1/18道岔处接触网正、侧线接触悬挂采用无交叉式布置,共设有道岔定位柱A(简称A柱)、道岔定位柱B(简称B柱)、道图1常见1/18道岔平面示意图作者简介:程磊(1988—),男,助理工程师。

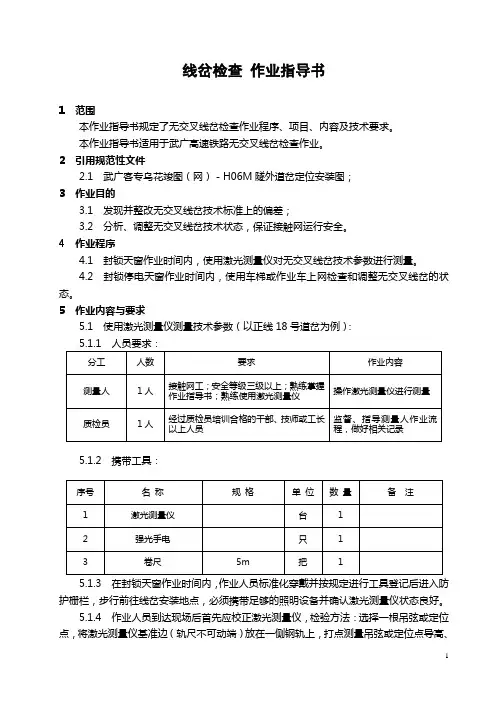

广深港客运专线交叉线岔、无交叉线岔调整技术交底交底内容交底范围广深港客运专线广深段(含深北动车运用所),交叉线叉和无交叉线叉调整技术标准。
号、12号交叉线叉交叉线叉的平面示意图线岔型号的选择应根据交叉点至中心锚结的距离选择,在平均温度安装时线岔中点位于交叉点上,次要线在线岔内应能随温度变化自由伸缩,线岔距上部接触线应有1~3mm间隙线岔型号的选择:当交叉点距中心锚结距离大于500米时用700型线岔。
当距离小于500米时线岔型号用500型。
单开道岔标准定位两接触线应相交于道岔导曲线两内轨、轨距630-760mm的横向中间位置,施工偏差为±50mm。
非标定位12号道岔,两接触线交于道岔导曲线两内轨630-935mm横向中间位置,如9号道岔那么为630-1035mm横向中间位置。
交叉线岔采用交叉吊弦,交叉吊弦指正线承力索在此处悬吊侧线接触线、侧线承力索交叉悬吊正线接触线。
交叉吊弦其他吊弦的间距仍按正常取值及6~10m。
始出区前安装一组交叉吊弦安装在550~600mm,具体安装方式见下列图示调整时先找出630mm横向中间位置及760mm横向中间位置并做一连线,此连线既为两接触线交点位置,调整道岔定位柱拉出值〔按设计〕,检查接触线交叉位置是否投影在连线上,在调整时任何情况下,定位点拉出值不得大于450mm,由以上可看出,由于定位柱位置等施工误差,设计拉出值为近似值,可适当调整拉出值。
始出区内的交叉吊弦处,侧线接触线抬高20mm,道岔柱定位点处侧线接触线抬高30mm。
始出区范围内〔受电弓中心距相邻一支接触线的距离为600~1050mm的范围〕不可安装任何线夹及金具。
18#道岔处无交叉线岔无交叉线岔装置分正线18#定位和侧线18#定位,具体定位示意图见交叉线叉、无交叉线叉技术交底CC01对正线拉+1400mm,CC02对正线拉-CB01对侧线拉+1100mm,CB02对正线拉+200mm CA01对侧线拉-50mm,CA02对正线拉-150mm200mm CB01接触线比CC02高120mmCA01接触线比CA02高20mm CC01接触线比CC02高450mm CB01使用特型定位器、旋转吊柱支座CA01使用特型定位器、旋转吊柱支座1122 11 211222ZC01对正线拉-800mm,ZC02对正线拉200mmZB01对侧线拉-1100mm,ZB02对正线拉-200mmZB01接触线比ZB02高120mmZC01接触线比ZC02高500mmZA01对侧线拉+50mm,ZA02对正线拉+150mmZA01接触线比ZA02高20mmZA01使用特型定位器、定位器支座始出区范围内〔受电弓中心距相邻一根接触线的距离为600mm~1050mm〕不可安装除吊弦线夹外的任何线夹和金具。
武广客运专线接触网无交叉线岔的安装与调整一、武广线无交叉线岔的结构与形式武广客运专线与正线相交的道岔均采18#道岔,道岔全长L=69.00米,前端长度A=31.729米,后端长度B=37.271米。
道岔侧股平面线选用圆曲线与直线相切的连接方式。
接触悬挂采用无交叉线岔,共设两个道岔定位柱,一个转换柱,其原理类似于三跨锚段关节。
道岔柱定位柱A设在道岔开口方向距理论岔心25米左右,即两线间距1400mm处;道岔定位柱B设在道岔开口反方向距离理论岔心15米,即两线间距150mm处。
侧线接触线过道岔柱A、道岔柱B后,由转化柱C抬高下锚。
道岔定位柱A、B和转换柱C均采用双腕臂悬挂形式,即正线与侧线接触网单独悬挂,在温度变化时可纵向自由移动,互不干扰。
在两导线间距550~600mm处采用交叉吊弦悬挂,以保证正线通过或侧线驶入正线时在该点两支接触线等高。
1、平面布置如图1所示2、工作支、非工作支接触线高度走向,如图2所示二、无交叉线岔工作原理道岔处接触网的平面布置取决于道岔种类信息、受电弓工作宽度、受电弓的动态运行轨迹(最大摆动量和最大抬升量)。
武广设计采用UIC 608 Annex 4a 标准宽度为1950mm的受电弓,弓头工作宽度为1450mm;受电弓动态包络线左右晃动量:直线为250mm,曲线为350mm;动态最大抬升量按150mm考虑。
无交叉线岔平面布置时,应使侧线接触线和正线线路中心的距离大于两接触间的距离。
1、电力机车正线高速通过受电弓最外端尺寸的半宽为725mm,摆动量为250mm,升高后的加宽为150mm。
所以受电弓在侧线侧最外端可触及到的尺寸限界为:725+250+150=1125mm。
线岔平面布置如图1所示,其中B柱正线拉出值为-400、侧线拉出值为-1100,支柱位于两线路中心间距150mm 位置,所以受电弓在侧线侧最外端可触及限界1125mm<1100+150=1250mm 。
A柱侧线拉出值150mm、正线拉出值150,支柱位置处两线间距1400mm。
津秦客专18#无交叉线岔技术标准
高速区段正线道岔一般为18号道岔,接触网均采用无交分道岔布置。
侧线间道岔接触网采用普通交叉形式布置。
一、无交分道岔调整:
1、先复核腕臂偏移,腕臂顺线路偏移应符合设计要求,施工允许偏差为±20mm。
2、支撑、弹吊、吊弦和悬挂等非接触间隙不应小于80mm。
3、拉出值、导高应符合设计要求,拉出值施工允许偏差为±20mm,导高施工允许偏差为10mm。
4、受电弓中心距相邻一支接触线的距离600~1050mm范围和抬升量200毫米立体范围内为始触区,始触区内不安装任何线夹或设备零件。
5、交叉吊弦与一般吊弦间距按正常取值,始触区前安装交叉吊弦,位置在线间距550-600mm(测量方法与始触区相同)范围内,两交叉吊弦间距为2米,受电弓从道岔开口方向驶向岔心时应先接触到侧线承力索和正线接触线之间的交叉吊弦,交叉吊弦采用带载流环的滑动吊弦,载流环位于倾斜吊弦的上方,接触线吊弦线夹螺栓穿向斜上方。
安装如下图
交叉吊弦安装位置
6、当受电弓正线通过时一般只与正线接触线接触,侧线接触线在A,B,C柱处的高度分别抬高20mm,120mm,500mm。
7、弓形定位器支座位于线路上方时,定位支座下沿距工支接触线高度应>250毫米。
8、定位柱A柱在距岔心不小于25m即道岔开口不小于1320mm处,相邻支柱B柱与岔心距离在10-15m之间可调。
二、无交叉线岔安装图
1、支柱位于正线侧
2、支柱位于侧线侧
3、武广无交叉线岔。
接触网无交叉线岔施工工法接触网无交叉线岔施工工法一、前言接触网是供电车辆动力集电的设备,其设计和施工至关重要。
传统的接触网施工中,岔线与主线交叉的位置容易引起事故,加大了维护难度。
为了解决这个问题,接触网无交叉线岔施工工法应运而生。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点接触网无交叉线岔施工工法最大的特点是通过合理设计和精确施工,实现了岔线与主线无交叉。
这种设计减少了交叉处的接触问题,并且降低了事故发生的概率。
此外,该工法还具有施工周期短、施工成本低、使用寿命长等特点。
三、适应范围接触网无交叉线岔施工工法适用于城市轨道交通、高速铁路、普速铁路等各种类型的电气化铁路工程。
尤其对于车流量大、道路交叉密集的城市轨道交通工程,该工法可以更好地改善接触网的性能,提高运行的安全性和稳定性。
四、工艺原理接触网无交叉线岔施工工法的核心原理是通过合理的设计和施工,使岔线与主线无交叉。
具体来说,施工工艺需要结合实际工程,采取合适的技术措施,确保交叉处的接触问题得到解决。
这需要对施工工法与实际工程之间的联系进行分析和解释,以便读者了解该工法的理论依据和实际应用。
五、施工工艺接触网无交叉线岔施工工法涉及多个施工阶段,包括基础施工、主线施工、岔线施工、连接施工等。
在每个施工阶段,都需要严格按照设计要求进行操作,确保施工过程中的每一个细节都得到解决。
详细描述施工过程中的每一个细节,让读者了解施工工艺的具体操作。
六、劳动组织为了保证施工的顺利进行,需要合理的劳动组织。
这包括施工队伍的编组、劳动力的配备、工作任务的分配等。
通过合理的劳动组织,可以提高施工效率,确保施工工期得到控制。
七、机具设备接触网无交叉线岔施工工法需要一系列的机具设备来支持施工工艺的实施。
这些机具设备包括起重机、钻机、焊接设备等。
详细介绍这些机具设备的特点、性能和使用方法,让读者了解其在施工中的作用。
接触网无交叉线岔施工工法接触网无交叉线岔施工工法一、前言接触网无交叉线岔施工工法是一种广泛应用于铁路交通领域的施工工艺,旨在确保接触网无交叉线岔运行正常、安全稳定。
该工法具有许多特点,适用范围广泛,并已经得到了广泛的实际应用和认可。
二、工法特点该施工工法具有以下特点:1. 优化设计:通过细致的设计,减少交叉线岔点,使接触网线路布置更合理,减少了施工难度和时间。
2. 高效施工:采用模块化构件和标准化作业流程,使施工过程更加高效,缩短了施工周期。
3.工艺成熟:经过多年实践和总结,工法成熟可靠,能够确保施工质量和效果。
4. 安全可靠:施工过程中充分考虑安全因素,采取严格的安全措施,确保施工的安全可靠。
5. 经济合理:施工工法经济合理,节约材料和人力资源,降低了施工成本。
三、适应范围接触网无交叉线岔施工工法适用于各种轨道交通线路,特别是高速铁路和城市轨道交通线路。
不仅适用于新线路的建设,也适用于既有线路的改造和维护。
四、工艺原理接触网无交叉线岔施工工法与实际工程之间的联系主要体现在以下几个方面:1. 接触网线路设计:通过优化设计,减少交叉线岔点,使施工过程更加简化和高效。
2. 施工技术措施:采用模块化构件和标准化作业流程,确保施工质量和效果。
3. 施工顺序和进度安排:根据工程实际情况,合理安排施工顺序和进度,确保施工过程的连续性和顺利进行。
五、施工工艺接触网无交叉线岔施工工法的施工过程详细描述如下:1. 前期准备:包括现场勘察、设计方案制定和材料准备等。
2. 施工准备:包括施工人员组织、机具设备调配和安全措施制定等。
3. 输电线路安装:按照设计要求和施工规范,进行托架、导线、绝缘子等线路设备的安装。
4. 接触网安装:按照设计要求和施工规范,进行接触线的安装和接地装置的安装。
5. 联动装置安装:按照设计要求和施工规范,进行联动装置的安装和调试。
6. 轨枕和道床安装:进行轨枕和道床的安装,确保接触网线路的牢固和稳定。
武广客运专线接触网无交叉线岔的安装与调整
一、武广线无交叉线岔的结构与形式
武广客运专线与正线相交的道岔均采18#道岔,道岔全长L=69.00米,前端长度A=31.729米,后端长度B=37.271米。
道岔侧股平面线选用圆曲线与直线相切的连接方式。
接触悬挂采用无交叉线岔,共设两个道岔定位柱,一个转换柱,其原理类似于三跨锚段关节。
道岔柱定位柱A设在道岔开口方向距理论岔心25米左右,即两线间距1400mm处;道岔定位柱B设在道岔开口反方向距离理论岔心15米,即两线间距150mm处。
侧线接触线过道岔柱A、道岔柱B后,由转化柱C抬高下锚。
道岔定位柱A、B和转换柱C均采用双腕臂悬挂形式,即正线与侧线接触网单独悬挂,在温度变化时可纵向自由移动,互不干扰。
在两导线间距550~600mm处采用交叉吊弦悬挂,以保证正线通过或侧线驶入正线时在该点两支接触线等高。
1、平面布置如图1所示
2、工作支、非工作支接触线高度走向,如图2所示
二、无交叉线岔工作原理
道岔处接触网的平面布置取决于道岔种类信息、受电弓工作宽度、受电弓的动态运行轨迹(最大摆动量和最大抬升量)。
武广设计采用UIC 608 Annex 4a 标准宽度为1950mm的受电弓,弓头工作宽度为1450mm;受电弓动态包络线左右晃动量:直线为250mm,曲线为350mm;动态最大抬升量按150mm考虑。
无交叉线岔平面布置时,应使侧线接触线和正线线路中心的距离大于两接触间的距离。
1、电力机车正线高速通过
受电弓最外端尺寸的半宽为725mm,摆动量为250mm,升高后的加宽为150mm。
所以受电弓在侧线侧最外端可触及到的尺寸限界为:725+250+150=1125mm。
线岔平面布置如图1所示,其中B柱正线拉出值为-400、侧线拉出值为-1100,支柱位于两线路中心间距150mm 位置,所以受电弓在侧线侧最外端可触及限界1125mm<1100+150=1250mm 。
A柱侧线拉出值150mm、正线拉出值150,支柱位置处两线间距1400mm。
受电弓在侧线侧最外端可触及到得尺寸限界1125mm<1400-150=1250mm。
因而机车从正线高速通过岔区时,与区间接触网一样正常受流,不会触及侧线接触线,而与侧线接触悬挂无关。
由以上分析可知,在受电弓由正线通过时,可以保证侧线接触线与正线线路中心的距离大于受电弓的工作宽度之半加上受电弓的横向摆动,因而正线高速行车时,受电弓不可能接触到侧线接触线,从而保证了正线高速行车的绝对安全性,并且在道岔处不存在相对硬点。
2、电力机车由正线进入侧线
机车由正线向侧线过渡时,由于侧线接触线在C柱处抬高下锚、B柱接触线抬高120mm,
因此受电弓不会接触到侧线接触线而从正线接触线上受流。
机车过岔时侧线接触线比正线以4/1000的坡度降低到等高区,受电弓经过等高区后逐渐滑离正线接触线,而此时侧线接触线已经降低至正常高度。
因而受电弓可以顺利过渡到侧线接触悬挂。
3、电力机车由侧线进入正线
当机车由侧线进入正线时,虽然定位柱A处侧线和正线接触线等高。
但正线接触线偏离侧线线路中心较远(两线间距1400mm),受电弓由侧线接触线取流。
受电弓滑过等高区后,受电弓逐渐滑离侧线接触线,同时,侧线接触线高度又以4/1000坡度开始抬高,过等高区后,侧线接触线比正线接触线要高,所以受电弓能够顺利的过渡到正线的接触线上。
这时,受电弓逐步脱离侧线接触悬挂而平滑的过渡到正线接触悬挂。
三、18号道岔无交分线岔安装与调整
1、施工准备
确定道岔开口前方的接触网悬挂已安装完成并达标;确定道岔处定位装置及吊弦已安装、且基本到位。
2、复检精调腕臂及承力索
用激光测量仪检查腕臂顺线路偏移是否符合设计要求,如未达标,调整腕臂达标,腕臂顺线路偏移施工允许误差为±20mm;检查工作支与非支承力索间距,检查装配处斜拉线、弹性吊索和非支线索是否有间隙过小、摩擦现象,并调整分开,斜拉线、弹吊、吊弦和悬挂等非接触间隙不应小于80mm。
3、复检精调导高和拉出值
根据平面设计图,用激光测量仪检测定位柱两导线的导高和拉出值是否符合设计要求。
拉出值施工误差允许偏差±20mm,导高施工允许偏差5mm.
4、检查无线夹区、精调交叉吊弦
用激光测量仪检测无线夹区是否符合设计要求,并调整达标。
受电弓中心距相邻一支接触线的距离600~1050mm范围为无线夹区(始触区),无线夹区不得安装任何线夹。
用激光测量仪检测交叉吊弦处的导高、并精调达标。
个别不合适的吊弦先拆除,暂用2.0铁线调整到位,并测去吊弦长度,以便预制更换。
交叉吊弦指正线承力索在此处悬吊侧线接触线、侧线承力索交叉悬挂正线接触线。
交叉吊弦与其他吊弦的间距仍然按正常取值,即6~10米。
始触区前安装交叉吊弦1组,安装在550~600mm处(到对侧线线路中心距离)。
正线与侧线上的两组吊弦的间距一般为2米,交叉吊弦的安装顺序应保证在受电弓从道岔开口方向进入时先接触到的吊弦为侧线承力索与正线接触线间的吊弦。
交叉吊弦采用不带载流环
的吊弦。
5、模拟冷滑检测
用带模拟受电弓的作业车升弓,以30km/h车速在岔区模拟冷滑检测。
接触网悬挂安装调整完毕后,应根据设计给定的电力机车受电弓外形尺寸和受电弓最大抬升量及最大左右摆动量制作受电弓动态限界检测尺,模拟受电弓检测定位装置、岔区接触悬挂。
四、总结
无交叉线岔的优点是大大降低了接触网线岔处的硬点、改善了接触网的弹性、减少了接触网在线岔处的磨耗,可以保证正线电力机车的高速通过。
但无交叉式线岔对侧线的接触线高度要求严格,在交叉区除了要求两组接触线在受电弓的同一侧外,还要求侧线接触在该区段的高度有相应得变化,具有高差设置,致使侧线行车时受电弓的转换不是很平缓,必须限制侧线行车速度在80km/h以下,否则弓网将产生较大的冲击。
