第四章 钢筋及混凝土(定额)
- 格式:ppt
- 大小:4.87 MB
- 文档页数:140
说明本章定额包括混凝土及钢筋两大部分。
一、混凝土1.混凝土包括现场搅拌混凝土、商品混凝土、集中搅拌混凝土三部分。
⑴现场搅拌混凝土按现浇混凝土构件、预制混凝土构件、构筑物及钢筋混凝土构件接头灌缝四部分列项。
⑵商品混凝土按现浇混凝土构件(泵送)、现场预制构件(非泵送)及构筑物(泵送)三部分列项。
商品混凝土现浇混凝土构件及构筑物如非泵送,其人工乘1.40系数,震捣器乘1.20系数。
⑶集中搅拌混凝土按混凝土搅拌站,混凝土搅拌输送车及混凝土泵送三部分列项。
其机械都是按施工企业自备的情况编制的,混凝土输送泵车和混凝土输送泵(固定)根据施工要求只能选用一种。
集中搅拌混凝土采用泵送,还应套用相应商品混凝土的泵送定额(扣除项目中的商品混凝土用量);如非泵送,其人工还应乘以1.40系数,震捣器乘1.20系数。
2.商品混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。
3.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时,应作换算。
4.毛石混凝土中的毛石是按占混凝土体积15%计算的,设计要求不同可以换算。
5.现浇柱、墙,均按规范综合了底部铺垫水泥砂浆的用量。
6.现浇空心无梁板可按定额中无梁板子目执行。
其中GBF薄壁管按实铺长度单独计算,另增加安装人工,按管道实际铺设面积0.03工日/m2计算。
7.小型混凝土构件是指每件体积在0.05m3以内的且未列出定额项目的构件。
8.预制钢筋混凝土构件的预算工程量,等于按图纸计算的工程量加制作废品率,运输损耗率及安装损耗率。
应加损耗率的构件及损耗率见表4-1。
表4-1 应加损耗率的构件及损耗率二、钢筋1.钢筋工程以钢筋的不同品种,按现浇构件、预制构件、预应力构件分别编制定额项目。
使用时根据钢筋的不同品种分别套用定额。
2.钢筋工程施工内容,包括除锈、制作、场内运输、绑扎(点焊)、安装、浇灌混凝土时的钢筋维护,预应力钢筋还包括穿钢筋、钢筋张拉、锚固等。

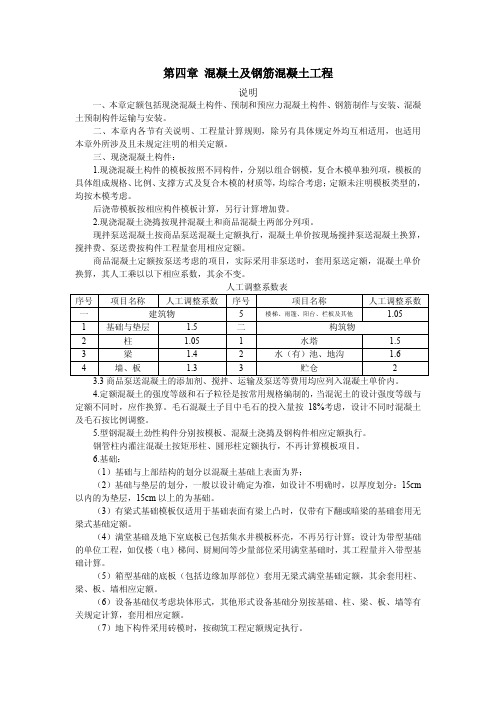

钢筋混凝土工程定额说明及工程量计算规定一、钢筋混凝土工程定额说明1、定额项目子目中包括模板制作(不包括钢模板),安装,校正检验,用后拆除清理,钢筋的除锈、制作、绑扎、焊接、预埋铁件、筛洗砂石、拌合、浇捣、养护混凝土以及制作石块,搭拆简易的脚手架等全部工作。
预制构件包括成品运到堆置地点堆码(定额子目范围)。
2、钢筋以手工绑扎,部分焊接及点焊编制,不论采用何种施工方法,定额不变。
3、本部分所列计的模板均为摊销数量。
4、钢筋混凝土中的钢筋和铁件,应按施工图计算净用量加耗损,与定额中的含量比较,其超过或不足部分按"钢筋增减调整"定额进行调整。
钢筋、铁件的耗损率如下:现浇混凝土钢筋3%,预制混凝土钢筋2%,预应力钢丝和钢筋9%,铁件1%。
5、构件安装包括制作砂浆,构件起运,吊装,找平就位,接头嵌(灌)缝及构件坐浆。
预制构件比现浇构件多一项构件安装定额。
预制构件浇筑构件不在目标位置。
钢筋混凝土构件接头灌缝,一般指的都是预制构件(单个体积在1m3之外),例如预制过梁,放到窗口上,为了使它和墙体黏结到一块就要在边缘缝隙里浇注混凝土,就是接头灌缝。
预制混凝土构件接头灌缝,包括构件座浆、灌缝、堵板孔、塞板与梁缝、模板等,其工程量均按预制混凝土构件实体积以立方米计算。
预制构件套定额,地沟盖板不座浆,预制楼板就得座浆。
预制构件座浆、灌缝,指构件安装时下面铺砂浆及安装后用砼灌缝。
预制构件的安装就是将构件安装到位,预制构件灌缝就是将预制构件之间的连接用砼连接起来。
预制构件套定额,不需套座浆,因为预制构件安装工序就包括座浆,从该定额子目的工作内容中和所含材料可以看出来。
6、定额小构件是按现场预制,小批量生产,手工操作综合考虑小构件制作消耗定额,单个体积在1m3以内。
7、预应力钢筋混凝土的钢筋冷加工,张拉,浇筑锚头混凝土的工时已包括在定额内,不得另行计算。
二、计量方法及工程量计算规则现浇混凝土工程量1.现浇混凝土工程量除另有规定外,均按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件、螺栓及0.3m2以内的孔洞所占体积,型钢混凝土结构中,每吨型钢应扣减0.1m3混凝土体积。
第四章混凝土及钢筋混凝土工程说明一、本章包括现浇混凝土,预制混凝土制作,升板工程,钢筋工程,预制混凝土构件拼装、安装,预制混凝土构件运输等6节;共224条基价子目。
二、项目的界定1.基础垫层与混凝土基础按混凝土的厚度划分:混凝土的厚度在12cm以内者执行垫层子目;厚度在12cm以外者执行基础子目。
2.有梁式带形基础:其梁高与梁宽之比在4:1以内的按有梁式带形基础计算;超过4:1时,其基础底板按无梁式基础计算,以上部分按墙计算。
3.短肢剪力墙结构中墙与柱的划分:截面长度(L1或L2)与厚度(B)之比大于3时,执行混凝土墙基价;小于或等于3时,执行混凝土柱基价(截面长度以该截面最长尺寸为准,包括深入侧面混凝土部分),见下图4.现浇钢筋混凝土板坡度在10°以内,按基价相应子目执行;坡度在10°以外30°以内,相应基价子目中人工工日乘以系数1.1;坡度在30°以外60°以内,相应基价子目中人工工日乘以系数1.2;坡度在60°以外,按现浇混凝土墙相应基价子目执行。
5.预制楼板及屋面板间板缝,下口宽度在2cm以内者,灌缝工程已包括在构件安装子目内,但板缝内如有加固钢筋者,另行计算。
下口宽度在2cm至15cm以内者,执行补缝板子目;宽度在15cm以外者,执行平板子目。
6.零星构件,系指每件体积在0.05m3以内且在本章中未列项目的构件。
三、现浇混凝土1.本章中各项混凝土预算基价中细石混凝土采用AC20预拌混凝土价格,其他混凝土均采用AC30预拌混凝土价格。
如设计要求与基价不同时,采用现场搅拌者按附录二“现场搅拌混凝土基价”所列相应混凝土品种换算;采用预拌混凝土者按预拌混凝土相应强度等级的实际价格列入。
2.混凝土的养护是按一般养护方法考虑的,如采用蒸汽养护或其他特殊养护方法者,应在措施项目中另行计算,本章各混凝土基价子目中包括的养护内容不扣除。
3.施工单位自行制作的混凝土构件,按本基价中相应子目执行。
混凝土及钢筋混凝土预算定额规则1. 简介本文档主要阐述混凝土及钢筋混凝土预算定额规则,包括混凝土和钢筋混凝土的分类、预算定额的计算方法以及相关参数。
2. 混凝土分类混凝土分为普通混凝土、预应力混凝土、抗渗混凝土、自密实混凝土等。
不同类型的混凝土在预算定额计算中有所区别。
3. 钢筋混凝土分类钢筋混凝土分为梁、板、柱、墙等构件。
在预算定额计算中,根据构件的不同特点,采用相应的计算方法。
4. 预算定额计算方法预算定额计算方法主要包括以下几个步骤:1.确定混凝土和钢筋的用量2.查找相应部位的预算定额3.计算人工费、材料费、机械使用费4.汇总计算结果5. 相关参数以下为混凝土及钢筋混凝土预算定额计算中涉及到的主要参数:1.混凝土强度等级2.钢筋直径、长度、间距3.混凝土保护层厚度4.钢筋锚固长度5.混凝土浇筑方式6. 计算示例以下为一个简单的混凝土及钢筋混凝土预算定额计算示例:1.确定混凝土和钢筋的用量–混凝土:C30,100m³–钢筋:HRB400,直径12mm,长度3000mm,间距200mm2.查找相应部位的预算定额–梁:C30混凝土,HRB400钢筋,查表得预算定额为100元/m³3.计算人工费、材料费、机械使用费–人工费:50元/m³–材料费:混凝土单价+钢筋单价–机械使用费:10元/m³4.汇总计算结果–预算定额 = 100元/m³(混凝土)+ 100元/m³(钢筋)= 200元/m³–总费用 = 预算定额 × 100m³ + 人工费 + 材料费 + 机械使用费7. 注意事项1.在计算预算定额时,要严格按照相关规范和标准进行。
2.注意单位换算,确保计算结果准确。
3.根据项目实际情况,适当调整预算定额。
其他是关于混凝土及钢筋混凝土预算定额规则的详细说明,希望对您有所帮助。
如有其他疑问,请随时与我联系。
8. 预算定额的调整在实际工程中,可能会遇到一些特殊情况,需要对预算定额进行调整。
