第八章钢筋混凝土定额
- 格式:doc
- 大小:2.00 MB
- 文档页数:27

定额系数调整汇总 第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。
2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。
3、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。
4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。
挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。
5、机械土方定额项目是按土壤天然含水率编制的。
开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。
6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。
人工挖土套用相应定额时乘以系数2。
7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。
挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。
8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。
土方回填,按回填后的竣工体方体积,按下表换算。
土方体积换算系数表 表1-29、土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。
土类为混合土质时,开挖深度大于1.5m,允许放坡。
放坡坡度按不同土类厚度加权平均计算综合放坡系数。
计算土方放坡深度时,不计算基础垫层的厚度。
土方放坡系数表 表1-410 重车上坡运距系数表 表1-6第二章 地基处理与防护工程1、层定额按地面垫层编制。
若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00。
2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数1.05。
l00m360m3预制钢筋混凝土桩灌注桩单位工程的工程量项 目 1:0.65 1:0.501 :0.33 1:0.201:0.50 1:0.30普通土 坚 土坑上作业 坑内作业机械挖土人工挖土放 坡 系 数土 类3、打桩工程按陆地打垂直桩编制。
总说明1、本定额已包括工程施工的周转性材料和中小型机械的25km以内,从甲工地(或基地)至乙工地搬迁运输费和场内运输费。
注:如遇搬迁运输费和场内运输费在25km以外,应由甲方、监理方、乙方三方现场确认实际运距,建议乙方考虑就近原则(除特殊情况报甲方批准),避免这种情况产生,并且在甲方双方签署施工合同中也可以归于乙方的风险费不予另外计算。
2、本定额是按建筑物檐口高度20m以内编制的(除已注明高度的项目),檐口高度超过20m时,其超高人工、机械降效费应按“建筑物超高人工、机械降效”项目计算。
注:建筑物垂直运输、超高人工、机械降效按脚手架章节综合脚手架计算规定计算面积。
同一建筑物檐高不同时,不分结构(除单层工业厂房外),用途分别按不同檐高项目计算(按檐口高度20m以上定额子目分别计算)。
3、本定额的混凝土强度等级、砌筑砂浆强度等级、抹灰砂浆配合比以及砂石品种,如设计与定额不同时,应根据设计和施工规范要求,按“混凝土及砂浆配合比表”进行换算,但粗骨料的粒径规格不作调整。
注:乙方应提供现场实际混凝土及砂浆配合比,由甲方工程部现场工程师确定。
4、凡使用混凝土输送泵或混凝土输送泵车的工程,其混凝土输送使用量达到建筑物上升工程现浇混凝土总量40%以上时,其工程垂直运输定额乘以系数0.95。
注:本项目满足这种情况,所以在套用工程垂直运输定额子目时务必乘以系数0.95。
5、本定额土石方运输、构件运输及特大型机械进出场中已综合考虑了运输道路等级、重车上下坡等多种因素,但不包括过路费、过桥费和桥梁加固、道路拓宽、道路修整等费用,发生时另行计算。
注:过路费、过桥费提供相应票据,桥梁加固、道路拓宽、道路修整等现场签证,建议此类费用归于乙方风险费中不予另外计算。
第一章:土石方工程1、土石成分的划分:本定额将一至四类土合并为土方进行编制;将岩石分为三类:软质岩(极软岩、软岩、较软岩)、较硬岩、坚硬岩。
注:另外还应该区分干土、湿土(干、湿土的划分以地下常水位进行划分,常水位以上为干土、以下为湿土)、淤泥、流砂,施工过程中如遇湿土、淤泥、流砂(包括机械运输)时,以现场签证实际数量为准。

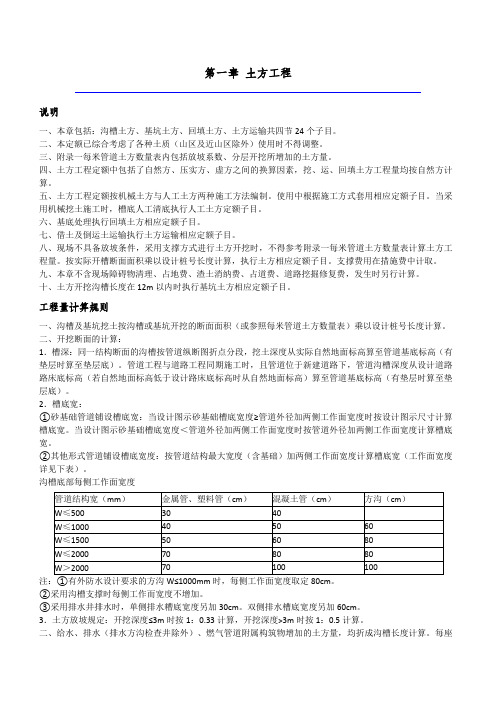

第一章土方工程说明一、本章包括:沟槽土方、基坑土方、回填土方、土方运输共四节24个子目。
二、本定额已综合考虑了各种土质(山区及近山区除外)使用时不得调整。
三、附录一每米管道土方数量表内包括放坡系数、分层开挖所增加的土方量。
四、土方工程定额中包括了自然方、压实方、虚方之间的换算因素,挖、运、回填土方工程量均按自然方计算。
五、土方工程定额按机械土方与人工土方两种施工方法编制。
使用中根据施工方式套用相应定额子目。
当采用机械挖土施工时,槽底人工清底执行人工土方定额子目。
六、基底处理执行回填土方相应定额子目。
七、借土及倒运土运输执行土方运输相应定额子目。
八、现场不具备放坡条件,采用支撑方式进行土方开挖时,不得参考附录一每米管道土方数量表计算土方工程量。
按实际开槽断面面积乘以设计桩号长度计算,执行土方相应定额子目。
支撑费用在措施费中计取。
九、本章不含现场障碍物清理、占地费、渣土消纳费、占道费、道路挖掘修复费,发生时另行计算。
十、土方开挖沟槽长度在12m以内时执行基坑土方相应定额子目。
工程量计算规则一、沟槽及基坑挖土按沟槽或基坑开挖的断面面积(或参照每米管道土方数量表)乘以设计桩号长度计算。
二、开挖断面的计算:1.槽深:同一结构断面的沟槽按管道纵断图折点分段,挖土深度从实际自然地面标高算至管道基底标高(有垫层时算至垫层底)。
管道工程与道路工程同期施工时,且管道位于新建道路下,管道沟槽深度从设计道路路床底标高(若自然地面标高低于设计路床底标高时从自然地面标高)算至管道基底标高(有垫层时算至垫层底)。
2.槽底宽:①砂基础管道铺设槽底宽:当设计图示砂基础槽底宽度≥管道外径加两侧工作面宽度时按设计图示尺寸计算槽底宽。
当设计图示砂基础槽底宽度<管道外径加两侧工作面宽度时按管道外径加两侧工作面宽度计算槽底宽。
②其他形式管道铺设槽底宽度:按管道结构最大宽度(含基础)加两侧工作面宽度计算槽底宽(工作面宽度详见下表)。
沟槽底部每侧工作面宽度注:①有外防水设计要求的方沟W≤1000mm时,每侧工作面宽度取定80cm。
建筑结构各构件的计算方法施工与预确实是基本有区不的,预算的原那么是该粗那么粗,该细那么细,寻求得出结果与付出本钞票的平衡。
所谓精确也基本上相对的,没有尽对的精确,因此能简化的依然简化的好。
假如按这位读者精确计算理念,我们在计算混凝土的实体量时,是不是也要精细到扣除钢筋所占的体积呢?一般教材中给出的构造柱工程量计算公式是:V=〔B+b〕×A×H+K1、V--构造柱砼体积。
2、B--构造柱宽度(注:指同墙轴线方向平行的尺寸)。
3、b---马牙搓宽度(注重:马牙搓两边有时,计算一边的宽度;马牙搓一边有时,计算一边的一半宽度)。
4、A--构造柱厚度(注:指同墙轴线方向垂直的尺寸)。
5、H--构造柱高度〔自根底上外表至构造柱顶面之间的距离〕。
6、K--构造柱根底工程量。
第八章混凝土及钢筋混凝土工程§8.1现浇混凝土工程一、定额工程划分及要紧工作内容现浇混凝土工程按照结构构件划分定额子目,具体划分结果见表8.1。
二、工程量计算规那么〔一〕全然计算原那么1.混凝土及钢筋混凝土构件的工程量,除注明者外,均按图示尺寸以实体积计算。
不扣除钢筋、铁件所占体积。
2.现浇混凝土及钢筋混凝土墙、板等构件,均不扣除面积在0.3㎡以内的孔洞、缺口所占体积,其预留孔工料不增加。
面积超过0.3㎡的孔洞、缺口所占的体积应扣除。
〔二〕混凝土、钢筋混凝土根底图8.1阶梯形、梯形根底断面图8.2条形根底应分不按毛石混凝土和混凝土独立根底,以设计图示尺寸的实体积计算。
其高度从垫层上外表算至柱基上外表。
杯形根底的形式如图8.3所示,其工程量按图示几何体的体积计算,扣除杯口局部所占体积。
图8.3杯形根底满堂根底要紧有板式〔无梁式〕满堂根底、梁板式〔有梁式〕满堂根底和箱式满堂根底,如图8.4、图8.5、图8.6所示。
〔1〕有梁式满堂根底工程量=根底底板面积×板厚+梁截面面积×梁长。
〔2〕无梁式满堂根底工程量=底板面积×板厚+柱帽总体积。
一、《山东省建筑工程消耗量定额》《山东省建筑工程量计算规则》解释(一)定额适用范围1、建筑工程消耗量定额与修缮工程预算定额的分界;修缮工程中,300m2以内的零星添建工程,执行修缮定额;超过300m2的添建工程,执行建筑定额。
2、建筑工程消耗量定额与市政工程消耗量定额的分界:(1)道路,以厂区(或小区)范围为界。
厂区(或小区)范围以内的道路为建筑工程道路,执行建筑定额;范围以外的道路为市政工程道路,执行市政定额。
若厂区(或小区)范围内的道路,按城市道路有关规范设计,也属市政工程道路,执行市政定额。
(2)排水管道,以其接入的市政管网的第一座检查井为界。
第一座检查井以内的管道,为建筑工程室外排水管道,执行建筑定额;第一座检查井及与市政管网相连的管道,为市政工程排水管道,执行市政定额。
若厂区(或小区)范围内的道路,按城市道路有关规范设计,位于道路之下的排水管道,也属市政工程排水管道,执行市政定额。
3、建筑工程消耗量定额第一章第一节单独土石方子目,不仅适用于建筑工程,也适用于市政工程、安装工程、修缮工程中的单独竖向土石方的挖、运、填等相应工程内容。
4、建筑工程消耗量定额各章之间的主要分界:(1)定额所有子目,无论单项、还是综合项,均不包括土方内容,实际发生时按第一章相应规定计算。
(2)定额中凡涉及钢筋混凝土的子目(第八章第七节构筑物综合项目除外),均不包括钢筋内容,实际发生时按第四章第一节相应规定计算。
(3)定额中凡涉及混凝土的子目(本解释中构筑物的补充子目除外),均不包括混凝土搅拌、制作及泵送内容,发生时按第四章第四节相应规定计算。
(4)定额中凡涉及砂浆、混凝土的子目,均不包括掺加剂内容,发生时,泵送混凝土的泵送剂按本解释第四章第四节相应规定计算。
(5)定额中凡涉及油漆的子目,均不包括设计文件规定的油漆内容,实际发生时按第九章第四节相应规定计算,定额子目中的防护性油漆工料不扣除。
(6)定额所有子目(第八章第七节构筑物综合项目除外),均不包括脚手架及其相关内容,发生时按第十章第一节相应规定计算。
2.现场搅拌站搅拌砼,是按砼制作、运输、泵(泵车)送分别列项,其各项损耗均已包括在砼制作项目中。
输送泵管道的摊销已包括在其他
(3)现浇挑檐、天沟板、雨篷、阳台与板(包括屋面板、楼板)连接时,以外墙外边线为分界线,与圈梁(包括其他梁)连接
(2)依附于塔身的过梁、雨篷、挑檐等并入筒身体积内计算;柱式塔身不分柱、梁合并计算。
依附于水、箱壁的柱、梁,应并入水箱壁体
(5)低合金钢筋(钢绞线)采用JM、XM、QM型锚具,孔道长度在20m以内时,钢筋长度增加1.Om;孔道长度20m以外时,钢筋(钢绞线)长度按
二、本章子目中木材木种分类如下。
一类:红松、水桐木、樟子松。
二类:白松(方杉、冷杉)、杉木、杨木、柳木、椴木。
三类:青松、
五、定额中所注明的木材断面或厚度均以毛料为准。
如设计图纸注明的断面或厚度为净料时,应增加刨光损耗;板、方材一面刨光增加3
杨木、柳木、椴木。
三类:青松、黄花松、秋子木、马尾松、东北榆木、柏木、苦楝木、梓木、黄菠萝、椿木、楠木、柚木、樟木。
四类:栎木(柞木
、方材一面刨光增加3㎜;两面刨光增加5㎜;圆木每m3材积增加0.05m3。
定额含量与设计规定不同时,可按比例换算。
框断。
市政工程练习题例1、某排水管道为钢筋混凝土管DN500、DN600,如下图所示,钢丝网水泥砂浆抹带接口,135度混凝土基础,基础断面图如下图所示,基础厚100mm,垫层厚100mm,垫层底宽800mm,DN500的壁厚为42mm,DN600的壁厚为50mm,检查井为Φ1000砖砌圆形检查雨水井,土壤类别为三类土,施工组织设计规定工作面宽度c=50cm,放坡系数k=0.25。
问题:(1)不考虑检查井位的土方增加量,计算挖DN500、DN600的土方清单工程量与定额工程量(2)计算排水管道铺设的清单工程量(3)计算检查井的清单工程量。
备注: 表这根管道管径为,长度(井中至井中的长度)设计地面标高管内底标高自然地面标高解:(1)挖DN500、DN600的土方清单工程量基础加深:DN500:0.1+0.1+0.042=0.242mDN600: 0.1+0.1+0.05=0.25m平均挖深:DN500:10.3-8.23+0.242=2.312mDN600:10.1-7.975+0.25=2.375mDN600:10.2-7.725+0.25=2.725mDN500的土方清单量为40*0.8*2.312=73.984 m3,DN600的土方清单量为50*0.8*(2.375+2.725)=204 m3DN500的土方定额量=(0.8+2×0.5+0.25×2.212)×2.212×40+(0.8+2×0.5)×0.1×40=215.39 m3 DN600的土方定额量=(0.8+2×0.5+0.25×2.275)×2.275×50+(0.8+2×0.5)×0.1×50+(0.8+2×0.5+0.25×2.625)×2.625×50+(0.8+2×0.5)×0.1×50=609.83 m3(2) DN500管道铺设清单工程量:40mDN600管道铺设清单工程量:50+50=100m(3)检查井清单工程量为4座。
第8章钢筋及混凝土工程8.1 定额说明本章包括钢筋、现浇混凝土、预制混凝土、混凝土搅拌制作及泵送等四项内容。
8.1.1 钢筋1.钢筋工程,定额分现浇和预制构件,按不同刚种和规格进行计算。
2.本章钢筋项目中包括了施工损耗因素,因此钢筋项目一律按设计要求计算设计图示钢筋用量,执行相应规格的钢筋项目。
3.钢筋工程的人工消耗量包括除锈、制作、绑扎、接头、看护钢筋和材料超运距用工等。
4.钢筋的砼保护层厚度,按设计规定计算;设计无规定时,按规范规定计算。
第四章钢筋及混凝土工程第一节定额说明一、钢筋(—)定额按钢筋的不同品种、规格,并按现浇构件钢筋、预制构件钢筋、预应力钢筋及箍筋分别列项。
(附图)(二)预应力构件中非预应力钢筋按预制钢筋相应项目计算。
(三)设计图纸未注明的钢筋搭接及施工损耗,已综合在定额项目内,不单独计算。
(四)绑扎低碳钢丝、成型点焊和接头焊接用的电焊条已综合在定额项目内,不另行计算。
(附图)5.设计规定钢筋搭接,按设计规定计算;设计未规定的钢筋锚固、结构性搭接,按施工规范计算;设计、施工规范均未规定的,不单独计算。
6.预应力构件中非预应力钢筋按预制钢筋相应项目计算。
7.锚喷护壁钢筋、钢筋网,按设计用量,以吨计算,执行现浇构建钢筋项目。
8.绑扎低碳钢丝、成型点焊和接头焊接用的电焊条已综合在定额项目内,不另行计算。
工程量清单项目编码及项目名称:010416001,现浇混凝土钢筋;010416002,预制构件钢筋;010416003,钢筋网片;010416004,钢筋笼。
项目特征:钢筋种类、规格。
计量单位:t。
工程量计算规则:按设计图示钢筋(网)长度(面积)乘以单位理论质量计算。
工程内容:①钢筋(网、笼)制作、运输;②钢筋(网、笼)安装。
工程量清单项目编码及项目名称:010416001,现浇混凝土钢筋;010416002,预制构件钢筋;010416003,钢筋网片;010416004,钢筋笼。
项目特征:钢筋种类、规格。
计量单位:t。
工程量计算规则:按设计图示钢筋(网)长度(面积)乘以单位理论质量计算。
工程内容:①钢筋(网、笼)制作、运输;②钢筋(网、笼)安装。
9.非预应力钢筋不包括冷加工,如设计要求冷加工时,另行计算。
10.预应力钢筋如设计要求人工实效处理时,另行计算。
11.后张法钢筋的锚固是按钢筋帮条焊、U形插垫编制的。
如采用其他方法锚固时,可另行计算。
12.预制砼构件中,如果不同直径的钢筋点焊成一体时,应按各自的直径计算钢筋工程量,并应按不同直径钢筋的总工程量,执行最小直径钢筋的点焊项目;如果最大与最小钢筋的直径比大于2时,其人工还应乘以系数1.25.13.表8-1所列构件,其钢筋可按表8-1内系数调整人工、机械用量。
人工、机械调整系数表8-1项目预制构件钢筋现浇构件钢筋构筑物系数范围拱梯型屋架托架梁小型构件(或小型池槽)1.16 1.05 2 1.25人工、机械调整系数8.1.2 混凝土(一)定额内混凝土搅拌项目包括筛砂子、筛洗石子、搅拌、前台运输上料等内容;混凝土浇筑项目包括运输、润湿模板、浇灌、捣固、养护等内容。
(二)毛石混凝土,系按毛石占混凝土总体积20%计算的。
如设计要求不同时,可以换算。
(三)小型混凝土构件,系指单件体积在0.05m3以内的定额未列项目。
(2)定额中已列出常用混凝土强度等级,如与设计要求不同时可以换算。
(3)定额混凝土工程量除另有规定者外,均按图示尺寸,以立方米计算。
不扣除构件内钢筋、预埋件及墙、板中0.3m2以内的孔洞所占体积。
(4)混凝土搅拌制作和泵送子目,按各混凝土构件的混凝土消耗量之和,以立方米计算,单独套用混凝土搅拌制作子目和泵送混凝土补充定额。
混凝土运输有以下几种形式:(2)定额中已列出常用混凝土强度等级,如与设计要求不同时可以换算。
(3)定额混凝土工程量除另有规定者外,均按图示尺寸,以立方米计算。
不扣除构件内钢筋、预埋件及墙、板中0.3m2以内的孔洞所占体积。
(4)混凝土搅拌制作和泵送子目,按各混凝土构件的混凝土消耗量之和,以立方米计算,单独套用混凝土搅拌制作子目和泵送混凝土补充定额。
(四)预制构件定额内仅考虑现场预制的情况。
(五)现浇钢筋混凝土柱、墙、后浇带定额项目,定额综合了底部灌注1:2水泥砂浆的用量。
(六)定额中已列出常用混凝土强度等级,如与设计要求不同时,可以换算。
8.2 工程量计算规则一、钢筋工程量,按以下规定计算(一)钢筋工程,应区别现浇、预制构件,不同钢种和规格;计算时分别按设计长度乘单位理论重量,以吨计算。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
钢筋锥螺纹(直螺纹)套管连接。
是大直径钢筋现场连接的主要方法。
箍筋(受力筋或构造筋)弯起钢筋(受力筋)受拉钢筋(受力筋)轴线尺寸上部钢筋(受压钢筋或架立钢筋)(二)计算钢筋工程量时,设计规定钢筋搭接的,按规定搭接长度计算;设计未规定的,已包括在钢筋的损耗率之内,不另计算搭接长度。
现浇混凝土构件钢筋图示用量=(构件长度-两端保护层+弯钩长度+弯起增加长度+钢筋搭接长度)×线密度(每米钢筋理论重量)1、混凝土保护层:受力钢筋保护层应符合设计要求;设计无规定时不能小于受力钢筋直径和下列规定:混凝土结构的环境类别 表8-3 环境类别 条 件 一室内正常环境二 a室内潮湿环境;非严寒和非寒冷地区的露天环境、与无侵蚀性的水或土壤直接接触的环境b严寒和寒冷地区的露天环境、与无侵蚀性的水或土壤直接接触的环境 三使用除冰盐的环境;严寒和寒冷地区冬季水位变动的环境;滨海室外环境 四 海水环境五受人为或自然的侵蚀性物质影响的环境2、弯钩、弯起钢筋增加长度:3、钢筋锚固及搭接长度:纵向受拉钢筋抗震锚固长度见下表。
纵向受拉钢筋抗震锚固长度 表8-4钢筋类型 混凝土强度等级与抗震等级C20 C25 C30 一、二 三 一、二 三 一、二 三HPB235光圆Ⅰ级钢筋 36d 33d 31d 28d 27d 25dHRB335 月牙纹 d ≤25 44d 41d 38d 35d 34d 31d d >25 49d 45d 42d 39d 38d 34d HRB400 d ≤25 53d 49d 46d 42d 41d 37d HRB500d >25 58d 53d 51d 46d 45d 41d4、纵向受拉钢筋抗震绑扎搭接长度按锚固长度乘以修正系数计算。
纵向受拉钢筋抗震绑扎搭接长度修正系数表8-5≤25 ≤50 ≤100纵向钢筋搭接接头面积百分率修正系数 1.2 1.4 1.65、钢筋每米重量:钢筋每米重量=0.006165×d2(d为钢筋直径)或按表8-6计算。
钢筋每米长度重量表表8-66 8 10 12 14 16 18 20 22 25 φmmKg/m 0.222 0.395 0.617 0.888 1.208 1.578 1.998 2.466 2.984 3.8536、箍筋长度:①梁柱箍筋长度=构件截面周长-0.05②箍筋长度=构件截面周长-8×保护层厚+4×箍筋直径+2×钩长箍筋架立筋受力筋配置范围7、箍筋根数:箍筋根数=配置范围÷@+1(四)其他1、马凳,设计有规定的按设计规定,设计无规定时,马凳的材料应比底板钢筋降低一个规格,长度按底板厚度加200mm计算,每平方米1个,计入钢筋总量。
设计有规定时计算公式:马凳钢筋重量=(板厚×2+0.2)×板面积×受撑钢筋次规格的线密度②墙体拉结S钩,设计有规定的按设计规定,设计无规定按φ8钢筋,长度按墙厚加150mm计算,每平方米3个,计入钢筋总量。
设计有规定时计算公式: 墙体拉结S钩重量=(墙厚+0.15)×(墙面积×3)×0.3952、墙体拉结S钩,设计有规定的按设计规定,设计无规定按φ8钢筋,长度按墙厚加150mm计算,每平方米3个,计入钢筋总量。
设计有规定时计算公墙体拉结S钩重量=(墙厚+0.15)×(墙面积×3)×0.395③砌体加固钢筋按设计用量以吨计算。
3、砌体加固钢筋按设计用量以吨计算。
4、防护工程的钢筋锚杆、锚喷护壁钢筋、钢筋网按设计用量以吨计算,执行现浇构件钢筋子目。
5、混凝土构件预埋铁件工程量,按设计图纸尺寸,以吨计算。
计算铁件工程量时,不扣除孔眼、切肢、切边的重量,焊条的重量不另计算。
对于不规则形状的钢板,按其最长对角线乘以最大宽度所形成的矩形面积计算。
二、现浇混凝土工程量,按以下规定计算(一)混凝土工程量除另有规定者外,均按图示尺寸以立方米计算。
不扣除构件内钢筋、预埋件及墙、板中0.3m2以内的孔洞所占体积。
(二)基础1、带形基础,外墙按设计外墙中心线长度、内墙按设计内墙基础图示长度乘设计断面计算。
带形基础工程量=设计外墙中心线长度×设计断面+设计内墙基础图示长度×设计断面2、有肋(梁)带形混凝土基础,其肋高与肋宽之比在4:1以内的按有梁式带形基础计算。
超过4:1时,起肋部分按墙计算,肋以下按无梁式带形基础计算。
如图所示。
梁式带基肋宽梁式带基肋高梁式带基无梁带基独立基础独立基础墙柱扩大顶面无梁式带形基础。
如图所示。
梁式带基肋宽梁式带基肋高梁式带基无梁带基独立基础独立基础墙柱扩大顶面3、箱式满堂基础分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套用相应定额子目; 4、有梁式满堂基础,肋高大于0.4m时,套用有梁式满堂基础定额项目;肋高小于0.4m或设有暗梁、下翻梁时,套用无梁式满堂基础项目。
5、独立基础,包括各种形式的独立基础及柱墩,其工程量按图示尺寸以立方米计算。
柱与柱基的划分以柱基的扩大顶面为分界线。
如图所示。
梁式带基无梁带基独立基础独立基础墙柱扩大顶面【应用案例8-1】某现浇混凝土条形基础,如图8.15所示,C20混凝土,场外集中搅拌量为25m3/h,运距为3km 计算,管道泵送混凝土(15 m3/h )。
试计算现浇钢筋混凝土条形基础混凝土工程量,确定定额项目。
解:1.现浇钢筋混凝土(C20)条形基础工程量:V=[(9.20+4.90)×2+4.90-1.20] ×(1.20×0.15+0.90×0.10)+(0.6×0.30×0.10+0.30×0.10÷2×0.30÷3×4)[内外条基搭接处体积,如图8.19(c)所示]=8.64m3无梁式现浇钢筋混凝土(C20)条形基础套用定额4-2-4定额基价=1651.84元/10 m3定额直接费=8.64/10×1651.84=1427.19元2.拌制、运输、管道泵送混凝土工程量=8.64/10×10.15=8.77m3(1)场外集中搅拌混凝土(25 m3/h)套用定额4-4-2定额基价=176.46元/ 10m3定额直接费=8.77/10×176.46=154.76元(2)混凝土运输车运输混凝土(运距5km)内套用定额4-4-3定额基价=274.66元/ 10m3定额直接费=8.77/10×274.66=240.88元(3)基础泵送混凝土(15 m3/h)套用定额4-4-6定额基价=249.99元/ 10m3定额直接费=8.77/10×249.99=219.24元(4)泵送混凝土增加材料套用定额4-4-18定额基价=149.54元/10 m3定额直接费=8.77/10×149.54=131.15元(5)管道输送基础混凝土套4-4-19定额基价=29.15元/10 m3定额直接费=8.77/10×29.15=25.56元6、带形桩承台按带形基础的计算规则计算,独立桩承台按独立基础的计算规则计算。
