外墙抹灰门窗口做法统一做法
外墙抹灰门窗口统一要求
1、阳台门窗口做法:
阳台门窗口,从外侧向内21cm做企口1cm,阳台门高度每一层同一高,高2400的门洞口,从90线向上147cm做企口。
阳台门框宽10cm,其它窗框宽8cm,做平口时做到9cm。
2、厨房、卫生间门窗口做法:
窗台:从外向内,12cm做流水坡,坡度为1.5cm,9cm宽窗框平口,然后内侧做1cm企口拉毛。
窗台标高(贴完瓷砖完成面)为从地面(完成面)向上95cm,东单元西户厨房除外高度为96cm。
窗膀、窗顶:不做企口,从外向内21cm处做压光,再向内拉毛,以后贴瓷砖企口1.5cm。
其它房间窗台均做1cm企口,表在拉毛,后贴大理石,窗膀、窗顶从外向内21cm(窗台12cm流水坡度,9cm宽窗框平口)处均做1cm 企口,表面压光。
滴水线从外墙皮向内4cm安装,距墙端部为4cm,以前预留的滴水线有过长的封堵。
3、东西两侧飘窗,从外向内4cm找坡,向内8cm平口,再向内做1cm企口,表面拉毛后贴大理石。
4、南立面东西两侧C7玻璃幕墙处,窗台不抹灰,窗下平台抹灰找坡2cm,窗膀不抹灰,不做企口,窗台后贴大理石。
5、界格线为南立面挑板板下平。
6、阳台栏板向内流水,流水坡度2cm。
7、所有贴大理石窗台的窗台平面企口为1cm,贴大理石总厚度为2.5cm贴完大理石后窗台为96cm
莱西市建筑总公司第二十二项目经理部交底人:接底人: 2005年9月24日。
室外抹灰施工工艺由于工期紧张,该工程外墙抹灰采取由上至下(即七一一层)抹灰方法,为有效控制楼体整体外立面各角,窗边,上线垂直。
利用楼内四角预留孔洞垂直控制点在楼内弹出控制线向外返尺,用22#铁丝在楼外各阳角,窗口一侧拉由上至下垂直线,1:3水泥砂浆做灰饼,窗口一侧标出安装线。
1作业条件(1)抹灰前应检查窗框安装位置是否正确。
(2)外墙孔洞用1:3水泥砂浆堵实,穿墙螺栓孔用发泡胶封闭严,抹灰开始前应对建筑整体进行表面垂直、平整度刮线检查,在建筑物的大角外造型两侧、阳台、窗台、镀脸等两侧吊垂直弹出抹灰层控制线,以作为抹灰的依据。
2技术关键要求外墙抹灰采用1:3水泥砂浆抹灰。
表面平整,不得出现裂缝,空鼓起砂。
3操作工艺(1)基层处理碎表面比较光滑,故应将其表面进行处理,其方法:洒水湿润,抹素水泥浆,及甩801专用水泥浆使其凝固在光滑的基层上,以增加抹灰层与基层的附着力,不出现空鼓开裂。
(2)堵孔洞堵孔洞工作安排专人负责,应将洞内杂物、灰尘等物清理干净,用1:3水泥砂浆堵抹严实。
(3)吊垂直、套方、找规矩、做灰饼、充筋根据建筑物高度确定放线方法,可利用墙大角、窗口两边、用经纬仪打直线找垂直。
横向水平线可依据楼层标高或施工+100Cm线为水平基准线进行交圈控制,然后按抹灰操作层抹灰饼,做灰饼时应注意横竖交圈,以便操作。
每层抹灰时则以灰饼做基准充筋,使其保证横平竖直。
(4)抹底层灰、中层灰涂刷一道胶黏性水泥浆,然后抹1:3水泥砂浆,每层厚度控制在10〜15mm为宜。
分层抹灰抹与充筋平时用木杠刮平找直,木抹搓毛,每层抹灰不宜跟得太紧,以防收缩影响质量。
(5)抹面层灰待底灰呈七八成干时开始抹面层灰,(6)允许偏差立面垂直度:2mm,表面平整度:2mmo(7)抹滴水线在抹檐口、窗台、窗眉、阳台、雨篷、压顶和突出墙面的腰线以及装饰凸线时,应将其上面作成向外的流水坡度,严禁出现倒坡。
下面做滴水线。
抹滴水线应先抹立面,后抹顶面,再抹底面。
外墙抹灰工程的施工工艺以外墙抹灰工程的施工工艺为标题,本文将介绍外墙抹灰工程的施工步骤、材料准备和注意事项等内容,详细讲述了外墙抹灰工程的施工工艺。
一、施工步骤外墙抹灰工程的施工步骤主要包括基层处理、找平抹灰、压光、打底、中层和面层抹灰等。
1. 基层处理首先需要对外墙进行基层处理,包括清除杂物、修补裂缝和处理潮湿等问题。
清除杂物可使用刷子或高压水枪清洗,修补裂缝可采用填充剂填补,潮湿问题需等待墙体干燥后再进行下一步工作。
2. 找平抹灰在基层处理完毕后,需要进行找平抹灰工作。
首先在墙体上划线确定找平层的厚度,然后按照比例将水泥和砂子混合,调成适宜的浆料。
将浆料倒在墙体上,利用刮板进行找平,确保墙面平整。
3. 压光找平抹灰完成后,还需要进行压光处理。
使用木板或金属板将浆料均匀地压实,使墙面光滑、均匀。
压光时要注意力度要均匀,避免造成墙面凹凸不平。
4. 打底压光完成后,进行打底处理。
打底是为了提高墙面的附着力和抗裂性能,通常采用石膏砂浆或水泥砂浆进行打底。
将打底砂浆涂抹在墙面上,并用刮板进行整平。
5. 中层和面层抹灰打底完成后,进行中层和面层抹灰。
中层抹灰用于增加墙面的平整度和强度,面层抹灰用于美化墙面。
抹灰时要注意工具的选择和施工技巧,确保抹灰层的质量。
二、材料准备进行外墙抹灰工程时,需要准备适当的材料,包括水泥、砂子、石膏砂浆等。
选择材料时要考虑其质量和适用性,以确保施工质量。
1. 水泥水泥是外墙抹灰工程中重要的材料之一,常用的有普通硅酸盐水泥和聚合物改性水泥等。
选择水泥时要注意其品牌和质量,以确保施工效果。
2. 砂子砂子是抹灰工程中的主要原料,用于制作浆料。
常用的砂子有河沙、山砂等,选择时要注意砂子的粒度和含杂量。
3. 石膏砂浆石膏砂浆常用于外墙抹灰工程中的打底层,具有良好的粘结性和抗裂性能。
选择石膏砂浆时要注意其品牌和质量。
三、注意事项在进行外墙抹灰工程时,需要注意以下几点:1. 施工环境施工环境应保持干燥,避免雨水浸泡或风吹灰尘。
外墙抹灰工艺流程及施工方法一、抹灰工程施工准备(一)材料准备采用32.5普通硅酸盐水泥,中砂,含泥量不应大于3%。
所用水泥、砂等均需有合格证及复检报告。
(二)机具准备砂浆搅拌机、运输小车、小水桶、半截桶、笤帚、2m靠尺、铁滚子、木抹子、铁抹子。
(三)作业条件需抹灰(贴砖)房间室内砌筑及墙体内管线安装完成,符合设计、规范要求;检查门窗框及需要埋设的配电管、接线盒、管道套管等是否固定牢固,门窗框是否方正。
如发现问题,进行调整,使其符合设计及验收规范的要求;门窗框连接缝隙用1:2水泥砂浆分层嵌塞密实,外门窗须清理完成后用聚氨酯发泡密封胶填实,并须做好门窗框的成品保护工作;搭好抹灰用脚手架,并须检查以确定其安全可靠;抹灰前熟悉图纸,做好抹灰样板间,经检查达到要求标准后,再大面积抹灰施工;不同材料墙体交接处加钉钢丝网后抹灰,钢丝网与各基层墙体的搭接宽度不应小于200mm。
二、墙面抹灰(一)工艺流程门窗框四周填实封堵→墙面清理、浇水湿润→基层处理、挂网、甩浆→吊垂直、套方、做灰饼冲筋、护角→底层抹灰→找平层面层抹灰→养护。
(二)施工要点1)基层清理完毕后,须先进行挂网、甩浆(基层为混凝土时)工作,钢丝网宽度不得小于200mm,甩浆凝固并用手掰不动为宜。
当抹灰基层为混凝土时,须在抹灰前对基层进行“毛化”处理,其处理方法一般可采用如下两种:一种是将其光滑的表面用尖钻凿毛,剔去光面,使其表面粗糙不平,并用水冲洗干净;另一种是在混凝土面层用机械喷涂或是用苕帚甩上一层素水泥浆(内掺建筑胶),使其凝固在光滑的混凝土基层表面,用手掰不动为好。
砖砌体与混凝土结构接缝处放置不小于200mm宽的钢丝网。
2)按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,制作灰饼,灰饼间距一般为1.5米左右,用1:2.5水泥砂浆抹成5cm见方形状。
在墙、柱、楼梯梁板等室内阳角处均做2200高1:2水泥砂浆护角,其中门窗洞口处粉到洞顶。
节点细部做法
1、GRC外墙阳台板粉刷处理
①刷涂料部位:先基层处理,对凸出墙面的混凝土剔除,用细石混凝土补平,板缝处挂钢丝网抹1:3水泥砂浆抹平,然后大面积挂耐碱纤维网用胶泥抹平压光。
②贴面砖部位:先基层处理,对凸出墙面的混凝土剔除,用细石混凝土补平,板缝处挂钢丝网抹1:3水泥砂浆抹平,然后大面积挂钢丝网用1cm厚的1:0.5:3混合砂浆抹平搓毛。

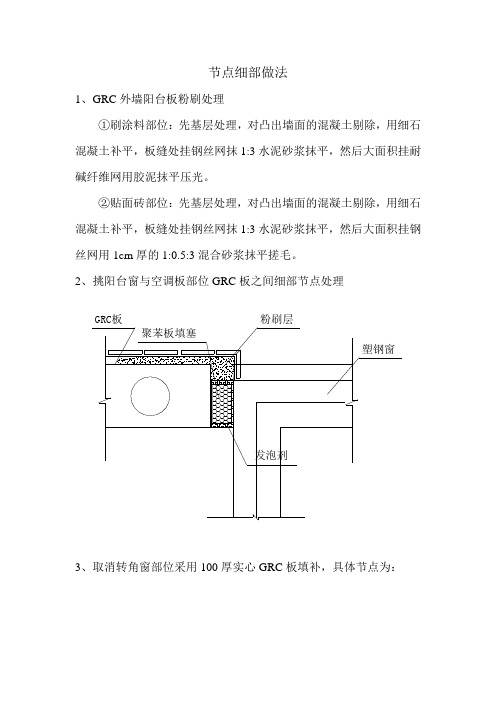

3、取消转角窗部位采用100厚实心GRC板填补,具体节点为:
4、阳台贴砖部位采用1:3水泥砂浆打底,不贴砖采1:3水泥砂浆压光。
具体部位见核定单。
5、得胜花园2、3、15、17#楼○B/○13~○14往东800mm外墙面贴40mm 的挤塑板。
内外墙抹灰专项施工方案一、施工前准备1.1 确认施工范围,检查施工材料及工具的准备情况。
1.2 清理施工区域,确保墙面干燥无杂物,防止影响抹灰质量。
二、材料及工具准备2.1 抹灰原材料:水泥、砂浆、外墙环保涂料等。
2.2 工具:抹灰板、抹刀、刷子、水平仪、锤子、尺子等。
三、施工步骤3.1 外墙抹灰施工步骤: - 3.1.1 在墙面先进行找线,划出抹灰的范围。
- 3.1.2调制砂浆,确保砂浆比例准确。
- 3.1.3 用抹灰板格拉抹灰,注意厚度均匀。
- 3.1.4 刮平表面,使整个外墙表面光滑。
3.2 内墙抹灰施工步骤: - 3.2.1 在墙面找线,确定抹灰范围。
- 3.2.2 准确调配水泥、砂浆比例。
- 3.2.3 使用抹灰板将砂浆均匀涂抹在墙面上。
- 3.2.4 使用抹刀修整,保证墙面平整。
四、施工质量控制4.1 外墙抹灰需注意防水、防裂,确保外墙表面平整、无空鼓。
4.2 内墙抹灰需保持一定的湿度,避免出现开裂现象。
4.3 施工结束后需进行验收,确认抹灰质量符合要求。
五、施工安全注意事项5.1 操作人员需佩戴安全帽、手套等个人防护用品。
5.2 施工现场需设置警示牌,确保施工安全。
5.3 遵循相关施工规范,确保施工顺利进行。
六、施工总结本文介绍了内外墙抹灰专项施工方案,通过施工前准备、材料及工具准备、施工步骤、施工质量控制、施工安全注意事项等多个方面的详细说明,帮助施工人员掌握抹灰施工要点,保证施工质量及施工安全,提高施工效率。
外窗收口抹灰施工方案一、工程概述为了提高建筑物的外观质量和防水性能,需要对外窗进行收口抹灰处理。
本工程涉及到的主要技术要求包括基层处理、收口处理和抹灰施工。
具体的施工方案如下。
二、施工准备1.明确施工范围和内容:确定需要进行收口抹灰处理的外窗范围,并进行详细测量和标记。
2.预先准备材料和设备:根据施工范围和要求准备好需要使用的抹灰材料、工具和设备,并进行检查和确认。
3.安全措施:在施工现场设置好安全警示标志,并配备好必要的个人防护用品。
4.施工人员:按照施工计划确定合适的施工人员,并进行必要的技术培训和交流。
三、基层处理1.清洁基层表面:清除外窗上的灰尘、油污和杂物,保证基层表面干燥、平整和清洁。
2.检查基层结构:对外窗的基层进行检查,确保无明显的裂缝、空鼓和松动现象,必要时进行修补和加固。
3.底漆处理:根据基层表面情况选择合适的底漆,并按照施工说明进行涂刷,提高抹灰层的附着力和防水性能。
四、收口处理1.收口材料选择:根据外窗材质和施工要求选择合适的收口材料,如水泥或密封胶等。
2.收口处理方法:(1)清理收口缝隙:清除外窗与墙体之间的杂物和污垢,保持收口缝隙干净。
(2)涂抹底漆:在收口缝隙上涂刷底漆,提高收口材料的附着力和密封性能。
(3)填充收口材料:将选用的收口材料填充到缝隙中,确保填充完整和均匀,并利用工具进行修整和压实。
(4)平整收口材料:用刮刀将收口材料刮平并与窗框表面平齐,使其与墙体接触紧密。
(5)整理收口边缘:利用工具修整收口材料边缘,使其与窗框和墙体的过渡自然平滑。
五、抹灰施工1.调配抹灰砂浆:根据施工要求和外墙材料选择合适的抹灰砂浆,并按照配比要求进行调配。
2.抹灰施工方法:(1)打湿基层:在抹灰前先将基层表面打湿,提高抹灰砂浆的附着力。
(2)底层抹灰:将调配好的抹灰砂浆均匀涂抹在基层上,并用木批进行整平和压实。
(3)中层抹灰:底层抹灰初凝后,进行中层抹灰,使墙面更加平整和光滑。
外墙面抹灰外墙面抹灰的施工工艺外墙面抹灰的工艺步骤分为以下六步, 分别是:“ 基层处理→刷界面剂→基层抹灰→二次刷界面剂→卷材铺贴→面层抹灰” ,通过环环紧扣的这六个步骤,便在墙体表面形成了一层坚实、牢靠的防护层,彻底解决了框架梁与填充墙之间渗水、裂缝现象。
(1基层处理:抹灰前将砖墙面、混凝土面基层表面的灰尘、污垢和油漆等杂物和附着物清清除干净, 再将砖墙部位浇水湿润,这里注意应提前一天浇水,抹灰时,表面始终保持湿润。
在不同的界面处,比如砖墙与混凝土墙交接处,用射钉枪钉上钢丝网固定,钢丝网宽度不小于 300mm.(2刷界面剂:将界面剂(如 108胶按 1:4的水灰比调成厚糊状,并充分搅拌均匀,放置 5-10min (如界面剂变稠 ,再适当加入少量水调匀,然后用泥板涂抹在基层面上。
注意调制好的界面剂应在 5-6h 内用完,这样它的和易性才会比较好。
(3基层抹灰:界面剂涂抹 10-20min 后,再按要求抹底层砂浆,底层砂浆厚度以 5mm 为宜,如果一次抹得太厚,由于内外收水快慢不同,易产生开裂,甚至起鼓脱落。
抹完后用木抹子搓平即可。
(4二次刷界面剂:将界面剂按 1:4的水灰比调成厚稠状,并充分搅拌均匀,放置 10min ,待界面剂变稠后,再抹在底层砂浆上。
(5卷材铺贴:当底灰施工 7-8成干时,在底灰上均匀反复的涂刷界面剂,切忌界面剂不宜过厚,放置 10min ,待其变稠后再进行涂刷。
最后进行卷材铺贴,用剪刀把 PPP 多层高分子新型复合防水卷材剪成 300×1000mm , 150×1000mm 的一半贴在梁上, 150×1000mm 的另一半贴在砖墙上, 卷材的搭接范围≥150mm. 在铺设 PPP 多层高分子新型复合防水卷材时,一定要边铺边用刮板从一侧向另一侧刮平,并且将里面的气泡赶出使卷材铺贴平整,粘贴密实。
如果有里面含有气泡,就会导致砂浆起鼓脱落,达不到铺贴效果。
一、室外装饰工程的细部做法l、墙基体的检查验收:室外装饰工程施工前,应在主体分部工程验收的基础上,进一步对墙基体进行全面检查,认真处理好各项遗留问题,其主要内容有:(1)对主体工程施工中造成的混凝土墙面,框架柱或构造柱,梁等凹凸较大的部位必须剔凿补平.剔凿部位要弹线,认真剔凿平整(宜由有经验的石工剔凿为好).较深的凹面要刷净后,用水冲洗湿透,再用1:3水泥砂浆分层抹压直至与基体表面基本平整。
(2)对门窗的安装位置进行最终校验,口的两侧由顶层从上到下弹出垂直控制线;口的下框要拉水平通线,以免门窗口歪斜不正,错位,门窗框里出外进、上下不一致.误差超过标准要求的应提前予以修正。
(3)门窗框与墙体间的缝隙要分层嵌塞密实,由专人作为一道工序提前认真完成,并按门窗安装分项工程的“保证项目”;“基本项目”作检查验收.(4)墙面的灰尘、污垢和油渍等应清刷干净。
脚手架孔,施工洞口堵塞严实,外檐的窗台,窗套.腰线等提前补砌完毕。
(5)在框架填充墙墙体上抹灰时,由于混凝土与粘土砖墙两种不同基体材料的吸水和收缩性能不一致,此部位容易产生抹灰层表面裂缝的质量通病,故宜在此部位抹底灰前;预先用与抹底灰相同的砂浆在接缝处抹一遍过渡层 (厚5—7毫米),每侧超过接缝不小于1的毫米,待其干燥收缩基本稳定后再进行大面积抹底灰作业。
(6)垃圾出灰门、通风孔篦子、穿墙出水口和阳台栏杆等外檐上的各种埋件安装调整完毕。
2.编制质量设计,坚持“两遍完成”外墙面装饰工程施工前,必须在单位工程施工组织设计(施工方案)的基础上,由项目负责人认真编制质量设计,确定合理的施工顺序与方法,提出对装饰工程的质量有关分项应达到的质量目标和进行工序质量控制的具体要求,以确保装饰工程质量。
根据质量设计的有关要求,先做样板,待样板检查验收达标后再全面施工。
为了确保外墙面装饰工程的质量,要坚持‘两遍完成’,饰面基层施工前应先在墙面、大角、柱、垛、门窗口、檐口、阳台和腰线等部位弹出控制线,找规矩,贴灰饼,冲筋。
