内墙抹灰施工细部作法图文详解
- 格式:docx
- 大小:5.97 MB
- 文档页数:25
施工标准作法系列抹灰工程1原材料A1:抹灰砂浆拌制采用河砂(过筛级配中砂)。
大面施工前必须送检合格A2:使用普通硅酸盐水泥,强度等级不少于32.5#。
水泥防止受潮、结块。
大面施工前必须送检合格A3 :内墙抹灰掺加CL添加剂。
重量配合比为:水泥:砂:水:CL专用添加剂 = 330㎏:1350㎏:230㎏:1.2㎏2砂浆搅拌场设置要求A4:砂子堆放要求:设置专门的砂池A5:水泥堆放要求:大批量水泥放置在仓库保存,搅拌场少量水泥须上盖下垫,防止受潮A6 :傻瓜式配合比牌:将重量换算成容器计量,便于操作A7:配备称量设备,适时校对。
图为改装的吊秤A8:采用滚筒式搅拌机拌制砂浆。
搅拌场外观设置参图片3图纸深化A9:测量控制线图 A10:灰饼布置图。
灰饼布置规那么:大面不少于两排,间距≤1800mm,门窗洞口边、阴阳角均须布置A11:门窗洞口收边控制线图4工作面要求A12 :喷浆前将基面灰尘进展清理A13:采用机械喷浆工艺A14:管线槽先用砂浆修平、挂网A15 : 砖墙与混凝土交接部位挂钢丝网250mm宽,如有错台先用砂浆补平A16:外墙加气块墙面满挂钢丝网,砖墙与砼交接处伸入砼面125mm宽A17: 采用激光贴饼工艺A18:烟道、水电管井也须采用激光贴饼。
保证现场与设计尺寸一致A19〔1〕: 大面灰饼不少于两排,间距≤1800mmA19〔2〕:门窗洞口边须设灰饼A19〔3〕:阴阳角须设灰饼A19〔4〕:独立梁的侧边须设灰饼A19〔5〕: 梁底、飘板天花:拉水平线或贴饼进展抹灰;当梁宽度、飘板天花进深尺寸≥400mm时,必须通过贴饼控制水平度、平整度A20:抹灰前浇水湿润基面A21: 户内抹灰前,地面满铺铁皮,有效减少落地灰A22:抹灰前,电箱、电盒须做保护盖或塞泡沫块进展保护,防止抹灰过程中被砂浆污染A23:抹灰准备工序必须经过验收,并存档验收资料5 施工工具A24:抹刀A25:刮板A26:刮尺A28:阴/阳角抹刀A30:普通斗车。

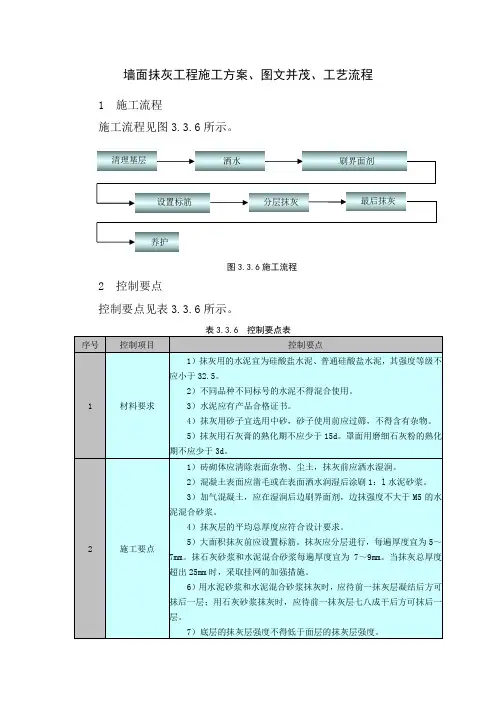

墙面抹灰工程施工方案、图文并茂、工艺流程1 施工流程施工流程见图3.3.6所示。
2 控制要点控制要点见表3.3.6所示。
表3.3.6 控制要点表序号控制项目控制要点1 材料要求1)抹灰用的水泥宜为硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于32.5。
2)不同品种不同标号的水泥不得混合使用。
3)水泥应有产品合格证书。
4)抹灰用砂子宜选用中砂,砂子使用前应过筛,不得含有杂物。
5)抹灰用石灰膏的熟化期不应少于15d。
罩面用磨细石灰粉的熟化期不应少于3d。
2 施工要点1)砖砌体应清除表面杂物、尘土,抹灰前应洒水湿润。
2)混凝土表面应凿毛或在表面洒水润湿后涂刷1:l水泥砂浆。
3)加气混凝土,应在湿润后边刷界面剂,边抹强度不大于M5的水泥混合砂浆。
4)抹灰层的平均总厚度应符合设计要求。
5)大面积抹灰前应设置标筋。
抹灰应分层进行,每遍厚度宜为5~7mm。
抹石灰砂浆和水泥混合砂浆每遍厚度宜为7~9mm。
当抹灰总厚度超出25mm时,采取挂网的加强措施。
6)用水泥砂浆和水泥混合砂浆抹灰时,应待前一抹灰层凝结后方可抹后一层;用石灰砂浆抹灰时,应待前一抹灰层七八成干后方可抹后一层。
7)底层的抹灰层强度不得低于面层的抹灰层强度。
清理基层洒水刷界面剂设置标筋分层抹灰最后抹灰养护图3.3.6施工流程序号控制项目控制要点8)水泥砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。
9)抹灰前必须全面检查门窗框是否安装牢固,是否方正平整,是否安装正确,如发现问题,要进行认真调整,使其符合设计及验收规范的要求。
10)抹灰前必须把门窗框和墙连接处的缝隙用1:3水泥砂浆嵌塞密实,门口要设置铁皮、木板或木架保护。
11)抹过灰后随即清擦粘在门框上的残余砂浆,并清擦干净。
对铝合金门窗框一定要粘贴保护膜,并一直保持到竣工交验前清擦玻璃时撕除。
12)在施工当中,推小车或搬运模板、脚手架钢管、跳板、木材、钢筋等材料时,一定注意不要碰坏口角和划破墙面,抹灰用的大木杠、铁锹把、跳板等不要靠墙依墙放着,以免碰破墙面或将墙面划成道痕。
内墙抹灰施工工艺要点及流程1、操作流程:基层清理→浇水湿润基层→吊垂直、套方、找规矩→做灰饼→水电预埋件→安装门框→做护角→抹底层灰和中层灰→抹面灰→拉毛→清理→养护→质量检查,做标识。
2、基层处理:2.1抹灰前,将填充墙、混凝土墙等基体表面的灰尘、污垢和油渍等应清扫除净,露出的钢筋头、铁丝头应剔除,斜砌等部位应堵严实和补砌整齐,门窗过梁、构造柱等表面突出部分凿平,对有蜂窝、麻面、露筋、疏松部分的混凝土表面应凿到实处、清洗干净然后用1:2.5水泥砂浆分层补平压实。
2.2用1:1水泥粗砂砂浆对抹灰墙体进行甩浆处理,要求喷刷均匀,呈毛钉状,同时加强养护,使水泥砂浆有较高的强度,与砼墙面粘结牢固。
2.3为了防止钢筋砼与砌体间的收缩裂缝的产生,在空心砖墙与砼墙柱梁面交接处,在砌块走线开槽处,铺设钢丝网,缝两边各搭接100mm。
2.4若填充墙材质为加气混凝土砌块,为防止墙体抹灰表面收缩裂缝的产生,在其墙体抹灰表面满贴防裂网,使用外墙保温用的抗裂耐碱网格布,纵横向搭接宽度150㎜。
3、墙面浇水:抹灰前应用细管或喷壶自上而下浇水湿透,一般在抹灰前2d进行,每天不少于2次。
4、找规矩:根据设计图纸要求的抹灰等级,按照基层平整垂直情况,用一面墙作基准先用方尺规方。
房间面积较大时,应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线。
随即规矩阴角,在距墙阴角100mm处吊垂直线并弹出铅锤线,再按地上弹出的墙角线往墙上翻引弹出阴角的两面墙面抹灰层厚度控制线。
5、做灰饼:套方找规矩做好后,以此做灰饼(打底子)。
操作时先贴上灰饼再贴下灰饼,选择好下灰饼的准确位置,再用靠尺板找好垂直于平整,灰饼用1:3水泥砂浆做成5cm见方,对着的墙体其灰饼要位置对应,以便用激光测距仪测量室内净尺寸,对灰饼进行相应调整。
6、抹水泥踢脚板:洒水润透墙面,并把污物冲洗干净,用水泥砂浆抹底层,表面用2m长靠尺刮平,再用木抹子搓毛,常温下待第二天抹面层砂浆,面层采用1:2.5砂浆抹平压完。
内墙面一般抹灰1、施工前的准备按规范规定要求,施工材料水泥具有合格证及检验合格报告;砂具有筛分报告;生石灰提前15天以上熟化;砂在施工前用3m M 3mm 筛网筛过;按设计要求,检验各部分埋设管线,预埋件等施工完毕,避免重复施工;2、施工工艺流程及顺序基层处理—打巴出柱—抹护角—润湿墙面—抹底糙灰—抹中层糙灰(找平层)—抹墙裙踢脚线底糙灰—抹墙裙踢脚线中层糙灰—设计为吊筋平顶时,插入平顶筋安装和地面施工—润湿墙面—抹罩面灰。
施工顺序按先天棚,后墙面进行。
3、施工过程1)基层处理:基体表面的灰尘、污垢和油渍等清除干净,用沥青麻刀将门窗框与墙的间缝填塞严密,并用1:2.5 水泥砂浆嵌补平整密实,同时脚手架眼及水电暗管安装后的孔槽分层填实补平。
混凝土基体表面洗刷,加气混凝土墙面先勾缝和修补缺棱掉角。
2)检查墙面平整度和垂直度:从房间的四角起吊垂直线进行打巴,每隔1.2 米打一个巴子,巴子砂浆配合比和糙灰相同。
基平面尺寸为30X 30毫米,巴子砂浆凝固后进行出柱,柱两侧应割整齐,宽30毫米。
巴、柱的上表面和找平层相平,随后用1:2 水泥砂浆做门口阳角和墙、柱砖角的护角。
护角高度不低于2 米,每侧宽度不小于50 毫米,护角分三遍抹成,即两遍糙灰,一遍罩面灰,如设计为暗护角,表面和墙面相平。
操作时用阳角抹子和直尺通直,做到角度方正,棱角整齐一致。
3)抹底糙灰:抹灰前洒水润湿墙面,特别是加气混凝土墙,吸水量大,吸水慢,采用提前天多次洒水湿透,事先用水泥:石灰膏:砂= 1:1. 4 混合砂浆勾缝和修补缺棱角掉角。
混凝土和加气混凝土墙均先刷一遍801胶水泥浆,配合比为水泥:801胶:水=1: 2: 8,刷后紧接着抹灰,不让801 水泥浆干燥。
抹灰时用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。
厚度5 毫米左右,做成毛面,砂浆配合比按设计要求。
当设计无要求时,根据不同基层和不同的罩面要求选用不同的配合比,一般砖墙用水泥:石灰膏:砂=1:1: 6 混合砂浆。

全套图⽂讲解抹灰施⼯⼯艺——全⽅位解析⼀、抹灰质量标准⼆、主要机械设备及⼯具四、原材料4.1 现场应优先采⽤预拌砂浆。
4.2 ⽔泥采⽤集装箱库房存放,避免受潮、结块,采⽤复合硅酸盐⽔泥32.5#。
施⼯前必须送检合格。
4.3 抹灰砂浆拌制采⽤河砂(粒径0.35-0.5 mm),严禁采⽤超细砂。
施⼯前必须送检合格。
4.4 混合砂浆可按配合⽐添加⽯灰膏改善和易性。
严禁在砂浆中添加“砂浆王”。
4.5 墙⾯甩浆所配置的⽔泥浆⽤胶,必须是现场熬胶。
4.6 不同墙体结构交接处线槽修补处可采⽤钢丝⽹。
固定钢丝⽹需采⽤粘钉。
4.7 线盒封堵50mm厚聚苯板。
五、施⼯准备5.1 抹灰控制线要求:利⽤砌体或主体结构的200控制线,作为抹灰的185(180)控制线,如缺失或不清晰,应补充弹线。
5.2 灰饼布置要求:⼤⾯不少于两排,间距≤1500mm且≥1200mm,距离门窗洞⼝边、阴阳⾓⼩于200mm。
5.3 墙⾯抹灰完成后,应在墙体上弹建筑﹢500mm线,窗洞⼝应根据外墙⽴⾯排版及建筑﹢500mm线弹窗洞⼝收边控制线,控制线距抹灰完成后窗边150mm。
⼀般窗洞⼝长宽⽐窗框尺⼨⼤10mm。
5.4 ⼊户门洞⼝粉刷应充分考虑楼地⾯厚度以及门框⾼度,门框顶部空隙按10mm留设,避免门头空隙过⼤六、⼯作⾯要求6.1 喷浆前将房间内墙⾯上钢筋头、拉丝杆、铁钉全部切割(要求切割后不⾼于墙⾯)完毕,墙⾯上模板条、模板⽪、⽅⽊条、双⾯胶条全部清净。
6.2 主体、⼆次构件胀模处提前剔凿。
6.3 房间内建筑垃圾、砼、杂物等全部清理⼲净,且办理了交接单。
6.4将错台、灰浆不饱满的砌缝,⽤胶灰或细⽯混凝⼟填塞密实,±0.00以上有外保温的混凝⼟结构外墙穿墙对拉螺杆孔洞采⽤橡胶塞封堵,橡⽪塞凹进外墙⾯3-5mm,涂抹抗裂砂浆。
6.5 抹灰前,电箱、电盒须做保护盖或内填塞聚苯⼄烯泡沫塑料块,防⽌抹灰过程中被砂浆污染。
6.6 依据灰饼拉线控制线盒、开关箱出墙位置,要求与罩⾯灰平齐。
图解内墙抹灰细部做法内墙抹灰细部做法施工流程:墙面处理墙面浇水润湿基层处理吊垂直、抹灰饼、冲筋弹灰层控制线抹底层砂浆抹罩面灰墙面处理:抹灰前墙体上对剔凿的管线槽进行整修完善抹灰前墙体上对线盒进行整修完善填充墙清理干净浇水湿润墙面基层处理:用笤帚甩毛用笤帚甩上一层1:1稀粥状水泥细砂浆(内掺20%108胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。
吊垂直、抹灰饼:用靠尺板从顶部向下吊垂直抹灰饼用靠尺板在灰饼上冲筋确定灰饼厚度在墙上挂灰层控制线,在墙中间加抹灰饼便于控制抹灰厚度墙面线槽修补完外挂钢丝网防止抹灰裂缝铁丝网用钉固定宽度不少于200mm工艺要点:1)墙体处理。
抹灰前检查加气混凝上墙体,对松动、灰浆不饱满的拼缝及梁、板下的顶头缝,用砂浆填塞密实。
将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。
墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞应用1:3水泥砂浆整修密实、平顺。
修补后在剔槽的部位挂钢丝网,用铁钉固定,防止线管开槽墙体抹灰后出现裂缝。
2)洒水湿润。
将墙面浮土清扫干净,分数遍浇水湿润。
由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。
3)贴灰饼、冲标筋。
用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。
一般水平及高度距离以1.8m为宜。
用1:3水泥砂浆,做成50mm见方的灰饼。
灰饼厚度以满足墙面抹灰达到垂直度的要求为宜。
上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据。
冲筋:依照已贴好的灰饼,从水平或垂直方向各灰饼之间用水泥混合砂浆冲筋,反复搓平,上下吊垂直。
抹底层砂浆:抹底层砂浆时提前一天用水浇湿墙面抹底层砂浆浇水量以水分渗人砌块深度8- 10㎜为宜,且浇水宜在抹灰前一天进行。
