内墙抹灰细部作法(工艺做法 细部照片)_secret
- 格式:doc
- 大小:11.10 MB
- 文档页数:20
内墙抹灰细部作法本工程细部作法应用于*****作宅小区工程9#楼,建筑层数11层,建筑面积10319.84m2,采用中级抹灰,抹灰范围为室内砼墙及砖砌墙。
水泥砂浆抹灰,水泥:砂体积比为1:3。
不同材质、水电洞口剔凿处加铺玻璃丝网格布防止裂缝,400mm宽每边200mm,防止两种材质的不同产生变形造成裂缝。
一、材料要求水泥:水泥采用P.C 32.5复合硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用。
砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用。
砂子过筛检查后台二、主要机具主要机具:砂浆搅拌机、、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等。
三、作业条件1、首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
2、抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺人少量麻刀嵌塞,使其塞缝密实。
3、将过梁、混凝土墙面及砖砌墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用斜砖砌严实。
4、管道穿越墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、配电箱安装完毕,接线盒用纸堵严。
内墙面抹灰主要施工工艺内墙面抹灰主要施工工艺一、准备工作内墙面抹灰是在建筑工程中非常常见的工序,其主要目的是增加墙面的平整度,改善墙体的抗渗性和防火性能。
在进行内墙面抹灰前,需要进行一些必要的准备工作,如下所述。
1.1.墙面清理:首先需要对墙面进行清理,将墙面上的灰尘、油污等杂物清除干净。
可以使用扫帚或者吸尘器进行清理。
1.2.墙面检查:在进行抹灰之前,需要检查墙面是否有裂缝或者其他破损。
如果发现有裂缝,需要进行修补,并确保墙面表面平整。
1.3.墙体处理:在抹灰之前,需要对墙体进行处理。
具体方法可以根据具体情况采取,例如对吸水性较强的墙体可以进行预湿处理。
1.4.防护措施:在施工之前,需要对墙壁周围的门窗、地面等进行保护,避免灰浆污染。
二、内墙面抹灰主要工艺步骤2.1.划线和基层处理:在进行抹灰之前,首先需要在墙面上划线。
通过线条的标示,可以确保抹灰的平整度和均匀度。
同时需要注意对基层进行充分处理,使其平整、牢固。
2.2.挂网:为了增加墙面的粘结力,常常在基层上进行网布的抹灰。
可以根据需要选择不同种类的网布,如玻纤网、金属网等。
将网布按比例切割合适的大小,然后用墙面抹灰砂浆将其固定在基层上。
2.3.打底抹灰:打底抹灰是整个抹灰工艺中的重要步骤。
打底抹灰需要控制好水泥砂浆的比例,以及工人熟练的抹灰技术。
在进行抹灰时,需要注意保持墙面的水平度和垂直度,避免出现不平整的现象。
2.4.中层抹灰:中层抹灰是在打底抹灰之后进行的。
中层抹灰的主要目的是增加墙面的厚度和平整度。
在进行中层抹灰时,需要注意保持墙面的一致性,避免出现明显的厚度变化。
2.5.面层抹灰:面层抹灰是最后一道抹灰工序。
在进行面层抹灰时,需要选择合适的抹灰砂浆,以及熟练的抹灰技术。
同时也需要注意保持墙面的平整度和垂直度。
三、施工中的注意事项3.1.抹灰材料的选择:在施工中需要选择优质的抹灰材料,如优质水泥、石膏、石膏粉等。
选择合适的抹灰材料,对于施工质量的提高至关重要。
内墙抹灰施工操作工艺

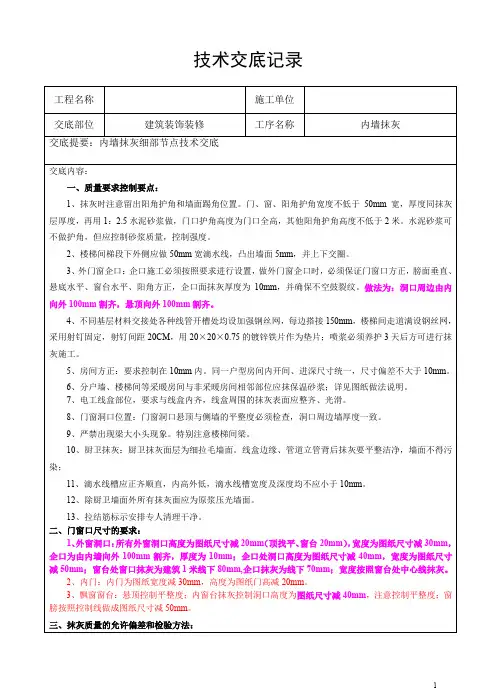

建筑做法
1、卫生间、厨房内墙抹灰做法:15厚1:2.5水泥砂浆找平;
2、厅房内墙抹灰做法:素水泥浆一道(内掺建筑胶水),9厚1:0.5:3水泥石灰膏砂浆打底扫毛或划出纹道,面层5厚1:0.5:2.5水泥石灰砂浆压实赶光到板底;
3、所有内墙阳角均做50宽2000高15厚1:2水泥砂浆护角。
操作工艺
工艺流程;基层处理——固定加强网——吊垂直抹灰饼——墙面充筋——抹底灰——抹罩面灰。
基层处理:抹灰前基层表面的尘土、污垢、油渍等应清除干净,如有粉状隔离或油污应用钢刷刷净;检查基体表面的平整度,要顺着墙面看准凸出的部分行修整,剔除所有墙板砼凸出部分,对蜂窝、麻面、露筋处用1:3水泥砂浆补平,把外露钢筋头和铁丝等物要先剔除净。
墙面浇水:墙面在抹灰前一天应用胶皮管自上而下浇水润透,抹灰时再用扫帚淋水;
甩浆:将1:1水泥细砂浆,用扫帚甩到墙上,甩点应均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘到砼光面上,并有较高强度,手掰不动不止。
固定加强网:不同材料基体交接处,水、电管槽处、电箱洞口边加设加强网,每边搭接不小于100MM。
加强网粘贴不符合要求不允。

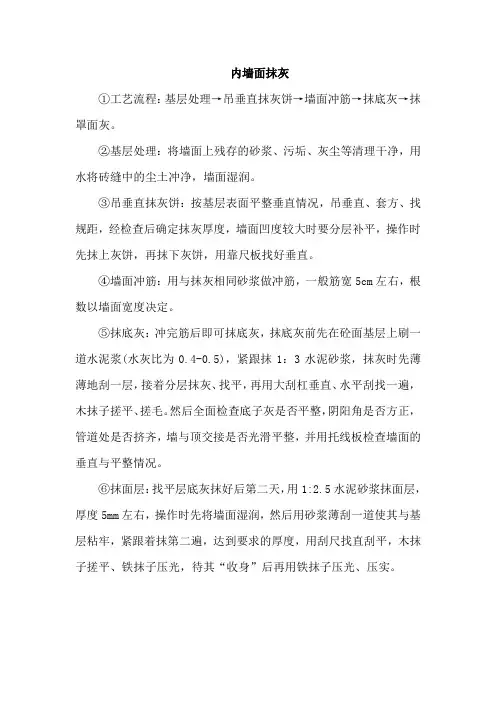

内墙面抹灰
①工艺流程:基层处理→吊垂直抹灰饼→墙面冲筋→抹底灰→抹罩面灰。
②基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水将砖缝中的尘土冲净,墙面湿润。
③吊垂直抹灰饼:按基层表面平整垂直情况,吊垂直、套方、找规距,经检查后确定抹灰厚度,墙面凹度较大时要分层补平,操作时先抹上灰饼,再抹下灰饼,用靠尺板找好垂直。
④墙面冲筋:用与抹灰相同砂浆做冲筋,一般筋宽5cm左右,根数以墙面宽度决定。
⑤抹底灰:冲完筋后即可抹底灰,抹底灰前先在砼面基层上刷一道水泥浆(水灰比为0.4-0.5),紧跟抹1:3水泥砂浆,抹灰时先薄薄地刮一层,接着分层抹灰、找平,再用大刮杠垂直、水平刮找一遍,木抹子搓平、搓毛。
然后全面检查底子灰是否平整,阴阳角是否方正,管道处是否挤齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。
⑥抹面层:找平层底灰抹好后第二天,用1:2.5水泥砂浆抹面层,厚度5mm左右,操作时先将墙面湿润,然后用砂浆薄刮一道使其与基层粘牢,紧跟着抹第二遍,达到要求的厚度,用刮尺找直刮平,木抹子搓平、铁抹子压光,待其“收身”后再用铁抹子压光、压实。
内墙抹灰施工方法一、施工准备成品砂浆就位、施工人员就位、抹灰工具就位、检测工具就位、基层墙体砌筑完毕、钢丝网钉设完毕、烟道安装完毕、墙面喷浆完毕。
二、工艺流程1、室内普通墙面:基层清理、墙面浇水湿润→墙面喷浆→墙面浇水养护→根据墙体控制线找方贴灰饼→墙面抹灰找平→表面压光→门窗洞口找口→养护。
2、卫生间墙面:基层清理、墙面浇水湿润→墙面喷浆→墙面浇水养护→根据墙体控制线找方贴灰饼→墙面抹灰找平→表面压光(底部往上1.8米高)→涂刷1.2mm厚LM防水涂料→表面甩浆→面层抹灰找平→表面扫毛。
3、厨房墙面:基层清理、墙面浇水湿润→墙面喷浆→墙面浇水养护→根据墙体控制线找方贴灰饼→墙面抹灰找平→表面扫细毛→门窗洞口找口→养护。
4、保温墙面:墙面清理→墙面浇水湿润→根据墙体控制线找方贴灰饼→墙面分层抹保温层找平→抹抗裂砂浆复合耐碱网格布→门窗洞口找口→养护。
三、技术要求1、抹灰厚度要求:普通抹灰为8-12mm。
厨卫墙面每层为8mm。
保温墙面为分户墙为15mm、变形处两侧墙体为25mm、及采暖与非采暖房间相邻一面墙体及南阳台南侧墙面20mm、抗裂砂浆厚度为3mm,不得大于5mm。
楼梯间为25mm厚的玻化微珠砂浆。
(具体详见平面图)阳台底板及飘窗顶板上下两面需要做20mm厚的保温颗粒,抹5mm抗裂砂浆面层.表面拉毛处理.2、面层要求:普通抹灰为表面压青光,一遍成活不得挂水泥膏面层。
厨卫墙面为水泥砂浆拉细毛。
保温为抗裂砂浆面层压光。
3、普通墙面抹灰要求一次到底,底部需要留5cm可不抹灰。
但是保温墙体下侧应该预留180mm高的踢脚,此踢脚应为水泥砂浆抹灰。
4、室内洞口应该及时的找口,尺寸为洞口尺寸减去30mm,即800mm的门口应找口抹灰后应为770mm,其他室内洞口一样。
外墙窗口待安装完成窗框后进行找口处理。
窗台应该应为水泥砂浆压光。
门上口应该根据尺寸抹反手灰,要求采用夹条过平后抹压,阳角必须采用阳角掳角。
使其顺直光滑。

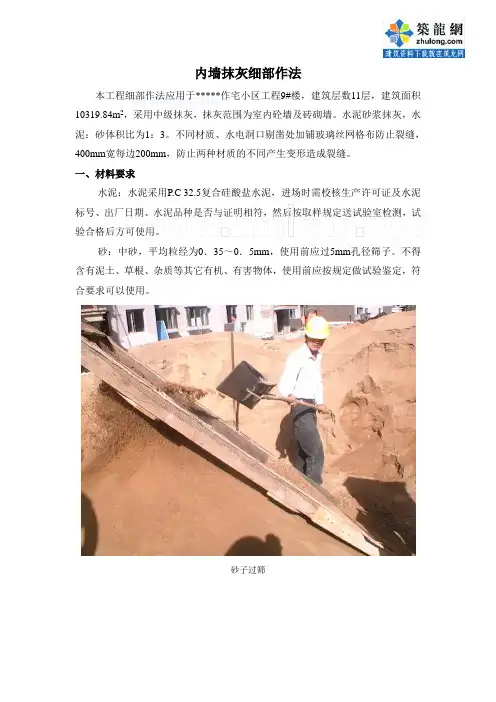

内墙抹灰施工交底本工程采用中级抹灰,抹灰范围为室内砼墙及砖砌墙;水泥砂浆抹灰,水泥:砂体积比为1:3;不同材质、水电洞口剔凿处加铺玻璃丝网格布防止裂缝,400mm宽每边200mm,防止两种材质的不同产生变形造成裂缝;一、材料要求水泥:水泥采用普通硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用;施工现场水泥集中堆放在水泥棚内,水泥棚垫高较室外地面高300㎜;砂:,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子;不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用;砂浆配合比:部位工程做法图集室内抹灰运动中心混合砂浆内墙大堂、商场、走廊;贵宾休息室;壁球室、VIP休息室、羽毛球室、网球室;健身大厅、瑜伽房、有氧操房、私教、工作间、服务间二至四层电梯厅、走廊、咖啡厅1.内墙涂料厚1::水泥石灰膏砂浆压实赶光厚1::3水泥石灰膏砂浆找平扫毛厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道5.刷界面处理即一道6.内墙体L06J002内墙5水泥砂浆墙面室内其它房间 1.内墙涂料厚1:水泥砂浆压实赶光厚1:3水泥砂浆找平扫毛厚1:3水泥砂浆打底扫毛或划出纹道5.内墙体L06J002内墙1图1:砂子过筛25、28楼其它室内墙体 1.内墙涂料厚1::水泥石灰膏砂浆压实赶光厚1::3水泥石灰膏砂浆找平扫毛厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道 5.刷界面处理即一道6.内墙体L06J002内墙5卫生间、厨房面砖防水内墙1.8米高度至吊顶以上100不掺加防水剂1、5厚面砖,擦缝材料擦缝2、3~4厚瓷砖胶粘剂,揉挤压实3、15厚1:水泥砂浆内掺3%-5%防水剂4、刷界面处理剂一道5、加气混凝土砌块墙L06J002内墙30地下室内墙水泥砂浆内墙1、内墙涂料2、5厚1:水泥砂浆压实赶光3、6厚1:3水泥砂浆找平扫毛4、9厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道5、刷界面剂一道6、内墙体面砖防水内墙带保温卫生间邻阳台处1、白水泥擦缝或1:1彩色水泥细砂砂浆勾缝2、5-7厚面砖3、4厚强力胶粉泥粘结层,揉挤压实4、厚聚合物水泥基复合防水涂料防水层5、30厚玻化微珠保温材料6、界面砂浆7、基层墙体砂浆必须按配合比进行配料搅拌,配料时要过磅秤,确保砂浆强度符合设计要求二、主要机具主要机具:砂浆搅拌机、、平锹、筛子孔径5mm,窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等; 图2:建筑一米线1、首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并在各楼层墙体上弹好建筑+100cm水平线如图2;2、抹灰前,应检查门窗洞口位置是否正确,门窗洞口位置按要求上下吊通线,按设计要求大小吊线打灰饼;3、将、混凝土墙面及砖砌墙等表面凸出部分剔平如图3,对蜂窝、、露筋等应剔到实处,刷素水一道内掺水重10%的801胶,用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用干硬性水泥砂浆填塞严实;图3:凸出部分剔凿图4:修补不平墙体及螺杆洞4、管道穿越墙洞和楼板洞及时安放,并用C30细石混凝土加膨胀剂分两层填嵌密实;电线管、配电箱安装完毕,用聚苯板堵严;图5:修补穿墙及穿板洞口图6:线盒,箱体封堵5、砖墙等基体表面的灰尘、污垢和油渍等清除干净,并洒水湿润;6、根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作;7、室内大面积施工前应确定施工方案,先做样板间,经监理和我单位验收合格后再正式施工;8、屋面防水工程完工前进行室内抹灰施工时,必要时采取防水措施;四、操作工艺工艺流程:墙面清理→浇水润湿→涂刷界面剂→吊垂直、抹灰饼冲筋→抹底层砂浆→抹罩面灰→养护五、施工要点1、墙面清理:抹灰前检查砌筑墙体,对松动、灰浆不饱满的拼缝及梁,板下的顶头缝,用水泥砂浆填塞密实;将露于墙面的舌头灰刮净,凸出墙面不平整的部位剔凿平整,坑凹不平,缺楞,设备管线槽、脚手孔洞用1:3水泥砂浆整修密实、平顺;用吊线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好;图7:墙面清理2、浇水润湿:将墙面浮土清扫干净,分数遍浇水湿润;墙面应用细管自上而下浇水湿渗人深度8~10mm 为宜,且浇水宜在抹灰前一天进行,遇风干天气;抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水以利砂浆强度增长,不出现空鼓、裂缝;3、抹灰施工前,必须针对不同材质的基体之间的缝处,根据要求钉挂宽度不小于300mm 的焊接钢丝网,钢钉间距不大于250mm;钢钉帽采用30×30的镀锌铁皮作为垫片;详见图8、9所示:3、墙面喷浆1喷涂抹灰所用砂浆稠度为90~110mm,其配合比是:1:3水泥砂浆加801建筑胶;喷涂必须分层连续进行图8:墙面洒水湿润砌块隔墙混凝土构件宽不小于300钉挂钢丝网混凝土构件混凝土构件图8:抗裂网示意图图9:抗裂网详图用见图10;3给灰浆机加料,调整合适的砂浆稠度,进行喷浆,喷浆厚度要稍高于标筋或专用定位尺,喷枪手要根据标筋或专用定位尺情况进行喷浆,根据墙体平整情况尽量做到均匀平整;引导喷枪以恒定速度沿水平方向快速来回移动,不可以做圆周喷浆;在喷洒墙面砂浆时,务必使喷枪稍稍向上翘,否则总是成直角地喷在墙面上;喷嘴与墙面的间距应为10~30cm见图11;,使其凝固在光滑的基层表面,养护48小时后用手掰不动为好;图10 铺彩条布图11墙面喷浆4、抹灰应采用双线控制,控制线距离墙体边线为300mm,便于房间套方,控制墙面平整度、垂直度;图12图12:房间规方图13 规方位置5、吊垂直、抹灰饼冲筋:本工程抹灰为中级抹灰;按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,最少不应少于7mm;操作时先贴上灰饼再贴下灰饼;贴灰饼时要根据室内抹灰要求选择灰饼的正确位置,一般灰饼不大于1500mm,离地300mm;用靠尺板找好垂直与平整;灰饼宜用1:3水泥砂做成5cm见方的形状;四个墙角灰饼做完稍干后,在上下左右贴灰饼表面挂通线,沿线每隔1.5m补做若干标准灰饼如图14,灰饼快干时,在灰饼之间抹100mm宽的砂浆冲筋,用刮杠刮平,厚度与灰饼平齐,待冲筋稍干后即可进行底层抹灰;图14:抹灰饼图15:门洞口灰饼6、抹底层砂浆:一般情况下,冲完筋约垂直2h左右就可以抹底灰,不要过早或过迟;先薄薄抹一层底子灰,接着分层装档、找平,再用大杠水平刮找一遍,用木抹子搓毛;然后全面检查底子灰是否平整,阴阳角是否方正,阴角交接处、墙与顶板交接处是否光滑平整,并用靠尺板检查墙面直与平整情况;抹灰面接槎应顺平,地面砂灰应及时清理干净;二层灰施工同底灰;图16:抹底层砂浆7、抹罩面灰:当底子灰二层灰六七成干时,即可开始抹罩面灰如底子灰过干应浇水润湿;罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平.按先上后下顺序进行,再赶光压实,然后用钢板抹子压一遍,最后用塑料抹子顺抹子纹压光,随即用毛刷蘸水将罩面灰染处清刷干净,不应甩破活如遇施工洞,可甩整面墙,但注意切齐;图17:面层收光图18:施工过程自检图19:梁下抹灰图20:门窗洞口抹灰控制线图21:门窗洞口抹灰顺直图22:施工洞口甩茬加设玻璃丝网格布8:细部处理修抹预留、电气箱、槽、盒:当底灰抹平后,应设专人先把预留、电器箱、槽、盒周边5CM的石灰砂浆清理干净,改用1:1:4水泥混合砂浆把洞、箱、槽、盒抹成方正、光滑平整要比底灰或标筋高2mm;图23:抹线盒方正图24:配电箱处抹灰9、质量检查.墙面平整度9.1.1 合格标准:0,3mm9.1.2 测量方法:9.1.2.1 利用2 米靠尺及塞尺,测量墙面平整度,每次测量时靠尺一端应伸至墙顶部或者墙根部,主要检查墙面四个角;墙面有门窗洞口的,靠尺应跨门窗洞口检测两次墙面平整度;9.1.2.2 每一面墙作为1 个实测区,累计15 个实测区;所选实测区不满足15 个时,需增加测尺密度;每一测尺的实测值作为一个合格计算点;图25:检查平整度.墙面垂直度9.2.1 合格标准:0,3mm9.2.2 测量方法:9.2.2.1 利用2 米靠尺,测量墙面垂直度,每次测量时靠尺一端应伸至墙顶部或者墙根部,与墙面平整度检测同步进行;9.2.2.2 每一面墙作为1 个实测区,累计15个实测区;每一测尺的实测值作为一个合格计算点;.阴阳角方正度9.3.1 合格标准:0,3mm9.3.2 测量方法:9.3.2.1 利用直角尺,检查抹灰阴阳角方正度,墙体转角处离地面300mm和1500mm各取一点进行实测;9.3.2.2 每面墙的任意一个阴角或阳角均可以作为1 个实测区,累计实测实量30 个实测区.门洞口高宽厚9.4.1 合格标准:-5,+5mm9.4.2 测量方法:9.4.2.1 高度偏差检查:利用现场1 米线测量门洞正面两侧高度与设计高度偏差,每个洞口取两个点;9.4.2.2 宽度偏差检查:利用卷尺或激光测距仪测量门洞正面宽度与设计宽度偏差,在门洞正面中部及端部各取一个测量点位,取其中偏差最大值作为一个有效样本点;9.4.2.3 门洞厚度偏差检查:利用卷尺测量门洞两侧墙体厚度与设计厚度偏差,在门洞两侧中部各取一个测量点,组成一组样本数据,视为一个有效样本点;.房间方正度9.5.1 合格标准:-3,+3mm9.5.2 测量方法:9.5.2.1 利用卷尺与楼面控制线形成90 度角测量控制线与墙面之间的距离;9.5.2.2 每面墙根部两端取2 个测量点,两个测量点之间的距离偏差在6mm 以内视为合格,该组数据的差值视为一个有效样本点;每间房间至少取8 个测量点;.房间开间、进深9.6.1 合格标准:-5,+5mm9.6.2 测量方法:9.6.2.1 每一个房间的开间和进深分别作为1 个实测区,累计实测实量10 个实测区;9.6.2.2 同一实测区内按开间进深方向测量墙体两端的距离,各得到两个实测值,比较两个实测值与图纸设计尺寸,找出偏差的最大值,其小于等于10mm 时合格;大于10mm 时不合格;张贴样板间标识六、抹灰注意要点1、砌块墙体大面抹灰要点抹灰前先用喷洒墙面一遍,喷洒时间不得太长,浸水不能过湿,过湿的墙体应待含水蒸发干后才能抹灰,冲洗的目的一是去除表面浮尘,二是湿润墙体、增强粘结力;2、阳角处抹灰要点室内墙面和柱面的阳角以及门窗洞口的阳角必须用1:2水泥砂浆抹出护角,护角高度不低于2m,每侧宽度为60mm,基本做法根据灰饼厚度抹灰,然后粘好靠尺板,并找方吊直,用1:2水泥砂浆分层抹平;3、面层抹灰要点开始抹面层砂浆以前,必须将底子灰表面划出纹道或拉毛,面层接槎要平齐,颜色要一致,表面光滑,罩面压光不少于两遍,面层完成后次日喷水养护;抹灰层在凝结前,应防止快干、水冲、撞击和振动;4、抹灰与其它工种和专业配合1抹灰工程操作时应充分考虑专业配合问题,抹灰前水、电管线及箱、盒应安装完毕,从时间上应交叉安排施工,防止抹灰后再剔凿,造成成品破坏;2抹灰工程与门窗安装工程做好配合,抹灰前门窗宜安装完毕,待抹灰至门窗部位时,必须检查门窗安装的位置和角度是否方正、垂直,不符合要求的应通知门窗安装人员予以修复,杜绝返工浪费现象发生;七、质量要求1、抹灰工程主控项目2、一般项目1抹灰表面光滑、洁净,接搓平整;2护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;3抹灰层总厚度应符合设计要求;3、抹灰允许偏差序号项目允许偏差MM检验方法普通高级1立面垂直度 4 3多功能检测尺检查2表面平整度4 3 用2m靠尺及塞尺检查3 阴阳角方正4 3用直角检测尺检查4分格缝直线度 4 3 拉5m线用尺检查5墙裙、勒脚上口直线度 4 3 拉5m线用尺检查八、应注意的质量问题1、砖墙、砼墙基层抹灰空鼓、裂缝原因分析:1基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层或底层吸收,影响粘结力;2配制砂浆和原材料质量不好,使用不当;3基层偏差较大,一次抹灰层过厚,干缩率较大;4线盒往往是由电工在墙面抹灰后自己安装,由于没有按抹灰操作规程施工,过一段时间易出现空裂;5在混凝土墙和砖墙交接处,由于砼墙和砖墙膨胀系数不同,经过一段时间后出现裂缝;6拌合后的水泥砂浆不及时使用完,停放时间过长,砂浆凝结;为了操作方便,重新加水拌合,以达到一定稠度,从而降低了砂浆强度为粘吉力,产生空鼓、裂缝;防治措施:1抹灰前的基层处理是确保抹灰质量的关键之一,必须认真做好;2墙面脚手眼等孔洞作为一道工序先用同种砖堵严密;用1:3水泥砂浆抹平;3不同基层材料相接处,挂400mm宽玻璃丝网格布,每边200mm;4抹灰前墙面浇水;砖墙基层浇水二遍,砖面渗水深度8-10mm,即可达到抹灰要求;混凝土墙吸水率低,抹灰前浇水湿润;避免刚抹的砂浆中水分被底层吸走,产生空鼓;此外,基层墙面浇水程度,还与季节、气候和室外操作环境有关,应根实际情况而定;5抹灰用的砂浆必须具有良好的和易性,并具有一定的粘结强度;6抹灰用的原材料和使用砂浆配合比应符合质量要求;2、抹灰面不平,阴阳角不垂直、不方正原因分析:抹灰前没有事先按规矩找方、挂线、做灰饼和冲筋,冲筋用料强度较低或冲筋过早进行抹面施工,冲筋离阴阳角较远,影响了阴阳角的方正;防治措施:1抹灰前按规矩找方,横线找平,立线吊直;2先用托线板检查墙面平整度和垂直度,决定抹灰厚度,在墙面上做灰饼,得用托线板在墙面的两下角做出灰饼,拉线,间隔1.5m做灰饼,冲筋宽同灰饼,再次得用托线板拉线检查,无误后方可抹灰;3经常检查修正抹灰工具,尤其避免刮杠变形后再使用;4抹阴阳角时应随时检查角的方正,及时修正;5罩面灰前进行一次质检验收,验收标准同面层,不合格处必须修正后再进行面层施工;九、成品保护措施①工种与工种、工种与专业应协调工作,密切配合,防止出现专业“打架”或交叉施工顺序不当造成返修;②水平运输车辆行走要注意避开抹灰成品,不得碰撞造成墙面残损,棱角破坏,搬运物体应注意不要撞击抹灰层;③抹灰面层完成后,任何人不得在上面乱涂乱画污染面层,要及时清擦干净残留在门窗框上的砂浆;④水泥砂浆抹灰完成后必须进行养护,防止造成干缩裂缝或空鼓;⑤必要时可在抹灰区域设置隔离护拦,以保护刚抹灰的成品;⑥要注意保护好楼地面,不得直接在地面上拌灰;。

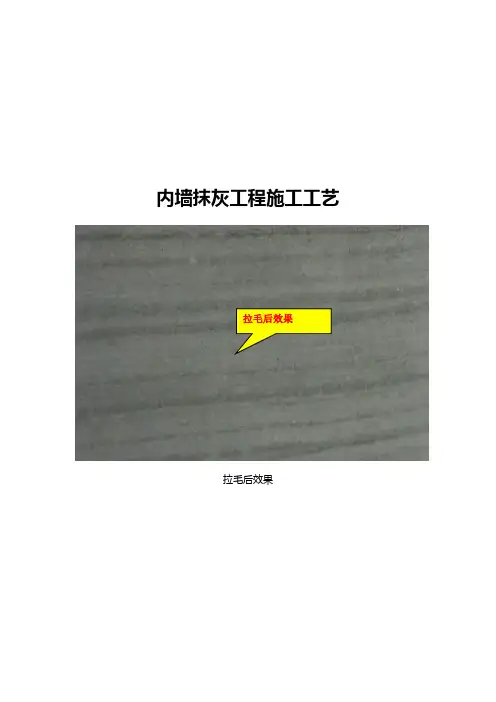

内墙抹灰工程施工工艺拉毛后效果拉毛后效果压光后效果压光后效果1、工艺流程:基层清理→喷浆→底层灰饼→抹底层灰→做面层灰饼→细部处理→抹面层灰→养护→清理。
2、操作工艺:2.1基层清理、浇水、润湿,混凝土凸出墙面的部位应剔除或切割掉,外墙螺杆眼先要采用发泡材料进行封堵。
2.2墙面喷浆。
2.3找规矩,进行灰饼、阳角护角(必须采用1:2水泥砂浆施工,护角部位的高度不应低于2m,每侧宽度不应小于50mm,灰饼尺寸不应小于为50mm见方)的施工;房间面积较大时,在距墙阴阳角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋(就是用1:3水泥砂浆将同一垂线上的灰饼连成一线,并用靠尺板以灰饼为基准找平)。
充筋宽度不小50mm。
2.4抹底层灰:上述准备工作做完后,即可进行抹底层灰,砂浆要做到随拌随抹,若有困难,砂浆搅拌与用完的时间不得超过2小时。
2.5抹面层灰:等底层灰抹完后,重新贴面层灰饼,灰饼厚度为8mm,第二天即抹面层。
2.6墙面抹灰的最后一道工序压光,必须朝一个方向顺直;厨卫间面砖基层抹灰在压光后用木蟹拉细毛处理。
3、质量要求:3.1阴阳角找方,设置标筋,分层赶平、修整,表面压光。
抹灰层的总厚度为不大于25mm。
3.2抹灰应分层进行,以便能粘结牢固,并能起到找平和保证质量的要求,如果一次抹得太厚,由于内外收水快慢不同,宜产生开裂,甚至起鼓脱落,每遍抹灰厚度一般控制如下:砂浆每遍厚度为5-8mm;内墙抹灰施工不少于两遍,严禁一遍成活;刮糙层厚度宜为8~10mm,但不应超过10mm;面层宜为5~8mmm。
3.3室内门框不安装,在抹灰时要注意洞口尺寸,洞口的抹灰厚度为每边15mm。
3.4在灰饼、护角、挂网与喷浆完成后对墙面进行湿润。
内墙抹灰细部作法本工程细部作法应用于*****作宅小区工程9#楼,建筑层数11层,建筑面积10319.84m2,采用中级抹灰,抹灰范围为室内砼墙及砖砌墙。
水泥砂浆抹灰,水泥:砂体积比为1:3。
不同材质、水电洞口剔凿处加铺玻璃丝网格布防止裂缝,400mm宽每边200mm,防止两种材质的不同产生变形造成裂缝。
一、材料要求水泥:水泥采用P.C 32.5复合硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用。
砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用。
砂子过筛检查后台二、主要机具主要机具:砂浆搅拌机、、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等。
三、作业条件1、首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
2、抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺人少量麻刀嵌塞,使其塞缝密实。
3、将过梁、混凝土墙面及砖砌墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用斜砖砌严实。
4、管道穿越墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、配电箱安装完毕,接线盒用纸堵严。
修补穿墙孔洞修补线盒5、砖墙等基体表面的灰尘、污垢和油渍等清除干净,并洒水湿润。
6、根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。
7、室内大面积施工前应确定施工方案,先做样板间,经监理和我单位验收合格后再正式施工。
8、屋面防水工程完工前进行室内抹灰施工时,必要时采取防水措施。
四、操作工艺工艺流程:墙面清理→浇水润湿→涂刷界面剂→吊垂直、抹灰饼冲筋→抹底层砂浆→抹罩面灰→养护五、施工要点1、墙面清理:抹灰前检查砌筑墙体,对松动、灰浆不饱满的拼缝及梁,板下的顶头缝,用水泥砂浆填塞密实。
将露于墙面的舌头灰刮净,凸出墙面不平整的部位剔凿平整,坑凹不平,砌块缺楞掉角,设备管线槽、脚手孔洞用1:3水泥砂浆整修密实、平顺。
用吊线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
2、浇水润湿:将墙面浮土清扫干净,分数遍浇水湿润。
墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇两次),使抹灰层有良好的凝结硬化条件,浇水量以水分渗人砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行,遇风干天气。
抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水以利砂浆强度增长,不出现空鼓、裂缝。
浇水湿润3、涂刷界面剂:为保证混凝土与抹灰墙体结合牢固,特将混凝土墙体拉毛,用滚刷刷上一层1:1稀粥状水泥细砂浆(内掺20%的砼界面剂拌制),使其凝固在光滑的基层表面,养护48小时后用手掰不动为好。
涂刷界面剂4、吊垂直、抹灰饼冲筋:本工程抹灰为中级抹灰。
室内砖墙抹灰层的平均总厚度为20mm。
按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,最少不应少于7mm。
操作时先贴上灰饼再贴下灰饼;贴灰饼时要根据室内抹灰要求选择灰饼的正确位置,一般灰饼间距不大于1500mm,离地30mm。
用靠尺板找好垂直与平整。
灰饼宜用1:3水泥砂做成5cm见方的形状。
四个墙角灰饼做完稍干后,在上下左右贴灰饼表面挂通线,沿线每隔1.5m补做若干标准灰饼,灰饼快干时,在灰饼之间抹100mm宽的砂浆冲筋,用刮杠刮平,厚度与灰饼平齐,待冲筋稍干后即可进行底层抹灰。
吊垂直抹灰饼每隔1.5m挂线补做灰饼冲筋5、抹底层砂浆:一般情况下,冲完筋约垂直2h左右就可以抹底灰,不要过早或过迟。
先薄薄抹一层底子灰,接着分层装档、找平,再用大杠水平刮找一遍,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方正,阴角交接处、墙与顶板交接处是否光滑平整,并用靠尺板检查墙面直与平整情况。
抹灰面接槎应顺平,地面砂灰应及时清理干净。
抹底层砂浆刮杠找平梁下抹灰门洞口抹灰窗口顺直施工洞口甩茬加设玻璃丝网格布修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应设专人先把预留孔洞、电器箱、槽、盒周边5CM的石灰砂浆清理干净,改用1:1:4水泥混合砂浆把洞、箱、槽、盒抹成方正、光滑平整(要比底灰或标筋高2mm)。
抹线盒方正配电箱处抹灰6、抹罩面灰:当底子灰六七成干时,即可开始抹罩面灰(如底子灰过干应浇水润湿)。
罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平.按先上后下顺序进行,再赶光压实,然后用钢板抹子压一遍,最后用塑料抹子顺抹子纹压光,随即用毛刷蘸水将罩面灰染处清刷干净,不应甩破活(如遇施工洞,可甩整面墙,但注意切齐)。
抹罩面灰检查垂直度立面垂直度检查六、抹灰注意要点1、砌块墙体大面抹灰要点抹灰前先用自来水冲洗墙面一遍,冲洗时间不得太长,浸水不能过湿,过湿的墙体应待含水蒸发干后才能抹灰,冲洗的目的一是去除表面浮尘,二是湿润墙体、增强粘结力。
2、阳角处抹灰要点室内墙面和柱面的阳角以及门窗洞口的阳角必须用1:2水泥砂浆抹出护角,护角高度不低于2m,每侧宽度为60mm,基本做法根据灰饼厚度抹灰,然后粘好靠尺板,并找方吊直,用1:2水泥砂浆分层抹平。
3、面层抹灰要点开始抹面层砂浆以前,必须将底子灰表面划出纹道或拉毛,面层接槎要平齐,颜色要一致,表面光滑,罩面压光不少于两遍,面层完成后次日喷水养护。
抹灰层在凝结前,应防止快干、水冲、撞击和振动。
4、抹灰与其它工种和专业配合(1)抹灰工程操作时应充分考虑专业配合问题,抹灰前水、电管线及箱、盒应安装完毕,从时间上应交叉安排施工,防止抹灰后再剔凿,造成成品破坏。
(2)抹灰工程与门窗安装工程做好配合,抹灰前门窗宜安装完毕,待抹灰至门窗部位时,必须检查门窗安装的位置和角度是否方正、垂直,不符合要求的应通知门窗安装人员予以修复,杜绝返工浪费现象发生。
七、质量要求1、抹灰工程主控项目2、一般项目(1)抹灰表面光滑、洁净,接搓平整。
(2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑。
(3)抹灰层总厚度应符合设计要求。
3、抹灰允许偏差八、应注意的质量问题1、砖墙、砼墙基层抹灰空鼓、裂缝原因分析:(1)基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底层)吸收,影响粘结力。
(2)配制砂浆和原材料质量不好,使用不当。
(3)基层偏差较大,一次抹灰层过厚,干缩率较大。
(4)线盒往往是由电工在墙面抹灰后自己安装,由于没有按抹灰操作规程施工,过一段时间易出现空裂。
(5)在混凝土墙和砖墙交接处,由于砼墙和砖墙膨胀系数不同,经过一段时间后出现裂缝。
(6)拌合后的水泥砂浆不及时使用完,停放时间过长,砂浆凝结。
为了操作方便,重新加水拌合,以达到一定稠度,从而降低了砂浆强度为粘吉力,产生空鼓、裂缝。
防治措施:(1)抹灰前的基层处理是确保抹灰质量的关键之一,必须认真做好。
(2)墙面脚手眼等孔洞作为一道工序先用同种砖堵严密;用1:3水泥砂浆抹平。
(3)不同基层材料相接处,挂400mm宽玻璃丝网格布,每边200mm。
(4)抹灰前墙面浇水。
砖墙基层浇水二遍,砖面渗水深度8-10mm,即可达到抹灰要求。
混凝土墙吸水率低,抹灰前浇水湿润。
避免刚抹的砂浆中水分被底层吸走,产生空鼓。
此外,基层墙面浇水程度,还与季节、气候和室外操作环境有关,应根实际情况而定。
(5)抹灰用的砂浆必须具有良好的和易性,并具有一定的粘结强度。
(6)抹灰用的原材料和使用砂浆配合比应符合质量要求。
2、抹灰面不平,阴阳角不垂直、不方正原因分析:抹灰前没有事先按规矩找方、挂线、做灰饼和冲筋,冲筋用料强度较低或冲筋过早进行抹面施工,冲筋离阴阳角较远,影响了阴阳角的方正。
防治措施:(1)抹灰前按规矩找方,横线找平,立线吊直。
(2)先用托线板检查墙面平整度和垂直度,决定抹灰厚度,在墙面上做灰饼,得用托线板在墙面的两下角做出灰饼,拉线,间隔1.5m做灰饼,冲筋宽同灰饼,再次得用托线板拉线检查,无误后方可抹灰。
(3)经常检查修正抹灰工具,尤其避免刮杠变形后再使用。
(4)抹阴阳角时应随时检查角的方正,及时修正。
(5)罩面灰前进行一次质检验收,验收标准同面层,不合格处必须修正后再进行面层施工。
九、成品保护措施①工种与工种、工种与专业应协调工作,密切配合,防止出现专业“打架”或交叉施工顺序不当造成返修;②水平运输车辆行走要注意避开抹灰成品,不得碰撞造成墙面残损,棱角破坏,搬运物体应注意不要撞击抹灰层;③抹灰面层完成后,任何人不得在上面乱涂乱画污染面层,要及时清擦干净残留在门窗框上的砂浆。
④水泥砂浆抹灰完成后必须进行养护,防止造成干缩裂缝或空鼓;⑤必要时可在抹灰区域设置隔离护拦,以保护刚抹灰的成品。
○6要注意保护好楼地面,不得直接在地面上拌灰。
设立隔离栏杆,抹灰成品保护。
