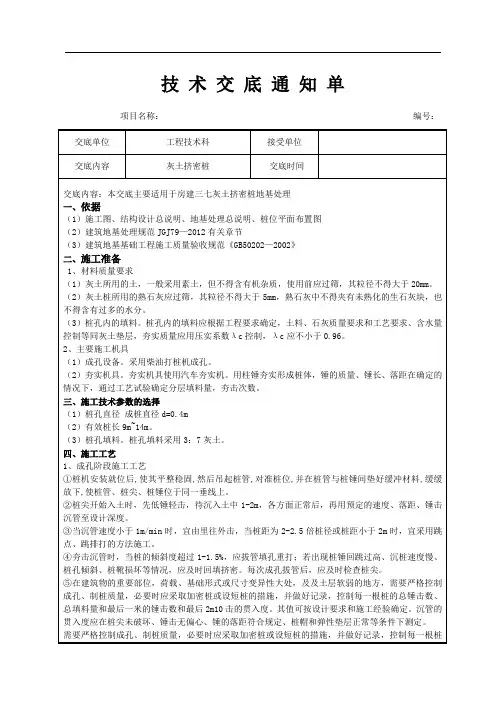

灰土挤密桩施工方案2012年5月18日灰土挤密桩施工方案一、工程概况:场地地形平坦,建筑场地为自重湿陷性黄土场地,湿陷等级为Ⅱ级。
灰土挤密桩桩径400 mm,9#楼桩长8.9m,10#楼桩长8m,12#楼桩长8.5m,桩距800 mm,排距690mm,9#楼总桩数为3330根,10#楼总桩数为2662根,12#楼总桩数为2736根。
二、设计要求:本工程地基处理采用3:7灰土挤密桩复合地基。
要求处理后的复合地基承载力特征值≥200KPa,剩余湿陷量≤150mm。
桩长范围内,桩间土湿陷性全部消除。
桩孔内用3:7灰土分层回填夯实时,桩体内的平均压实系数不得小于0.97;桩间土的平均挤密系数均不小于0.93。
三、施工准备:a)施工前,项目技术组组织有关技术人员熟悉图纸并对每个桩进行编号,做到一一对应,了解设计意图,掌握施工重点和施工规范,安排人员、设备进场,测量定位等各项工作。
b)机具设备:①成孔设备:螺旋钻桩机三台、桩管、桩架三套。
②夯扩设备:2t细长锤及自行式夯机9台;50装载机6台;③拌和设备:灰土拌和机一台;40装载机两台。
④主要工具:电焊机两台配电柜四个Φ2.5mm三相电缆线1200米铁锨架子车若干四、施工方案:1、施工顺序:根据《建筑地基处理技术规范》(JGJ79-2002)有关规定及技术要求,灰土挤密桩施工顺序采用先里排后外排,隔排隔桩跳打法施工。
2、工艺流程:场地平整→放线定桩位→桩机就位→成孔→成孔验收→夯填→记录。
3、放线定桩位:根据总承包单位提供的控制轴线,引测至基坑周边,然后根据施工图纸放出桩中心位置,用木楔或白灰点(用钢钎打入土中20~30cm拔出后用白灰灌孔)做好标记,桩位偏差控制在45mm以内。
总承包单位放线员及时复核准确无误后方可根据所放桩点成孔。
为了保证放线的准确性尽量安排在白天进行,以免夜间放线错误因发现不及时造成较大质量问题。
4、成孔:灰土挤密桩采用螺旋钻法施工,桩机就位后,先将钻管对准所放桩中心位置,用线锤从两个不同方向校正钻管垂直度在规范允许范围1.5%内后,用螺旋钻成孔。

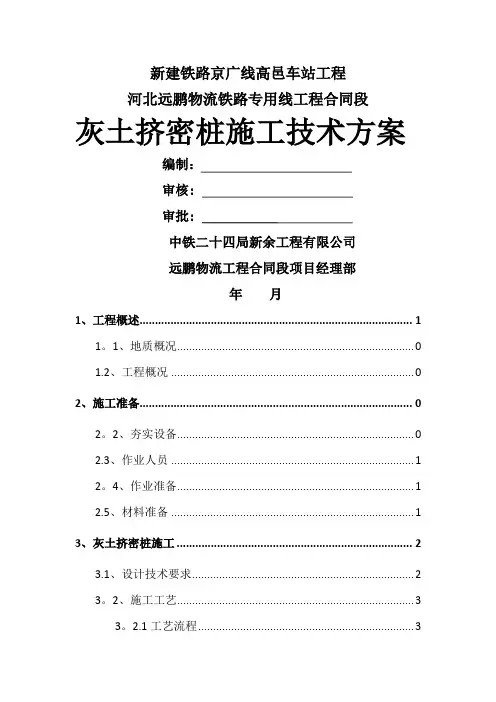

新建铁路京广线高邑车站工程河北远鹏物流铁路专用线工程合同段灰土挤密桩施工技术方案编制:审核:审批:中铁二十四局新余工程有限公司远鹏物流工程合同段项目经理部年月1、工程概述 (1)1。
1、地质概况 01.2、工程概况 02、施工准备 02。
2、夯实设备 02.3、作业人员 (1)2。
4、作业准备 (1)2.5、材料准备 (1)3、灰土挤密桩施工 (2)3.1、设计技术要求 (2)3。
2、施工工艺 (3)3。
2.1工艺流程 (3)3.2。
2操作工艺 (4)4、灰土桩施工注意事项 (6)4。
1、沉管桩成孔及注意事项 (6)4。
2、夯击注意事项 (7)4.3、桩缩孔或塌孔后注意事项 (7)4。
4、桩身回填夯击注意事项 (8)5、质量控制及检验标准 (8)5。
1、质量控制 (8)5。
2。
1主控项目 (9)5.2。
2一般项目 (9)6、质量记录 (10)7、质量保证措施 (10)8、安全隐患及安全控制措施 (11)8.1、防范措施 (11)8.2、安全控制措施 (12)9、文明施工、环境保护措施 (13)9.1、文明施工、环境保护目标 (13)9.2、文明施工、环境保护 (13)1、工程概述1。
1、地质概况本合同段工点范围内为厚层第四系全新统冲洪积地层,岩性主要为人工填土、黄土状粉土、粉质粘土、中粗砂,场地范围内黄土状粉土具有不均匀湿陷性,为I级非自重湿陷性场地,人工填土,厚度4—6米,未经压实,多为松散状态,采用灰土挤密桩施工。
1。
2、工程概况本合同段在软土处理布置灰土挤密桩施工,路基工程在一号线DK316+665~DK315+305,走行轨DK316+340~DK315+315,二号线DK316+465~DK315+300,地基处理类型属I型,桩长分别为5m、5。
3m、5.5m、5.8m、6m、6.3m、6.5m、6。
8m、7m、7.4m、7。
5m,桩径0.4米,灰土桩顶铺设50cm厚灰土垫层。
2、施工前准备2.1、主要机具设备1.5—2。
土石方及基坑工程施工强制性条文执行记录表表2-B-1 编号:表7.1.7 基坑变形的监控值(GB50202-2002) cm注:1、符合下列情况之一,为一级基坑:(1)重要工程或支护结构做主体结构的一部分;(2)开挖深度大于10m;(3)与临近建筑物,重要设施的距离在开挖深度以内的基坑;(4)基坑范围内有历史文物、近代优秀建筑、重要管线等需严加保护的基坑。
2、三级基坑为开挖深度小于7m,且周围环境无特别要求的基坑。
3、除一级和三级外的基坑属二级基坑。
4、当周围已有的设施有特殊要求时,尚应符合这些要求。
湿陷性黄土地区土石方及基坑工程施工强制性条文执行记录表表2-B-2 编号:膨胀土土石方及基坑工程施工强制性条文执行记录表表2-B-3 编号:建筑基坑支护工程施工强制性条文执行记录表表2-B-4 编号:表7.1.7 基坑变形的监控值(cm)注:1、符合下列情况之一,为一级基坑:(1)重要工程或支护结构做主体结构的一部分;(2)开挖深度大于10m;(3)与临近建筑物,重要设施的距离在开挖深度以内的基坑;(4)基坑范围内有历史文物、近代优秀建筑、重要管线等需严加保护的基坑。
2、三级基坑为开挖深度小于7m,且周围环境无特别要求的基坑。
3、除一级和三级外的基坑属二级基坑。
4、当周围已有的设施有特殊要求时,尚应符合这些要求。
灰土、砂和砂石、粉煤灰地基施工强制性条文执行记录表土工合成材料地基施工强制性条文执行记录表强夯地基施工强制性条文执行记录表振冲地基施工强制性条文执行记录表表2-B-8 编号:砂桩地基施工强制性条文执行记录表表2-B-9 编号:预压地基施工强制性条文执行记录表表2-B-10 编号:高压喷射注浆桩地基施工强制性条文执行记录表表2-B-11 编号:土和灰土挤密桩地基施工强制性条文执行记录表表2-B-12 编号:注浆地基施工强制性条文执行记录表表2-B-13 编号:水泥粉煤灰碎石桩地基施工强制性条文执行记录表表2-B-14 编号:夯实水泥土桩地基施工强制性条文执行记录表表2-B-15 编号:水泥土搅拌桩地基施工强制性条文执行记录表先张法预应力管桩、钢桩预制混凝土方桩地基施工强制性条文执行记录表表2-B-17 编号:表5.1.3 预制桩(钢桩)桩位的允许偏差(GB 50202-2002)(mm)注:H为施工现场地面标高与桩顶设计标高的距离。

1.工程概况1.1工程名称陕西省理工学校临潼新校区3#宿舍桩基工程(灰土挤密桩)。
1.2工程地点位于西安市临潼区新区草临路与三号路十字西南角。
1.3场地岩土工程地质条件1.3.1场地地形、地貌拟建场地位于位于西安市临潼区新区草临路与三号路十字西南角。
场地地形比较平坦,勘探点地面高程385.33~387.50m。
场地地貌单元属渭河南岸一级阶地。
1.3.2地层概况根据本工程的《岩土工程勘察报告》,素土挤密桩成桩深度内地层及其地质特征见表1.3.2。
成桩深度范围内地层及其地质特征一览表表1.3.21.4 桩基工程主要设计参数及设计要求(见表1.4)桩基工程主要设计参数及主要技术要求一览表表1.41.5 设计编写依据及执行的主要技术标准(1)中冶地集团西北岩土工程有限公司“陕西省理工学校临潼新校区”《岩土工程勘察报告》。
(2)中联西北工程设计研究院“陕西省理工学校临潼新校区—3#宿舍”《地基处理图》。
(3)《湿陷性黄土地区建筑规范》GB50025-2004。
(4)《挤密桩法处理地基技术规范》(J10788-2006)。
(5)《建筑地基基础工程施工质量验收规范》GB50202-2002。
2. 项目经理部组成2.1 工程管理体系(见图2.1)图2.1工程管理体系2.2 项目经理部组成本工程由具有丰富实践经验,曾担任过国营黄河机械制造厂工模具公司MPS公司、陕西神木化学工业有限公司、陕西神木国华电厂、蒲城电厂等重大工业项目桩基工程及西安国际商务中心公寓楼、雅荷花园二期6#、7#、8#高层、柠檬公寓等重大民用桩基工程项目经理的我公司高级工程师、国家一级项目经理骆德光担任本工程项目经理,其他各岗位均选派我公司责任心强、专业水平高、近年来在岩土施工中有突出业绩的管理和技术人员上岗,本工程项目经理部组成及现场管理人员见表2.2项目经理部组成及现场主要管理人员一览表表2.23. 施工机械设备配备计划3.1 主要施工机械设备配备计划(见表3.1)素土挤密桩施工主要机械设备一览表表3.13.2 施工机械设备进场计划施工机械、设备于甲方通知进场之日进入现场,三天内完成安装、调试工作。
水泥土(灰土)挤密桩作业指导书1 适用范围水泥土挤密桩的适用范围很广, 因其施工器具简单, 施工速度快, 灵活性高, 不受水、电、场地的限制且造价低廉的特点。
所以, 水泥土挤密桩是一种较为理想的治理高速铁路路基沉降的加固方式。
本文适用于水泥土(灰土)挤密桩施工。
2 施工准备2.1 技术准备⑴编制实施性施工组织设计,内容包括桩孔位施工顺序,施工工艺设计与主要技术措施,安全质量保证措施,劳动、物流组织和材料保障等。
⑵施工范围内的所有地上、地下障碍物已经拆除或拆迁,对不能拆除的已采取防护措施。
查清有无地下管线埋设,高空电线有无影响。
⑶测量放线,定出控制轴线、施工场地边线,桩位放线一般可在地面上洒白灰线,或在桩位处用短钢钎击深200mm,然后灌入白灰,以保证桩位准确。
在不受施工影响的处所,设置若干个水准基点。
2.2 材料准备灰土挤密桩:土料选用黄土;石灰选用Ⅲ级以上新鲜块灰,使用前4~7天浇水充分消解并过筛,颗粒直径应小于5mm,不含未熟化生石灰块。
灰土配合比按设计要求采用厂拌。
经试验确定土料合理含水率,该含水率能使经拌合后的灰土基本达到最佳含水率的要求。
每天施工前核定土的含水率是否为合理值,以保证拌和后灰土的含水量接近最佳含水量。
灰土拌制根据回填要求随拌随用,已拌成灰土不得超过24小时或隔夜使用;被雨水淋湿、浸泡的灰土(水泥土)严禁使用,按作废处理。
水泥土挤密桩:土料宜选用黄土,水泥可选用P.O.32.5级普通硅酸盐水泥,水泥土按设计配合比应在拌和站集中拌和,并且根据回填要求随拌随用,其对土料含水率的要求同上,也要事前经试验确定水泥土所用土料的合理含水率。
2.3 场地准备⑴场地平整,基坑开挖到标高以后,按设计修整好坑壁,认真检查场地土情况,对于松软及浅层洞穴要进行处理,并对基坑底平整到设计标高。
⑵对场地土含水率进行测定,以确定最佳含水率。
2.4 主要人员配置根据工艺流程及各道工序的劳动强度,对施工人员进行分组。
