广州地铁4号线节段拼装梁设计_申兆繁
- 格式:pdf
- 大小:527.41 KB
- 文档页数:4
广州市轨道交通四号线预制2标节段梁试拼方案中铁三局集团有限公司广州市轨道交通四号线预制2标项目经理部2005年8月14日节段梁试拼方案2005年8月1日召开了预制2、3节段梁工程质量检查会,要求预制2、3标选一跨梁进行试拼工作。
会后我部组织技术人员对试拼场地进行了考察,考虑到地基承载力、起吊设备及三维调整装置的安装,选定二号生产线的一条存梁道作为试拼场地。
但二号线龙门吊机跨度仅30米,因此选择DZ94-DZ95这一跨25米梁作为试拼梁。
一、工程概况广州市轨道交通四号线车陂南至黄阁段(不含大学城专线)【预制2标】土建工程,即区间6,7标(里程YCK40+486.74~YCK44+947.4,全长4460.66米)节段箱梁及桥面挡板的预制和运输(现浇箱梁部分桥梁挡板的预制列入区间施工标)共需预制139孔简支箱梁,其中30米箱梁115孔,25米箱梁13孔,其他非标梁11孔。
预制箱梁30米梁全长为29.9米,计算跨度为28.8米,25米梁梁全长为24.9米,计算跨度为23.8米,梁高均为1.7米,支座中心线至梁端均为0.55米,横桥向支座中心距均为2.8米,箱底宽均为4.0米,箱顶宽均为9.3米,均为单箱单室等高度截面箱梁,底版、腹板局部向内侧加厚,腹板为斜腹板,其倾斜度为1:4。
梁体混凝土强度等级为C50,体内预应力筋管道压浆采用高性能无收缩防腐蚀灌浆剂,封端混凝土采用强度等级不低于C40的补偿收缩混凝土,并掺入迁移性钢筋阻锈剂,预应力筋锚固体系采用自锚式拉丝体系,管道形成采用抽拔橡胶胶管成孔。
本标段所有预制箱梁要求采用短线法分节段预制。
每节段长度为2.5m,则每孔30米箱梁分12个节段进行预制,每孔25米箱梁分10个节段进行预制,共计有1645个预制节段,最大节段吊装重量42T。
根据预制现场实际情况及节段梁拼装的有关要求,我们选择了采用龙门吊机作为起重设备,预制梁底模作为拼装平台,底模小车作为三维调整装置。

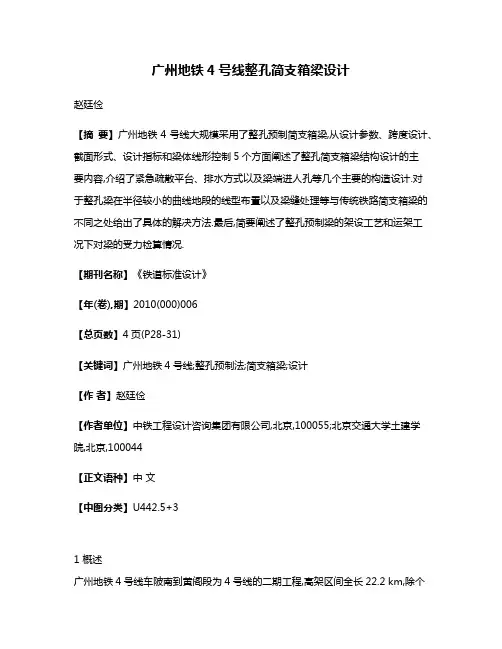

广州地铁4号线整孔简支箱梁设计赵廷俭【摘要】广州地铁4号线大规模采用了整孔预制简支箱梁,从设计参数、跨度设计、截面形式、设计指标和梁体线形控制5个方面阐述了整孔简支箱梁结构设计的主要内容,介绍了紧急疏散平台、排水方式以及梁端进人孔等几个主要的构造设计.对于整孔梁在半径较小的曲线地段的线型布置以及梁缝处理等与传统铁路简支箱梁的不同之处给出了具体的解决方法.最后,简要阐述了整孔预制梁的架设工艺和运架工况下对梁的受力检算情况.【期刊名称】《铁道标准设计》【年(卷),期】2010(000)006【总页数】4页(P28-31)【关键词】广州地铁4号线;整孔预制法;简支箱梁;设计【作者】赵廷俭【作者单位】中铁工程设计咨询集团有限公司,北京,100055;北京交通大学土建学院,北京,100044【正文语种】中文【中图分类】U442.5+31 概述广州地铁4号线车陂南到黄阁段为4号线的二期工程,高架区间全长22.2 km,除个别跨越河流、道路等特殊地段采用连续刚构、连续梁等结构外,其余均为简支箱梁。
综合考虑现场的自然环境、人工构筑物、运输条件及施工环境等因素,主要采用了整孔预制架设和节段拼装2种施工方案。
其中,整孔预制的简支箱梁架设里程为12.1 km,共357孔,开创了国内轨道交通领域大规模采用整孔预制、吊装、架设箱形梁的先河。
2 整孔简支箱梁的结构设计2.1 设计参数2.1.1 线路情况广州地铁4号线的线路设计为双线,直线地段线间距为4.0 m,曲线地段根据半径和曲线超高不同选用不同线间距,最大值为4.25 m。
线路最小曲线半径600 m,设计最大行车速度为90 km/h。
2.1.2 设计荷载结构自重按照《铁路桥涵设计基本规范》(TB10002.1—1999)采用,二期恒载包含保护层、防水层、板式道床、钢轨结构、挡板、电缆及其支架、三轨支撑设备、紧急疏散平台、横坡垫层等重量,本设计中按双线76 kN/m计算。

广州轨道交通四号线黄阁至冲尾工程区间高架桥设计摘要:广州轨道交通四号线黄阁至冲尾区间高架桥是国内首次采用短线法节段预制,拼装施工方法的轨道交通桥梁。
其设计要点及施工方法值得在同类工程中借鉴。
关键词:轨道交通桥梁;短线法;节段预制;拼装;桥梁设计1 工程概况广州市轨道交通四号线南延段(黄阁至冲尾) 区间高架桥工程,由于地质情况较为复杂,软土层(淤泥)较厚,达32.0m,为节约投资,线位方案由地下改为地上高架,区间高架桥全长4.6495km, 桥梁孔跨方案主要为25米、30米、32.5米预应力简支梁,简支梁采用预制节段整孔拼装。
下部结构均为花瓶式独柱桥墩,基础均为钻孔桩基础。
2 主要技术条件2.1 设计速度:设计速度V=90Km/h。
2.2 正线数目:两线2.3 线间距情况:单线左右线线间距13.0m;双线直线线间距4.0m;曲线地段双线线间距4.134~4.3m。
2.4 桥面宽度:双线标准桥面宽9.3m;单线标准桥面宽5.3m;由两单线渐变到标准双线的过渡段桥面宽为变宽段9.3m~10.35m。
2.5 设计最大纵坡:1.2%2.6 最小曲线半径:300m2.7 设计活载:列车标准活载计算按所选用的机车类型确定。
如下图1 :(单位:cm)图12.8 百年一遇最大风速:V=37.0m/s3 设计要点3.1 结构横断面形式桥面采用无渣轨道整体道床板形式,横断面均采用单箱单室截面。
为结构统一、美观,便于施工预制,节约模板,缩短工期。
简支梁高取等高度梁高,截面外形一致;连续梁由于跨度较大,为变高度梁高。
箱梁横断面图23.2 预制节段的划分节段划分为满足预制和吊装拼装方便,节段划分宜尽量统一,以2.5米长为宜,其最大吊装重量为30.6t,异型梁由于变宽其最大吊装重量达62.6t,连续梁最大吊装重量达65.7t。
简支梁节段划分图33.3 预应力形式简支梁纵向预应力采用高强度低松弛预应力钢绞线,双向张拉,锚下张拉控制应力为:1302Mpa,采用双控张拉,部分钢束在梁端弯起,利于梁端抗剪,锚固于梁端腹板及底板内,预应力钢筋均采用镀锌双波金属波纹管成孔,为全预应力结构。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改预制混凝土节段箱梁胶接拼装架设施工(新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes预制混凝土节段箱梁胶接拼装架设施工(新版)广州轨道交通地铁四号线第7标段上部结构为预制混凝土节段箱梁,采用整孔拼装架设方案。
介绍预制混凝土节段箱梁胶接拼装、整孔架设的施工方法,为今后类似工程的施工提供借鉴。
1、工程概况广州轨道交通地铁四号线,位于广州市南拓发展轴的轴线上,处于沿珠江入海口河道的西岸地带,是广州市中心城区联系南部各新兴产业发展组团的轨道交通快速线,起到拉开城市布局、促进城市健康发展的引导作用。
东涌站至黄阁北站区间的第7标段,位于广州番禺区内,起终点桩号为K42+612.4~K44+947.4,主要施工范围为DZ24~DZ103墩的高架桥,跨越多处河涌和乡村道路。
高架桥组合为2×30m+2×25m+1×30m+1×25m+63×30m+4×25m+6×30m预应力简支箱梁,箱梁为单箱单室钢筋混凝土结构,采用短线法分节段预制,现场胶接拼装架设;标准预制节段长度为2.50m,顶宽为9.30m,预制节段梁的吊装重量约40t。
2、施工方案预制节段梁由专业梁场生产供应,箱梁架设拟从本标段的起点DZ24墩向终点DZ103墩方向逐跨采用上行式架桥机现场胶接拼装、整孔架设。
对于起始的第1跨(DZ24至DZ25墩)及第2跨(DZ25至DZ26墩)节段梁由运梁车从地面施工便道运至架桥机下方,然后由架桥机直接吊起梁段至安装位置进行梁段的拼装。

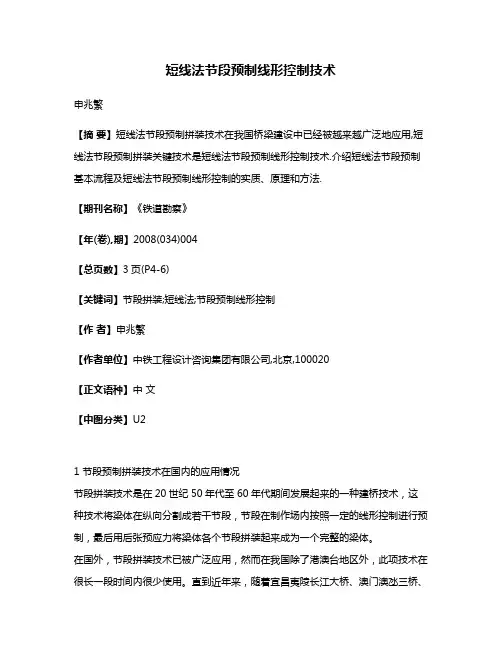

短线法节段预制线形控制技术申兆繁【摘要】短线法节段预制拼装技术在我国桥梁建设中已经被越来越广泛地应用,短线法节段预制拼装关键技术是短线法节段预制线形控制技术.介绍短线法节段预制基本流程及短线法节段预制线形控制的实质、原理和方法.【期刊名称】《铁道勘察》【年(卷),期】2008(034)004【总页数】3页(P4-6)【关键词】节段拼装;短线法;节段预制线形控制【作者】申兆繁【作者单位】中铁工程设计咨询集团有限公司,北京,100020【正文语种】中文【中图分类】U21 节段预制拼装技术在国内的应用情况节段拼装技术是在20世纪50年代至60年代期间发展起来的一种建桥技术,这种技术将梁体在纵向分割成若干节段,节段在制作场内按照一定的线形控制进行预制,最后用后张预应力将梁体各个节段拼装起来成为一个完整的梁体。
在国外,节段拼装技术已被广泛应用,然而在我国除了港澳台地区外,此项技术在很长一段时间内很少使用。
直到近年来,随着宜昌夷陵长江大桥、澳门澳氹三桥、深圳湾大桥、苏通长江大桥、上海沪闵高架桥和广州地铁四号线高架桥等一批采用该项技术的桥梁的建设,节段拼装技术在我国桥梁界终于有了推广使用的态势。
节段拼装技术的节段预制方法有两种:长线法和短线法。
夷陵长江大桥、澳氹三桥采用长线法,而深圳湾大桥、苏通长江大桥、上海沪闵高架桥和广州地铁四号线高架桥采用的是短线法。
短线法具有占地少、适应性强两大优势,是目前广泛采用的方法。
2 短线法节段预制线形控制技术短线法节段预制线形控制技术是短线法节段预制的关键技术。
2.1 短线法节段预制基本流程短线法是在同一地方用固定的模板将所有节段预制出来。
该方法将梁体分割为若干节段,预制从第1个节段开始(第1个节段是在固定端模和活动端模之间浇筑的),这个节段通常被称为起始节段,然后将该节段前移作为匹配节段(充当活动端模)进行第2节段浇筑,这样能保证相邻节段之间的剪力键完全匹配。
重复这个过程,将第i节段前移进行第i+1节段浇筑,直到所有节段预制完毕。

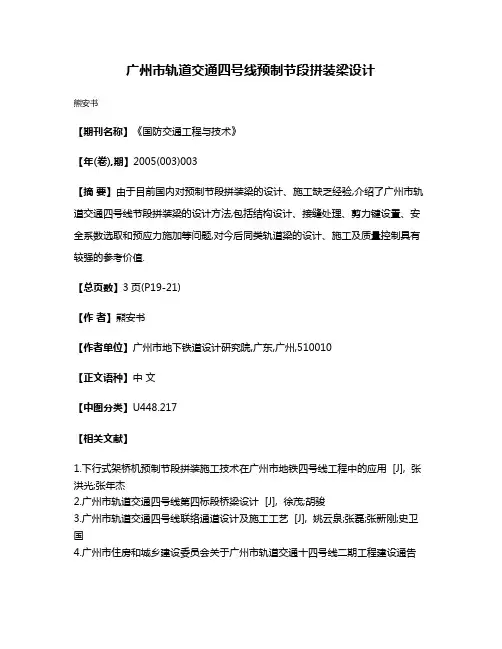

广州市轨道交通四号线预制节段拼装梁设计
熊安书
【期刊名称】《国防交通工程与技术》
【年(卷),期】2005(003)003
【摘要】由于目前国内对预制节段拼装梁的设计、施工缺乏经验,介绍了广州市轨道交通四号线节段拼装梁的设计方法,包括结构设计、接缝处理、剪力键设置、安全系数选取和预应力施加等问题,对今后同类轨道梁的设计、施工及质量控制具有较强的参考价值.
【总页数】3页(P19-21)
【作者】熊安书
【作者单位】广州市地下铁道设计研究院,广东,广州,510010
【正文语种】中文
【中图分类】U448.217
【相关文献】

1.下行式架桥机预制节段拼装施工技术在广州市地铁四号线工程中的应用 [J], 张洪光;张年杰
2.广州市轨道交通四号线第四标段桥梁设计 [J], 徐茂;胡骏
3.广州市轨道交通四号线联络通道设计及施工工艺 [J], 姚云泉;张磊;张新刚;史卫国
4.广州市住房和城乡建设委员会关于广州市轨道交通十四号线二期工程建设通告
[J], 广州市住房和城乡建设委员会;
5.广州市轨道交通四号线大学城专线段防水设计 [J], 郑石
因版权原因,仅展示原文概要,查看原文内容请购买。
