高压旋喷桩监理细则B13 B13※※※※工程监理实施细则监理实施细则(高压旋喷注浆法)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制※※※※生物滤池支护工程高压旋喷注浆法监理细则一、工程概况本工程止水帷幕原为双排深层搅拌桩,由于场地西侧紧靠一期阀门井,深层搅拌桩施工间隙不足,危险性很大,而阀门井无移动困难很大。
如不施工会影响止水帷幕的止水功能,对基坑支护结构的安全造成极大的威胁。
经与设计部门联系,决定在该位置改为排深层搅拌桩和钻孔灌注桩重叠打,并采用三重管高压旋喷桩作止水帷幕,桩径800mm,桩距1000mm,桩长同原设计。
二、编制依据1、《建筑地基处理技术规范》2、《现行建筑施工规范大全》三、测量放线:采用经纬仪结合50m钢卷尺,允许偏差5cm。
控制点、轴线点及拐点需经监理现场复测验收,桩位监理抽检。
四、材料报验:水泥应提交“出厂水泥试验报告单”,“水泥检测报告”,经监理审批后方能投入使用。
五、施工顺序:机具就位?灌注入浆?喷射注浆?拔管?冲洗等。
六、施工参数1、旋喷桩的强度和直径,应在实际施工前进行现场试验确定工作实际参数,并按设计提供的工作参数进行施工,使用42.5级普通硅酸盐水泥。
2、水灰比1:1。
3、三重管喷浆压力2.5,3.5Mpa,喷浆量100,150L/min。
34、气压0.8MPa,风量10m。
5、水压力25Mpa,水流量80,120L/min。
6、提升速度10cm/min。
7、注浆管分段提升的搭接长度不得小于200 mm。
8、当高压喷射注浆完毕,应迅速拔出注浆管。
为防止浆液凝固收缩影响桩顶标高,必要时可在原孔位采用冒浆回灌或第二次注浆等措施。
七、注意事项1、钻机与高压泵的距离不宜过远,宜小于50m。
2、高压泵的安全阀投入使用前需经过测定,证明运行可靠,方能使用。
3、钻机就位要水平稳固,垂直度偏差小于0.5%。

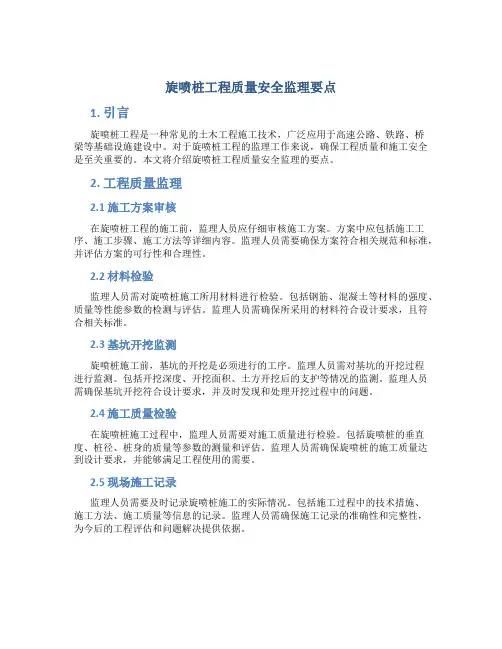

旋喷桩工程质量安全监理要点1. 引言旋喷桩工程是一种常见的土木工程施工技术,广泛应用于高速公路、铁路、桥梁等基础设施建设中。
对于旋喷桩工程的监理工作来说,确保工程质量和施工安全是至关重要的。
本文将介绍旋喷桩工程质量安全监理的要点。
2. 工程质量监理2.1 施工方案审核在旋喷桩工程的施工前,监理人员应仔细审核施工方案。
方案中应包括施工工序、施工步骤、施工方法等详细内容。
监理人员需要确保方案符合相关规范和标准,并评估方案的可行性和合理性。
2.2 材料检验监理人员需对旋喷桩施工所用材料进行检验。
包括钢筋、混凝土等材料的强度、质量等性能参数的检测与评估。
监理人员需确保所采用的材料符合设计要求,且符合相关标准。
2.3 基坑开挖监测旋喷桩施工前,基坑的开挖是必须进行的工序。
监理人员需对基坑的开挖过程进行监测。
包括开挖深度、开挖面积、土方开挖后的支护等情况的监测。
监理人员需确保基坑开挖符合设计要求,并及时发现和处理开挖过程中的问题。
2.4 施工质量检验在旋喷桩施工过程中,监理人员需要对施工质量进行检验。
包括旋喷桩的垂直度、桩径、桩身的质量等参数的测量和评估。
监理人员需确保旋喷桩的施工质量达到设计要求,并能够满足工程使用的需要。
2.5 现场施工记录监理人员需要及时记录旋喷桩施工的实际情况。
包括施工过程中的技术措施、施工方法、施工质量等信息的记录。
监理人员需确保施工记录的准确性和完整性,为今后的工程评估和问题解决提供依据。
3. 工程安全监理3.1 施工现场安全管理旋喷桩工程施工现场是一个复杂的工作环境,存在各种安全隐患。
监理人员需要对施工现场的安全管理进行监督和检查。
包括施工人员的劳动保护、施工设备的使用安全等方面。
监理人员需确保施工现场的安全管理符合相关法规和标准。
3.2 施工作业安全监控旋喷桩施工作业是一项高风险的工作,需要进行安全监控。
监理人员需要对施工作业的安全进行监督和检查。
包括施工工序、施工步骤的安全性评估、操作人员的安全培训等。

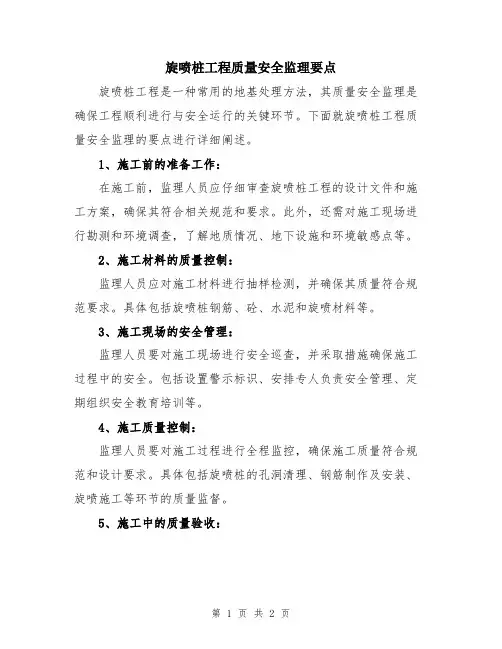

旋喷桩工程质量安全监理要点旋喷桩工程是一种常用的地基处理方法,其质量安全监理是确保工程顺利进行与安全运行的关键环节。
下面就旋喷桩工程质量安全监理的要点进行详细阐述。
1、施工前的准备工作:在施工前,监理人员应仔细审查旋喷桩工程的设计文件和施工方案,确保其符合相关规范和要求。
此外,还需对施工现场进行勘测和环境调查,了解地质情况、地下设施和环境敏感点等。
2、施工材料的质量控制:监理人员应对施工材料进行抽样检测,并确保其质量符合规范要求。
具体包括旋喷桩钢筋、砼、水泥和旋喷材料等。
3、施工现场的安全管理:监理人员要对施工现场进行安全巡查,并采取措施确保施工过程中的安全。
包括设置警示标识、安排专人负责安全管理、定期组织安全教育培训等。
4、施工质量控制:监理人员要对施工过程进行全程监控,确保施工质量符合规范和设计要求。
具体包括旋喷桩的孔洞清理、钢筋制作及安装、旋喷施工等环节的质量监督。
5、施工中的质量验收:监理人员要对每个施工环节进行质量验收,并及时记录和处理施工过程中的问题和不合格项。
如发现施工质量不合格,监理人员有权要求返工或停工整改。
6、施工结束后的验收工作:施工完成后,监理人员应组织验收工作,包括旋喷桩的尺寸、强度、外观等方面的检测。
只有通过验收合格的桩体才能进行后续施工。
7、监理报告与交底:监理人员应及时编制监理报告,记录施工过程中的质量问题和整改情况,并向建设单位做出说明。
交底工作应包括对施工质量及安全问题的说明、施工经验的总结等。
8、施工图、记录资料的归档与保管:施工图纸、质量记录、监理报告等重要资料应予以归档和妥善保管,以备日后审查和查证。
总之,旋喷桩工程质量安全监理要点包括施工前的准备工作、施工材料的质量控制、施工现场的安全管理、施工质量控制、施工中的质量验收、施工结束后的验收工作、监理报告与交底、施工图、记录资料的归档与保管等。
只有通过严格监理,才能确保旋喷桩工程的质量和安全。
旋喷桩工程质量安全监理要点旋喷桩工程是一项重要的土木工程,常用于各种建筑和基础设施项目中。
旋喷桩作为一种深基础施工技术,在施工的过程中需要严格遵守相关的质量和安全监管要求,以确保项目的质量、安全和效率。
本文将重点介绍旋喷桩工程质量安全监理的要点。
一、旋喷桩施工前的质量安全监督在旋喷桩工程开始施工之前,监理应该对施工方案、施工设备、施工人员以及现场作业环境等进行全面检查和评估,确保所有的施工条件和设备都符合相关的要求和标准。
具体要点如下:1.施工方案:监理应该对旋喷桩工程的施工方案进行审核,确保施工方案能够满足工程设计的要求和相关标准。
同时,监理还应该对施工方案中使用的材料和设备等进行评估,并提出相应的建议和改进意见。
2. 施工设备:监理应该对旋喷桩施工中使用的设备进行全面检查,并确保设备符合相关安全标准,并且机器设备在前期测试和保养工作中已经通过了相应的检验和测试。
3. 施工人员:监理应该对施工人员的技术水平和工程经验进行评估,确保施工人员具有相应的技术资质和证书,并且能够熟练操作设备和执行工作任务。
4. 现场作业环境:监理应该对施工现场的环境和地质情况进行评估,确保施工现场安全,避免因地质因素等自然因素导致施工事故。
二、旋喷桩施工中的质量安全监督旋喷桩施工需要按照一定的步骤和程序进行,施工中要严格遵守各项要求和标准,确保施工过程中的质量和安全。
具体要点如下:1. 土壤质量检测:在旋喷桩施工前,应对作业场地周围的土壤和地下水进行检测,以避免作业现场的土壤质量对施工造成影响。
2. 施工现场安全监测:施工现场应设备隔离区、限高区等设置,以防止施工过程中发生人员受伤等安全问题。
同时,在施工过程中还应定期检查相关设备、工具和材料的安全性能。
3. 施工单位监督:监理应该对施工方的施工过程进行全程监督,确保施工过程中严格按照施工标准执行,并及时纠正存在的问题和缺陷。
三、旋喷桩施工后的质量安全监督旋喷桩施工结束后,应对项目进行全面的验收和复查,确保施工的质量和安全。

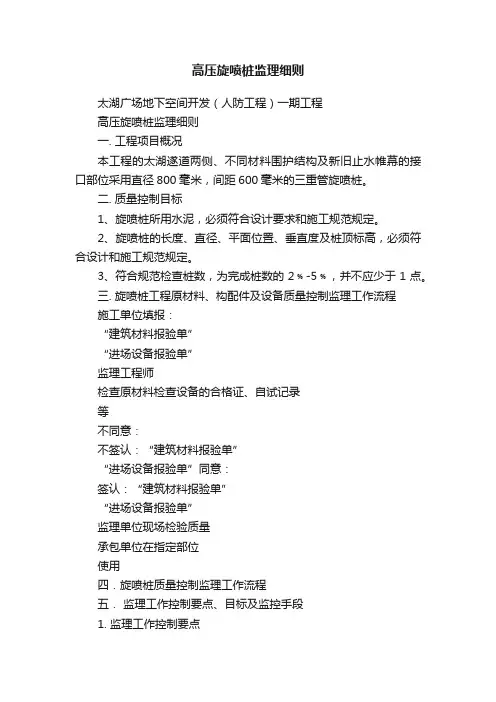

高压旋喷桩监理细则太湖广场地下空间开发(人防工程)一期工程高压旋喷桩监理细则一. 工程项目概况本工程的太湖遂道两侧、不同材料围护结构及新旧止水帷幕的接口部位采用直径800毫米,间距600毫米的三重管旋喷桩。
二. 质量控制目标1、旋喷桩所用水泥,必须符合设计要求和施工规范规定。
2、旋喷桩的长度、直径、平面位置、垂直度及桩顶标高,必须符合设计和施工规范规定。
3、符合规范检查桩数,为完成桩数的2﹪-5﹪,并不应少于1点。
三. 旋喷桩工程原材料、构配件及设备质量控制监理工作流程施工单位填报:“建筑材料报验单”“进场设备报验单”监理工程师检查原材料检查设备的合格证、自试记录等不同意:不签认:“建筑材料报验单”“进场设备报验单”同意:签认:“建筑材料报验单”“进场设备报验单”监理单位现场检验质量承包单位在指定部位使用四.旋喷桩质量控制监理工作流程五.监理工作控制要点、目标及监控手段1. 监理工作控制要点监理审查施工场地布置方案,审查施工组织设计和工艺编制,施工单位保证质量的具体措施方案。
复核中线、桩位、控制点、水准点。
2 .工程施工质量验收的程序和组织检查施工测量报验审核结果审批开工申请● 人、材料、机械审核● 试桩总结审批● 水泥浆配合比试验●材料抽检试验同意开工承包人重测不合格引孔检查● 检查孔深● 审批试桩报告● 审批检验工艺● 审核审定的指标●监理旁站、检查试桩施工试桩检验审核结果水泥浆检查审核结果水泥浆喷射监理检查做好检查记录承包人返工不合格检测中间交工验收合格合格桩应由施工单位自检合格后报监理,由监理工程师组织施工单位专职质量检查员等进行验收。
监理对全部主控项目(详见验收标准有关规定)进行检查,桩质量验收记录按验收标准规定表格填写。
3.旋喷桩基础监理控制要点检验桩基轴线位置与设计位置之偏差,桩的纵行和横行的轴线位置允许偏差见表一。
检查施工准备工作是否符合要求。
地面试喷:下喷射管前,首先在地面进行试喷,用以检查喷嘴是否畅通,压力、流量等参数是否正常。

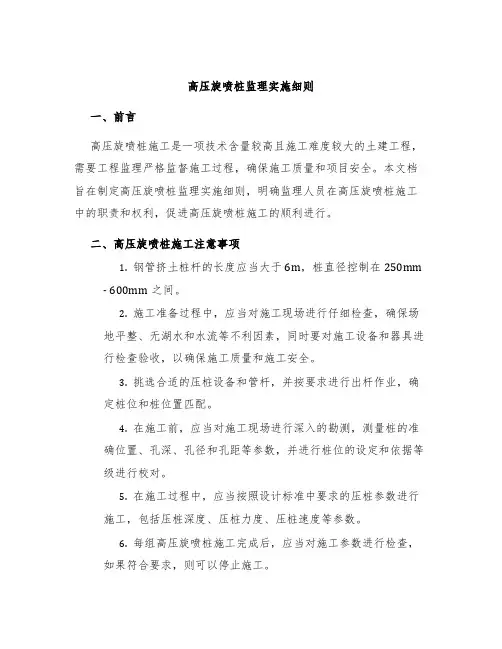

高压旋喷桩监理实施细则一、前言高压旋喷桩施工是一项技术含量较高且施工难度较大的土建工程,需要工程监理严格监督施工过程,确保施工质量和项目安全。
本文档旨在制定高压旋喷桩监理实施细则,明确监理人员在高压旋喷桩施工中的职责和权利,促进高压旋喷桩施工的顺利进行。
二、高压旋喷桩施工注意事项1.钢管挤土桩杆的长度应当大于6m,桩直径控制在250mm- 600mm之间。
2.施工准备过程中,应当对施工现场进行仔细检查,确保场地平整、无湖水和水流等不利因素,同时要对施工设备和器具进行检查验收,以确保施工质量和施工安全。
3.挑选合适的压桩设备和管杆,并按要求进行出杆作业,确定桩位和桩位置匹配。
4.在施工前,应当对施工现场进行深入的勘测,测量桩的准确位置、孔深、孔径和孔距等参数,并进行桩位的设定和依据等级进行校对。
5.在施工过程中,应当按照设计标准中要求的压桩参数进行施工,包括压桩深度、压桩力度、压桩速度等参数。
6.每组高压旋喷桩施工完成后,应当对施工参数进行检查,如果符合要求,则可以停止施工。
三、高压旋喷桩施工监理职责1.在施工前,监理人员应当对施工现场进行检查,确保场地符合设计要求和安全要求,同时要对施工设备和器具进行检查验收,以确保施工质量和施工安全。
2.对施工准备情况进行评估,确认该施工准备是否符合实施细则中的规定,以确保施工的可行性和施工质量的保证,并对施工设备和器具进行监督检查,以确保施工的安全性和质量水平。
3.对挤土桩机器的检查工作,应当根据施工要求,对挤土桩机进行检查验收,对其性能、功能等进行评估,以确保施工质量和安全性。
4.在高压旋喷桩施工过程中,监理人员应当按照设计要求和实施细则中的规定进行工作,确保压桩工作的准确性和施工质量的可靠性。
5.检查每组高压旋喷桩施工完成后的工作情况符合实施规定,确保结构的稳定性以及施工质量和工程效果符合相关要求。
对施工过程中出现的违规行为,必须采取合适的行动来纠正错误并处理责任人。

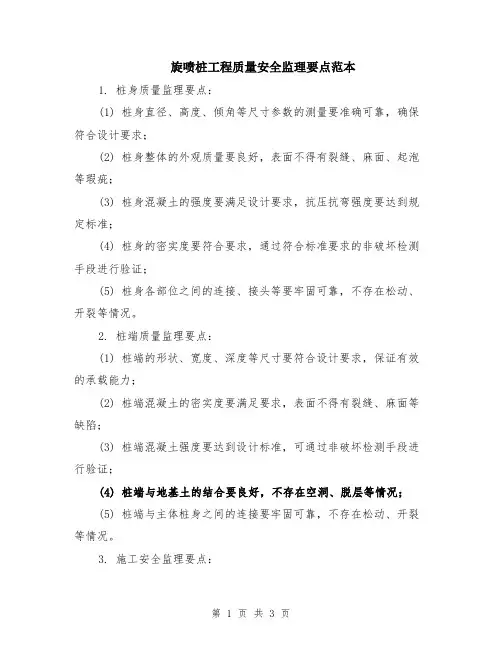

旋喷桩工程质量安全监理要点范本1. 桩身质量监理要点:(1) 桩身直径、高度、倾角等尺寸参数的测量要准确可靠,确保符合设计要求;(2) 桩身整体的外观质量要良好,表面不得有裂缝、麻面、起泡等瑕疵;(3) 桩身混凝土的强度要满足设计要求,抗压抗弯强度要达到规定标准;(4) 桩身的密实度要符合要求,通过符合标准要求的非破坏检测手段进行验证;(5) 桩身各部位之间的连接、接头等要牢固可靠,不存在松动、开裂等情况。
2. 桩端质量监理要点:(1) 桩端的形状、宽度、深度等尺寸要符合设计要求,保证有效的承载能力;(2) 桩端混凝土的密实度要满足要求,表面不得有裂缝、麻面等缺陷;(3) 桩端混凝土强度要达到设计标准,可通过非破坏检测手段进行验证;(4) 桩端与地基土的结合要良好,不存在空洞、脱层等情况;(5) 桩端与主体桩身之间的连接要牢固可靠,不存在松动、开裂等情况。
3. 施工安全监理要点:(1) 施工现场要符合相关的安全生产标准,具备必要的安全设施和防护措施;(2) 操作人员要经过专业培训,持证上岗,熟悉相关施工规范和操作流程;(3) 施工现场要保持清洁整齐,杂物、建筑垃圾等要及时清理,保持通道畅通;(4) 施工过程中的危险源要及时识别和防控,如机械设备倒塌、坍塌等风险;(5) 施工过程中的尘埃、噪音要控制在合理范围,采取相应的措施进行防护;(6) 施工现场要定期进行安全检查和整改,确保施工过程安全可靠。
4. 环境保护监理要点:(1) 施工现场要符合环保要求,严格控制粉尘、废水和噪音的污染源;(2) 施工过程中产生的废弃物要分类储存,及时进行无害化处理和处置;(3) 施工现场要做好土壤保护措施,防止土壤被破坏和污染;(4) 施工现场附近的水源要进行防护,防止混凝土、灰浆等物质流入河流等水体;(5) 施工现场要保持机械设备的良好运行状态,减少废气的排放。
5. 监理文件及记录要点:(1) 监理人员要按照合同约定的监理范围和标准进行监理工作;(2) 监理人员要编制监理计划、监理报告等监理文件,并及时向相关方进行报送;(3) 监理人员要做好监理日志记录,包括施工过程中的关键环节、质量检查记录等;(4) 监理人员要对施工过程中发现的问题进行整改跟踪,确保及时解决;(5) 监理人员要对施工单位提供的质量、安全等相关资料进行审核和备案。
高压旋喷止水帷幕施工监理细则一、旋喷工艺技术简述目前,随着建筑行业的迅猛发展,向“二纵”(地面向高层,地下向深层)要建筑面积,已成为软弱地基区域的大趋势。
向地下纵深发展遇到的障碍,要解决地下室水渗透或入侵地下室之患,考虑周边建筑物的安全和地基下土壤的水平挤压和侧向压力造成危害。
而集水、气浆三管一体的旋喷机械装置技术的问世,适时解决了水患和土壤压力之忧患。
近年来旋喷工艺技术,常与钻孔围护桩和大型钻孔灌注桩配套使用,(单独使用亦不少)布置在围护桩外侧,主要起止水帷幕作用,并辅以围护桩加固,亦和大直径钻孔灌注桩同时施工。
建设监理应了解、熟悉、掌握其方法与技术,才能正确、客观、公正、科学地行使监理职能,完成委托监理合同赋予的任务。
二、旋喷桩施工2·1质量控制标准2·1·1建筑桩基技术规范(JGJ94-94)2·1·2地基与基础工程施工及验收规范(GBJ202-83)2·1·3建筑软弱地基基础设计规范(GBJ10-1-90)2·1·4混凝土结构工程施工及验收规范(DBJ50204-92)2·1·5钻孔灌注桩按国标(JGJ94-94)和“桩基设计说明”施工与验收。
2·1·6钢筋笼焊接按(GB50204-92)和(JGJ18-96)检验,钢筋笼制作允许偏差:主筋间距10MM,箍筋间距或螺旋筋20MM,钢筋长度50MM,主筋保护层厚度50MM 。
2·1·7钢筋偏差不得大于50MM,桩身垂直偏差不大于1%,桩位偏差不大于100MM·2·1·8桩孔孔底沉渣不大于100MM,充盈系数大于1.12·1·9混凝土采用商品砼,桩身混凝土等级通常为C252·2工艺顺序旋喷桩施工,从桩机入场就位,到成桩移位,采用流水作业,使多道工序连续贯通,一气呵成,其流程如下:放样定位→桩机就位→开机旋进沉管(杆)→启开高压水柱,冲刷喷射土体→桩径中土体捣成糊状→启开高压泥浆泵→高压注入水泥浆旋转喷浆同步操作→形成桩形固结体→提升钻杆至设计标高停止供水和水泥喷射→移机新位,即成桩一根。

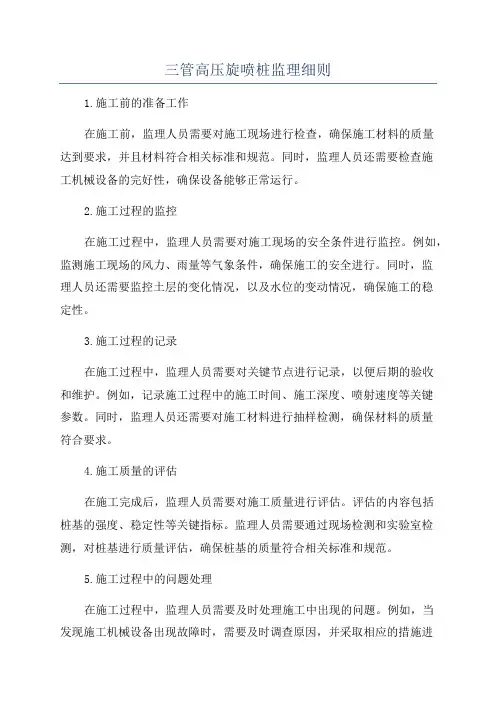

三管高压旋喷桩监理细则1.施工前的准备工作在施工前,监理人员需要对施工现场进行检查,确保施工材料的质量达到要求,并且材料符合相关标准和规范。
同时,监理人员还需要检查施工机械设备的完好性,确保设备能够正常运行。
2.施工过程的监控在施工过程中,监理人员需要对施工现场的安全条件进行监控。
例如,监测施工现场的风力、雨量等气象条件,确保施工的安全进行。
同时,监理人员还需要监控土层的变化情况,以及水位的变动情况,确保施工的稳定性。
3.施工过程的记录在施工过程中,监理人员需要对关键节点进行记录,以便后期的验收和维护。
例如,记录施工过程中的施工时间、施工深度、喷射速度等关键参数。
同时,监理人员还需要对施工材料进行抽样检测,确保材料的质量符合要求。
4.施工质量的评估在施工完成后,监理人员需要对施工质量进行评估。
评估的内容包括桩基的强度、稳定性等关键指标。
监理人员需要通过现场检测和实验室检测,对桩基进行质量评估,确保桩基的质量符合相关标准和规范。
5.施工过程中的问题处理在施工过程中,监理人员需要及时处理施工中出现的问题。
例如,当发现施工机械设备出现故障时,需要及时调查原因,并采取相应的措施进行修理和更换。
同时,监理人员还需要处理施工现场的安全事故和质量事故,确保施工的顺利进行。
总结起来,三管高压旋喷桩监理的细则包括施工前的准备工作、施工过程的监控、施工过程的记录、施工质量的评估和施工过程中的问题处理。
通过有效的监理工作,可以确保三管高压旋喷桩的施工质量和安全性,提高桩基的强度和稳定性。

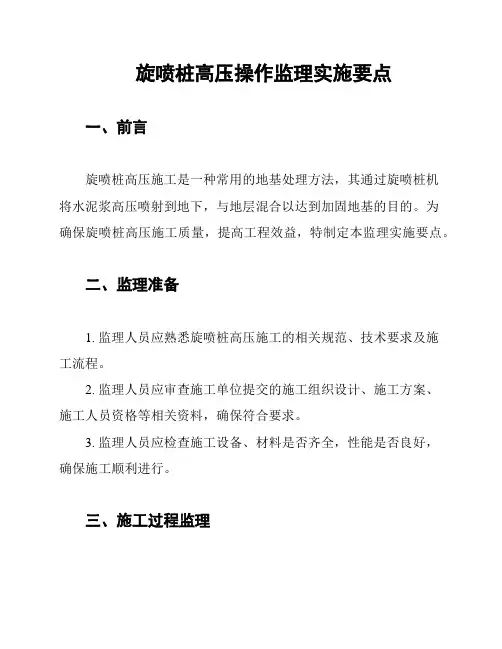

旋喷桩高压操作监理实施要点一、前言旋喷桩高压施工是一种常用的地基处理方法,其通过旋喷桩机将水泥浆高压喷射到地下,与地层混合以达到加固地基的目的。
为确保旋喷桩高压施工质量,提高工程效益,特制定本监理实施要点。
二、监理准备1. 监理人员应熟悉旋喷桩高压施工的相关规范、技术要求及施工流程。
2. 监理人员应审查施工单位提交的施工组织设计、施工方案、施工人员资格等相关资料,确保符合要求。
3. 监理人员应检查施工设备、材料是否齐全,性能是否良好,确保施工顺利进行。
三、施工过程监理1. 桩位偏差控制:监理人员应检查桩位偏差是否符合规范要求,对偏差较大的桩位进行记录并通知施工单位及时调整。
2. 喷射压力控制:监理人员应检查喷射压力是否稳定,是否存在波动较大的情况。
如发现异常,应立即要求施工单位停工检查,确保喷射压力符合设计要求。
3. 喷射距离控制:监理人员应检查喷射距离是否符合规范要求,对喷射距离不足或过长的情况进行记录并通知施工单位及时调整。
4. 喷射角度控制:监理人员应检查喷射角度是否符合规范要求,对喷射角度不准确的情况进行记录并通知施工单位及时调整。
5. 水泥浆配合比控制:监理人员应检查水泥浆配合比是否符合设计要求,对配合比不符合要求的情况进行记录并通知施工单位及时调整。
6. 施工进度控制:监理人员应检查施工进度是否符合施工组织设计要求,确保工程按期完成。
7. 施工质量控制:监理人员应定期对已施工的旋喷桩进行质量检查,包括桩长、桩径、桩身强度等,对不合格的桩进行记录并通知施工单位进行整改。
四、监理记录与报告1. 监理人员应做好每天的监理记录,记录内容包括:施工进度、施工质量、设备状况、天气情况等。
2. 监理人员应及时向项目总监汇报施工现场情况,对重大问题应及时上报。
3. 监理人员应定期对旋喷桩高压施工进行全面检查,对存在的问题提出整改要求,并跟踪整改情况。
五、施工验收1. 监理人员应参加旋喷桩高压施工的验收工作,对验收不合格的工程不予签字。

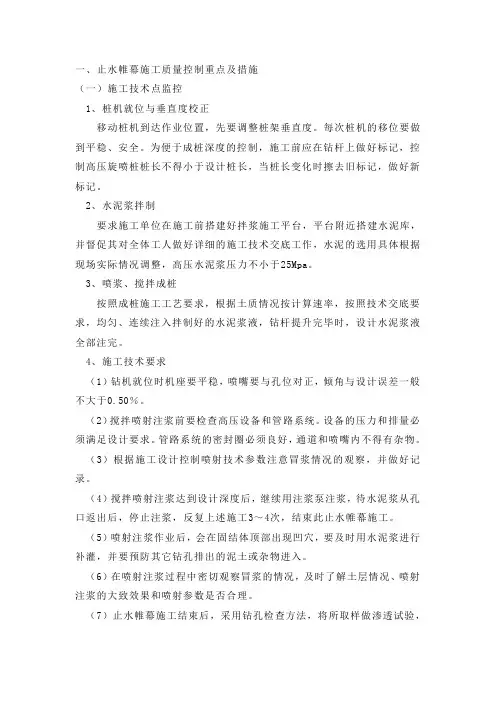

一、止水帷幕施工质量控制重点及措施(一)施工技术点监控1、桩机就位与垂直度校正移动桩机到达作业位置,先要调整桩架垂直度。
每次桩机的移位要做到平稳、安全。
为便于成桩深度的控制,施工前应在钻杆上做好标记,控制高压旋喷桩桩长不得小于设计桩长,当桩长变化时擦去旧标记,做好新标记。
2、水泥浆拌制要求施工单位在施工前搭建好拌浆施工平台,平台附近搭建水泥库,并督促其对全体工人做好详细的施工技术交底工作,水泥的选用具体根据现场实际情况调整,高压水泥浆压力不小于25Mpa。
3、喷浆、搅拌成桩按照成桩施工工艺要求,根据土质情况按计算速率,按照技术交底要求,均匀、连续注入拌制好的水泥浆液,钻杆提升完毕时,设计水泥浆液全部注完。
4、施工技术要求(1)钻机就位时机座要平稳,喷嘴要与孔位对正,倾角与设计误差一般不大于0.50%。
(2)搅拌喷射注浆前要检查高压设备和管路系统。
设备的压力和排量必须满足设计要求。
管路系统的密封圈必须良好,通道和喷嘴内不得有杂物。
(3)根据施工设计控制喷射技术参数注意冒浆情况的观察,并做好记录。
(4)搅拌喷射注浆达到设计深度后,继续用注浆泵注浆,待水泥浆从孔口返出后,停止注浆,反复上述施工3~4次,结束此止水帷幕施工。
(5)喷射注浆作业后,会在固结体顶部出现凹穴,要及时用水泥浆进行补灌,并要预防其它钻孔排出的泥土或杂物进入。
(6)在喷射注浆过程中密切观察冒浆的情况,及时了解土层情况、喷射注浆的大致效果和喷射参数是否合理。
(7)止水帷幕施工结束后,采用钻孔检查方法,将所取样做渗透试验,包括钻孔压力注水渗透试验和钻孔抽水渗透试验,通过试验检验止水性能。
(二)施工参数选择止水帷幕的设计指标主要有渗透系数、桩体厚度。
对于基坑,渗透系数和桩体厚度是重要的技术指标。
工程师要仔细复核水泥掺入比、水灰比、复搅次数和钻杆提升速度等施工参数,桩位偏差、钻孔倾斜度等则是为保证桩体完整性及其与护坡桩结合满足设计要求的施工控制参数。
旋喷桩工程质量安全监理要点旋喷桩是一种常用的地基处理方法,在土木工程中被广泛应用。
为确保旋喷桩工程的质量和安全,需要进行严格的监理。
下面是旋喷桩工程质量安全监理的要点,详细介绍如下:一、施工前期监理要点1.审核施工单位的资质和人员素质,确保施工单位具备进行旋喷桩工程施工的合法资格和技术实力。
2.审核施工方案和技术图纸,包括施工方法、施工工艺、施工参数等,确保施工方案科学合理。
3.检查和确认施工现场的地质情况和地下设施,对可能影响施工的因素提出合理的处理方法和措施。
4.核实盖重、转速、注浆量等关键参数,确保施工设备的性能符合要求,并编制设备卡片进行记录。
二、施工过程监理要点1.对旋喷桩施工现场进行巡视,核实施工质量和安全措施是否符合技术要求。
2.对旋喷桩施工过程中的关键环节进行抽样检查,包括盖重、注浆泥浆的配制、注浆管的布置等。
3.检测旋喷桩的质量,包括检查桩身的垂直度、水平度、直径和孔隙率等,并编制质量验收记录。
4.监督施工人员的操作规范和施工手续,确保施工过程中不违反相关法规和规定,并及时纠正和指导。
5.关注施工现场的安全防护措施,包括施工人员的安全防护装备、施工设备的安全操作等。
三、施工后期监理要点1.对旋喷桩施工完成后的工程进行验收,核实桩身尺寸、孔隙率、质量问题等,编制验收报告。
2.检查施工单位的资料和记录,包括施工日志、质量检测报告、安全事故记录等,确保信息齐全、准确。
3.对旋喷桩施工工艺和技术进行总结和评估,包括施工方法、材料配比、操作技术等。
4.对旋喷桩施工过程中的问题和不足进行分析和总结,提出改进建议和措施,为今后类似工程提供指导。
以上是旋喷桩工程质量安全监理的要点,包括施工前期、施工过程和施工后期的监理内容。
通过严格监督和检查,能够有效提高旋喷桩工程的质量和安全,保证工程的稳定性和可靠性。
(六)高压旋喷桩施工监理要点一、监理依据1、本工程设计图纸(包括设计交底、变更单);2、本工程工程施工组织设计;3、本工程专项施工方案;4、施工承包合同和工程监理合同以及有关文件;5、国家及地方有关现行规定、规范、规程:《建筑地基处理技术规范》(JGJ79-2002)《地基基础工程施工质量验收规范》(GB50202-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)二、事前控制内容1、审查施工单位资质,企业法人营业执照、资质等级证书、安全生产许可证、施工许可证,并进行必要的考察了解。
检查督促施工单位落实施工管理制度和建立质量保证体系,按施工组织设计检查管理人员到位情况。
2、审查经施工单位上级部门审批过的组织设计(专项施工方案),并针对现场布置、技术措施、机械材料供应、劳动力组织、环保安全等,从技术可能、进度保证、经济合理等方面提出书面意见。
督促施工方对上述项目中不足之处按有关要求及时修改、补充和完善。
3、督促施工单位及时提交原材料的出厂质保书(如水泥等)、有关项目的试验报告(水泥检测报告等),及进场批量验收、抽检等资料,并审查认定。
4、测量放样定位:对施工单位高压旋喷桩地基加固工程定位放线的轴线和临时水准点作复核签证。
5、检查施工场地是否平整和施工区域内供电、供水、道路、施工设施、材料堆场及生活垃圾设施等的布置安排。
6、督促施工单位提供特殊工种的上岗证,并审查认定。
7、现场监理要全面掌握“工程”的施工工艺流程、明确监理要复核、验收、质量检评的工序、及施工与监理关于检测项目的检测频率。
三、高压旋喷桩施工阶段的质量控制4.1监理人员要经常在现场巡回检查,并满足监控要求。
4.2在旋喷桩施工前排除地下障碍物,确保桩施工顺利进行,在施工过程中出现与地基勘定报告不符或其它异常情况应作好书面记录。
4.3按设计图纸检查复核桩位偏差不大于规范要求。
4.4旋喷桩位放好后,直接用旋喷机成孔下喷管至大于设计深度,垂直度偏差小于1/100,确保桩间距和邻桩桩体搭接。
旋喷桩工程质量安全监理要点1. 前期准备在进行旋喷桩工程之前,应进行详细的前期准备工作。
主要包括:1.1 工程勘察在进行旋喷桩工程之前,应进行详细的工程勘察,了解地质、水文、气象等情况,并在现场进行勘查。
根据勘察结果,进行合理的桩型选择,保证施工质量和安全。
1.2 施工前期准备在施工前期,应准备好相关的机器设备、材料等,按照合理的方案进行施工。
同时,制定详细的施工方案,明确各项施工工序、工期等,保证施工进度和质量。
2. 施工中的安全问题在施工过程中,要时刻关注安全问题。
主要包括以下几个方面:2.1 施工场地的安全在施工场地周围设置限制区域,防止外人进入施工现场。
同时,应做好防护措施,如设置防护网、堵塞口等,防止坍塌、滑坡等危险情况的发生。
2.2 机器设备的安全机器设备应定期检查和维护,保证正常运转。
同时,操作人员应熟悉机器设备的使用方法,严格遵守安全操作规程,避免机器设备操作不当引起事故。
2.3 施工人员的安全施工人员应具备相关的专业知识和技能,熟知施工方案和各项操作规程。
同时,要穿戴好相应的防护装备,注意卫生和安全。
2.4 环境保护在施工过程中,应注意环境保护,防止对当地环境造成损害。
施工现场应做好环保工作,不得乱放垃圾、污水等。
3. 施工中的质量问题在施工过程中,要深度关注施工质量问题。
主要包括以下几个方面:3.1 桩的直径和长度旋喷桩的直径和长度应符合施工方案要求。
在施工过程中,应随时检查桩的直径和长度是否符合标准要求,确保施工的质量。
3.2 拉力和钻孔参数的控制在旋喷桩施工的过程中,需要通过拉力和钻孔参数的控制来保证施工的质量。
拉力和钻孔参数的设定需经过充分的研究和分析,以确保桩的质量和强度。
3.3 砼的配合比和强度砼的配合比和强度是影响旋喷桩质量的重要因素。
在施工过程中,要严格按照配合比的要求进行配制,并通过试块检测来保证砼强度的达标。
3.4 开孔和填料质量旋喷桩的开孔和填料质量也是影响施工质量的重要因素。
旋喷桩工程质量安全监理要点旋喷桩工程是一种常用于建筑施工中的基础工程方法,用于增加土壤的承载能力和稳定性。
在进行旋喷桩工程时,必须进行质量安全监理,以确保工程质量和施工过程的安全。
以下是旋喷桩工程质量安全监理的要点。
一、前期准备在进行旋喷桩工程之前,必须进行一系列的前期准备工作,包括设计、施工方案编制和施工图纸审查等。
质量安全监理应对这些准备工作进行检查,确保设计和施工方案的合理性、符合规范要求。
二、施工设备和材料旋喷桩施工需要使用特定的设备和材料,如旋喷机、钢管和水泥等。
质量安全监理应对施工设备和材料进行检查,确保其符合相关标准,且处于正常工作状态。
三、施工现场管理在进行旋喷桩施工时,必须做好施工现场的管理工作。
质量安全监理应对施工现场进行检查,确保施工现场的整洁、安全,并符合相关安全规范。
同时,还应对施工人员进行培训,确保施工人员掌握相关操作技能。
四、施工过程监控旋喷桩工程的施工过程需要进行监控,以确保施工质量和安全。
质量安全监理应对施工过程进行全程监控,包括桩身的直径、打入深度和桩身的质量等。
同时,还应对施工现场进行抽样检测和现场试验,确保施工质量的可控性。
五、质量控制在旋喷桩工程施工过程中,必须进行质量控制,确保施工质量符合要求。
质量安全监理应对施工质量进行监控,包括桩身的均匀度、强度和桩身与土壤的黏结情况等。
同时,还应对施工材料进行抽样检测,确保施工材料的质量合格。
六、施工安全监控旋喷桩工程的施工过程中存在一定的安全风险,必须进行安全监控,确保施工过程的安全。
质量安全监理应对施工现场的安全措施进行检查,确保施工人员的安全意识和操作规范。
同时,还应对施工现场的安全设施进行检查,如围栏、安全帽和防护网等,确保施工现场的安全性。
七、施工记录和报告旋喷桩工程施工过程中应做好施工记录和报告工作。
质量安全监理应对施工记录和报告进行检查,确保施工记录的完整、准确和详实性。
同时,还应及时发现和处理施工过程中的问题,并及时向相关部门报告。
高压旋喷桩
1、施工准备监理工程师应审查的事项:
(1)测量放样、平整地表,设置回浆池。
(2)在施工现场取样按设计要求进行室内配比试验,确定浆液最佳配比。
(3)水泥和外掺剂的种类和规格应符合设计要求,并有产品质量合格证,搅拌用水应符合现行《混凝土拌合用水标准》(JGJ63)的有关标准。
(4)施工前必须进行成桩工艺试验,确定各项技术参数,检验成桩效果,试桩数量不少于2根。
2、高压旋喷桩施工监理的控制要点:
(1)钻机就位平稳,立轴、转盘与孔位对正,高压设备与管路系统符合设计及安全要求,防止管路堵塞,密封良好。
(2)喷射注浆应注意设备开动顺序。
二重管、三重管的水、气、浆供应应有序进行,衔接紧密。
(3)对深层长桩根据地质条件,分层选择适宜的喷射参数,保证成桩均匀一致。
(4)注浆完毕应迅速拔出注浆管,桩顶凹坑及时以水灰比例0.6的水泥浆补灌。
(5)高压施喷桩施工允许偏差见表5.3.7。
高压旋喷桩施工允许偏差表5.3.7。
2023年旋喷桩工程质量安全监理要点对于2023年旋喷桩工程的质量安全监理,以下是一些要点:
1. 施工前的准备工作:监理人员应仔细核查施工单位的资质及技术人员的证书,并对施工单位所提供的材料和设备进行验收。
2. 施工现场管理:监理人员应对施工现场进行定期巡视和检查,确保施工符合设计要求和施工规范。
同时,监理人员还需关注施工现场的安全措施和环境保护措施是否到位。
3. 施工过程的质量控制:监理人员要关注旋喷桩工程的施工技术、施工工艺和施工质量,对施工过程中的关键节点进行特别关注和把关,确保旋喷桩的质量。
4. 施工质量验收:监理人员要对旋喷桩的质量进行抽查和全面验收,包括桩身的直径、垂直度、偏斜度等指标的检测,以及桩体混凝土的抗压强度和密实度的检测。
5. 施工安全管理:监理人员要对施工现场的安全措施进行检查,并发现问题及时提出整改要求。
监理人员还要对施工人员进行安全教育和培训,确保施工过程中的安全。
6. 问题处理和整改:监理人员要及时记录和报告施工中发现的问题,并协助施工单位进行整改,确保问题得到及时解决。
总的来说,旋喷桩工程的质量安全监理要点包括施工前的准备工作、施工现场管理、施工过程的质量控制、施工质量验收、
施工安全管理以及问题处理和整改。
通过有效的监理措施,可以保证旋喷桩工程的质量安全。
高压旋喷桩止水帷幕监理工作要点
高压旋喷桩止水帷幕工程是中交天津港湾工程研究院,为贯彻业主提出的,集美大桥机场隧道段采用“明开挖、深暗埋、干施工,结构”防水总体施工方针,而设计的一种围堰止水形式。
主要用于地质情况不明晰,围堰填筑材料不均质,围堰中底部有填石的地段。
监理根据项目部提交的高压旋喷桩止水帷幕工艺试验报告和高压旋喷桩施工方案以及监理规化,提出高压旋喷桩止水工程监理工作要点:
一、施工准备阶段:
1、全过程监督高压旋喷桩的工艺试验,签述意见报总监办及业主、一办审批;
2、审查高压旋喷桩施工方案,提出意见和建议报总监办、业主审批;
3、验收、抽检或验证,项目部报验的设备材料及配比;
4、督促项目部对作业人员进行安全和技术教育。
二、实施阶段:
1、监督作业场地平整,止水帷幕轴线和桩位的纵横向间距及成桩上下标高;
2、现场监督各台旋喷桩的技术参数附合性调试,争取达到预期效果;
3、旁站旋喷桩的现场作业。
(1)旋喷桩深度:不小于设计值;(2)旋转提升速度15~30cm/min(随深度减少而提速);(3)注浆压力20~28mpa(随深度的增加而加大,努力保证下部桩体成桩直径;
(4)水灰比:0.8~1.0;5、监督每米桩水泥用量200g左右;6、抽查现场施工记录的真实性、完整性。
三、验收阶段:
1、现场查验有无漏桩及桩体排距问题是否符合设计要求;
2、现场查验各机组、各段的桩体是否衔接;
3、检查现场记录资料的完整性。
高压旋喷桩止水帷幕监理工作流程。
