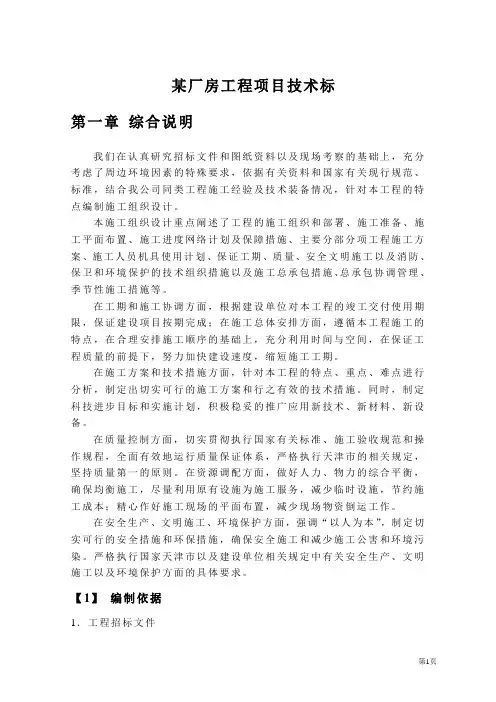

某厂房工程项目技术标第一章综合说明我们在认真研究招标文件和图纸资料以及现场考察的基础上,充分考虑了周边环境因素的特殊要求,依据有关资料和国家有关现行规范、标准,结合我公司同类工程施工经验及技术装备情况,针对本工程的特点编制施工组织设计。
本施工组织设计重点阐述了工程的施工组织和部署、施工准备、施工平面布置、施工进度网络计划及保障措施、主要分部分项工程施工方案、施工人员机具使用计划、保证工期、质量、安全文明施工以及消防、保卫和环境保护的技术组织措施以及施工总承包措施、总承包协调管理、季节性施工措施等。
在工期和施工协调方面,根据建设单位对本工程的竣工交付使用期限,保证建设项目按期完成;在施工总体安排方面,遵循本工程施工的特点,在合理安排施工顺序的基础上,充分利用时间与空间,在保证工程质量的前提下,努力加快建设速度,缩短施工工期。
在施工方案和技术措施方面,针对本工程的特点、重点、难点进行分析,制定出切实可行的施工方案和行之有效的技术措施。
同时,制定科技进步目标和实施计划,积极稳妥的推广应用新技术、新材料、新设备。
在质量控制方面,切实贯彻执行国家有关标准、施工验收规范和操作规程,全面有效地运行质量保证体系,严格执行天津市的相关规定,坚持质量第一的原则。
在资源调配方面,做好人力、物力的综合平衡,确保均衡施工,尽量利用原有设施为施工服务,减少临时设施,节约施工成本;精心作好施工现场的平面布置,减少现场物资倒运工作。
在安全生产、文明施工、环境保护方面,强调“以人为本”,制定切实可行的安全措施和环保措施,确保安全施工和减少施工公害和环境污染。
严格执行国家天津市以及建设单位相关规定中有关安全生产、文明施工以及环境保护方面的具体要求。
【1】编制依据1.工程招标文件2.工程图纸3.国家有关标准规范规程《工程测量规范》GB 50026—93《建设项目管理规范》GB/T50326-2006《建筑工程可靠度设计统一标准》 GB50068-2001《建筑工程抗震设防分类标准》GB50223-2004《建筑抗震设计规范》GB50011-2010《建筑防腐蚀工程施工及验收规范》GB50212-91《建筑防腐蚀工程质量验收统一标准》GB50224-95《建筑工程施工质量验收统一标准》GB5030-2001《钢熔化焊对接接头射线照相和质量分级》GB3323-2005《碳素结构钢》GB/T700-2006《优质碳素结构钢》 GB/T699-1999《低合金高强度结构钢》GB/T1591-1994【2】编制原则1.严格执行现行国家施工规范和行业标准。

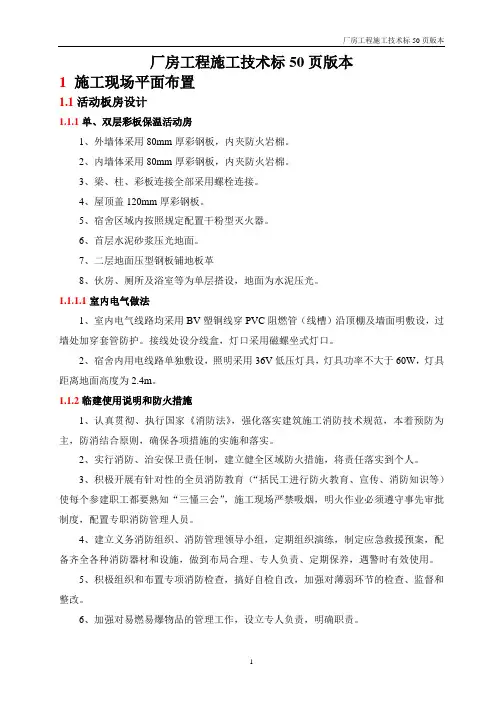

厂房工程施工技术标50页版本厂房工程施工技术标50页版本1 施工现场平面布置1.1活动板房设计1.1.1单、双层彩板保温活动房1、外墙体采用80mm厚彩钢板,内夹防火岩棉。
2、内墙体采用80mm厚彩钢板,内夹防火岩棉。
3、梁、柱、彩板连接全部采用螺栓连接。
4、屋顶盖120mm厚彩钢板。
5、宿舍区域内按照规定配置干粉型灭火器。
6、首层水泥砂浆压光地面。
7、二层地面压型钢板铺地板革8、伙房、厕所及浴室等为单层搭设,地面为水泥压光。
1.1.1.1室内电气做法1、室内电气线路均采用BV塑铜线穿PVC阻燃管(线槽)沿顶棚及墙面明敷设,过墙处加穿套管防护。
接线处设分线盒,灯口采用磁螺坐式灯口。
2、宿舍内用电线路单独敷设,照明采用36V低压灯具,灯具功率不大于60W,灯具距离地面高度为2.4m。
1.1.2临建使用说明和防火措施1、认真贯彻、执行国家《消防法》,强化落实建筑施工消防技术规范,本着预防为主,防消结合原则,确保各项措施的实施和落实。
2、实行消防、治安保卫责任制,建立健全区域防火措施,将责任落实到个人。
3、积极开展有针对性的全员消防教育(“括民工进行防火教育、宣传、消防知识等)使每个参建职工都要熟知“三懂三会”,施工现场严禁吸烟,明火作业必须遵守事先审批制度,配置专职消防管理人员。
4、建立义务消防组织、消防管理领导小组,定期组织演练,制定应急救援预案,配备齐全各种消防器材和设施,做到布局合理、专人负责、定期保养,遇警时有效使用。
5、积极组织和布置专项消防检查,搞好自检自改,加强对薄弱环节的检查、监督和整改。
6、加强对易燃易爆物品的管理工作,设立专人负责,明确职责。
1.1.3建筑材料及构件说明本临建工程所采用材料及构配件主要有如下几种:1、主体骨架:采用单层钢结构作为二层的承重,设计载荷为150kg/m2。
2、墙体采用75mm彩钢岩棉保温板,内外墙板采用通常竖向安装,由上、中、下三点连接,每点连接间距小于3m,墙板可承受侧向压力120kg/m2,而变形小于L/250。
钢结构厂房项目技术标第一部分:工程概况成都奥晶科技有限责任公司投资兴建的非球面镜头主体厂房建筑钢结构工程位于成都国家级高新技术产业开发区(西区),整个建筑工程分为厂房和办公楼两大部分,建筑总长150m,总宽96.3m,厂房带办公楼总建筑面积为15900m2。
厂房由3×24m三连跨组成,总长150m,柱距9m。
厂房边柱柱顶标高为10.1m,屋面排水方式为单层脊双坡排水,排水坡度为1:20,属双坡多跨式轻钢结构多层联合厂房。
办公楼由二层钢框架结构组成,屋面排水方式为单坡排水,边柱柱顶标高为11.1m,屋面排水坡度为1:20,属多层钢框架结构工程。
本工程厂房钢柱、钢梁均采用等截面或变截面实腹式焊接H型钢。
办公楼钢柱采用方管型钢,钢梁采用等截面实腹式焊接H型钢。
梁与柱的连接方式为焊接或螺栓连接。
厂房屋面设置水平支撑和刚性系杆,柱间设柱间支撑。
墙面檩条采用冷弯薄壁C型钢,屋面檩条采用冷弯薄壁Z型钢。
檩条之间设置撑杆和拉条。
墙面板为双层压型钢板,其中外层板为彩色镀铝锌板。
屋面板采用暗扣式镀铝锌彩色压型钢板。
墙面板采用平扣板。
墙面和屋面保温棉均采用铝箔包玻璃棉,本工程围护结构还包括防火墙和玻璃幕墙。
第二部分:编制说明和编制依据一、编制说明1. 编制目的:编制此施工组织设计的目的在于:1.1. 科学地组织施工以提高劳动生产率、缩短工期、确保工程质量、节约原材料和能源、降低成本、文明施工以获取尽可能大的经济效益和社会效益。
1.2. 从施工的全局出发,根据具体条件,拟定施工方案,确定施工程序、施工流向、施工顺序、施工方法、劳动组织、技术选择、组织措施,安排施工进度和劳动力、机具、材料、构件与各种半成品的供应,对运输、道路、场地利用、水电能源保证等现场设施的布置和建设作出规划。
1.3. 缜密地预计施工中的各种需要及可能发生的变化,以便事前做好准备,把设计和施工、技术和经济、前方和后方、企业的全局活动和工程的施工组织,把施工中各单位、各部门、各阶段以及各项目之间的关系更好地协调起来,使施工过程牢固地建立在科学、合理的基础之上,从而做到人尽其力,物尽其用,优质、低耗、高速度地取得最好的经济效益和社会效益。
钢结构厂房及附属工程项目技术标一、项目背景近年来,随着工业化进程的加快,钢结构厂房在工程建设中得到越来越广泛的应用。
钢结构厂房具有轻质、强度高、施工周期短等优势,能够满足各种功能的厂房需求。
为了确保钢结构厂房及附属工程项目的质量和安全性,制定本技术标准。
二、工程概况1.工程名称:钢结构厂房及附属工程2.工程性质:新建3.工程规模:占地面积XXX平方米,建筑面积XXX平方米,高度XXX 米4.工期:XX个月三、技术要求1.施工工艺:采用先进成熟的施工工艺,确保施工质量和进度。
施工过程中必须符合国家和地方相关施工规范和标准。
2.材料选择:钢材质量必须符合国家相关标准,并经过检测合格。
采购时必须提供相关证明文件。
3.结构设计:钢结构设计须满足国家相关规范,并经过审查合格。
设计文件必须详细准确,包括结构荷载、连接方式等。
4.施工图纸:施工图纸必须包含详细的结构连接节点、焊接参数、螺栓等详细信息,确保施工过程中的钢结构连接稳固可靠。
5.焊接工艺:焊接工艺必须符合国家相关标准和规范。
焊工必须持有相应的合格证书,并使用合格的焊接材料。
6.防腐处理:对于工程中的钢结构部分,必须进行防腐处理。
防腐涂料必须符合国家相关标准,施工工艺必须符合规范。
7.火灾安全:钢结构厂房及附属工程必须采取防火措施,包括防火涂料、防火区域划分等措施。
设计和施工时必须考虑火灾安全。
8.机电安装:机电设备的安装必须符合相关安全规范。
采购设备时必须确保设备符合国家和行业标准,并具备相应的证明文件。
9.监理:工程中必须配备专业的监理人员,进行全程监督和管理,确保项目的质量和进度。
四、质量控制1.施工过程中必须进行质量检测,包括焊接接头检测、防腐涂料厚度检测等,确保施工质量合格。
2.施工现场必须配备安全设备和人员,进行安全管理。
施工期间必须做好施工现场的环境保护工作。
3.施工过程中发现的质量问题必须及时处理,并记录相关处理措施。
4.施工完工后,必须进行竣工验收,由专业机构进行验收报告,确保项目符合相关标准和规范。
目录一、工程概况 (1)1.1工程概况 (1)1.2本施工组织设计编制依据 (2)1.3施工条件 (3)二、施工部署 (3)2.1项目管理组织机构 (3)2.2项目管理主要目标 (3)2.3施工准备 (4)2.4主要施工机械的选择 (4)2.5施工流水段划分 (4)2.6施工总工艺流程 (5)2.7主体、装饰、设备安装等交叉施工管理 (5)三、主要施工方法 (6)3.1工程测量 (6)3.2土方工程 (9)3.3钢筋工程 (10)3.4模板工程 (11)3.5混凝土工程 (15)3.6脚手架工程 (16)3.7结构吊装工程 (20)3.8砌筑工程 (21)3.9钢结构工程 (22)3.10屋面工程 (23)3.11门窗工程 (26)3.12抹灰工程 (27)3.13楼地面工程 (28)3.14墙面装饰 (33)3.15吊顶工程 (37)3.16厂房与动力设备基础施工 (38)3.17大体积混凝土施工 (39)3.18防水工程 (41)3.19给排水工程 (41)3.20通风工程 (47)3.21电气工程 (55)四、主要技术措施 (60)4.1工程质量保证措施 (60)4.2安全施工管理措施 (67)4.3施工现场消防管理措施 (70)4.4施工现场环境管理措施 (72)4.5保证工期控制措施 (73)4.6文明施工管理措施 (74)4.7成品、半成品保护措施 (75)4.8季节性施工措施 (76)4.9地上、地下设施及文物保护措施 (79)五、拟投入的主要施工机械设备表 (80)六、主要材料计划表 (80)七、劳动力计划表 (81)八、施工进度计划 (82)九、施工现场平面布置图 (82)十、临时用地表 (82)一、工程概况1.1 工程概况新建XXX车间厂房位于XXX有限责任公司厂区内,本工程属于多层厂房,由一个四层试验车间和一个四层办公区用房组成,建筑设计使用年限等概况如下:101建筑(车间厂房及办公用房)本工程占地面积4180.6平方米,总建筑面积12942.1平方米,钢筋混凝土框架结构,主厂房排架部分建筑地下一层,主厂房框架部分地上五层,办公用房部分地上四层;厂房内设有70t和50t吊车各一台,屋面采用预应力混凝土屋面板,檐高28.8米;建筑物设计为50年使用年限,耐火等级二级,抗震设防烈度六度。

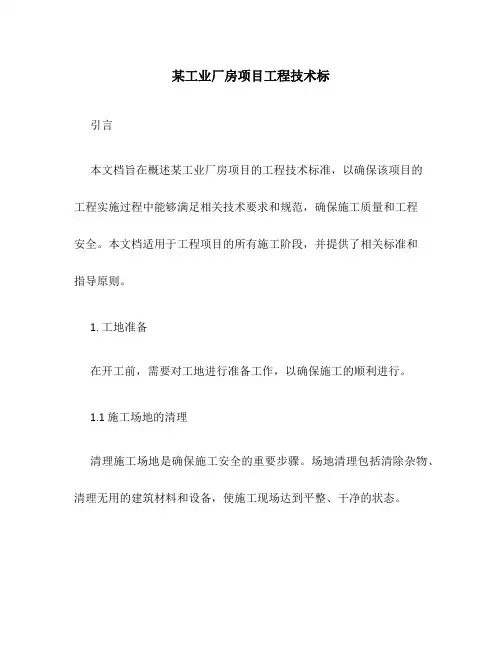

某工业厂房项目工程技术标引言本文档旨在概述某工业厂房项目的工程技术标准,以确保该项目的工程实施过程中能够满足相关技术要求和规范,确保施工质量和工程安全。
本文档适用于工程项目的所有施工阶段,并提供了相关标准和指导原则。
1. 工地准备在开工前,需要对工地进行准备工作,以确保施工的顺利进行。
1.1 施工场地的清理清理施工场地是确保施工安全的重要步骤。
场地清理包括清除杂物、清理无用的建筑材料和设备,使施工现场达到平整、干净的状态。
1.2 地基处理地基处理是确保建筑物稳定性和安全性的重要步骤。
地基处理包括地基平整、除去松软土壤、填充土方等。
2. 结构施工结构施工是工程项目的重要组成部分,其质量和安全性直接影响建筑物的使用寿命和稳定性。
2.1 结构施工材料在结构施工中,需要使用符合国家标准的建筑材料。
对于钢材、混凝土、砖石等常用材料,要求其质量合格,符合相关标准。
2.2 结构施工技术在结构施工过程中,需要严格按照相关标准和规范进行施工。
包括混凝土浇筑、钢筋绑扎、砌筑等工艺要求。
3. 安装工程安装工程是工业厂房项目的重要组成部分,涉及到各种设备和系统的安装和调试。
3.1 设备安装设备安装需要按照安装图纸和设计要求进行,确保设备的安装位置准确、稳定,并且满足相关安全和环境要求。
3.2 系统调试在设备安装完成后,需要进行系统的调试和测试,以确保设备的正常运行和系统的稳定性。
在调试过程中,需要按照相关标准和要求进行操作。
4. 安全管理安全管理是工程项目的重要环节,对工程施工的安全性负有重要责任。
4.1 安全生产措施在施工过程中,需要制定和实施相应的安全生产措施,包括安全防护设施的设置、安全教育的开展、安全检查的进行等。
4.2 安全监管在工程施工过程中,需要进行安全监管,对施工现场进行监督和检查,确保施工过程中的安全问题及时解决。
结论本文档概述了某工业厂房项目的工程技术标准,并对工地准备、结构施工、安装工程和安全管理等方面进行了详细介绍。

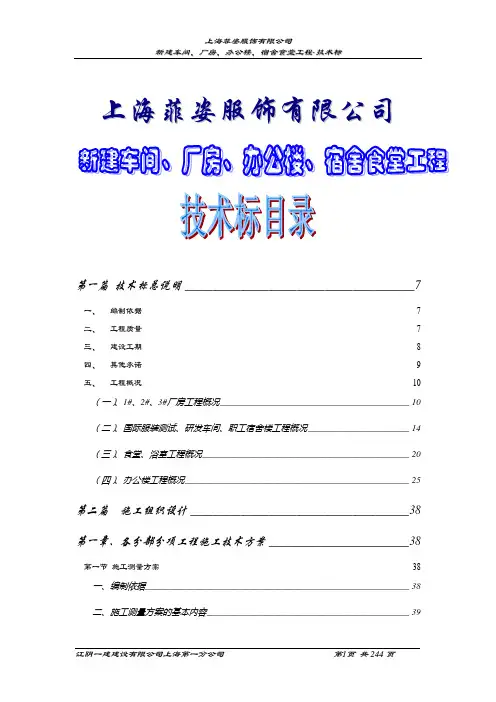

上海菲姿服饰有限公司第一篇技术标总说明 _________________________________________ 7一、编制依据 ____________________________________________________________________ 7二、工程质量 ____________________________________________________________________ 7三、建设工期 ____________________________________________________________________ 8四、其他承诺 ____________________________________________________________________ 9五、工程概况 ___________________________________________________________________ 10(一)、1#、2#、3#厂房工程概况___________________________________________ 10(二)、国际服装测试、研发车间、职工宿舍楼工程概况_______________________ 14(三)、食堂、浴室工程概况_______________________________________________ 20(四)、办公楼工程概况___________________________________________________ 25第二篇施工组织设计 _______________________________________ 38第一章、各分部分项工程施工技术方案 _________________________ 38第一节施工测量方案_______________________________________________________________ 38一、编制依据____________________________________________________________ 38二、施工测量方案的基本内容______________________________________________ 39三、施工测量实施方案____________________________________________________ 39四、测量精度要求________________________________________________________ 43五、施工测量要求________________________________________________________ 43六、沉降观测控制________________________________________________________ 44七、测量组和测绘仪器的配置______________________________________________ 44第二节基础工程施工方案___________________________________________________________ 45一、基础工程施工工艺流程________________________________________________ 45三、预制方桩施工________________________________________________________ 45四、基坑挖土及排水______________________________________________________ 53五、钢筋砼基础施工______________________________________________________ 54第三节主体工程施工方案___________________________________________________________ 58一、主体结构施工部署及流程______________________________________________ 58二、钢筋施工方法________________________________________________________ 59三、模板配备及施工方法__________________________________________________ 62四、混凝土浇筑施工方法__________________________________________________ 65五、混凝土工程技术措施__________________________________________________ 66六、混凝土工程质量标准__________________________________________________ 67七、墙体工程____________________________________________________________ 69第四节装饰工程施工方案__________________________________________________________ 72一、墙顶面粉刷__________________________________________________________ 72二、墙面贴面砖__________________________________________________________ 78三、地面防滑地砖铺设____________________________________________________ 79四、楼地面大理石、花岗岩铺设____________________________________________ 80五、细石混凝土面层______________________________________________________ 84六、砂浆找平面层________________________________________________________ 86七、轻钢龙骨吊顶________________________________________________________ 88八、门窗施工____________________________________________________________ 91九、墙面涂料工程________________________________________________________ 95十、油漆工程____________________________________________________________ 97十一、卷材屋面防水层施工_______________________________________________ 100十二、钢管脚手架工程___________________________________________________ 105第五节安装工程主要施工方法______________________________________________________ 111一、施工工艺流程_______________________________________________________ 112二、设备安装___________________________________________________________ 115三、管道安装___________________________________________________________ 117四、电气安装___________________________________________________________ 120五、仪表安装___________________________________________________________ 122六、安装工程焊接工艺___________________________________________________ 123七、安装、预埋的配合施工_______________________________________________ 126第六节室外总体工程施工方案______________________________________________________ 128一、雨、污水管施工_____________________________________________________ 128二、总体道路施工_______________________________________________________ 146三、广场砖铺贴施工_____________________________________________________ 150第二章、保证工程质量的技术措施 ____________________________ 153第一节工程质量目标______________________________________________________________ 153第二节工程质量保证体系__________________________________________________________ 153一、围绕质量目标的管理网络_____________________________________________ 153二、质量目标管理网络___________________________________________________ 153三、保证质量目标的管理组织体系_________________________________________ 155第三节现场质量管理及保证措施____________________________________________________ 156一、一般过程控制_______________________________________________________ 156二、关键过程控制_______________________________________________________ 157三、特殊过程控制_______________________________________________________ 158四、施工质量保证体系___________________________________________________ 158五、ISO-9001:2000施工过程管理体系____________________________________ 160六、施工过程中的质量控制_______________________________________________ 174七、针对性的工程质量保证措施___________________________________________ 176八、质量通病的预防措施_________________________________________________ 188九、特殊季节施工质量保证措施___________________________________________ 196十、工程质量奖罚制度___________________________________________________ 199第三章保证工程安全的技术措施 ____________________________ 201一、安全管理目标及保障___________________________________________________________ 201二、安全管理流程及控制___________________________________________________________ 209三、施工过程总体安全措施_________________________________________________________ 215四、不同施工阶段的具体安全措施___________________________________________________ 221五、施工中用电的安全措施_________________________________________________________ 223六、施工中的其它安全措施_________________________________________________________ 224第四章确保文明工地的措施 ________________________________ 227一、文明管理目标_________________________________________________________________ 227二、文明标化的综合治理措施_______________________________________________________ 2281、场容、场貌管理流程控制______________________________________________ 2282、图牌、布告栏和广告栏的管理__________________________________________ 2293、临时道路的管理______________________________________________________ 2294、材料堆放管理________________________________________________________ 2295、临时办公室、食堂、厕所、工人宿舍的管理______________________________ 2306、施工现场渣土垃圾的整治______________________________________________ 2307、门、旗秆、围墙及周围环境____________________________________________ 2308、环境保护____________________________________________________________ 2319、其它措施____________________________________________________________ 232三、治安管理措施_________________________________________________________________ 232第五章施工总进度计划 _____________________________________ 234一、施工总计划进度的编制说明___________________________________________ 234二、施工进度计划表_____________________________________________________ 234三、工程工期保证措施___________________________________________________ 234四、工程进度计划表_____________________________________________________ 238第六章主要施工机械、劳动力配备 ___________________________ 239一、机械设备配备计划说明_______________________________________________ 239二、主要进场机械配备一览表_____________________________________________ 239三、主要劳动力配备计划_________________________________________________ 242第七章施工现场平面布置 ___________________________________ 243一、施工原则___________________________________________________________ 243二、施工准备___________________________________________________________ 244三、现场总体平面布置___________________________________________________ 244四、现场总体平面布置图_________________________________________________ 246第一篇技术标总说明我公司有幸参加上海菲姿服饰有限公司“新建车间、厂房、办公楼、宿舍食堂工程”的投标活动深表荣幸。
目录第一章编制说明一、编制目的二、编制依据三、编制原则第二章工程概况及工程特点一、工程概况二、工程特点第三章施工部署一、工程管理目标二、施工准备三、施工段划分及施工顺序四、现场临时设施项目及平面布置五、施工临时用水六、施工临时用电第四章劳动力安排计划第五章拟投入主要施工机械设备和主要物资使用计划一、施工机械设备的安排及数量二、主要物质使用及数量第六章主要施工方法一、土建工程的施工组织及主要施工方法二、钢结构工程的施工组织及主要施工方法三、门窗安装工程的施工组织及主要施工方法四、水电工程的施工组织及主要施工方法第七章确保工程质量的技术组织措施第八章确保安全生产的技术组织措施第九章确保文明施工的技术组织措施第十章雨季施工的技术措施第十一章确保工期的技术组织措施第十二章工程回访第十三章附图附图1、施工总平面布置图附图2、施工总进度网络控制图第十四章附表附表1、拟投入的主要施工机械设备表附表2、劳动力安排计划表第一章编制说明一、编制目的二基地二库厂房加长工程的技术标(施工组织设计)是根据业主提供的有关内容而编制的,是投标的一项前期工作,概述了该工程的主要施工方案和施工方法,以指导施工全过程,使业主初步认识我公司对本工程提供的施工依据和技术指导,以确保该工程优质、高效、安全、文明、低耗地完成。
二、编制依据1.业主提供的工程图纸。
2.中华人民共和国颁布的现行建筑结构和建筑施工、设备安装施工各类规程、规范及验评标准,依据建设部《工程建设标准强制性条文》的规定。
3.湖北省、武汉市有关建筑工程管理、市政管理、环境保护等地方性法规及规定。
4.公司有关质量管理、安全管理、文明施工管理制度。
5.工程现场及周围环境的实际情况。
6.本工程采用的技术规范:《工程测量规范》(GB50026-93)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基与基础工程施工质量验收规范》(GB50202-2002)《建筑地基处理技术规范》(JGJ79-2002)《防水工程施工质量验收规范》(GB50208-2002)《钢筋焊接及验收规程》(JGJ18-96)《钢结构工程质量检验评定标准》 (GB50221-95) 《钢结构工程施工质量验收规范》 (GB50205-95) 《建筑工程施工现场用电安全规范》(GB50104-93)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(GJG80-91)《施工现场临时用电安全技术规程》(JGJ46-88)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑工程项目管理规范》(GB/T50326-2001)《砌体结构工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《混凝土质量控制标准》(GB50164-92)《混凝土强度检验评定标准》 (GBJ107-87) 《屋面工程质量验收规范》(GB50207-2002)《金属门窗安装工程检验批质量验收规范》(GB50210-2001)《建筑地面工程施工质量验收规范》(GB50509-2002)《建筑防腐工程质量检验评定标准》 (GB50224-95) 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑电气工程施工质量验收规范》(GB50303-2002)《建筑变形测量规程》 (GB/T8-97) 《建设工程文件归档整理规范》(GB/T50328-2001)三、编制原则1.严格遵守现行的技术规范、施工规程和质量评定与验收标准。

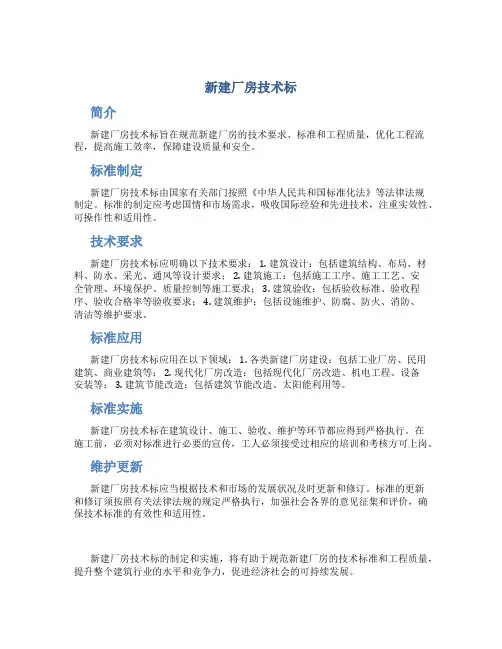

新建厂房技术标
简介
新建厂房技术标旨在规范新建厂房的技术要求、标准和工程质量,优化工程流程,提高施工效率,保障建设质量和安全。
标准制定
新建厂房技术标由国家有关部门按照《中华人民共和国标准化法》等法律法规
制定。
标准的制定应考虑国情和市场需求,吸收国际经验和先进技术,注重实效性、可操作性和适用性。
技术要求
新建厂房技术标应明确以下技术要求: 1. 建筑设计:包括建筑结构、布局、材料、防水、采光、通风等设计要求; 2. 建筑施工:包括施工工序、施工工艺、安
全管理、环境保护、质量控制等施工要求; 3. 建筑验收:包括验收标准、验收程序、验收合格率等验收要求; 4. 建筑维护:包括设施维护、防腐、防火、消防、
清洁等维护要求。
标准应用
新建厂房技术标应用在以下领域: 1. 各类新建厂房建设:包括工业厂房、民用
建筑、商业建筑等; 2. 现代化厂房改造:包括现代化厂房改造、机电工程、设备
安装等; 3. 建筑节能改造:包括建筑节能改造、太阳能利用等。
标准实施
新建厂房技术标在建筑设计、施工、验收、维护等环节都应得到严格执行。
在
施工前,必须对标准进行必要的宣传,工人必须接受过相应的培训和考核方可上岗。
维护更新
新建厂房技术标应当根据技术和市场的发展状况及时更新和修订。
标准的更新
和修订须按照有关法律法规的规定严格执行,加强社会各界的意见征集和评价,确保技术标准的有效性和适用性。
新建厂房技术标的制定和实施,将有助于规范新建厂房的技术标准和工程质量,提升整个建筑行业的水平和竞争力,促进经济社会的可持续发展。
某公司新建厂区工程施工技术标某公司新建厂区工程施工技术标1、总则(1)本标准为某公司新建厂区工程施工技术标准,旨在规范施工过程,确保工程质量和安全。
(2)本标准适用于某公司新建厂区工程施工过程中的各项技术要求和措施。
(3)本标准中所涉及的单位为国际标准单位制。
2、施工组织(1)在开工前,施工单位应制定施工组织设计方案,并经甲方和总承包单位审核确认。
(2)施工组织设计方案应包括施工工序、施工工艺、施工安全措施等内容。
(3)施工单位应明确责任分工,设立施工工长、质检员、安全员等岗位,明确各岗位职责。
3、施工质量管理(1)施工单位应按照设计文件和技术标准要求进行施工,并对每个施工环节进行质量检查和验收。
(2)如发现施工中出现的问题,施工单位应及时采取措施进行整改,并报告甲方及总承包单位。
(3)施工单位应建立相应的质量管理制度,确保施工质量可控可靠。
4、施工安全管理(1)施工单位应制定详细的施工安全计划,明确施工安全措施,确保施工过程中的安全问题得到妥善处理。
(2)施工过程中应设置警示标志,并告知施工人员注意安全。
(3)严禁使用无证施工人员,施工人员必须进行安全培训并持证上岗。
(4)施工单位应定期进行安全检查,并记录检查情况和处理结果。
5、材料管理(1)施工单位应按照设计文件和技术标准的要求选用合格的材料,并进行严格的进场验收。
(2)施工单位应建立材料台账,做好材料的统计、管理和仓储工作。
(3)禁止使用过期和劣质材料,如有发现应立即更换,并登记记录。
6、施工进度管理(1)施工单位应按照施工组织设计方案,合理安排施工进度,并确保按时完成各项工程。
(2)施工单位应定期向甲方和总承包单位报告工程进度,并及时处理进度延误的原因,确保进度的正常推进。
7、环境保护(1)施工期间,施工单位应按照相关环境保护法规的要求,做好噪音、粉尘和废水处理等工作。
(2)施工过程中产生的垃圾和废弃物应进行分类收集,定期清理和处理,保持工地的清洁整齐。
目录第一章工程概况 (1)1.1工程概 (1)1.2承包范围 (1)第二章工期及质量目标 (1)2.1质量目标 (1)2.2安全责任目标 (1)2.3文明施工目标 (1)2.4施工工期目标 (1)第三章施工总体概述 (1)3.1施工总体部署 (1)3.2施工顺序 (1)3.3施工准备 (2)3.3.1项目部组建 (2)3.3.2施工人员落实 (2)3.3.3材料准备 (2)3.3.4施工机械准备 (2)3.3.5技术准备 (2)第四章施工进度计划及各阶段保证措施 (3)4.1施工进度计划保证措施 (3)4.1.1科学合理地编制各级施工进度计划 (3)4.1.2采取过程控制的方法,确保工程质量一次验收合格 (3)4.1.3与业主、设计、监理单位以及政府有关管理部门积极协调、沟通 (4)4.2赶工专项措施 (4)4.2.1主要措施 (4)4.2.2各阶段抢工措施 (5)4.3工期滞后赶工预案 (6)4.3.1工期滞后预警 (6)4.3.2工期滞后赶工 (6)第五章劳动力和材料投入计划及保证措施 (6)5.1劳动力投入计划及保证措施 (6)5.1.1施工队伍来源 (6)5.1.2劳动力管理 (7)5.1.3劳动力配置计划表 (7)5.2材料投入计划及保证措施 (8)5.2.1工程材料进场计划 (8)5.2.2适用范围 (8)5.2.3材料管理组织机构 (8)5.2.4职责 (8)5.2.5采购程序 (10)5.2.6材料供应保证措施 (10)5.2.7材料质量控制措施 (11)第六章机械设备投入计划及检测设备 (11)6.1主要施工机械设备配置原则 (11)6.2施工机械设备配置表 (12)第七章施工平面布置和临时设施布置 (12)7.1施工总平面布置原则 (12)7.2施工总平面图 (13)7.3临时用电、用水、排污 (13)7.3.1施工用电计划方案 (13)7.3.2施工用水计划方案 (13)7.3.3施工现场排污、排水布置 (14)7.3.4地下室排水系统 (14)7.4现场内、外交通组织 (14)7.4.1地面交通 (14)7.4.2垂直交通 (14)7.5临时设施布置 (14)第八章工程施工方法 (15)8.1工程测量 (15)8.1.1平面控制测量 (15)8.1.2平面控制网的布设 (15)8.1.3轴线投测方法 (15)8.1.5施工测量设备一览表 (17)8.1.6施工测量主要技术指标 (17)8.2土方工程 (18)8.2.1土方工程施工方案 (18)8.2.2.土方开挖施工方法 (18)8.3土方回填 (19)8.4基础垫层 (19)8.5钢筋工程 (20)8.5.1钢筋工程施工方案 (20)8.5.2钢筋进场检验与存放 (20)8.5.3钢筋加工 (20)8.5.4钢筋保护层 (20)8.5.5钢筋锚固长度 (21)8.5.6钢筋连接方式 (21)8.5.7钢筋绑扎 (21)8.5.8 质量要求 (23)8.5.9成品保护 (23)8.5.10应注意的质量问题 (23)8.6模板工程 (24)8.6.1模板施工方案 (24)8.6.2各部位模板施工 (24)8.6.3 模板拆除 (26)8.6.4注意事项 (27)8.6.5质量标准 (28)8.7混凝土工程 (28)8.7.1混凝土施工方案 (28)8.7.2施工准备 (28)8.7.3施工方法 (29)8.7.4主要技术措施 (30)8.7.5质量保证措施 (30)8.7.6混凝土养护 (32)8.8.1材料的基本要求 (32)8.8.2砌体一般施工要求 (32)8.8.3加气混凝土砌体施工要求 (32)8.8.4二次结构施工方案 (33)8.9装饰工程 (34)8.9.1门窗工程 (34)8.9.2内外墙抹灰 (34)8.9.3外墙涂料施工 (35)8.9.4外墙饰面砖 (37)8.10屋面工程 (38)8.10.1保温层施工 (38)8.10.2 SBS改性沥青卷材防水层 (38)8.10.3 屋面渗漏的防治措施 (39)8.11脚手架工程 (40)8.11.1脚手架施工方案 (40)8.11.2施工工艺 (40)8.11.3技术与措施 (40)8.12石材干挂工程 (42)8.12.1施工前的准备工作 (42)8.12.2施工工艺 (43)8.12.3干挂墙体安装施工注意事项 (46)8.12.4干挂石板安装工程质量预防措施 (47)8.12.5质量标准 (48)8.12.6制品的运输和保管 (55)8.12.7石材干挂墙体施工措施 (57)8.12.8工程质量措施 (59)8.12.9工程进度保证措施 (60)8.12.10施工后的成品保护 (62)8.12.11保养与维修 (63)8.12.12技术档案资料管理 (64)8.13机电安装工程 (65)8.13.2电气机电工程 (66)8.13.3 通风空调机电工程 (67)第九章重点、难点分析及关键施工技术 (68)9.1工程重点、难点 (68)9.1.1规模大 (68)9.1.2工期紧张 (68)9.1.3结构施工安全要求高 (68)9.1.4需提供充分、及时的前期配套服务 (68)9.1.5预应力施工 (69)9.2关键施工技术 (69)9.2.1预应力空心方桩施工 (69)9.2.2塔吊布设方案 (71)9.2.3货用电梯布设方案 (73)9.2.4大跨度、大断面、高支模施工方案 (73)9.2.5有粘结后张法预应力梁施工 (76)第十章确保安全生产技术组织措施 (84)10.1安全生产目标 (84)10.2专项安全保护措施 (84)10.3文明施工、环境保护保证措施 (89)10.4施工现场消防设施配备 (92)10.5紧急疏散通道、设备 (93)10.6制订防灾应急预案 (93)10.7消防演习 (93)第十一章确保文明施工的技术组织措施 (94)11.1文明施工、环境保护目标 (94)11.1.1文明施工目标 (94)11.1.2环境目标 (94)11.2文明施工、环境保护保证体系 (94)11.2.1文明施工、环境保护总体措施 (94)11.2.2文明施工、环境保护具体措施 (95)第十二章质量保证措施 (99)12.2工程施工质量控制方案 (101)12.2.1质量控制过程 (101)12.2.2质量控制阶段 (101)12.2.3质量因素控制 (102)12.2.4质量控制的方法 (103)12.2.5工程材料、设备质量控制 (104)12.3主体结构质量保证措施 (105)12.3.1混凝土工程质量保证技术措施 (105)12.3.2钢筋工程质量保证技术措施 (106)12.3.3模板工程质量保证技术措施 (106)12.3.4安装工程质量保证、产品保护具体措施 (107)第十三章工程质量通病防治措施 (116)13.1楼板、悬挑构件的防裂缝措施 (116)13.2竖向混凝土结构接槎的预防措施 (116)13.3露筋预防措施 (116)13.4蜂窝麻面预防措施 (117)13.5模板接缝不严预防措施 (117)13.6墙体、混凝土基层抹灰空鼓、裂缝预防措施 (117)13.7模板变形预防措施 (117)13.8防渗漏措施及质量通病防治措施 (117)13.8.1 外墙防渗漏措施 (117)13.8.2屋面防渗漏措施 (120)13.8.3外门窗洞口接缝处渗漏水的防治 (122)第十四章成品保护方案 (122)14.1总则 (122)14.2工程施工各阶段成品保护措施 (122)14.2.1基础阶段的保护 (122)14.2.2结构阶段产品保护措施 (123)14.2.3脚手架工程成品保护 (124)14.2.4粗装阶段成品保护措施 (125)第一章工程概况1.1工程概况新建厂房工程(一期),工程总建筑面积约87079.15㎡。
建造厂房工程技术标目录目录 ......................................................................... 错误!未定义书签。
第一章综合说明 .................................................... 错误!未定义书签。
1.投标承诺........................................................... 错误!未定义书签。
2.工程目标及承诺 .............................................. 错误!未定义书签。
3.编制依据........................................................... 错误!未定义书签。
4 编写说明........................................................... 错误!未定义书签。
第二章工程概况 .................................................... 错误!未定义书签。
一、工程概况 .................................................... 错误!未定义书签。
二、建筑概况 .................................................... 错误!未定义书签。
三、结构概况 .................................................... 错误!未定义书签。
四、机电安装概况 ............................................ 错误!未定义书签。
五、现场及周边交通状况 ................................ 错误!未定义书签。
工业厂房工程技术标准一、引言工业厂房建设在国民经济中起着重要的作用,是各行各业生产加工的基地,因此,有必要制订一些工程技术标准,以保证工业厂房建设的质量和安全。
本文档旨在并介绍工业厂房工程技术标准的相关知识。
二、壁板在工业厂房的建设中,壁板是一个重要的构件。
这里列举几个常用的壁板工程技术标准。
1. 壁板材料工业厂房壁板材料应符合下列规定:1.应采用符合国家标准的保温隔热材料;2.应采用符合国家标准的消防材料;3.应采用符合国家标准的环保材料;4.应能够承受正常工作状态下的负荷。
2. 壁板工艺壁板安装的工艺应符合下列规定:1.应保证墙板之间的连接牢固、无缝隙,符合质量要求;2.应符合国家标准的防水、防潮和隔热要求;3.应符合国家标准的防火要求。
3. 壁板质量控制为了保证壁板质量,应进行如下控制:1.从采购开始,应检查材料符合国家标准;2.坚持采用符合国家标准的壁板安装工艺;3.应对墙板的安装质量进行监督检查,及时发现和解决质量问题。
三、屋面屋面也是工业厂房建设中的重要构件,这里列举几个常用的屋面工程技术标准。
1. 屋面材料工业厂房屋面材料应符合下列规定:1.应采用符合国家标准的保温隔热材料;2.应采用符合国家标准的消防材料;3.应采用符合国家标准的环保材料;4.应能够承受正常工作状态下的负荷。
2. 屋面工艺屋面安装的工艺应符合下列规定:1.应保证每块屋面之间的连接牢固、无缝隙,符合质量要求;2.应符合国家标准的防水、防潮、隔热和隔音要求;3.应符合国家标准的防火要求。
3. 屋面质量控制为了保证屋面质量,应进行如下控制:1.从采购开始,应检查材料符合国家标准;2.坚持采用符合国家标准的屋面安装工艺;3.应对屋面的安装质量进行监督检查,及时发现和解决质量问题。
四、结构框架结构框架是工业厂房建设中的主要承重构件,这里列举几个常用的结构框架工程技术标准。
1. 结构框架材料工业厂房结构框架材料应符合下列规定:1.应采用符合国家标准的钢材;2.应采用符合国家标准的混凝土、水泥等建筑材料;3.应能够承受正常工作状态下的负荷。
xxxxxx厂房工程施工招标投标文件项目编号:项目名称:xxxxxx厂房工程投标文件内容:技术标部分投标人: xxxxxx工程有限公司(盖章)法定代表人或其委托代理人:(签字或盖章)日期: 2016 年 2 月 24 日目录【第1篇】投标文件响应及工程概况 (03)【第2篇】施工技术方案 (04)【第3篇】施工专项技术方案 (29)【第4篇】施工现场平面布置 (31)【第5篇】施工质量保证措施 (33)【第6篇】材料设备质量保证措施 (36)【第7篇】施工进度计划和保证措施 (38)【第8篇】劳动力及材料供应计划 (41)【第9篇】安全生产措施 (43)【第10篇】文明施工措施 (53)【第11篇】环境保护措施 (56)【第12篇】主要施工机械设备的选用和布置 (56)附表一拟投入本投标招标项目的主要施工机械设备表 (59)附表二拟配备本标段的试验和检测仪器设备表 (60)附表三劳动力计划表 (61)附表四计划开、竣工日期和施工进度网络图 (62)附表五施工总平面图 (63)附表六临时用地表 (64)拟派往本招标项目的管理机构人员组成表 (65)拟派项目经理简历表 (66)拟派项目技术负责人简历表 (67)辅助说明资料:企业及人员证件复印件..................................................................68-79第一章投标文件响应及工程概况一、投标响应1、工程质量:按国家施工验收规范一次性验收合格2、工期目标:210日历天3、安全等级要求 :合格3、项目经理及其他管理人员到位承诺:项目经理及主要施工管理人员不得随意变更,以日历天为统计单位,按月度统计,考勤天数按每人每月22日计。
4、其他响应:同意合同条款及合同附件格式二、工程概况:项目名称:xxxxxx厂房工程招标人:xxxxxx建设地点:xxxxxx工程范围:施工图纸范围内厂房、街面房、配电房的土建、安装以及室外附属工程等施工总承包及保修期服务第二章施工技术方案1、基础工程1.1施工工艺:1、基础挖土→浇垫层砼→基础及基础梁弹线→基础及基础梁扎筋,柱插筋→支模→钢筋、柱钢筋及模板验收→浇捣砼及养护→拆模板1.2施工方法1)所有基础及地梁必须支模施工,严禁原沟槽浇捣砼。
2)基底挖土达设计标高后,应同业主、监理方及设计单位一同进行地基验槽,无异常情况且基底土质符合设计要求后,方可进行下道工序。
3)基底发现超挖或须换土回填部分采用电动蛙式打夯机夯打密实。
4)基础及基础梁钢筋严格按照按施工图纸翻出的钢筋翻样图绑扎,确保钢筋数量准确、受力筋间距准确、保护层厚度准确。
经自检、复查无误后,会同业主及监理方进行钢筋隐蔽工程验收。
5)支模采用竹胶板模板与木头支撑体系,采用Ф12对拉螺丝加固。
支模完毕后引测好砼面标高,用红三角在模板上标出,然后进行复核,确保支撑体系牢固可靠,模板轴线位置、断面尺寸、标高等均符合要求,确保柱插筋位置准确无误且固定牢固。
洒水湿润模板,搭好基础砼施工脚手架,准备浇捣砼。
6)基础砼浇捣:砼浇捣时,振动棒应快插多振,防止漏振,充分振捣密实,特别应注意基础表面坡面处的砼振捣质量。
在振捣完毕后,用人工将斜面拍平成型。
砼表面二次压光,防止出现收缩裂缝。
砼浇捣时还应随时对柱插筋进行监测,随时校正。
7)基础砼一次浇捣完成。
若无法一次浇筑,则在梁中1/3处留设施工缝。
在下一次浇砼前,应行将施工缝凿毛,并冲洗干净,去除浮浆及松动石子后方可进行施工。
2、主体结构钢筋、模板、砼施工本工程主体结构为钢筋砼框架结构,现浇钢筋砼柱、梁、板。
2.1结构施工程序1、为加快进度,提高工效,充分利用柱子施工周期短的特点,可在结构施工中将柱与梁板施工相对独立开来,尽量减少两部分的相互影响,保证整层结构的施工进度。
2、结构施工中,水平支撑将柱模加固定位。
在梁底模铺设完成即将柱模子梁柱节点处留缺,并根据梁底板标高与梁钢筋的翻样图中梁端锚固筋下弯长度来确定柱子砼浇筑的高度。
在上述条件具备,柱钢筋绑扎、支模完成并经验收合格后,即可浇筑柱、墙砼。
因柱的施工周期短,可在梁板钢筋绑扎前完成砼施工。
在结构施工中可将梁板施工做为关键工作而基本略去柱砼施工周期,对缩短工期有积极作用。
2.2钢筋工程1)钢筋制作a.本工程钢筋工作量不大,钢筋的加工在现场进行,现场应根据工程进展的材料需要情况,先绑扎的先加工,加工与绑扎密切配合,加工好的钢筋分类、编号堆放,先用的钢筋堆在上面,减少不必要的二次搬运。
加工视结构施工情况进行,不得拖延施工进度。
b.钢筋进场,制作加工前,先检查钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净。
c. 圆盘钢筋调直后,不得有局部弯曲、死弯、小波浪形,其表面伤痕不得使钢筋截面减少5%。
d.钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,节约钢材。
e. 钢筋的弯曲和弯钩:I级光面钢筋端部做280度的弯钩,弯心直径为2.5d,平直部份长度≥3d;箍筋端部做135度的弯钩,弯心直径2.5d,平直部份长度≥10d。
弯起钢筋中间部位弯折处的弯曲直径D不少于钢筋直径的5d。
f.钢筋的焊接本工程梁主筋焊接采用搭接焊,用于本工程的钢筋进场和焊接后必须由试验室进行抽样试验,合格后方可投入施工。
2)钢筋绑扎钢筋绑扎必须严格按施工图要求组织施工,钢筋绑扎尺寸、间距、位置准确。
所有钢筋搭接和锚固长度必须满足设计和施工规范的要求。
钢筋绑扎完后,必须整好砼保护层垫块,保证钢筋位置准确。
在钢筋工程中特别注意柱梁节点,钢筋密集处的钢筋分布情况及悬挑梁板结构的受力筋位置,随时纠正因踩踏而变形、移位或塌隐的钢筋。
a.柱竖向柱筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角对矩形柱应为45度角,小截面柱为振动器插入需要将弯钩偏转时,与模板夹角也不得小于15度。
箍筋接头应交错排列,垂直放置,箍筋转角与竖筋交叉点均应扎牢,平直部分与主筋交叉点可隔一根互成梅花形扎牢。
在结构砼浇筑时易造成墙板、柱插筋位移,所以在结构扎筋时采取防止插筋偏位的措施是很有必要的。
b.梁与板在梁纵向受力钢筋双层排列情况下,两层钢筋之间垫入直径25mm的短钢筋。
箍筋接头交错设置,接头与相应部位的架立筋绑扎。
悬挑梁的箍筋接头设置在梁下部。
板筋绑扎基本同墙,注意板上部负筋防止被踩下,尤其是悬挑板的负筋位置要严格控制,在梁板浇筑砼时安排钢筋工值班,随时监控。
主、次梁与板钢筋交叉处,应使板钢筋在上,次梁钢筋在中层,主梁钢筋在下,保证结构荷载的有效传递。
在工程钢筋绑扎前,由钢筋翻样和工程技术负责人讨论明确主次梁的受力关系和梁钢筋的正确位置,并由钢筋翻样在翻样图中详细说明,施工班组应接受技术负责人和钢筋翻样的技术交底,做到思想明确,操作准确。
在项目部技术负责人难以明确梁或钢筋关系情况下,通过图纸会审或技术联系单明确设计意图,决不盲目施工。
梁钢筋关系应用为隐蔽工程验收的主要部分加以认真检查,验收完毕合格后方可进行砼浇筑工作。
2.3模板工程1)为保证砼结构的工程质量,提高砼表面观感,真正体现“百年大计、质量第一”的精神,我公司在本工程中将使用九夹板进行柱、梁和楼面板的支模,梁板采用木支撑架,水平支撑连通。
2)因工程采用自拌砼,模板及支撑设计时除按正常计算外,以确保模板支撑系统有足够强度刚度和稳定性。
对墙和柱子加固也应在计算基础上加强,防止模板炸模。
3)施工中应注意:a.模板安装前,向施工班组做好技术交底,模板应涂上脱模剂。
b. 模板安装应注意对拉螺栓及木楞的制作安装。
c.柱砼浇筑先完成的,在柱子砼达拆模强度时,最上一段模板保留不拆,以便于与梁模相接。
d.模板的拆除时间要严格控制,侧模要在砼强度大于1.2N/mm2即能保证表面及棱角不受损坏时才可拆模。
梁底底模要符合砼结构工程施工及验收规范的相关规定才可拆模。
拆模遵循先支后拆,先非承重部位,后承重部位,自上而下的原则。
操作人员应站在安全处,以免发生安全事故,待该段模板全部拆除后,方准将模板、配件、支架等运出堆放。
2.4砼工程施工1)施工程序和方案本工程上部为框架现浇梁板结构,结构砼均采用商品砼。
上部结构施工,其柱分布范围广,相对工程量较小,柱浇筑完且完成梁板模板和梁板钢筋验收后,进行梁板砼的浇筑。
3填充墙砖墙砌筑3.1施工准备工作1、材料准备(1)砖:品种、强度等级必须符合设计要求。
并有出厂合格证。
选用优质砖,确保砌筑质量和提升质量档次。
(2)水泥:品种与标号应根据砌体部位及所处环境选择。
(3)砂子:中砂。
(4)掺合物:白灰熟化时间不少于7天。
(5)其它材料:木砖,墙体拉结筋及预埋件等。
2、作业条件(1)弹好墙身线轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经检验线符合设计图纸的尺寸要求,办完预检手续。
(2)按标高立好皮数杆,皮数杆的间距以15-20m为宜。
并办理预检手续。
(3)砂浆由试验室做好试配,准备好试模6块为一组。
3.2施工要点1、砖浇水砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10-15%,常温施工不得用干砖上墙,雨季不得使用含水率达到饱和状态的砖砌墙,冬期浇水有困难,则必须适当增大砂浆稠度。
2、砂浆搅拌砂浆配合比应采用重量比,计算精度水泥为±2%,砂、灰膏控制在±5%以内。
采用机械搅拌,先倒砂子、水泥、掺合料,最后倒水。
搅拌时间不少于1.5min。
3、组砌方法砌筑时,必须里外咬槎或留踏步槎,上下层错缝。
宜采用“三一”砌筑法(即一铲灰、一块砖、一挤揉)。
严禁用水冲灌缝的操作方法。
4、排砖撂底(干摆砖)一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖,根据弹好门窗洞口位置线,认真核对间墙尺寸是否符合排砖模数。
如不合模数时,可将门窗口的位置左右适当移动,若有破活,七分头或丁砖应排在窗口中间,附墙垛旁或其他不明显部位。
移动门窗口位置时,应注意暖卫立管及门窗扇开启时不受影响。
另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。
所以排砖时必须有个全盘考虑,取前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗上角必须是七分头才是好活。
5、选砖选择棱角整齐、无弯曲裂纹、颜色均匀、规格基本一致的砖。
敲击时声音响亮,焙烧过火变色、变形的砖可用在基础及不影响外观的内墙上。
6、盘角砌墙前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊靠,如有偏差要及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控好灰缝大小使水平灰缝均匀一致。
大角盘好后再复查一次,平整和垂直完全符合要求才可以挂线砌墙。
7、挂线砌筑时必须双面挂线,如果长墙几个人使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致、平直通顺。
