简支梁张拉、压浆技术交底
- 格式:docx
- 大小:143.46 KB
- 文档页数:10
一、交底目的为确保梁板压浆施工过程中的安全,降低施工风险,提高施工质量,特进行梁板压浆安全技术交底。
二、交底对象1. 施工单位全体参与梁板压浆施工的作业人员。
2. 施工单位现场管理人员。
三、交底内容1. 施工前的安全检查(1)对施工区域进行安全检查,确保施工环境符合安全要求。
(2)检查施工设备、工具、材料是否齐全,性能良好。
(3)检查施工图纸、技术规范、操作规程等资料是否齐全。
2. 施工过程中的安全措施(1)梁板压浆作业前,应对作业人员进行安全教育和技术培训,使其掌握梁板压浆施工的安全操作规程。
(2)作业人员必须佩戴安全帽、安全带、防护眼镜、防护手套等个人防护用品。
(3)施工区域设置警示标志,禁止无关人员进入。
(4)压浆泵、输送管等设备应定期检查和维护,确保设备运行正常。
(5)梁板压浆过程中,作业人员应保持距离,防止交叉作业。
(6)压浆泵、输送管等设备在运行过程中,严禁触摸、敲打,防止设备损坏。
(7)施工过程中,发现异常情况,应立即停止作业,报告现场负责人,并采取相应措施进行处理。
3. 施工后的安全措施(1)施工结束后,清理施工现场,确保无安全隐患。
(2)对压浆设备进行保养,延长设备使用寿命。
(3)对施工人员进行总结培训,提高安全意识。
四、注意事项1. 作业人员必须遵守施工安全技术操作规程,确保施工安全。
2. 施工现场应设置安全通道,确保人员疏散畅通。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 作业人员应掌握应急处置措施,提高自救互救能力。
5. 施工单位应定期对施工现场进行安全检查,及时发现并消除安全隐患。
五、交底人(填写交底人姓名及职务)六、接受人(填写接受人姓名及职务)七、交底日期(填写交底日期)八、备注1. 本安全技术交底适用于梁板压浆施工全过程。
2. 施工单位应根据实际情况,对安全技术交底进行补充和完善。
注:本模板仅供参考,具体内容应根据实际工程情况进行调整。
一、交底目的为确保梁板张拉施工过程中的安全,防止安全事故的发生,现将梁板张拉施工过程中的安全技术要求进行交底,要求全体施工人员认真学习并严格执行。
二、施工安全要求1. 人员要求(1)施工人员必须经过专业培训,掌握梁板张拉的安全技术知识,并经考核合格后方可上岗。
(2)施工人员应熟悉本岗位操作规程,严格按照操作规程进行施工。
2. 设备要求(1)张拉设备必须符合国家相关标准,且在有效期内。
(2)张拉设备应定期进行检查、维护和保养,确保设备安全可靠。
3. 施工现场要求(1)施工现场应设置明显的警示标志,非作业人员不得进入作业区域。
(2)施工现场应保持整洁,施工材料、工具应堆放整齐。
4. 施工操作要求(1)张拉前,应检查梁板预留孔洞、锚具等是否满足要求。
(2)张拉过程中,操作人员应密切观察张拉设备、梁板、锚具等,发现异常情况立即停止张拉,并采取措施进行处理。
(3)张拉过程中,严禁敲击、调整施力装置。
(4)张拉过程中,操作人员应保持清醒头脑,精力集中,听从指挥。
5. 事故处理要求(1)发生安全事故时,立即停止施工,保护现场,并及时上报。
(2)事故发生后,应根据事故原因,制定整改措施,防止类似事故再次发生。
三、梁板张拉施工步骤1. 施工准备(1)检查梁板预留孔洞、锚具等是否满足要求。
(2)检查张拉设备、工具等是否完好。
2. 张拉操作(1)按照设计要求,确定张拉顺序、张拉力值和伸长值。
(2)安装锚具,确保锚具与梁板接触紧密。
(3)按照张拉顺序,逐根张拉钢筋,控制张拉力值和伸长值。
(4)张拉过程中,密切观察张拉设备、梁板、锚具等,发现异常情况立即停止张拉。
3. 张拉完成(1)张拉完成后,检查梁板、锚具等是否满足要求。
(2)拆除张拉设备,清理施工现场。
四、总结梁板张拉施工是一项重要的施工工序,关系到工程质量和安全。
全体施工人员应认真学习并严格执行本安全技术交底,确保梁板张拉施工安全、顺利进行。

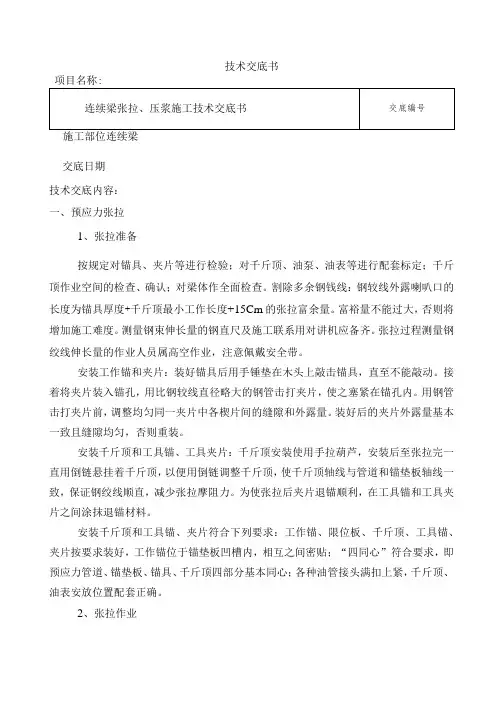

连续梁预应力张拉、压浆技术交底一、背景介绍连续梁作为桥梁结构中的一种,具有跨度大、刚度好、平面曲线美观等优点,在大型桥梁工程中得到了广泛应用。
然而,连续梁的建设对预应力张拉和压浆技术的要求较高,尤其是在桥梁的承载能力和使用寿命等方面,需要严格把控预应力张拉和压浆工艺的质量。
本文旨在交底连续梁预应力张拉、压浆技术,以确保连续梁的质量和稳定性。
二、预应力张拉技术交底(一)张拉前准备在进行预应力张拉作业前,需对张拉用的预应力钢束进行检查和验收。
验收内容包括检查预应力钢束的表面是否有裂纹、锈蚀等情况,检查钢束长度、直径是否符合要求,确保其质量符合标准。
同时,对张拉设备进行调试和检查,确保操作人员能够正常操作设备,预应力钢束到位后能够正常张拉。
(二)张拉过程1.张拉前准备工作完成后,应先进行小张拉。
必要情况下需进行升高程序,使钢束逐步达到设计预应力。
2.进行中张拉时,应根据张拉计算书和张拉图控制钢束的张拉力。
在钢束的张拉过程中,应记录张拉力的变化,以便进行张拉的跟踪。
3.进行大张拉时,应严格按照张拉计算书和张拉图的要求进行操作,确保钢束达到设计预应力的要求。
(三)张拉后工作在预应力钢束完成张拉后,应立即对钢束进行紧固,固定在锚具上。
对钢束锚具的固定应符合设计要求,并进行验收。
对张拉设备进行清理、检查、维护,保证设备能够继续使用。
三、压浆技术交底(一)浆液搅拌在进行压浆之前,应先将水泥、石膏、石灰、砂、水等原材料进行混合搅拌,并由压浆负责人检查浆液的比例和搅拌是否均匀,确保浆料的质量。
(二)浆料注入将搅拌好的浆料倒入注浆泵中,然后通过注浆管道进行注浆。
注浆过程中,应注意控制浆液流量和压力,以保证注浆的质量。
当压力达到预定值时,应及时停止注浆,并进行检查、记录。
(三)压浆后工作在压浆完成后,应及时进行检查,确保浆料已充分填充在波纹管、预应力管和缝隙等处。
对于注浆不充分的地方需进行二次注浆和检查。
同时,应对压浆设备和工具进行清理、维护和保养,以确保下一次施工安全、高效。

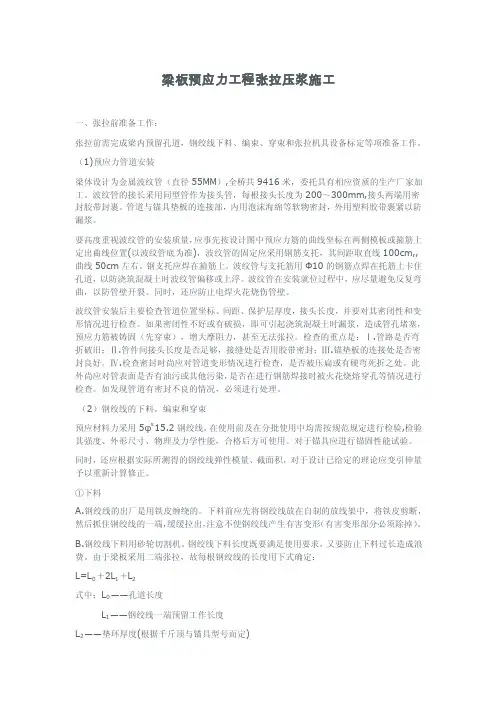

梁板预应力工程张拉压浆施工一、张拉前准备工作:张拉前需完成梁内预留孔道,钢绞线下料、编束、穿束和张拉机具设备标定等项准备工作。
(1)预应力管道安装梁体设计为金属波纹管(直径55MM),全桥共9416米,委托具有相应资质的生产厂家加工。
波纹管的接长采用同型管作为接头管,每根接头长度为200~300mm,接头两端用密封胶带封裹。
管道与锚具垫板的连接部,内用泡沫海绵等软物密封,外用塑料胶带裹紧以防漏浆。
要高度重视波纹管的安装质量,应事先按设计图中预应力筋的曲线坐标在两侧模板或箍筋上定出曲线位置(以波纹管底为准),波纹管的固定应采用钢筋支托,其间距取直线100cm,,曲线50cm左右。
钢支托应焊在箍筋上。
波纹管与支托筋用Ф10的钢筋点焊在托筋上卡住孔道,以防浇筑混凝土时波纹管偏移或上浮。
波纹管在安装就位过程中,应尽量避免反复弯曲,以防管壁开裂。
同时,还应防止电焊火花烧伤管壁。
波纹管安装后主要检查管道位置坐标、间距、保护层厚度,接头长度,并要对其密闭性和变形情况进行检查。
如果密闭性不好或有破损,即可引起浇筑混凝土时漏浆,造成管孔堵塞,预应力筋被铸固(先穿束),增大摩阻力,甚至无法张拉。
检查的重点是:Ⅰ.管路是否弯折破旧;Ⅱ.管件间接头长度是否足够,接缝处是否用胶带密封;Ⅲ.锚垫板的连接处是否密封良好。
Ⅳ.检查密封时尚应对管道变形情况进行检查,是否被压扁或有硬弯死折之处。
此外尚应对管表面是否有油污或其他污染,是否在进行钢筋焊接时被火花烧熔穿孔等情况进行检查。
如发现管道有密封不良的情况,必须进行处理。
(2)钢绞线的下料,编束和穿束预应材料力采用5φs15.2钢绞线,在使用前及在分批使用中均需按规范规定进行检验,检验其强度、外形尺寸、物理及力学性能,合格后方可使用。
对于锚具应进行锚固性能试验。
同时,还应根据实际所测得的钢绞线弹性模量、截面积,对于设计已给定的理论应变引伸量予以重新计算修正。
①下料A.钢绞线的出厂是用铁皮缠绕的。

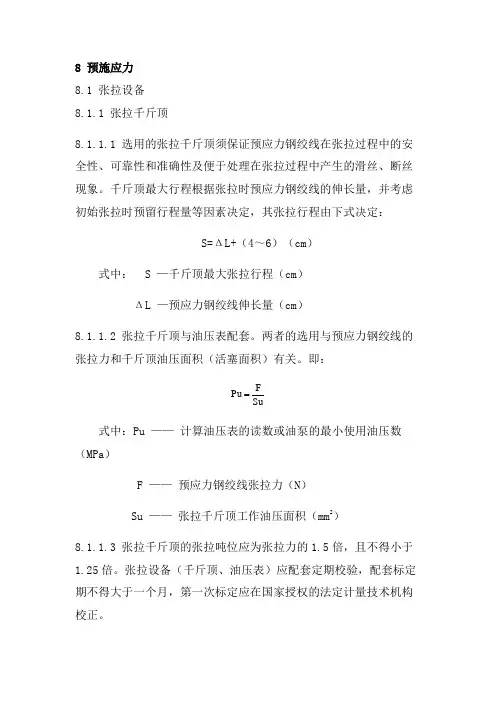

8 预施应力8.1 张拉设备8.1.1 张拉千斤顶8.1.1.1 选用的张拉千斤顶须保证预应力钢绞线在张拉过程中的安全性、可靠性和准确性及便于处理在张拉过程中产生的滑丝、断丝现象。
千斤顶最大行程根据张拉时预应力钢绞线的伸长量,并考虑初始张拉时预留行程量等因素决定,其张拉行程由下式决定:S=ΔL+(4~6)(cm )式中: S —千斤顶最大张拉行程(cm )ΔL —预应力钢绞线伸长量(cm )8.1.1.2 张拉千斤顶与油压表配套。
两者的选用与预应力钢绞线的张拉力和千斤顶油压面积(活塞面积)有关。
即:SuF Pu 式中:Pu —— 计算油压表的读数或油泵的最小使用油压数(MPa )F —— 预应力钢绞线张拉力(N )Su —— 张拉千斤顶工作油压面积(mm 2)8.1.1.3 张拉千斤顶的张拉吨位应为张拉力的1.5倍,且不得小于1.25倍。
张拉设备(千斤顶、油压表)应配套定期校验,配套标定期不得大于一个月,第一次标定应在国家授权的法定计量技术机构校正。
千斤顶在张拉前必须经过校正,校正系数不得大于1.05,校正有效期为1个月,且纵向张拉不超过200次张拉作业,拆修更换配件后的张拉千斤顶必须重新校正,发现异常随时校验。
8.1.2 张拉油表8.1.2.1 张拉油压表要与千斤顶配套使用,并采用防震型,表面最大读数应为张拉力的1.5倍~2倍,其精度等级0.4级,最小分度值不大于0.5MPa,表盘量程应在工作最大油压的1.25倍~2.0倍之间,读数为0~60MPa,油压表直径为150mm。
8.1.2.2 精密油压表(0.4级精度)由试验室按0.4级精度进行检定时,其有效期不超过一个月,并每7天自检一次。
如在使用中发现指针无油压不回零、油表玻璃破损或其它不正常情况,对其准确性有怀疑时,不得继续使用,必须送试验室进行修复,经重新校正合格后方可投入使用。
油泵用油采用液压油,根据气候分别采用32#(冬天)和46#、68#(夏天),但油中不得含有水,酸类及其他杂质混合物。
技术交底书交底日期技术交底内容:一、预应力张拉1、张拉准备按规定对锚具、夹片等进行检验;对千斤顶、油泵、油表等进行配套标定;千斤顶作业空间的检查、确认;对梁体作全面检查。
割除多余钢钱线:钢较线外露喇叭口的长度为锚具厚度+千斤顶最小工作长度+15Cm的张拉富余量。
富裕量不能过大,否则将增加施工难度。
测量钢束伸长量的钢直尺及施工联系用对讲机应备齐。
张拉过程测量钢绞线伸长量的作业人员属高空作业,注意佩戴安全带。
安装工作锚和夹片:装好锚具后用手锤垫在木头上敲击锚具,直至不能敲动。
接着将夹片装入锚孔,用比钢较线直径略大的钢管击打夹片,使之塞紧在锚孔内。
用钢管击打夹片前,调整均匀同一夹片中各楔片间的缝隙和外露量。
装好后的夹片外露量基本一致且缝隙均匀,否则重装。
安装千斤顶和工具锚、工具夹片:千斤顶安装使用手拉葫芦,安装后至张拉完一直用倒链悬挂着千斤顶,以便用倒链调整千斤顶,使千斤顶轴线与管道和锚垫板轴线一致,保证钢绞线顺直,减少张拉摩阻力。
为使张拉后夹片退锚顺利,在工具锚和工具夹片之间涂抹退锚材料。
安装千斤顶和工具锚、夹片符合下列要求:工作锚、限位板、千斤顶、工具锚、夹片按要求装好,工作锚位于锚垫板凹槽内,相互之间密贴;“四同心”符合要求,即预应力管道、锚垫板、锚具、千斤顶四部分基本同心;各种油管接头满扣上紧,千斤顶、油表安放位置配套正确。
2、张拉作业(1)所有纵向预应力束张拉均使用自锚式锚具、按“左右对称、两端同时”的原则进行。
连续梁预应力张拉应在梁体强度达到100%,弹性模量达到设计强度的100%后进行。
检查油管路连接可靠、正确后,开动油泵,使钢较线略为拉紧后调整千斤顶位置,使其中心与孔道轴线基本一致,以保证钢钱线自由伸长,减少摩阻。
同时调整工具夹片使之卡紧钢较线,以保证各根钢较线受力均匀。
然后两端千斤顶以正常速度对称加载到初始张拉力后停止加载,测量并记录钢校线初始伸长量。
完成如上操作后,继续向千斤顶进油加载,直至达到控制张拉力。
一、交底项目:梁板压浆施工二、交底时间:____年__月__日三、交底对象:全体施工人员、监理人员四、交底内容:1. 工程概况工程名称:____________________工程地点:____________________施工单位:____________________监理单位:____________________2. 施工工艺及流程(1)施工工艺:梁板压浆施工采用压浆泵进行压浆,压浆材料采用水泥浆。
(2)施工流程:1)清理梁板表面,确保无油污、水渍、杂物等。
2)检查压浆管路,确保畅通无阻。
3)调整压浆泵压力,确保压浆均匀。
4)进行压浆作业,直至浆液饱满。
5)压浆完成后,对梁板表面进行清理,确保无浆液溢出。
3. 安全技术措施(1)人员安全:1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
2)操作压浆泵人员应熟悉设备性能及操作规程,确保操作安全。
3)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)设备安全:1)压浆泵、电缆等设备应定期检查、维护,确保设备正常运行。
2)电缆、压浆管等易损部件应妥善保管,防止损坏。
3)施工现场应保持整洁,防止设备损坏。
(3)环境安全:1)施工现场应保持通风良好,防止有害气体积聚。
2)施工现场应设置排水沟,确保排水畅通。
3)施工现场应设置消防设施,确保火灾发生时能够及时扑救。
4. 应急措施(1)发生人员伤害事故时,应立即停止施工,及时救治伤员,并报告相关部门。
(2)发生设备故障时,应立即停止使用,排查故障原因,排除故障后才能继续使用。
(3)发生火灾事故时,应立即启动消防设施,进行扑救,并报告相关部门。
五、注意事项1. 施工人员应严格遵守操作规程,确保施工安全。
2. 压浆过程中,应密切关注压浆压力、浆液饱满度等指标,确保压浆质量。
3. 施工现场应保持整洁,防止浆液污染环境。
4. 施工结束后,应及时清理施工现场,确保环境整洁。
六、交底人:____________________七、接受人:____________________八、日期:____年__月__日。

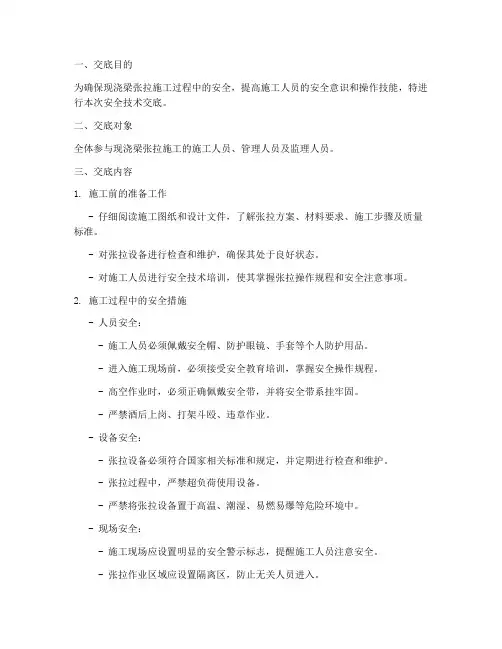

一、交底目的为确保现浇梁张拉施工过程中的安全,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象全体参与现浇梁张拉施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前的准备工作- 仔细阅读施工图纸和设计文件,了解张拉方案、材料要求、施工步骤及质量标准。
- 对张拉设备进行检查和维护,确保其处于良好状态。
- 对施工人员进行安全技术培训,使其掌握张拉操作规程和安全注意事项。
2. 施工过程中的安全措施- 人员安全:- 施工人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
- 进入施工现场前,必须接受安全教育培训,掌握安全操作规程。
- 高空作业时,必须正确佩戴安全带,并将安全带系挂牢固。
- 严禁酒后上岗、打架斗殴、违章作业。
- 设备安全:- 张拉设备必须符合国家相关标准和规定,并定期进行检查和维护。
- 张拉过程中,严禁超负荷使用设备。
- 严禁将张拉设备置于高温、潮湿、易燃易爆等危险环境中。
- 现场安全:- 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
- 张拉作业区域应设置隔离区,防止无关人员进入。
- 张拉过程中,严禁在张拉设备附近站立或行走。
- 严禁从高处向下方抛扔或从低处向高处投掷物料。
3. 紧急情况处理- 发生意外情况时,应立即停止张拉作业,并迅速撤离现场。
- 发现设备故障、安全隐患或人员受伤等情况,应立即向项目负责人报告。
- 根据具体情况,采取相应的应急措施,确保人员安全和设备完好。
四、交底要求1. 施工人员必须认真听取安全技术交底,掌握安全操作规程和安全注意事项。
2. 施工过程中,必须严格执行安全技术交底内容,确保施工安全。
3. 施工人员应主动参与安全教育培训,提高自身安全意识和操作技能。
4. 施工单位应加强对施工现场的安全管理,确保施工安全。
五、总结现浇梁张拉施工是一项高风险作业,安全至关重要。
全体施工人员必须高度重视,严格遵守安全技术交底内容,确保施工安全顺利进行。

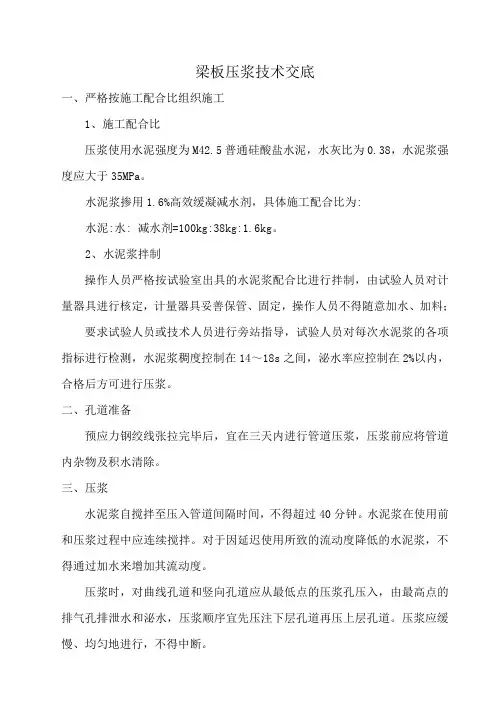

梁板压浆技术交底一、严格按施工配合比组织施工1、施工配合比压浆使用水泥强度为M42.5普通硅酸盐水泥,水灰比为0.38,水泥浆强度应大于35MPa。
水泥浆掺用1.6%高效缓凝减水剂,具体施工配合比为:水泥:水: 减水剂=100kg:38kg:1.6kg。
2、水泥浆拌制操作人员严格按试验室出具的水泥浆配合比进行拌制,由试验人员对计量器具进行核定,计量器具妥善保管、固定,操作人员不得随意加水、加料;要求试验人员或技术人员进行旁站指导,试验人员对每次水泥浆的各项指标进行检测,水泥浆稠度控制在14~18s之间,泌水率应控制在2%以内,合格后方可进行压浆。
二、孔道准备预应力钢绞线张拉完毕后,宜在三天内进行管道压浆,压浆前应将管道内杂物及积水清除。
三、压浆水泥浆自搅拌至压入管道间隔时间,不得超过40分钟。
水泥浆在使用前和压浆过程中应连续搅拌。
对于因延迟使用所致的流动度降低的水泥浆,不得通过加水来增加其流动度。
压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔压入,由最高点的排气孔排泄水和泌水,压浆顺序宜先压注下层孔道再压上层孔道。
压浆应缓慢、均匀地进行,不得中断。
压浆最大压力为0.5~0.7Mpa,压入管道的水泥浆应饱满密实,压浆应达到孔道另一端饱满和排出规定稠度相同的水泥浆为止。
为保证管道中充满灰浆,关闭出浆口后,应保证不小于0.5Mpa的一个稳压期,不少于2min。
压浆过程中或压浆后48h内,气温不应低于5℃或高于35℃。
四、注意事项1、压浆过程中每一工作班应做不少于3组水泥浆试件;2、压浆后应对锚具周围冲洗干净;3、压浆过程中应设置隔离栏杆,应作好防护工作,小心水泥浆渐入眼睛;4、压浆强度达到设计要求后方可移梁;5、梁板末张拉及压浆前严禁在梁体上存放重物。

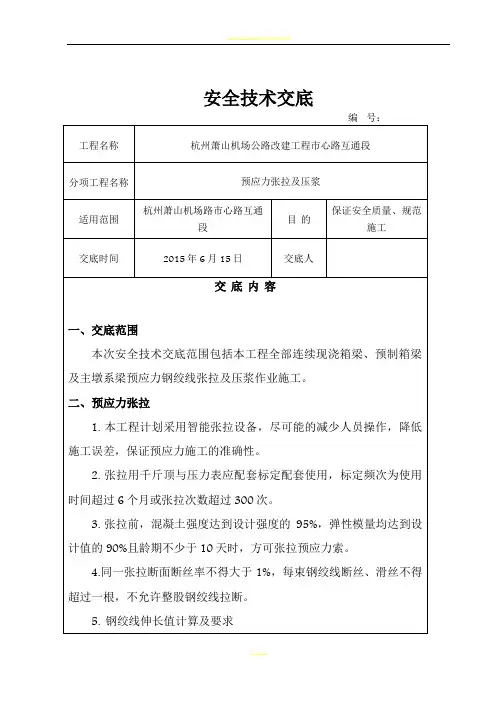

张拉压浆技术交底一、交底范围本交底适用于**特大桥主跨连续梁预应力钢束张拉及压浆施工。
二、张拉工艺(1)、连续梁预应力张拉应在梁体强度达到95%,弹性模量达到设计强度的100%后进行。
(2)、预应力张拉顺序:同一梁段的预应力按纵向、横向、竖向的顺序张拉,并及时压浆。
张拉顺序先腹板束,后顶板束,从外到内左右对称张拉。
(3)、预应力张拉施工时最靠近梁段悬臂端的横、竖向预应力同下一个节段的横、竖向预应力一起张拉。
(4)、预应力采用双控措施,预应力值以油压表读数为准,以预应力伸长量进行校核。
(5)、张拉前应仔细检查张拉设备是否齐全及符合设计要求,梁段纵向预应力钢束采用YDC-4500千斤顶及其已标定的配套工具张拉;横向预应力钢束采用DYC-270型千斤顶及其已标定的配套工具张拉;竖向预应力钢筋采用YDC-650型千斤顶及其已标定的配套工具张拉;测量钢束伸长量的钢直尺及施工联系用对讲机也应备齐。
(6)、张拉施工前应根据施工现场实际情况搭设简易、安全、实用的作业平台。
平台面积需满足施工要求,并有足够的安全保障措施。
(7)、张拉过程测量钢绞线伸长量的作业人员属高空作业,注意佩戴安全带。
纵向钢绞线张拉:1、张拉操作要点:安装顺序:安装工作锚、安装工作夹片、安装限位板、安装千斤顶、安装工具锚(1)、纵向钢绞线应按顺直方向每根对应穿过锚板孔,使工作锚板紧贴支承板。
(2)、将夹片用橡皮盘捆住,使夹片沿钢绞线滑移到锚环孔内。
(3)、夹片装完后,用一内径略大于钢绞线直径,长度约500mm的钢管将夹片捅捣整齐并打紧。
(4)、安装限位板及接长套,将钢绞线穿入油顶,使油顶限位器、锚环、接长套尽量靠拢并对位。
(5)、在油顶的后面安装一工具锚及夹片,为使工具锚好退下,可在工具锚上涂油或在夹片上打腊。
(6)、用小锤轻敲工具锚的夹片,以防滑丝。
(7)、调整顶、锚成一条直线,并与孔道方向一致。
2、操作要点:a、安装工作锚:使锚板与锚垫板尽可能安装在同一轴线上。
一、交底目的为确保梁板张拉施工过程中的安全,提高施工质量,特制定本安全技术交底。
二、交底对象全体参与梁板张拉施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前的安全准备(1)施工人员必须经过专业培训,掌握梁板张拉的安全技术知识,并经考核合格后方可上岗。
(2)严格按照施工图纸、施工方案及安全技术交底要求进行施工。
(3)施工前,对施工人员进行安全技术交底,确保施工人员了解并掌握施工过程中的安全注意事项。
2. 施工现场安全要求(1)施工现场应设置明显的警示标志,非施工人员不得进入作业区域。
(2)施工区域应保持整洁,施工材料、工具等应堆放整齐,不得影响施工安全。
(3)施工过程中,施工人员必须穿戴好个人防护用品,如安全帽、工作服、防护眼镜、手套等。
3. 张拉设备安全操作(1)张拉设备必须经过专业检测,确保设备性能良好,符合安全要求。
(2)操作人员应熟悉张拉设备的操作规程,严格按照设备操作手册进行操作。
(3)张拉过程中,设备应保持稳定,不得发生倾斜、振动等现象。
4. 张拉过程中的安全注意事项(1)张拉前,对梁板进行验收,确保梁板质量符合要求。
(2)张拉过程中,应严格控制张拉力,不得超过设计要求。
(3)张拉过程中,密切关注张拉设备的运行情况,发现异常情况立即停机检查。
(4)张拉过程中,严禁施工人员站在张拉设备附近,避免发生意外伤害。
5. 施工后的安全检查(1)张拉完成后,对梁板进行验收,确保张拉效果符合设计要求。
(2)对施工现场进行清理,消除安全隐患。
(3)对施工人员进行安全教育,提高安全意识。
四、交底人(此处填写交底人姓名及职务)五、接受交底人(此处填写接受交底人姓名及职务)六、交底时间(此处填写交底时间)七、备注本安全技术交底自发布之日起执行,如有未尽事宜,按国家相关法律法规和行业标准执行。
【结束语】为确保梁板张拉施工安全,请全体施工人员严格遵守本安全技术交底,提高安全意识,共同努力,共创安全文明施工环境。
一、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位]3. 施工地点:[填写施工地点]4. 施工时间:[填写施工时间]二、施工组织1. 施工流程:- 张拉设备安装- 钢筋张拉- 压浆施工- 质量检查- 安全防护措施落实2. 施工人员:[填写施工人员名单及职责]三、施工危险性分析1. 张拉设备操作不规范:可能导致设备损坏、人员受伤。
2. 钢筋张拉过程中,钢筋断裂:可能导致钢筋脱落,造成人员伤害或设备损坏。
3. 压浆施工过程中,浆料泄漏:可能导致环境污染、设备损坏。
4. 高处作业:可能导致高处坠落事故。
5. 电气设备操作:可能导致触电事故。
四、施工安全管理措施1. 安全管理目标:- 确保施工过程中无人员伤亡、设备损坏。
- 杜绝安全事故的发生。
2. 职责分工:- 施工负责人:负责整个施工过程的安全管理。
- 技术负责人:负责技术指导和安全措施的落实。
- 施工员:负责现场施工管理,确保施工安全。
- 安全员:负责现场安全巡查,及时发现和消除安全隐患。
3. 人员防护及管理要求:- 所有施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业人员必须系好安全带,并配备安全绳。
- 严禁酒后作业、疲劳作业。
- 严格执行操作规程,不得违章作业。
- 严格遵守安全管理制度和劳动纪律。
4. 施工现场管理:- 施工现场应设置明显的安全警示标志。
- 严禁无关人员进入施工现场。
- 施工现场应保持整洁,及时清理施工垃圾。
- 严格执行施工现场用电管理制度,确保用电安全。
5. 应急预案:- 制定施工安全事故应急预案,并定期进行演练。
- 施工现场应配备必要的应急救援器材。
五、安全技术交底1. 张拉设备操作:- 熟悉张拉设备的性能和操作规程。
- 操作前检查设备是否完好,确认无误后方可使用。
- 操作过程中,密切关注设备运行状态,发现异常立即停止操作。
2. 钢筋张拉:- 按照设计要求进行张拉,确保张拉力符合规范要求。
T梁拉、压浆技术交底拉、压浆是后法预力砼构件的重要环节,为了更好地控制其质量,根据设计要求和施工规,特制定本作业指导书。
1.原材的进料与保存1.1预应力钢绞线采用公称直径d=15.2mm的高强度低松弛钢绞线,抗拉强度标准值fpk=1860Mpa,Ep=1.95x105Mpa。
1.2锚具采用15-8型、15-9型及15-10型系列锚具及其配件,预应力管道采用圆形金属波纹管;预制梁在墩顶处的负弯矩钢束采用BM15-5型扁锚及其配件,管道采用扁形金属波纹管。
1.3购买的钢绞线应具有生产厂家出具的质量证明书,并在现场监理旁站下按规定取样做强度和松弛试验,并具有相应的试验委托单和试验报告,检验合格后方准投入使用。
1.4运抵到现场的锚具,使用前应对工作锚、夹片、锚垫板逐个进行检验。
并按规定取样,对锚环、锚塞的硬度,锚环部缺陷电磁损伤,做抽检试验,并具有相应的试验委托单和试验报告,检验合格后方准投入使用。
1.5对金属波纹管做外观检查,不得出现裂缝,并做密封性能试验。
1.6运抵到现场的锚具应存放在室货架上,钢绞线放置平坦,并垫离地面,加以覆盖,确保钢铰线置于干燥环境中。
使用前不得沾染杂物、油污、产生铁锈等。
2.拉前准备工作2. 1钢绞线检测:主要检测破坏负荷、屈服负荷、伸长率和弹性模量及72h松弛试验。
2. 2预应力锚夹具及配套设备按设计要求选用,并检查其合格证。
拉用的油泵性能必须良好,供油足,压力稳定,无渗漏现象,拉缸,回程缸运行平稳。
拉机械经鉴定后方可使用,油顶与压力表配套校验,确定拉力与油表读数之间的关系曲线,检验用的试验机或测力计的精度等级不低于+2%。
使用超过200次及使用中有不正常现象的应重新校验。
拉机具长期不使用时,应在试用前全面检验。
2. 3钢绞线的下料:钢绞线经试验合格后,按设计图纸进行下料,下料采用高速磨割或氧乙炔进行切割,采用氧乙炔焰割,必须高氧以保证切割而不是熔割,并用适当的方法予以降温,并要注意避免切割火焰或火接触锚具或其他预应力筋。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工时间:____________________二、施工组织1. 施工流程:a. 预应力筋铺设;b. 张拉设备安装与调试;c. 预应力筋张拉;d. 压浆作业;e. 桥面混凝土养护。
2. 施工人员:张拉工、压浆工、安全员等。
三、施工危险性分析1. 张拉作业:a. 预应力筋断裂;b. 张拉设备故障;c. 张拉过程中发生意外。
2. 压浆作业:a. 压浆泵故障;b. 压浆材料质量问题;c. 压浆过程中发生意外。
四、施工安全管理措施1. 安全管理目标:a. 确保施工过程中无人员伤亡;b. 防止施工设备损坏;c. 保障施工环境安全。
2. 职责分工:a. 项目经理负责全面安全管理;b. 安全员负责现场安全监督;c. 张拉工、压浆工负责本岗位安全操作。
3. 人员防护及管理要求:a. 进入施工现场必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品;b. 张拉作业区域设置警示标志,严禁无关人员进入;c. 张拉设备操作人员必须经过专业培训,持证上岗;d. 压浆作业时,确保压浆泵、管道等设备完好,防止漏浆;e. 作业过程中,密切注意设备运行状况,发现异常立即停机检查;f. 作业完成后,对施工现场进行清理,确保无安全隐患。
五、安全技术交底内容1. 张拉作业:a. 张拉设备安装与调试;b. 预应力筋铺设;c. 张拉顺序与程序;d. 张拉力控制;e. 张拉过程中安全注意事项。
2. 压浆作业:a. 压浆泵操作;b. 压浆材料配比;c. 压浆管道布置;d. 压浆过程中安全注意事项。
六、应急措施1. 预应力筋断裂:a. 立即停止张拉作业;b. 对断裂部位进行检查,采取应急措施;c. 报告上级部门,按程序进行处理。
2. 张拉设备故障:a. 立即停机检查;b. 对故障设备进行维修或更换;c. 恢复张拉作业。
技 术 交 底 书 ZT1101JL11-02 施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部 编号:
主送单位 桥涵架子三队一工班 页 数 第 1 页 共 9 页
工程名称 柴河特大桥 工程部位 第二孔简支现浇箱梁
编制: 复核: 审核: 签收: 年 月 日 注:“技术交底书”一式两份,一份交架子队技术主管,一份留存指挥部备查,并办理交接手续。
交底内容:桥涵架子三队二工班桥梁简支梁张拉、压浆施工 1 工程概况 柴河特大桥起讫里程为DK147+389.40~DK147+996.26,桥长为606.86m,上部构造为6*32m+2*24(高)m+2*32m+30,m简支箱梁和(64+128+64)m的T构。简支箱梁梁端横断面图见图1
图1梁端横断面 2 施工工艺流程、操作要点及质量标准 2.1 张拉、压浆施工工艺 张拉准备→安装工作锚→安装千斤顶→安装工具锚→初张拉→逐级张拉至控制张拉力→持荷5min及补张→锚固、回程、退楔→梁体砼强度、弹性模量达设计值、龄期10天以上→重复上述工作进行终张拉→压浆准备→切丝→临时封锚→灌浆料配制→检验流动率、泌水率、温度测试→管道压浆→设备调试→持压3min→封堵压浆孔。 技 术 交 底 书 ZT1101JL11-02 施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部 编号:
主送单位 桥涵架子三队一工班 页 数 第 2 页 共 9 页
工程名称 柴河特大桥 工程部位 第二孔简支现浇箱梁
编制: 复核: 审核: 签收: 年 月 日 注:“技术交底书”一式两份,一份交架子队技术主管,一份留存指挥部备查,并办理交接手续。
张拉施工工艺及流程 安装工作锚 安装千斤顶 安装工具锚 初张拉 划线、测量伸长量 逐级张拉至控制张拉力
测量伸长值、复核 持荷5min及补张
锚固、回程、退楔
张拉准备 混凝土强度达设计强度80%
梁体砼强度、弹性模量达设计值、龄期10天以上 重复上述工作进行终张拉 技 术 交 底 书 ZT1101JL11-02 施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部 编号:
主送单位 桥涵架子三队一工班 页 数 第 3 页 共 9 页
工程名称 柴河特大桥 工程部位 第二孔简支现浇箱梁
编制: 复核: 审核: 签收: 年 月 日 注:“技术交底书”一式两份,一份交架子队技术主管,一份留存指挥部备查,并办理交接手续。
压浆施工工艺及流程
2.2 张拉准备 梁体检查:梁体强度达设计强度80%。 张拉设备与工具准备:要备好电动油泵,千斤顶,限位板,打紧器(套筒式堕锤)、退锚器、工具锚及夹片、钢片尺、木把螺丝刀、钢丝钳、手锤、带过滤的压风机等机具设备和辅助张拉工具。双向张拉时准备对讲机进行相互间的联系,确保张拉顺利进行。 2.3 安装锚具及张拉设备 2.3.1张拉机具配套、组装及运转
切丝 原材料 压浆设备检查
临时封锚
封堵压浆孔 检验流动率、泌水率、温度测试
持压3min 设备调试
灌浆料配制
管道压浆 技 术 交 底 书 ZT1101JL11-02 施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部 编号:
主送单位 桥涵架子三队一工班 页 数 第 4 页 共 9 页
工程名称 柴河特大桥 工程部位 第二孔简支现浇箱梁
编制: 复核: 审核: 签收: 年 月 日 注:“技术交底书”一式两份,一份交架子队技术主管,一份留存指挥部备查,并办理交接手续。
2.3.2千斤顶与油压表配套、根据校验曲线填写油压表读数卡片贴在现场,供张拉使用。 图1穿束及锚固图
图1 穿束及锚固图 2.4 张拉 2.4.1 张拉阶段和张拉要求 预应力按初张拉和终张拉两个阶段进行,张拉程序:0→初应力(0.2σcon)→σcon 持续5分钟 →锚固 张拉前必须有工程技术人员下达的油表读数通知单,并经工程技术部长、总工审批签字认可,将读书通知单按对应的油表油泵配套标定方案纸条粘贴在明显位置,便于一目了然。检查千斤顶和锚具是否安装好,千斤顶进、回油油路是否正确,检查千斤顶和压力表是否对应,计算的油表读数是否与油表对应,千斤顶和机油泵内是否存在压缩空气,确认无误后方可进行张拉。 预应力张拉以油表读数为主,伸长值进行校核。当梁体强度达到设计值的80%时,进行初张拉,初张拉的应力值为设计的20%。初张拉完成后,当梁体强度、弹性模量达设计要求时,龄期达10天以上,可进行终张拉。预应力采用两端同步、左右对称、同时达到同一荷载值的方法控制,最大不平衡束不超过一束,张拉顺序按照图纸要求进行。预施应力采用双控措施,预施应力值以油表读数为主,以预应力的伸长值进行校核。 技 术 交 底 书 ZT1101JL11-02 施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部 编号:
主送单位 桥涵架子三队一工班 页 数 第 5 页 共 9 页
工程名称 柴河特大桥 工程部位 第二孔简支现浇箱梁
编制: 复核: 审核: 签收: 年 月 日 注:“技术交底书”一式两份,一份交架子队技术主管,一份留存指挥部备查,并办理交接手续。
2.4.2 张拉工艺 张拉时,两端同时对主缸送油,使钢绞线束略为拉紧。并调整锚板和千斤顶位置,进一步使孔道轴线、锚具轴线和千斤顶轴线三轴同心,同时观察各根钢绞线的松紧度,并随时调整,务求各根钢绞线松紧度一致,以使其受力均匀。随后将两端同时对千斤顶主缸送油,两端千斤顶送油加载至钢绞线的初始应力(20%σk)后,停止进油,在工具锚口处用笔在各股划线,以检查有无滑丝的标记,读油缸伸长值回油,退锚。当符合终张拉条件时,则两端同步张拉到控制吨位(100%σk),稳定进油量持荷5min以减少钢绞线松弛损失,并量取油缸伸长值。持荷完毕后关闭进油缸,缓慢打开回油缸,让油缸在钢绞线拉力作用下自由回缩直至回缩中止,此时测量油缸伸长值Lh,对钢铰线的实际伸长量与理论伸长量进行对比检算,两者误差在±6%以内时张拉有效,然后打开回油马达回油锚固,张拉完成,若两者误差超出±6%,则需查找原因,重新张拉。 2.5 锚固 2.5.1 预应力筋在张拉控制应力达到稳定后方可锚固。预应力筋锚固后的外露长度不宜小于3mm,锚具应用封端混凝土保护,一般情况下,锚固完毕并经检验合格后即可切割端头多余的预应力筋,严禁用电弧焊切割,要用砂轮机切割,并以砂浆封堵防锈。 2.5.2 张拉完成预应力筋切割后即进行封堵。封堵的方法使用素灰将锚头封住,然后用塑料布将其裹住进行养生,以防止裂缝而使锚头漏浆。 2.6 压浆准备 压浆材料采用无收缩防腐蚀高性能灌浆剂,根据配合比计算压浆所需的材料种类、数量,准备充足的材料。 压浆前检查预施应力的锚固情况,如有不良现象,立即采取措施处理,方可压浆;检查各种压浆设备,并试运转情况良好,输浆管是否畅通,正常状况方可使用。 压浆24小时之前,切除钢绞线并冲洗管道预应力钢束张拉完成后,按照封锚和封端要求切除钢绞线(注意钢绞线的外露量≤30mm),将锚头部位全部缝隙堵塞严密。堵塞部位是锚具与支承垫板接触面的缝隙和锚垫板与夹片间的钢绞线之间的间隙。堵塞材料采用强度等级为42.5的低碱普通硅酸盐水泥和过筛的细砂(粒径小于0.3mm),适当加水拌匀。堵缝要认真细致,可用灰刀、泥抹子或刮铲等工具。 技 术 交 底 书 ZT1101JL11-02 施工单位:中铁十一局集团京沈京冀客专Ⅶ标段指挥部 编号:
主送单位 桥涵架子三队一工班 页 数 第 6 页 共 9 页
工程名称 柴河特大桥 工程部位 第二孔简支现浇箱梁
编制: 复核: 审核: 签收: 年 月 日 注:“技术交底书”一式两份,一份交架子队技术主管,一份留存指挥部备查,并办理交接手续。
压浆作业必须在环境温度高于+5℃的条件下进行。否则采取保温措施或采用冬季施工方法,入冬以前用高压风将全部存梁的管道内的水吹干净,以免冻裂梁体。 清理锚垫板上的压浆孔,清除孔道内的杂物及积水,同时检查压浆孔是否通畅,压浆工具是否完好、齐全,压浆设备要用清水进行式压,确认压浆各部分的可靠性,所有设备、工具正常后,才能进行压浆作业。 物设部根据压浆数量选择合适的压浆设备(灰浆拌和机、连续式压浆泵),压浆工班进行检修、保养,保证压浆连续性。压浆设备见下表。 2.7 压浆液拌制 2.7.1 准备工作 安张拉完成后,应在两天内进行管道压浆。浆体注满管道后,应在0.5~0.6MPa压力下持压2min。压浆最大压力不宜超过0.6Mpa。 2.7.2 水泥浆的制备 先加水,后加灌浆剂及水泥,在搅拌机内拌合时间5-10分钟。然后通过过滤器(网孔格不大于1.2×1.2mm的过滤网)置于贮浆桶内,并不断搅拌,以防止水泥浆泌水沉淀。浆体流动度采用流动锥测试,出机流动度满足18±4s的质量要求,出机流动度测试完毕,将所有浆体转入搅拌锅,放置至30min,慢速搅拌1min,测试30min流动度,满足≤35s的质量要求。水泥浆搅拌结束至压入管道时间间隔不得超过40min。初凝时间时间不小于3h,终凝时间不大于24h,压浆时浆体温度应不超过35℃。 2.8 管道压浆 浆液配置充足后,启动灰浆泵(注意刚开始的浆液不能直接注入管道,先排出观察,达到正常浓度后慢慢打开进浆阀门,关闭观察阀),开始往管道内压浆。 压浆次序自下而上,同一管道压浆须连续进行,一次压完。以免孔道漏浆将临近孔道堵塞。压浆过程中经常检查压浆管道是否堵塞和漏浆。开始压浆时开启压浆泵上的阀门的慢速档,当发现压力无异常时,可立即换慢速档为快速挡进行压浆,同时打开排废管的阀门,让水泥浆从排废管流出,当流出的水泥浆稠度与压浆端相同且压浆泵上的压力表指针逐渐上升到0.5~0.6MPa时,开始保压,此时关闭压浆泵,暂停压浆,保压时间为3min。保压结束后点动压浆泵,以便压力维持在0.5MPa以上,随即先关闭压浆端的阀门,然后
