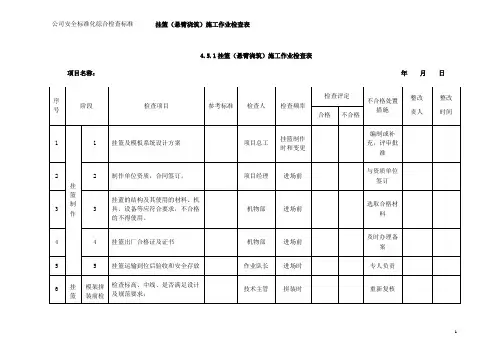

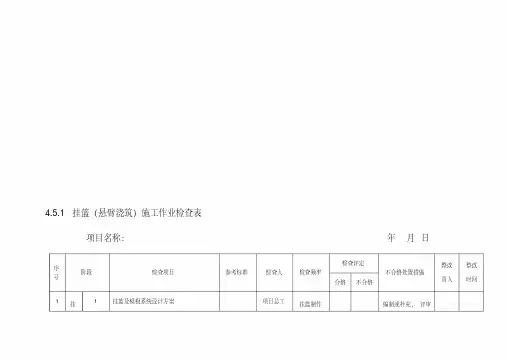

4.5.1挂篮(悬臂浇筑)施工作业检查表项目名称:年月日序号阶段检查项目参考标准检查人检查频率检查评定不合格处置措施整改责人整改时间合格不合格1挂篮制作1 挂篮及模板系统设计方案项目总工挂篮制作时和变更编制或补充,评审批准2 2 制作单位资质,合同签订。
项目经理进场前与资质单位签订3 3 挂蓝的结构及其使用的材料、机具、设备等应符合要求,不合格的不得使用。
机物部进场前选取合格材料4 4 挂篮出厂合格证及证书机物部进场前及时办理备案5 5 挂篮运输到位后验收和安全存放作业队长进场时专人负责6 挂篮模架拼装前检检查标高、中线、是否满足设计及规范要求;技术主管拼装时重新复核7 拼装查内容挂蓝是否进行试拼和预压(地面检测)技术主管使用前重新预压8 受力销、精轧螺纹钢、联接接头安全试验。
实验员使用前送检检测9 立柱平联是否穿设销子,销轴是否设置安全销扣。
班组长使用前按方案设置10 结构系统强度、刚度和稳定性必须符合设计要求;项目总工制作前按设计验算处理11 是否根据挂蓝的型式制定相应的安全专项措施,并进行安全技术交底安质部长进场时编制、评审、层层交底12挂篮拼装验收模架拼装完成,是否经厂家验收合格,并出具验收报告,机物部长使用前厂家验收,出具合格证件13 工区、项目部是否逐级组织验收,并出具验收报告,项目总工使用前项目部、工区、作业队等逐级验收14 悬臂拼装应按组拼程序平衡、对称进行,其平衡总重量不得超过设计允许值;挂蓝组拼后,应做项目总工技术主管使用前按挂篮批准设计方案执行静载试验。
15挂篮检查、工作及移动主桁梁各部位焊缝完好,无裂纹作业队长每节段按设计方案执行16 主桁无明显变形作业队长每节段拆换合格桁架17 主桁前、后支撑完好,无明显变形作业队长每节段拆换合格件18 主桁后锚与梁体连接精轧螺纹不少于2根,且紧固、可靠作业队长每节段按设计方案执行19 后锚精轧螺纹钢筋、双螺帽保护、连接器完好、无损伤作业队长每节段按设计方案执行20 后锚反扣与主桁连接销是否安装,连接销有无保险销作业队长每节段按方案加设齐全21滑道滑道各段连接螺栓完好,连接可靠作业队长走行前后按方案加设齐全22 滑道与梁体间连接螺栓完好,连接可靠作业队长走行前后按方案加设齐全23 滑道顶面平顺,并涂有润滑剂,行走速度不应大于0.1m/mim,限位器应设置牢固技术主管走行时按设计方案执行24 滑道结构安全,无明显变形作业队长走行前后置换合格件25模板系统内、外导梁无明显变形,调节自如作业队长浇筑前置换合格件26 各块模板之间螺栓完好,连接可靠作业队长浇筑前按方案加设齐全27 模板各部位焊缝完好,无裂纹作业队长浇筑前按设计方案加固28 内外模板拉杆不得缺少,且连接可靠作业队长浇筑前按方案加设齐全29 模板平顺,无明显变形作业队长浇筑前按设计方案执行30 底模纵梁无明显变形作业队长浇筑前按设计方案执行31 吊挂系统吊挂精轧螺纹钢筋、双螺帽加固、连接器完好、无损伤作业队长每节段按方案加设齐全32 吊带齐全、完好、无损伤作业队长每节段按方案加设齐全33 所有吊挂系统螺纹钢均用PVC管套好作业队长每节段按方案加设齐全34 前、后横梁完好、无明显变形作业队长每节段按设计方案执行35 吊点处无明显变形,焊缝完好,无裂纹作业队长每节段按设计方案加固36压重系统水箱焊缝完好,无裂纹,无漏水作业队长每节段按设计方案加固37 水箱安装位置准确技术主管每节段按设计方案执行38牵引系统千斤顶有效、可靠作业队长每节段置换合格件39 精轧螺纹钢筋、螺帽、连接器完好、无损伤作业队长每节段置换合格件40 千斤顶滑道支撑完好,无明显变形作业队长每节段置换合格件41 安全设前上横梁操作平台稳固可靠、无作业队长每日按设计方案施明显变形执行42 底模操作平台稳固可靠、无明显变形作业队长每日按设计方案执行43 侧模操作平台稳固可靠、无明显变形作业队长每日按设计方案执行44 上、下梯子安装可靠、无明显变形作业队长每日重新加固45 挂蓝周边及下部是否安装防坠安全网作业队长每日重新设置46 各临边临口防护可靠,防风缆绳安装可靠作业队长每日加固重新设置47 是否有气象预报记录,是否在6级以上大风及雷电天气来临前停止高处作业,作业人员撤离;大风时挂篮是否锚固于已浇筑的梁段上技术主管每日按方案执行48 防雷措施、接地电阻安全可靠。

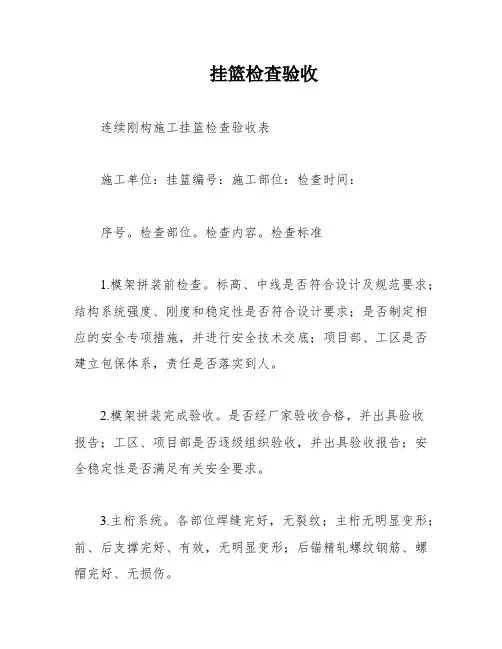

挂篮检查验收连续刚构施工挂篮检查验收表施工单位:挂篮编号:施工部位:检查时间:序号。
检查部位。
检查内容。
检查标准1.模架拼装前检查。
标高、中线是否符合设计及规范要求;结构系统强度、刚度和稳定性是否符合设计要求;是否制定相应的安全专项措施,并进行安全技术交底;项目部、工区是否建立包保体系,责任是否落实到人。
2.模架拼装完成验收。
是否经厂家验收合格,并出具验收报告;工区、项目部是否逐级组织验收,并出具验收报告;安全稳定性是否满足有关安全要求。
3.主桁系统。
各部位焊缝完好,无裂纹;主桁无明显变形;前、后支撑完好、有效,无明显变形;后锚精轧螺纹钢筋、螺帽完好、无损伤。
4.滑道系统。
各段连接螺栓完好,连接可靠;顶面平顺,并涂有润滑剂,行走速度不应大于0.1m/mim;限位器应设置牢固;结构安全,无明显变形。
5.模板系统。
内、外导梁无明显变形,调节自如;各块模板之间螺栓完好,连接可靠;各部位焊缝完好,无裂纹;内外模板拉杆不得缺少,且连接可靠;平顺,无明显变形;底模纵梁无明显变形。
6.吊篮系统。
吊挂精轧螺纹钢筋、螺帽、连接器完好、无损伤;外露精轧螺纹钢包裹;前、后横梁完好、无明显变形;吊点处无明显变形,焊缝完好,无裂。
7.压重系统。
水箱焊缝完好,无裂纹,无漏水;水箱安装位置准确、刻度表示准确。
8.牵引系统。
手拉葫芦有效、可靠;精轧螺纹钢筋、螺帽、连接器完好、无损伤;使用前检查是否有损伤。

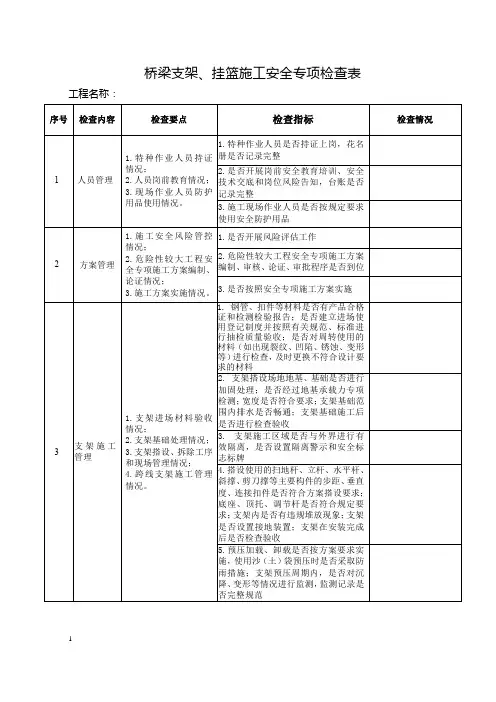

9.安全设施。
前上横梁操作平台稳固可靠、无明显变形;底模操作平台稳固可靠、无明显变形;上、下梯子安装可靠、无明显变形;防风缆绳安装可靠。
10.电气系统。
电气箱、盘、柜完好、门有锁、外壳接地良好;各部分电缆、电线无损伤或破损,绝缘良好;开关箱内漏电断路器完好、动作可靠,15天内做一次接地试验;墩旁托架接地良好,接地电阻R≤4欧姆;闸刀盖、插座盖完好;保险丝与受控设备容量匹配。
11.安全检查。
现场是否建立安质检查登记表;安全检查表检查落实是否到位。
挂篮检查表(最新)
该检查表适用于在高处作业时使用的挂篮。
操作人员应按照表格中的步骤进行检查,并在每次使用挂篮之前执行该检查表。
检查表
步
骤项目检查内容
1 起重机起重机工作是否正常,如液压油位是否在正常范围内,电池电
量是否充足等
2 吊钩吊钩是否有损坏,脱落等情况
3 电缆电缆是否有损坏或捻曲
4 绳索绳索是否有损坏,结实等
5 表面整个挂篮的表面是否平整,是否有锋利的边缘,是否有任何明
显的损坏
6 门窗门窗是否能够打开、关闭,是否有损坏
7 座位座位是否有损坏,座位安装是否稳固
8 安全带安全带是否完好无损,是否能够正常使用
9 紧急下降装
紧急下降是否可以正常使用
置
10 灭火器灭火器是否齐全,是否处于有效期
11 蓄电池蓄电池是否充足,是否需要更换
12 标签挂篮上应有标签,上面应注明挂篮的最大负载和制造日期
注意事项
1.操作人员应随时注意身体安全,不得故意违反操作规程。
2.在高处作业时,应确保周围环境的安全,如可能存在坠物或其他风险
的情况,应及时采取措施。
3.操作人员使用挂篮前,应先接受相关培训并完全理解挂篮的规格和工
作能力。
4.在使用挂篮时,应使用安全带,并确保安全带可以正常工作。
5.在发现挂篮有任何损坏或故障时,应及时进行维修或更换。
6.挂篮的最大负载不可超过标签上所示的数值,否则会导致安全问题。
7.对于经常使用的挂篮,应定期检查并保养。
以上为挂篮检查表(最新)的具体内容,为确保操作人员和周围人员的安全,请一定要按照该检查表进行检查并操作。
砼浇筑前挂篮检查验收表
施工单位:东盟营造工程有限公司监理单位:杭州监理咨询有限公司附表3
分部负责人:质检部:安保部:
现场监理:项目总工:安全总监:
附注:
1、采取“谁检查、谁签字、谁落实”的检查原则。
2、针对检查中存在的问题应详细记录,并及时提交施工队予以整改,作业队长及技术负责人对此负责检查落实整改,自检合格后重新报主管部门负责人复查。
3、检查结论由质检工程师填写,并给出结论是否可以进行下道工序施工。
东盟公司象山港大桥及接线工程第12合同段架桥机跨孔前检查签证表。
