水泵机组启动试运行技术报告一、工程概况1、设计指标:泵站工程等别为Ⅲ等,工程规模为中型。
主要建筑物为3级,次要建筑物为4级。
泵站设计排涝标准,10年一遇,24小时暴雨雨量一天排干;泵站(进水池)设计最高内水们2.240m(85),起排水位1.34m(85),停机水位0.740m(85),P=10%最高潮水位2.85m(85),P=2%最高潮水位3.04m(85),设计扬程H=3.8m;设计单机排涝流量Qo=8.3m3/s,共装6台,总排流量为Qm=49.8m3/s,总装机容量3780KW。
2、主要机电设备(1)机组选型:水泵选用日立泵制造(无锡)有限公司1600ZLDB-5.5 H=5.92,Q =8.3m3/s单基础轴流泵,共6台,每台水泵配置630KW电机,总装机容量3780千瓦,设计排涝流量为49.8米3/秒;电机选用上海电气集团上海电机厂有限公司YL630-24型立式三相异步高压电动机,共6台。
(2)起重设备:主机组起重机选用LH20/5-7型双梁起重机;泵房检修门启闭机选用CD1型10t悬挂式电动葫芦;一道检修闸启闭机选用MH型10吨龙门式起重机;二道检修闸选用CD1型10t悬挂式电动葫芦;拍门启闭机选用CD1型10t悬挂式电动葫芦;(3)自控设备:选用上海追日电气有限公司GZYQ2-1000/10-YS型高压交流电动机液态智能软起动装置和GWBK-10.5-450-2型高压交流电动机无功就地补偿装置。
3、金属结构(1)检修闸门:第一道采用露顶式平面钢闸门,4.4m×2.8m,共8扇。
第二道采用露顶式平面钢闸门,5.4m×5.4m,共1扇。
防洪闸采用露顶式平面图钢闸门,5.4m×5.6m,共6扇。
(2)拦污栅:第一道采用无锡市通用机械厂有限公司的GSY2000型抓斗式自动清污机;第二道采用平面钢栅,5.3m×6.5m,共6扇。
二、机组启动试运行目的三、机组启动试运行已具备的条件1、供电线路已通电。

第1篇一、引言机电设备安装工程是指在各类工业、民用建筑中,对各种机械设备、电气设备、管道设备等进行安装、调试、试运行及验收的工作。
在我国,机电设备安装工程分为三级,即一级、二级、三级。
本文将重点介绍机电设备安装工程三级的相关内容。
二、机电设备安装工程三级概述1. 定义机电设备安装工程三级是指对设备进行安装、调试、试运行及验收的工程,主要适用于一般性工业、民用建筑中的机械设备、电气设备、管道设备等。
2. 适用范围(1)工业建筑:如工厂、车间、仓库等。
(2)民用建筑:如住宅、商业、办公楼等。
(3)其他建筑:如学校、医院、体育馆等。
3. 工程特点(1)施工周期较短。
(2)施工难度适中。
(3)施工质量要求较高。
三、机电设备安装工程三级施工流程1. 施工准备(1)现场勘查:对施工场地进行勘查,了解施工环境、设备情况等。
(2)编制施工组织设计:根据现场勘查结果,编制施工组织设计,明确施工方案、施工顺序、施工人员、施工设备等。
(3)材料设备准备:根据施工组织设计,准备所需的材料、设备。
2. 施工过程(1)设备基础施工:按照设计要求,进行设备基础施工,确保设备基础牢固、平整。
(2)设备安装:按照设计要求,进行设备安装,确保设备安装位置准确、牢固。
(3)管道安装:按照设计要求,进行管道安装,确保管道安装位置准确、牢固,管道连接严密。
(4)电气设备安装:按照设计要求,进行电气设备安装,确保电气设备安装位置准确、牢固,电气连接严密。
(5)设备调试:对安装完毕的设备进行调试,确保设备运行正常。
3. 工程验收(1)自检:施工单位对安装的设备进行自检,确保设备安装质量符合要求。
(2)监理验收:监理单位对安装的设备进行验收,对不符合要求的部位提出整改意见。
(3)竣工验收:竣工验收由建设单位、施工单位、监理单位共同进行,对安装的设备进行全面检查,确保设备安装质量符合要求。
四、机电设备安装工程三级质量控制要点1. 施工过程质量控制(1)严格遵循施工规范,确保施工质量。
湖北省石首市小湖口二站新建新建工程首(末)台机组启动试运行情况报告石首市小湖口二站新建首(末)台机组试运行工作组二0 二一年八月二十三日湖北省石首市小湖口二站新建新建工程首(末)台机组启动试运行情况报告石首市小湖口二站新建新建项目部于2021年8月23日在小湖口二站新建主持召开了石首市小湖口二站新建新建工程首(末)台机组启动试运行会议,参加会议的有荆州市水利水电勘察设计院(设计单位)、江苏建工集团海河水利水电有限责任公司(土建工程施工单位)、湖北楚峰水利水电工程有限公司(机电安装单位)、湖北路达胜工程技术咨询有限公司(监理单位)、江苏中天水力设备有限公司、重庆赛力盟电机有限公司、湖北盛隆电气有限公司、深圳东升电子股份有限公司(主要设备制造(供应)商)、荆州市水利水电工程质量监督中心站(质量监督单位)以及石首市小湖口二站新建(运行管理单位)。
一、验收依据:省水利厅《关于切实做好大型排涝泵站新建工程阶段验收相关工作的通知》(鄂水利水函[2008]445号)、省水利厅《关于做好大型排涝泵站新建工程首(末)台机组启动验收的通知》(鄂水利水函[2010]196号)、《水利水电建设工程验收规程》(SL223-2008)和《水利工程建设项目验收管理规定》(水利部30号令)等。
二、首(末)台机组启动试运行具备的条件:1、与机组启动运行有关的建筑物基本完工:进口八字翼墙加固、新建拦污栅桥、进、出口渠道护底护坡整治、出口厂房维修,并已通过分部验收。
2、与机组启动试运行有关的金属结构及启闭设备安装完成,并通过调试合格,可满足机组启动运行要求。
进口渠道拦污栅制安、清污机安装都已完成,防洪拍门、真空破坏阀等断流装置已更新安装完成并通过验收。
3、过水建筑物已具备过水条件,满足机组启动试运行条件。
4、消防设施已安装到位。
5、机组、附属设备以及油、汽、水等辅助设备安装完成,经调试合格并经分部试运转,满足机组启动试运行条件。
泵站主机组及辅助设备已经全部安装完毕,并经分部试运转合格。
机电设备定期检修和运行保养制度1、坚持执行设备的维护保养与预防检修相结合的检修制度。
2、机电设备运行过程中,使用人员每班对设备进行维护保养,班前____分钟巡回检查,认真检查设备完好状况,发现问题及时处理并上报。
3、班中严格执行岗位责任制,随时注意设备运转,油标、油位、仪表压力、指示信号,保险装置等是否正常。
4、认真记好交接班各种记录,及时擦洗设备,搞好清洁卫生工作。
5、机车、矿车、平巷人车每天由维修班长组织日常检修,每月中修机车____台;____吨矿车____台;____吨矿车____台;每半年大修机车____台;每年大修____吨矿车____台,____吨矿车____台;每旬检查,维修平巷人车____台。
6、地面翻矸设备及主井卸载站设施每旬检修一次,每季度中修一次,每年大修一次。
7、小型机电设备每月检修一次,每半年中修一次,每年大修一次。
机电设备定期检修和运行保养制度(2)是指针对企业或机构内的机电设备,制定的一套规范化的管理制度,旨在保障设备的正常运行和延长设备的使用寿命。
下面是一个常见的机电设备定期检修和运行保养制度的要点:1. 设备分类和编号:对企业内的机电设备进行分类和编号,以便于管理和追踪设备的使用情况。
2. 设备档案和维护记录:建立设备档案,包括设备的基本信息、购置日期、维护记录等,记录设备的故障和维修情况,为设备的维修提供依据。
3. 检修和保养计划:根据设备的使用情况和生产要求,制定设备的检修和保养计划,明确检修和保养的周期和内容。
4. 检修和保养流程:明确设备的检修和保养流程,包括设备停机、安全措施、检查和维修的步骤和方法等,确保检修和保养的操作规范化和安全可靠。
5. 检修和保养人员培训:对进行设备检修和保养的人员进行培训,提高其操作技能和安全意识,确保人员的安全和设备的正常运行。
6. 设备维修和更换:根据设备的使用寿命和维修记录,及时进行设备的维修和更换,在设备发生故障时,及时处理,确保设备能够及时恢复正常运行。

水电站启动试运行检查汇报材料水电站启动试运行检查汇报材料篇一:尾水电站试运行报告唐家沱尾水电站水轮发电机组及电气设备试运行报告1、概况唐家沱尾电站水轮发电机组及相关电气设备已按试运行程序大纲要求完成相关试验后,于2012年4月11日11时18分投入电力系统,经72小时带负荷运行,于2012年4月16日08时结束,水轮发电机组及相关电气设备运行可靠、良好。
2、试运行设备范围本次试运行设备主要包括以部分:2.1 水轮发电机组(水轮机型号HLA551-LJ-90,发电机型号SF 800一14/2150);2.2 调速器系统(调速器型号:GYT-1000);2.3 进水阀系统(蝶阀型号:DN1200);2.4 低气系统设备;技术供水系统设备;集水井排水系统设备;2.5 发电电气一次设备,10KV开关柜设备;2.6 直流控制屏3面;2.7 发电电气二次设备,中控室设备4面;主厂房机旁控制保护屏3面;2.8 公用设备,空压机、排水泵、蝶阀控制箱屏共计2面;厂用配电柜2面;2.9 电缆桥架安装;电缆敷设(含电力、动力、控制、微机)。
2.10 全站计算机监控系统及保护系统。
3、试运行情况3.1 蝶阀系统工作正常;3.2 调速器系统工作正常;3.3 水轮发电机组工作正常;最高上导轴承温度42.5℃,推力轴承温度33.8℃;下导轴承温度54.4℃;水导轴承温度29.6℃;上机架水平振动0.03㎜,垂直振动0.02㎜。
3.4机组技术供排水系统工作正常;3.5机组自动化系统工作正常;3.6油、水、气系统工作正常;3.7集水井水泵工作正常;3.8机励磁系统工作正常;3.9直流系统工作正常;3.10 监控系统工作正常;3.11 公用监控系统工作正常;3.12 保护工作正常;3.13 电能采集工作正常;3.14 10KV系统工作正常;详细见运行日志。
四、试运行中存在的问题及消缺处理单位4.1 监控与励磁及测温屏不能通讯,责任单位:许继电气、重庆速达、重庆铭诚4.2 DN2000放水阀不能自控、运行调节频繁、来水不稳定,责任单位:业主4.3 滤水器易堵塞造成冷却水中断,责任单位:业主及我施工项目部五、结论唐家沱尾电站1#水轮发电机组及相关电气设备,经过72小时试运行,各项运行指标均达到规程规范要求,符合长期投入电网运行要求,试运行中发现的部分缺陷,均不影响设备的正常运行。
XXX煤业集团公司XX市XXXX煤矿机电设备管理台账机电设备管理台账XXX煤业集团公司XX市XXXX煤矿各种小绞车检查记录簿各种小绞车检查记录XXX煤业集团公司XX市XXXX煤矿设备大修记录簿5设备大修记录6XXX煤业集团公司XX市XXXX煤矿设备检修记录簿7设备检修记录8XXX煤业集团公司XX市XXXX煤矿防跑车装置测试记录簿XXX煤业集团公司XX市XXXX煤矿主通风机运行情况及人员交接班记录簿主通风机运行情况及人员交接班记录机电部门负责人:通风部门负责人:XXX煤业集团公司XX市XXXX煤矿主扇房水柱计记录簿主扇房水柱计记录机电部门负责人:通风部门负责人:XXX煤业集团公司XX市XXXX煤矿主通风机倒换运行记录簿主通风机倒换运行记录XXX煤业集团公司XX市XXXX煤矿主通风机巡回检查记录簿主通风机巡回检查记录注:记录必须每天每班填写;正常的项目在栏目里打“√”;不正常的打“×”并要备注异常情况。
XXX煤业集团公司XX市XXXX煤矿压风机运行情况及交接班记录簿压风机运行情况及交接班记录XXX煤业集团公司XX市XXXX煤矿压风机释压阀检查记录簿压风机释压阀检查记录XXX煤业集团公司XX市XXXX煤矿压风机巡回检查记录簿压风机巡回检查记录XXX煤业集团公司XX市XXXX煤矿绞车行车记录簿绞车行车记录XXX煤业集团公司XX市XXXX煤矿一坡三档巡检记录簿一坡三挡巡检记录XXX煤业集团公司XX市XXXX煤矿绞车运行(巡检)及交接班记录绞车运行(巡检)及交接班记录XXX煤业集团公司XX市XXXX煤矿绞车钢丝绳检查记录簿主提升绞车钢丝绳检查记录XXX煤业集团公司XX市XXXX煤矿机电事故记录簿机电事故记录XXX煤业集团公司XX市XXXX煤矿钢丝绳芯带式输送机运行及交接班记录簿钢丝绳芯带式输送机运行及交接班记录日期:年月日班检查时间运运行信改向滚皮带保电减速无异值班皮带异常情况说明交接班记录XXX煤业集团公司XX市XXXX煤矿钢丝绳芯带式输送机巡回检查记录簿钢丝绳芯带式输送机巡回检查记录XXX煤业集团公司XX市XXXX煤矿主排水泵巡回检查记录簿主排水泵巡回检查记录XXX煤业集团公司XX市XXXX煤矿主排水泵运行及交接班记录簿主排水泵运行情况及人员交接班记录XXX煤业集团公司XX市XXXX煤矿刮板机运行及交接班记录簿刮板机运行情况及人员交接班记录XXX煤业集团公司XX市XXXX煤矿刮板机巡回检查记录簿刮板机巡回检查记录XXX煤业集团公司XX市XXXX煤矿皮带输送机运行及交接班记录簿皮带输送机运行情况及人员交接班记录XXX煤业集团公司XX市XXXX煤矿皮带输送机巡回检查记录簿皮带输送机巡回检查记录。

机电人员调整试运行方案调整试运行方案是为了保证机电设备在正式运行前能够充分测试和调整,确保设备的正常运行和安全性。
下面是一个机电人员调整试运行方案的示例,供参考。
一、试运行前的准备工作1.安装设备:按照设备的安装图纸和相关要求,安装好所有的机电设备,并进行必要的校验和检测,确保设备的正确安装和紧固。
2.连接电源:确保所有机电设备的电源连接正确,电源线的接线牢固,电源电压符合设备的要求,并检查电源线的绝缘情况。
3.调试环境:准备好试运行的环境,包括通风、采光、检修通道等,确保能够顺利进行试运行工作。
4.清洁设备:清洁设备表面,确保设备的外观整洁,并清理设备内部的灰尘和杂物。
二、试运行方案的制定根据设备的特点和运行要求,制定试运行方案,并明确试运行的目标和要求。
试运行方案应包括以下内容:1.调试步骤:根据设备的特点和运行要求,制定相应的调试步骤,包括调整仪表、设备启动顺序、运行参数设置等。
2.风险评估:评估试运行过程中可能出现的风险,并采取相应的安全措施,确保人员和设备的安全。
3.数据采集:制定数据采集方案,明确需要采集的数据内容和采集方法,并选定相应的数据采集设备。
4.数据分析:对采集到的数据进行分析,评估设备的运行状态和性能,并根据分析结果进行相应的调整和优化。
5.故障处理:制定故障处理方案,明确故障处理的流程和责任人,确保故障能够及时有效地解决。
6.试运行时间:确定试运行的时间安排,确保试运行工作能够顺利进行,并预留足够的时间进行调整和优化。
7.试运行报告:制定试运行报告的格式和内容,明确试运行过程中的关键问题和调整结果,并提出改进措施和建议。
三、试运行的执行和监督根据试运行方案,进行试运行的执行和监督,并按照计划进行数据采集和分析。
同时,及时处理试运行过程中出现的问题和故障,并记录下来。
1.严格执行试运行方案,按照调试步骤逐一进行,确保每一步的操作正确和准确。
2.进行数据采集和分析,根据分析结果进行相应的调整和优化。

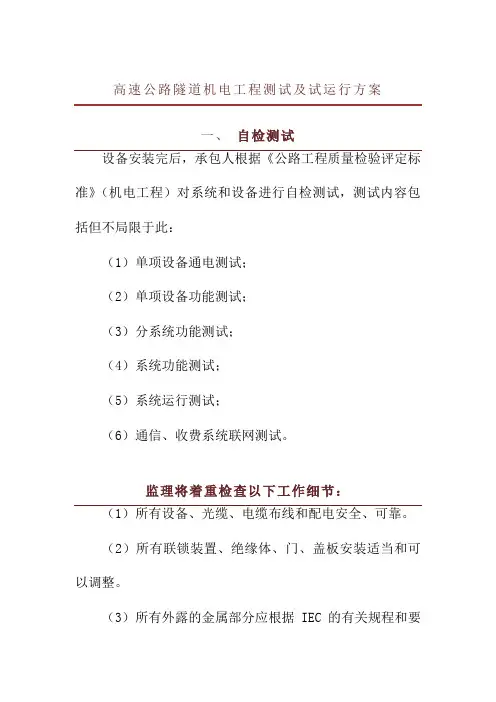

高速公路隧道机电工程测试及试运行方案一、自检测试设备安装完后,承包人根据《公路工程质量检验评定标准》(机电工程)对系统和设备进行自检测试,测试内容包括但不局限于此:(1)单项设备通电测试;(2)单项设备功能测试;(3)分系统功能测试;(4)系统功能测试;(5)系统运行测试;(6)通信、收费系统联网测试。
监理将着重检查以下工作细节:(1)所有设备、光缆、电缆布线和配电安全、可靠。
(2)所有联锁装置、绝缘体、门、盖板安装适当和可以调整。
(3)所有外露的金属部分应根据IEC的有关规程和要求进行接地。
安全接地和工作接地点应符合设备生产厂家的要求。
(4)所有的光、电缆芯及端子应适当装配、固定、支撑并要有不同的颜色用以正确识别。
(5)所有电源的相线和中性线及公共连接要正确,电压、频率符合工作要求。
(6)所有电源要加保险或其它保护,使得在故障情况下能安全自动断开。
(7)所有保护盖要合适。
提示和标签要正确,并安装在适当的位置。
机壳和机箱的内外都要干净无杂物。
(8)蓄电池要安装连接正确,并保证有良好的通风。
充电器要能正常工作。
如果采用可控硅充电设备,不能对机电设备产生干扰。
(9)电缆和设备的绝缘电阻要大于IEC规定要求。
(10)所有用于故障指示和报警的电子回路应工作正常。
(11)所有用蓄电池供电的设备,在蓄电池额定供电时间内,不受交流电源故障、修理的影响。
(12)所有设备和系统的性能指标要选用适当的仪器、方法进行测试,测试结果令人满意并经由业主同意。
(13)所有源程序、自动编程器、程序调试工具、系统接口要保证该程序适用于系统。
测试应在待测设备确已安装稳妥并已调整完毕后进行。
如果工程允许,测试可以分阶段进行。
在所有设备安装完毕后,应进行操作运行状态下的最后总测试,以表明分阶段测试对前期工程的性能无影响。
如果设备中的任一部件未能通过上述测试,当故障排除后,承包人应重新测试直至使业主和机电监理满意。
在安装过程中应对电缆的绝缘阻值(包括线间绝缘、对地绝缘、环阻和不平衡电阻)进行检查和记录。

泵设备定期试运行及切换制度1目的严格执行设备维护和保养制度,做好备用机泵设备维护保养工作。
对备用机泵设备进行定期试运行及切换操作,确保备用机泵设备完好,使备用机泵设备随时可以投入正常运行,真正起到备用作用。
2适用范围本制度适用于各装置机泵。
3职责3.1技术监督应指导和督促各班做好备用机泵的日常维护和保养工作,检查、监督备用机泵定期试运行及切换制度执行情况。
3.2各作业区主管组织做好所属备用机泵定期试运行及切换管理工作,安排、协调备用机泵定期试运行及切换中存在的问题。
3.3各作业区班组按照要求做好备用机泵定期试运行及切换工作,并做好记录,对备用机泵定期试运行及切换工作中存在问题应及时向调度及主管技术人员反映。
4工作程序4.1机泵切换每季一次,切换操作应安排在工作日的白班完成,规定每季第一个月的第一周周二进行,逢节假日向后顺延;机泵试运行每月一次,时间为每月第一周的周二进行。
4.2同位号中有多台备用机泵,按机泵序号的升序进行轮流切换。
4.3机泵试运行及切换时,应严格执行岗位操作法中的有关规定,防止误操作的发生。
遇重大操作,按规定联系有关人员到场。
4.4机泵试运行及切换情况应在班长交接班记录本中做好记录。
4.5备用机泵在试运行及切换时若发生故障,应及时联系处理,并汇报相关技术人员及主管领导。
4.6检修完毕的机泵,当班必须立即做好试运工作,运行正常后切至检修过的泵运行,原运行泵暂作备用。
4.7机泵由于检修等原因在一个月内完成切换的,可以不再重复切换。
盘车制度中规定每周启动一次的机泵可不再重复试运行。
4.8以下机泵不作定期切换,只作定期试运行:同位号中单台具有变频功能的机泵,以该泵为主运行泵;同位号中有汽泵、电泵之分的,以汽泵为主运行泵;工艺流程暂作备用的系统中的机泵。
4.9下列机泵,由于试运行及切换时有一定风险,试运行及切换操作,由主管工艺技术人员视情况试运行或切换:5检查与考核备用机泵定期试运行及切换执行情况由各作业区在切换时间内进行检查、监督,技术人员、主管工程师、部相关领导定期检查,并纳入经济责任制考核。

测试及试运行方案测试及试运行方案一、测试方案1.进行全部或部分设备的技术试验时,需邀请监理工程师的代表进行证明或参与全部测试工作。
2.我们将提交详细的测试清单和每项测试的一般说明,指定测试方法及所需时间。
测试程序和日程将基于先前提交的详细说明,并与最终建议和监理工程师批准的相一致。
未经监理工程师批准不得出现偏差。
3.我们将根据工程进度计划表制定完工测试的时间,并在至少4周前提交经监理工程师批准的所有详细测试程序和测试的最终日程。
在完工测试前14天,我们将书面通知监理工程师进行测试的全部细节。
4.测试内容包括但不限于以下内容:4.1 安装完毕的机械完工检查4.2 单项设备通电测试4.3 单项设备功能测试4.4 分系统功能测试4.5 系统功能测试4.6 系统运行测试5.机械完工检查着重检查以下工作细节:5.1 所有设备、电缆布线和配电均需安全可靠。
5.2 所有联锁装置、绝缘体、门、盖板应安装适当并可调整。
5.3 所有外露的金属部分应根据IEC的有关规程和要求进行接地。
安全接地和工作接地点符合设备生产厂家的要求。
5.4 所有的电缆芯及端子应适当装配、固定、支撑并要有不同的颜色用以正确识别。
5.5 所有电源的相线和中性线及公共连接应正确,电压、频率符合工作要求。
5.6 所有电源应加保险或其它保护,以便在故障情况下能安全自动断开。
5.7 所有保护盖应合适。
提示和标签应正确,并安装在适当的位置。
机壳和机箱的内外都应干净无杂物。
5.8 蓄电池应安装连接正确,并保证有良好的通风。
充电器能正常工作。
如果采用可控硅充电设备,保证不对机电设备产生干扰。
5.9 电缆和设备的绝缘电阻应大于IEC规定要求。
5.10 所有用于故障指示和报警的电子回路应正常工作。
5.11 所有用蓄电池供电的设备,在蓄电池额定供电时间内,不受交流电源故障、修理的影响。
5.12 所有设备和系统的性能指标应选用适当的仪器、方法进行测试,测试结果经由监理工程师同意。
×××水电站增效扩容改造工程机组启动试运行工作报告1.工程概况根据《小型水电站建设工程验收规范》(SL168-2012)、《水轮发电机组启动验收试验规程》(DL/T507-2002)、《农村水电增效扩容改造项目验收指导意见》(水电【2012】329 号)的有关规定,×年×月×日至×日,××水×务局主持进行了××水×电站3 #机组增效扩容改造工程启动验收工作。
××水×务局组织有关参建单位成立绵××× 水电站3#机组启动试运行工作组,全权负责机组启动验收工作。
机组启动验收工作组委派部分专家指导机组启动验收工作;同时业主、施工单位设立机组启动试运行小组,负责试运行的具体操作。
3#机组改造主要内容:2.启动试运行的要求、启动程序和步骤2.1启动试运行的要求(一)施工单位和设备制造单位认真做好试运行前一切准备工作;试运行人员需熟悉相应设备状况,严格执行操作规程、安全规程及操作程序。
(二)试运行中要服从统一指挥,统一调度,发扬协同作战精神,任何单位或个人不得自行其事。
(三)试运行中要做好各种数据的检测、记录工作,记录要准确真实,应尽可能的将试运行过程中的各种数据记录完整保存下来。
业主、施工单位在试运行前要将需检测记录的项目、内容等制成表格,试运行记录每半时记录一次,待运行基本稳定后,每小时记录一次。
2.2启动程序和步骤机组启动试运行由机组启动验收工作组下达机组启动试运行开、停机命令。
(一)机组试运行程序1、机组试运行小组按《操作规程》对设备进行全面检查;2、机组试运行小组向启动验收工作组汇报设备检查情况及人员准备情况;3、机组试运行人员全部到位;4、启动验收工作组组长向机组试运行小组签发开机令;值班长按运行方案组织人员开机;5、机组试运行小组对开机过程中的设备运行工况进行观测,运行数据进行记录;6、若运行过程中设备出现一般异常情况,及时向工作组汇报,由工作组确定采取相应措施;若情况较严重应立刻采取措施、停机检修;7、按有关要求机组运行满足时间要求后,由机组试运行小组向工作组汇报,由组长向机组试运行小组发出停机令;8、试运行结束后,施工单位应提交试运行工作报告。
煤矿机电设备管理
煤矿机电设备管理是指对煤矿中使用的机电设备进行维护、检修和管理的工作。
煤矿机电设备包括煤矿生产所需的各
种电气设备、机械设备和传感器等。
煤矿机电设备管理的目标是保障煤矿的生产运行,并确保
设备的安全可靠运行。
主要工作包括以下几个方面:
1. 设备维护:定期对机电设备进行维护保养,包括设备的
清洁、润滑、紧固以及各种传感器的校准等,确保设备的
正常运行。
2. 设备检修:对机电设备进行定期的检修工作,包括设备
的拆解、清洗、更换磨损件以及对设备进行试运行和调试等,确保设备的性能达到设计要求。
3. 设备管理:建立设备档案和管理制度,记录设备的使用
情况、维护记录以及设备故障的处理情况等,以便对设备
进行全面的管理和监控。
4. 安全管理:对机电设备进行安全管理,包括设备的安全防护措施、设备操作人员的培训和安全意识教育,以确保设备的安全运行。
煤矿机电设备管理的重点在于预防性维护和故障处理的能力,通过科学合理的管理措施,提高设备的可靠性和使用寿命,降低事故发生的概率,确保煤矿的安全生产。
机电设备进场验收制度8.1凡进入施工现场的机械设备,必须对其技术性能、安全性能、环保性能、操作人员持证情况等进行检验,确认合格后,方可投入使用,未经检验或检验不合格的严禁使用。
8.2进场机械设备包括:自有设备、分包队自带设备、外租设备。
8.3入场时需审验机械设备操作人员的上岗资格:必须身体健康,经过专业培训考试合格,获得有关部门颁发的操作证或驾驶执照、特殊工种操作证后,方可独立操作机械设备,不得操作与操作证不相符的机械设备。
8.4设备进场验收人员应由现场机务管理员、安全员、环保员、分包队负责人或出租方负责人等相关人员组成,由现场机务管理员填写设备进场验收记录(具体表格详见《建设工程施工现场安全资料管理规程》(DB11/383-____)),参加人员共同提出评价意见,并履行签字手续。
对于DB11/383-____中没有的设备验收表格,可使用自制表格,其内容应符合3.6.1条款的有关要求。
8.5经验收合格的设备,租赁双方必须签订设备租赁合同或协议,合同或协议应明确双方的安全责任。
8.6所有验收合格的机电设备,应在机械的驾驶室或设备的明显位置(固定设备可在其周围明显位置)悬挂“设备安全技术操作规程”。
8.7所有验收合格的进场设备应悬挂“验收合格证”等标识,注明:1)设备编号、名称、规格;2)进场日期、验收日期;3)使用负责人;8.8设备进场验收记录、产品质量合格证、操作人员的上岗资格证书(复印件)等相关资料由项目部专职安全员统一保存或备案,以备查验。
起重机械应保存产品检测报告、产品质量合格证、起重机械作业人员、起重信号工的特种作业操作资格证书。
8.9凡违反本规定,一经发现,将给予通报批评或经济处罚,造成事故的,追究相关人员的责任,严肃处理。
机电设备进场验收制度(2)是指在机电设备安装完毕前,对设备进行检查和验收的一套规定和流程。
以下是一般的机电设备进场验收制度:1. 准备工作:设备进场验收前,需准备验收人员、验收仪器设备及相关文件资料。
机电监理工作是指对机电设备、工业管道、电气设备等相关设备的安装、调试、检验和验收过程进行全程监理,保证施工质量的工作。
作为一项重要的监理工作,其工作内容较为复杂,需要具备专业知识和丰富经验,下面就详细介绍其工作内容及相关要点。
详细的工作内容说明和介绍:1、机电安装监理:机电安装监理主要是对设备安装的质量进行监管和控制,包括设备基础施工、安装调试、安装质量验收等全过程监理。
2、机电调试监理:机电调试监理是指对机电设备的调试和测试过程进行监管,保证设备达到应有的工作状态。
3、机电检验监理:机电检验监理包括在验收前就设备进行检测、调试、试运行,并撰写监理报告,力保设备检测合格。
4、施工现场监理:施工现场监理是对设备施工过程中的质量、进度、安全等进行全程监理。
5、相关资料审查:对施工合同、施工方案、质量标准等进行审核。
工作重点:1、设备的安装质量,包括基础施工、设备组装、管道连接等。
2、设备的调试情况,包括调试方案、调试数据等。
3、设备的检验合格情况,包括设备质量、试运行情况等。
4、施工现场质量、安全、进度等情况。
工作建议:1、熟练掌握相关技术规范,做好监理记录。
2、制定施工管控方案,全面掌控施工现场。
3、严格执行监理标准,及时发现和处理施工问题。
4、与业主/建设单位保持沟通,及时反馈进展情况和问题。
工作总结:机电监理工作是重要的建设工程监理工作之一,需要专业知识和经验。
机电监理的工作重点在于保证设备的安装、调试和验收过程的质量,以及施工现场的质量、安全和进度。
在具体工作中需要严格执行监理标准、制定管控方案、与业主/建设单位保持沟通,及时发现和处理施工问题。
通过不断总结工作经验,提升工作质量,为建设工程提供更好的服务。
施工实施阶段主抓的主要内容:机电工程试运行管理1. 任务概述在施工实施阶段,机电工程试运行管理是重要的任务之一。
通过对机电工程的试运行管理,可以保证机电设备的正常运行和生产效率的提升,同时也可以减少故障和事故的发生。
本文将详细介绍机电工程试运行管理的主要内容和要点。
2. 试运行管理的目标机电工程的试运行管理旨在确保机电设备在实际运行条件下的可靠性和稳定性,以满足项目要求,并最大限度地减少故障和事故的发生。
试运行管理的目标包括:•确保机电设备正常工作,实现预定的生产效率;•发现和解决机电设备运行中的问题,提高设备的可靠性和稳定性;•减少设备故障率,降低维修和维护成本;•提高生产效率,提升项目的经济效益。
3. 试运行管理的主要内容试运行管理包括以下主要内容:3.1 试运行策划试运行策划是试运行管理的重要前期准备工作。
试运行策划应包括以下内容:•确定试运行的目标和任务;•制定试运行计划,包括试运行的时间安排、试运行方案、试运行步骤等;•确定试运行的评价指标和方法,制定试运行的监测和评估方案;•确定试运行的组织机构和责任人。
3.2 试运行准备试运行准备是试运行管理的核心环节。
试运行准备包括以下内容:•根据试运行方案进行设备的安装和调试;•检查设备是否符合规范要求,是否存在故障和缺陷;•制定设备运行操作规程和安全操作规程,确保试运行安全可控;•做好设备备品备件的准备工作,确保试运行期间的备件供应;•建立试运行记录和档案,记录试运行过程中的重要参数和问题。
3.3 试运行执行试运行执行是试运行管理的实施阶段。
试运行执行包括以下内容:•按照试运行计划进行试运行操作,监测设备的运行状态和性能指标;•发现和解决设备运行中的问题,确保设备正常工作;•监控试运行过程中的各项参数,及时调整设备运行参数;•记录试运行过程中的关键数据和事件,以备后续分析和评估。
3.4 试运行评估试运行评估是对试运行过程的综合评价和分析。
试运行评估包括以下内容:•根据试运行的目标和指标,对试运行结果进行评估;•分析试运行过程中出现的问题和故障原因;•提出改进措施,完善设备运行方式和操作规程;•撰写试运行报告,总结试运行经验和教训;•给出进一步改进的建议,为正式运行提供参考。
设备试运行记录
工程名称:汝州绿城·维也纳新城二期地温中央空调项目 编号:2013
致: (监理单位)
我单位已完成了汝州绿城·维也纳新城二期地温空调项目设备调试试运行
工作,现报上该工程设备调试试运行记录,请予以审查和验收。
附件:1、通风与空调工程系统调试验收记录表
2、空调水系统安装工程检验批质量验收记录表
3、空调水系统设备安装记录
4、空调水系统阀门试验记录
5、水泵安装记录
6、空调水系统管道水压试验记录
7、空调水系统管道冲洗记录
承包单位(章):
项目经理:
日 期: 年 月 日
审查意见:
项目监理机构
总/专业监理工程师
日 期 年 月 日
注:本表各相关单位各存一份。
通风与空调工程系统调试验收记录表
GB50243—2002 080600
单位(子单位)工程名称
汝州绿城·维也纳新城二期地温空调项目
分部(子分部)工程名称 中央空调工程 验收部位
空调主机机房
施工单位 同方节能工程技术有限公司 项目经理 臧振坡
分包单位 / 分包项目经理 /
施工执行标准名称及编号 GB50243—2002
检查项目 施工质量验收规范的规定 施工单位检
查评定记录
监理(建设)单位验收记录
主
控
项
目
1 通风与空调系统测定和调整 合格
2 通风机、空调机组单机试运转及调试 合格
3 水泵单机试运转及调试 合格
4 冷却塔单机试运转及调试 合格
5 制冷机组单机试运转及调试 合格
6 电控防火、防排烟阀动作试验 合格
7 系统风量调试 合格
8 空调系统调试 合格
9 恒温、恒湿空调 合格
10 防、排烟系统调试 合格
11 净化空调系统调试 合格
一
般
项
目
1 风机、空调机组 合格
2 水泵安装 合格
3 风口风量平衡 合格
4 水系统试运行 合格
5 水系统检测元件工作 合格
6 空调房间参数 合格
7 工程控制和监测元件及执行机构 合格
施工单位检查评定结果
专业工长(施工员) 翟小俊 施工班组 孙广印
主控项目全部合格,一般项目满足规范规定要求
项目专业质量检查员:
年 月 日
监理(建设)单位验收结论
监理工程师:
(建设单位项目专业技术负责人)
年 月 日
空调水系统安装工程检验批质量验收记录表
GB50243-2002 (Ⅲ)设备 080701
单位(子单位)工程名称 汝州绿城·维也纳新城二期地温空调项目
分部(子分部)工程名称 通风与空调 验收部位 空调主机机房
施工单位 同方节能工程技术有限公司 项目经理 臧振坡
分包单位 / 分部项目经理
/
施工执行标准名称及编号 通风与空调工程施工质量验收规范GB50243-2002
施工质量验收规范的规定
施工单位检查评定记录 监理(建设)
单位验收记录
主
控
项
目
1 系统设备与附属设备 正常 合格
2 冷却塔安装 正常 合格
3 水泵安装 正常 合格
4 其它附属设备安装 正常 合格
一
般
项
目
1 风机盘管机组与管道连接 正常 合格
2 冷却塔安装 正常 合格
3 水泵及附属设备安装 正常 合格
4 水箱、集水缸、分水缸、储 冷罐等设备安装 正常 合格
5 水过滤器等设备安装 正常 合格
施工单位评定结果
专业工长(施工员) 翟小俊 施工班组长 孙广印
项目专业质量检查员:
年 月 日
监理(建设)单位验收结
论
监理工程师:
(建设单位项目专业技术负责人)
年 月 日
空调水系统设备安装记录
GB50243-2002 技08-29-
工程名称 维也纳新城二期地温空调项目 子分部工程名称 通风与空调
施工单位
同方节能工程技术有限公司
设备名称 水源热泵机组 型号及规格 SLSB200MII 安装位号 1
安装日期 检查日期
序号 项目 允许偏差(mm) 实测值及检查情况
1 设备安装允许偏差 平面位移 10mm 合格
2 标高 ±10mm 合格
3 垂直度 1/1000 合格
4 设备的支架或底座的尺寸、位置符合设计要求。 合格
5 设备与支架安装或底座接触紧密,安装平正、牢固 合格
检查结论 设备安装正常合格
施工单位 监理(建设)单位
意见: 合格 项目专业工长(施工员): 项目专业质量检查员: 年 月 日(公章) 意见:
项目专业监理工程师:
年 月 日(公章)
空调水系统阀门试验记录
GB50243-2002 技08-21-
工程名称 维也纳新城二期地温中央空调项目 子分部工程名称 通风与空调
施工单位 同方节能工程技术有限公司 实验人员 翟小俊
阀门名称 蝶阀 型号及规格 DN400 最大工作压力
制造商 河北省泊头市特种阀门制造厂 代表批量 个 试验数量 9个
压力仪表
精度及出厂编号 00354 验定证号及有效期 试验介质 水 实验日期
试验编号 强度(壳体)试验 严密性(密封)试验
试验压力(Mpa) 持续时间(s) 试压情况 试验压力(Mpa) 持续时间
(s)
试压情况
1 10 无渗漏 60 无渗漏
2 10 无渗漏 60 无渗漏
3 10 无渗漏 60 无渗漏
4 10 无渗漏 60 无渗漏
5 10 无渗漏 60 无渗漏
6 10 无渗漏 60 无渗漏
7 10 无渗漏 60 无渗漏
8 10 无渗漏 60 无渗漏
9 10 无渗漏 60 无渗漏
检查结论 合格
施工单位 监理(建设)单位
意见: 合格 项目专业工长(施工员): 项目专业质量检查员: 年 月 日(公章) 意见:
项目专业监理工程师:
年 月 日(公章)
水泵安装记录
GB50243-2002 技08-28-
工程名称 维也纳新城二期地温中央空调项目 子分部工程名称 通风与空调
施工单位
同方节能工程技术有限公司
设备名称 立式单级吸离心泵 型号及规格 300-300 安装位号 2
安装日期 检查日期
序号 项目 允许偏差(mm) 实测值及检查情况
1 水泵安装平面位移 10mm 合格
2 标高 ±10mm 合格
3 允许偏差 水 平 度 整体安装
纵向 1000 合格
横向 1000 合格
4 解体安装
纵向 1000 合格
横向 1000 合格
5 联轴器
两轴心径向位移 合格
两轴线倾斜 1000 合格
6 安装的地脚螺栓垂直、拧紧、且与水泵底座接触紧密 合格
7 垫铁组放置位置正确,整齐平稳,接触紧密,且不宜超过3块 合格
8 减震器与水泵及水泵基础连接牢固、平稳、接触紧密 合格
检查结论 安装合格
施工单位 监理(建设)单位
意见: 合格 项目专业工长(施工员): 项目专业质量检查员: 年 月 日(公章) 意见:
项目专业监理工程师:
年 月 日(公章)
空调水系统管道水压试验记录
GB50243-2002 (Ⅰ)金属及复合管 技08-23-
工程名称 汝州绿城·维也纳新城二期 地温中央空调项目 子分部工程名称 通风与空调
施工单位 同方节能工程技术 有限公司 实验人员 翟小俊 试验日期
试压泵型号 DSY25MPa
压力仪表精度及出厂编号 00354 检定证号及有
效期
设计工作压力 规定试验压力 试验介质 水
试验管
段号
强度试验 严密性试验
试验压力(Mpa) 试验压力下观测起观测10min时压力(Mpa) 压降 (Mpa) 试验压力
(Mpa)
试验管道接口检查
止时间
1
10:10-10:
20
无 无渗漏
试
验
结
论
合格
施工单位 监理(建设)单位
意见: 合格 项目专业工长(施工员): 项目专业质量检查员: 年 月 日(公章) 意见:
项目专业监理工程师:
年 月 日(公章)
空调水系统管道冲洗记录
GB50243-2002 技08-25-
工程名称 汝州绿城·维也纳新城二期 地温中央空调项目 子分部工程名称 通风与空调
施工单位 同方节能工程技术 有限公司 实验人员 翟小俊 试验日期
序号 管道系统名称或编号 冲洗介质 出水口流速(m/s) 冲洗结果
1 循环水系统 水 合格
试
验
结
论
合格
施工单位 监理(建设)单位
意见: 合格 项目专业工长(施工员): 项目专业质量检查员: 年 月 日(公章) 意见:
项目专业监理工程师:
年 月 日(公章)
