说明1、本运行大纲由安装施工单位水电五局龙马机电安装项目部编制,经3#机组启动验收委员会审查通过后执行。
2、龙马水电站在系统中担任发电、调峰、调频和事故备用,无调相运行工况。
3、根据龙马电站目前运行库水位及主机厂家提供的机组运行特性曲线,机组试验时,库区最低水位605米高程,一台机组满发尾水水位522米高程。
4、甩负荷试验按当时最大水头下的25%、50%、75%、100%额定负荷进行。
特申请3#机组按当前最大负荷进行甩负荷试验后进入72小时试运行。
龙马水电站3#机组启动试运行程序第一条总则1、3#机组启动及试运行工作主要是对水工建筑物、制造厂设计、设备安装质量等方面进行综合性考验;2、机组试运行指挥部负责机组启动试运行过程中设备的调试、监护、操作、运行及维护工作;3、本程序是根据国家现行的规程规范,结合本电站的实际情况及有关的技术协议、合同条款等编制而成;4、试运行过程做好调试记录,及时整理、签字,为完成竣工资料做好准备。
第二条 3#机组启动试运行前的检查一、3#机组引水系统的检查1、3#机组进水口、拦污栅已安装调试完工并清理干净检验合格。
2、3#机组进水口闸门门槽已清扫干净检验合格。
检修闸门、工作闸门、充水阀、启闭装置已安装完工,在无水情况下手动、自动操作均已调试合格,启闭情况良好,启闭时间符合设计要求。
检修闸门、工作闸门在关闭状态。
3、3#机组压力管道、蜗壳、尾水管等过水通流系统均已检验合格清理干净。
灌浆孔已封堵。
测压头已装好,测压管阀门、测量表计已安装。
尾水管进人门、蜗壳进人门已严密封闭。
4、3#机组蜗壳及尾水管盘形排水阀启闭情况良好并处于关闭位置。
5、3#机组尾水闸门门槽及其周围已清理干净。
尾水闸门启闭机及抓梁可随时投入工作。
6、1#、2#、3#机组蝶阀全部调试完毕,且全部处于关闭状态。
二、3#机组水轮机检查1、3#机组水轮机转轮及所有部件已安装完工检验合格,施工记录完整,止漏环间隙已检查无遗留杂物。
机电工程试运行期方案第一章绪论1.1 项目概况随着当今社会的不断发展,机电工程作为现代工程的重要组成部分,在建设、运行和维护过程中起着至关重要的作用。
为了确保机电工程的安全可靠运行,提高工程建设和运行的效率,进行试运行期方案的制定和实施是非常必要的。
本文将就机电工程试运行期方案的制定和实施进行详细描述,旨在为相关机电工程项目的试运行期管理工作提供参考和指导。
1.2 试运行期方案的必要性机电工程试运行期方案是在工程建设完成后,为了检验和调试机电设备及系统的可靠性、稳定性和安全性的一项重要活动。
试运行期方案的制定不仅有利于及时发现和解决机电设备及系统存在的问题,降低工程投产后出现的事故风险,保证工程的正常运行,还能为工程的最终交付提供充分的技术依据。
1.3 试运行期方案的编制依据试运行期方案的编制依据主要包括:(1)国家相关法律法规、技术标准和规范;(2)工程设计文件、施工方案及相关技术资料;(3)设备和技术指标、检验报告及部件出厂合格证;(4)现场勘查和调研的相关资料;(5)试运行任务书及工程建设过程中的相关文件。
第二章试运行任务2.1 试运行任务的总体要求试运行任务的总体要求是根据工程特点和运行需求,明确试运行的目的、范围和要求,制定试运行计划,确保试运行任务的全面、系统和有序进行。
2.2 试运行的具体内容试运行的具体内容包括:(1)设备试运行:对机电设备的启动、空载、负载、调速等性能进行检验,验证各项指标是否符合要求;(2)系统试运行:对机电系统的调度控制、联锁保护、事故复位等功能进行检验,验证系统的稳定性和安全性;(3)技术方案验证:对工艺流程、应急预案、操作规程等进行检验,验证技术方案的可行性和有效性。
2.3 试运行的工作要求试运行的工作要求主要包括:(1)试运行计划的制定:根据试运行任务的具体内容和要求,制定详细的试运行计划,明确试运行的时间节点和检验指标;(2)试运行的组织管理:建立专门的试运行组织管理机构,明确试运行的组织架构和职责分工,确保试运行工作有序进行;(3)试运行的资料记录:对试运行过程中的关键数据和信息进行详细记录和汇总,形成试运行的全过程记录和报告。
水利枢纽工程机组启动试运行工作报告记录————————————————————————————————作者:————————————————————————————————日期:XXXX 水利枢纽工程六号机组启动试运行工作报告批准:审核:校核:编写:编写单位:中国水利水电第X工程局XX水利枢纽机电安装项目部日期:XXXX年X月XX日目录1概述 (3)1.1试运行指挥部成立 (3)1.2工作的开展情况 (3)1.3启动试运行程序大纲的编写 (4)2启动试运行试验的完成情况 (4)2.1充水试验 (4)2.2机组首次手动启动试验 (5)2.3机组过速试验 (7)2.4机组自动开停机试验 (7)2.5发电机短路升流试验 (8)2.6发电机单相接地试验 (9)2.7发电机过压保护试验 (9)2.8发电机零起升压试验 (9)2.9发电机空载特性试验 (9)2.10发电机带厂高变、主变及开关站短路升流试验 (10)2.11发电机带厂高变、主变及开关站零起升压及主变单相接地试验 (10)2.12发电机空载下的励磁调整试验 (10)2.13计算机监控系统自动开机到空载试验 (11)2.14开关站220kV设备及主变冲击受电试验 (11)2.15机组同期并网试验 (13)2.16机组带负荷状态下试验 (13)2.17甩负荷试验 (14)2.18机组事故停机试验 (15)2.19机组带负荷72小时连续试运行 (16)3移交试生产 (17)4需完善的工作 (17)4.1主轴密封水供水 (17)5电气试验过程中所录制的波形 (19)1、概述1.1试运行指挥部的成立试运行指挥部由XX水电公司、中国水利水电第X工程局、XXXXXX检修公司XX项目部、水电X局机电安装项目部(以下简称XX局机电项目部)、XX省电力建设监理有限公司、XX电力工业勘察设计院、XX电网公司、XXXX所计量中心、XXXXXX电机厂有限责任公司的相关人员组成。

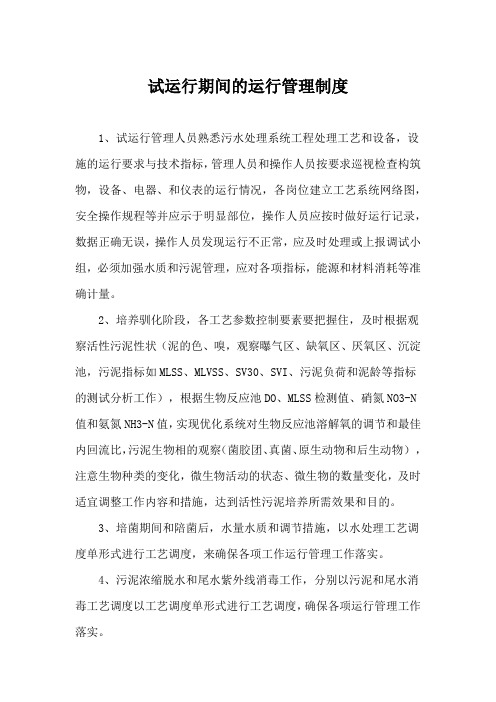

试运行期间的运行管理制度1、试运行管理人员熟悉污水处理系统工程处理工艺和设备,设施的运行要求与技术指标,管理人员和操作人员按要求巡视检查构筑物,设备、电器、和仪表的运行情况,各岗位建立工艺系统网络图,安全操作规程等并应示于明显部位,操作人员应按时做好运行记录,数据正确无误,操作人员发现运行不正常,应及时处理或上报调试小组,必须加强水质和污泥管理,应对各项指标,能源和材料消耗等准确计量。
2、培养驯化阶段,各工艺参数控制要素要把握住,及时根据观察活性污泥性状(泥的色、嗅,观察曝气区、缺氧区、厌氧区、沉淀池,污泥指标如MLSS、MLVSS、SV30、SVI、污泥负荷和泥龄等指标的测试分析工作),根据生物反应池DO、MLSS检测值、硝氮NO3-N 值和氨氮NH3-N值,实现优化系统对生物反应池溶解氧的调节和最佳内回流比,污泥生物相的观察(菌胶团、真菌、原生动物和后生动物),注意生物种类的变化,微生物活动的状态、微生物的数量变化,及时适宜调整工作内容和措施,达到活性污泥培养所需效果和目的。
3、培菌期间和陪菌后,水量水质和调节措施,以水处理工艺调度单形式进行工艺调度,来确保各项工作运行管理工作落实。
4、污泥浓缩脱水和尾水紫外线消毒工作,分别以污泥和尾水消毒工艺调度以工艺调度单形式进行工艺调度,确保各项运行管理工作落实。
5、负责调试期间砂、渣外运处置。
6、调试运行期间各类报表汇总、统计、分析。
7、建立调试运行档案,将现场记录、分析结果、计算结果分类归档保管。
8、调试工作结束后,应对整个调试期间的工艺运行、机电设备、设施状况,运行管理等方面作调试总结,对调试运行中存在问题进行比较系统的汇总,并提出整改措施和建议。
9、总调试期间机电设备日常维护和润滑“五定”工作,安排“五定”工作计划实施表。
泵站机电设备安装试运行记录
前言
本文记录了泵站机电设备安装试运行的过程和结果,以供参考。
设备安装
1.泵站机房内安装了两台浸没式离心泵,型号为XBD25/16,运行参数
为25m3/h,16m2/h。
设备安装采用了1号进口、2号出口的方式,通过高低水池、集水井将原水汇聚到泵房,再通过管道输送到用水点。
2.泵站还配备了控制系统和自备电源。
控制系统包括PLC控制器、电
气元件和仪表,可以实现远程控制,液位报警、压力监测等功能。
自备电源可在市电故障时自动启动,确保正常运转。
设备试运行
1.设备安装后进行了水泵试运行。
首先关闭所有进出水阀门、集水井放
水口,打开适当的风口和检修口,泵内充满水后,按下启动开关。
2.在试运行时,需要注意观察泵房液位和水泵运行状况,并检查水泵各
接口处是否漏水。
试运行期间进行了多次液位和压力调试,确保水泵能正常工作。
3.当泵房液位到达高液位时,水泵自动停止运行,并排放调试用水。
试
运行期间没有出现明显故障,水泵的运行参数与设计参数吻合,自备电源也正常启动。
通过泵站机电设备的安装试运行,证明了安装质量和设备性能都符合设计要求。
在后续运行中,需要继续保持设备的维护和检修,确保设备始终处于最佳运行状态,以满足正常运行和应急情况下的需求。
电动机试运转检查记录检查人员:XXX被检电动机:XXX型号电动机检查日期:XXXX年XX月XX日一、检查前准备1.确认被检电动机的型号、额定功率、额定电流等基本参数。
2.检查电动机的外观是否完好,检查外壳、电缆、接线端子等是否损坏或松动。
3.检查电动机的运行环境,确保其处于正常工作状态。
二、试运转检查1.准备工作(1)检查电源线路和控制器等设备的连接情况,确保电源线路电压与电动机额定电压相匹配。
(2)检查电机的接地线是否良好接触,确保地线的可靠性。
(3)检查电动机的轴承润滑情况,如有需要,进行润滑。
2.启动检查(1)按照电动机的启动程序,启动电机,并记录电机的启动时间。
(2)观察电机启动过程中的声音和振动情况,判断是否正常。
(3)检查电动机的起动时间和起动电流,是否符合额定参数。
3.运行检查(1)观察电动机运行状态,检查是否有异常声音、振动等现象。
(2)使用测量仪器,监测电动机的电流、电压、功率等参数,并记录下来。
(3)观察电动机的温度变化,若超过额定温度,应立即停机检查。
4.停机检查(1)按照电动机停机程序,停止电机运行,并记录下停机时间。
(2)观察电动机停机过程中的声音和振动情况,判断是否正常。
(3)检查电动机的运行参数与停机前的参数是否一致。
三、问题记录与处理1.若发现电动机在试运转过程中出现异常现象,如声音异常、振动过大等,应立即停机检查,记录现象,并交由专业人员进行维修或更换。
2.如发现电动机的运行参数与设计参数不符,如电流过大、温度过高等,应查明原因进行调整或更换相关部件。
3.如电动机运行正常,无异常现象,且运行参数与设计参数一致,可认为试运转检查合格。
四、检查结论本次试运转检查结果显示,被检电动机运行正常,无异常现象,运行参数与设计参数一致,试运转检查合格。
五、安全措施1.为确保工作人员的安全,在试运转时,应注意以下安全措施:(1)佩戴好防护装备,如安全帽、耳塞、防护眼镜等;(2)不得穿拖鞋等不符合安全要求的鞋子;(3)禁止戴手表、项链等飞溅物品;(4)不得擅自接触电机电源线路;(5)禁止将手插入电机运行区域内。
泵站机电设备安装试运行记录
潜水轴流泵安装试运行记录:
经过试运转,潜水轴流泵各项技术指标符合设备技术文件规定,运转情况良好,无异常响声和摩擦现象,符合要求。
试验项目包括水泵运转方向、运行状态、水轮震动、紧固件和连接件(软连接)、壳体密封渗漏情况、运行功率、连续运行时间和正常运转电流。
实验记录显示,水泵运转方向正确,运行平稳,无异常震动,紧固件和连接件无松动,壳体密封无渗漏。
建设单位、设计单位、监理单位、施工单位负责人和质检员均签署了本次试运行记录。
蝶阀和闸门安装试运行记录:
经过试运转,蝶阀和闸门电气系统严密性实验、手动操作和自动操作等各项技术指标均正常,运转情况良好。
格栅安装试运行记录:
经过试运转,格栅各项技术指标符合设备技术文件规定,运转情况良好,无异常响声和摩擦现象,符合要求。
试验项目包括运转情况、润滑情况、轴承温度、开关情况、电机运行电压和电流等。
实验记录显示,运转情况正常,润滑情况正常,轴承温度为44℃,开关、电机运行电压和电流均正常。
潜水轴流泵安装试运行记录:
经过试运转,潜水轴流泵各项技术指标符合设备技术文件规定,运转情况良好,无异常响声和摩擦现象,符合要求。
试验项目包括变压器温度、运行情况、补偿柜工作情况、低压断路器工作情况、灯仪表工作情况、异味和异响、室内温度和室内辅助设施等。
实验记录显示,各项指标均正常良好。
湖北省石首市小湖口二站新建新建工程首(末)台机组启动试运行情况报告石首市小湖口二站新建首(末)台机组试运行工作组二0 二一年八月二十三日湖北省石首市小湖口二站新建新建工程首(末)台机组启动试运行情况报告石首市小湖口二站新建新建项目部于2021年8月23日在小湖口二站新建主持召开了石首市小湖口二站新建新建工程首(末)台机组启动试运行会议,参加会议的有荆州市水利水电勘察设计院(设计单位)、江苏建工集团海河水利水电有限责任公司(土建工程施工单位)、湖北楚峰水利水电工程有限公司(机电安装单位)、湖北路达胜工程技术咨询有限公司(监理单位)、江苏中天水力设备有限公司、重庆赛力盟电机有限公司、湖北盛隆电气有限公司、深圳东升电子股份有限公司(主要设备制造(供应)商)、荆州市水利水电工程质量监督中心站(质量监督单位)以及石首市小湖口二站新建(运行管理单位)。
一、验收依据:省水利厅《关于切实做好大型排涝泵站新建工程阶段验收相关工作的通知》(鄂水利水函[2008]445号)、省水利厅《关于做好大型排涝泵站新建工程首(末)台机组启动验收的通知》(鄂水利水函[2010]196号)、《水利水电建设工程验收规程》(SL223-2008)和《水利工程建设项目验收管理规定》(水利部30号令)等。
二、首(末)台机组启动试运行具备的条件:1、与机组启动运行有关的建筑物基本完工:进口八字翼墙加固、新建拦污栅桥、进、出口渠道护底护坡整治、出口厂房维修,并已通过分部验收。
2、与机组启动试运行有关的金属结构及启闭设备安装完成,并通过调试合格,可满足机组启动运行要求。
进口渠道拦污栅制安、清污机安装都已完成,防洪拍门、真空破坏阀等断流装置已更新安装完成并通过验收。
3、过水建筑物已具备过水条件,满足机组启动试运行条件。
4、消防设施已安装到位。
5、机组、附属设备以及油、汽、水等辅助设备安装完成,经调试合格并经分部试运转,满足机组启动试运行条件。
泵站主机组及辅助设备已经全部安装完毕,并经分部试运转合格。
