室内装饰装修基本施工流程
- 格式:docx
- 大小:8.95 KB
- 文档页数:3
简单室内装修施工方案简单室内装修施工方案1随着时代的发展和人们对居住环境的不断要求,室内装修也不断受到人们的关注。
室内装修不仅要注重美观和舒适,还要考虑到施工的安全和实用性。
因此,在进行室内装修时,必须制定出一个合理的施工方案。
施工前,必须先了解室内装修的要求和具体情况,然后制定相应的施工计划。
一般来说,不同类型的室内装修施工方案略有差异,下面就以常见的居室装修为例,简单介绍一下施工方案。
一、水电改造水电改造是室内装修的重点之一。
在进行水电改造时,必须找专业的水电工人或电工,以确保施工的安全。
水电施工的流程一般为:首先要测量房子的大小和布局,确定整体装修的方案;然后拆除旧电线和管道,摆放新电线和管道;接下来就是铺设墙地线管,检验水电管道接头的密度和稳固性。
二、基础工程基础工程包括水泥、瓷砖、木地板等,是室内装修的重点之一。
在进行基础工程时,必须找专业的工人进行铺设和安装。
基础工程的施工流程一般为:首先对地面进行处理,去除杂物并清洁干净;然后进行水泥地坪的施工,铺水泥地坪,并用扫把将其平整;最后就是木地板和瓷砖的安装,将其固定在水泥地面上。
三、涂料装饰涂料装饰是室内装修的重要组成部分。
在进行涂料装饰时,必须选择环保和无毒的涂料和材料,以确保室内环境的健康和安全。
涂料装饰的施工流程一般为:先进行底漆处理,将底漆涂在墙面上;然后进行中涂,将中涂涂在底漆上;接下来是面涂,将面涂涂在中涂上;最后就是清洗墙面,将墙面清洗干净。
四、门窗安装门窗安装是室内装修的最后一道工序。
在进行门窗安装时,必须注意门窗的'尺寸和材质,以确保门窗的安全和美观。
门窗安装的施工流程一般为:首先要对门窗的位置进行测量,然后将门窗放置在相应的位置上;接下来是固定门窗,将门窗和墙体固定在一起;最后就是检查门窗的外观和使用效果。
以上是室内装修施工方案的简单介绍,每一个环节都至关重要,必须找专业的工人进行施工,以确保施工的质量和安全。
室内装修的顺序及注意事项装修必备——详解家庭装修施工程序及注意事项一、室内装修的顺序及注意事项1前期设计——2主体拆改——3水电改造——4木工——5贴砖——6刷墙面漆——7厨卫吊顶——8橱柜安装——9木门安装——10地板安装——11铺贴壁纸——12散热器安装——13开关插座安装——14灯具安装——15五金洁具安装——16窗帘杆安装——17拓荒保洁——18家具进场——19家电安装——20家居配饰装修,大致是按照这20步完成的。
下面,死抗着尽我最大之所能,把我目前所了解的装修过程以及整个过程中需要注意的诸多细节尽可能详细的阐述一遍……一、装修全过程20个环节解析(一)前期设计同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。
所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
再所以,死抗着在上篇《唐亮制造》中通篇讲述的都是前期设计需要注意的问题,在这里就不重复了。
在前期设计中,同学必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:1、明确装修过程涉及的面积。
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;2、明确主要墙面尺寸。
特别是以后需要设计摆放家具的墙面尺寸。
我记得我家工长最后跟我按照“实际发生量”结算铺砖一项的总款时,他测量的面积比我自己测量的面积多了10平米,我当时真是哭笑不得。
重新测量之后,工长回过身训斥瓦工说:“你们是怎么测的?!”这也是为什么我建议大家自己测量的原因。
装修很多地方跟做人的道理一样——我们嘴上不一定很明白,但是心里一定要有数。
顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。
(二)主体拆改进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。
主体拆改说白了,就是先把工地的框架先搭起来。

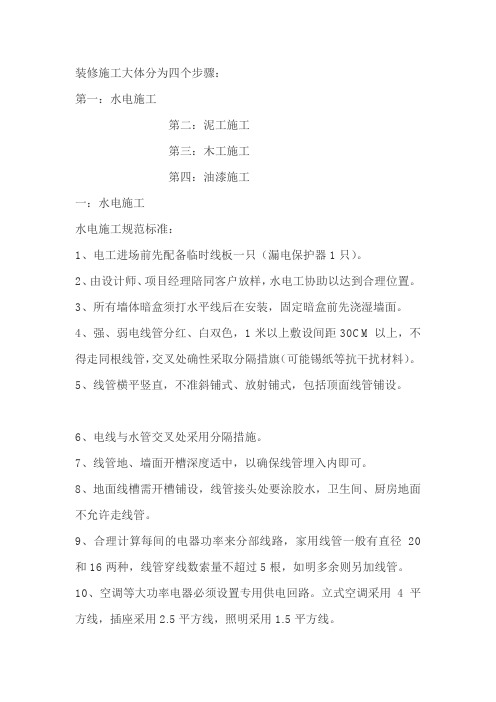

装修施工大体分为四个步骤:第一:水电施工第二:泥工施工第三:木工施工第四:油漆施工一:水电施工水电施工规范标准:1、电工进场前先配备临时线板一只(漏电保护器1只)。
2、由设计师、项目经理陪同客户放样,水电工协助以达到合理位置。
3、所有墙体暗盒须打水平线后在安装,固定暗盒前先浇湿墙面。
4、强、弱电线管分红、白双色,1米以上敷设间距30CM以上,不得走同根线管,交叉处确性采取分隔措旗(可能锡纸等抗干扰材料)。
5、线管横平竖直,不准斜铺式、放射铺式,包括顶面线管铺设。
6、电线与水管交叉处采用分隔措施。
7、线管地、墙面开槽深度适中,以确保线管埋入内即可。
8、地面线槽需开槽铺设,线管接头处要涂胶水,卫生间、厨房地面不允许走线管。
9、合理计算每间的电器功率来分部线路,家用线管一般有直径20和16两种,线管穿线数索量不超过5根,如明多余则另加线管。
10、空调等大功率电器必须设置专用供电回路。
立式空调采用4平方线,插座采用2.5平方线,照明采用1.5平方线。
11、每个房间必须是一路以上,电器如多则增回路。
(空调是单独回路)12、厨房电源一路4平方和一路2.5平方进线。
冰箱及插座为2.5平方。
13、开关离地面净高度1.3米左右,每个房间需有双控开关;插座离地面高度30CM以上,卫生间电源插座需加防水盖。
14、管道施工前,检查原有给排水管是否畅通无堵,查看原进户电源线径大少,电话线、电视线、网络线是否连接到位。
15、现场核对家具、电器、卫生间洁具的位置,尺寸及型号等。
16、主水管管道直径统一为20MM(PP-R管为25MM),现在用的比较多的为PP-R管道。
17、PP-R管采用热熔连接,所用的PP-R管熔接工具应与水管材质相符。
热熔前应去除在管道上的杂物,工作温度控制在250—270度左右。
18、水管走向布局合理,横平竖直,不可斜铺,冷热水管交叉处应使用过桥器,如果水管走顶必须间隔60CM左右设固定吊,热水管要用保温棉包好。
室内精装修工程各阶段工作流程及界面分配1.策划阶段:-工作流程:确定装修风格、设计方案和预算。
与业主沟通需求,进行室内设计规划和平面布置,并根据预算制定装修方案。
-界面分配:室内设计师、业主、装修公司代表。
2.设计阶段:-工作流程:根据策划阶段的方案设计细化施工图纸、效果图和材料选择。
设计师需要考虑室内空间使用功能、材料搭配和色彩搭配等方面。
-界面分配:室内设计师、装修公司建筑师。
3.材料采购阶段:-工作流程:根据设计图纸和装修方案,进行材料选购和报价。
包括选购地板、瓷砖、油漆、家具、灯具等各种装修材料和家居用品。
-界面分配:业主、建材供应商、装修公司。
4.施工阶段:-工作流程:按照施工图纸和装修方案,进行施工工艺和流程安排。
包括水电改造、石膏板隔墙、泥瓦工程、木工和油漆工程等各个环节。
-界面分配:建筑工程师、项目经理、工程监理、施工队、装修工人。
5.安装阶段:-工作流程:根据室内设计方案和装修施工图纸,进行家具、灯具、窗帘、家电等装饰物品的安装和调试。
-界面分配:装修公司、安装师傅。
6.竣工验收阶段:-工作流程:检查室内装修工程的质量和完整性,确定装修工程的合格性。
包括室内照明、电路、空调、水电等设备的功能性和安全性检查。
-界面分配:业主、施工队、装修公司代表。
7.后期维护阶段:-工作流程:对已完工的装修工程进行保养和维修,确保装修效果长期保持。
包括定期检查维修电器设备、更换家居饰品、清洁和保养等。
-界面分配:装修公司、维修师傅、业主。
总结起来,室内精装修工程的各个阶段,工作流程和界面分配如上所述。
不同的工作流程和任务分配需要不同的专业人才和各方沟通协调的配合。
通过合理安排和协同配合,可以实现优质的室内精装修工程。
装修房子正确的步骤流程和注意事项装修是一件非常复杂的工程,作为家装新手,对装修流程往往一窍不通,家装有很多注意事项,为了不在装修上留下遗憾。
在装修前期,了解装修房子步骤可以让我们告别懵懂装修,也有助于我们在装修期间更好的做好自我监理工作。
购买顺序: (1)工具(卷尺、计算器、夹子) (2)散热器(提前改好位置及管道,墙面毕,即可约厂家上门安装) (3)成品门(生产周期长,提前定,测量时要工长在场,相互沟通好) (4)橱柜(有2次上门测量,改水改电的工作取决于橱柜如何设计) (5)烟机、灶具、消毒机、洗碗机等(看好型号,安装橱柜之前购买即可) (6)热水器(厨宝应该同热水器一起买,有优惠,省事) (7)瓷砖(要充分考虑瓷砖的损耗!宁多不少,反正最后可以退) (8)家具(生产周期也较长,提前定,买成品时要带户型尺寸图。
如定做,要等到空间全部规划后进行测量) (9)洁具、龙头(至少保证橱柜2次测量前,定好菜盆的具体尺寸。
橱柜安装前,保证菜盆就位) (10)油漆、墙漆、硝基漆等(混油清油后,就是刷墙漆或贴壁纸了) (11)面板、插座(要保证橱柜安装前,插座就位,方便用电) (12)灯具(最好将灯具一次性购齐,节能灯泡质量一定要好,飞利浦的最好) (13)铝扣板(厨卫吊顶用,要求js全包,防止扣板和边角单算钱) (14)晾衣架、窗轨、卫浴五金件(打孔落灰的咚咚,最好统一安装,然后再保洁。
灯具、洁具及五金,晾衣架、窗轨等) (15)地板(多报数量,可挑余地多些,反正多的退钱) (16)窗帘、床品(保洁完,家具进场后,就可以用布艺装饰pl的家了) 1.装修房子的步骤流程:前期设计 房子是我们一天征程后停泊的港湾,它在一个家庭中占据着无比重要的地位,也是我们开始进行装修房子的步骤中的灵魂之处,它直接决定着房子最后的成型。
所以,一个优秀的前期房屋设计是至关重要的。
总体步骤 1办理开工手续——2自行测量——3前期设计——4主体拆改——5木门厂家上门测量——6橱柜第一次测量——7水电改造——8卫生间防水——9主料进场——10木工——11贴砖(安装窗台、地漏)——12安装油烟机——13橱柜第二次测量——14刷墙面漆——15厨卫吊顶——16通煤气——17橱柜安装(同时安装水槽、煤气灶)——18木门安装——19地板安装——20铺贴壁纸——21散热器安装——22开关插座安装——23灯具安装——24五金洁具安装——25窗帘杆安装——26拓荒保洁——27家具进场——28家电安装——29家居配饰——30搬家 2.装修房子的步骤流程:主体拆改 土建改造阶段 1、进场,拆墙,砌墙。
装饰装修工程主要施工方法1、喷刷涂料1、工艺流程基层处理→刷底漆→刮腻子→打磨→刷第一遍乳胶漆→刷第二遍乳胶漆→刷第三遍乳胶漆2、操作工艺(1)基层处理:将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。
(2)用石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮沉扫净。
(3)刷底漆:将抗碱封闭底漆用刷子顺序刷涂不得遗漏,旧墙面在涂饰涂料前应清除疏松的旧装饰层。
(4)刮腻子、打磨:刮腻子遍数可由墙面平整程度决定,一般情况为三遍。
第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。
干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。
第二遍找补阴阳角及坑凹处,令阴阳角顺直,用胶皮刮板横向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。
(5)刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。
先将墙面清理干净,用布将墙面粉尘擦掉。
乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢固的毛处理掉。
乳胶漆使用前应搅拌均匀,适当加稀释剂稀释,防止头遍漆刷不开。
干燥后复补腻子,再干燥后用砂纸磨平磨光,清扫干净。
(6)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加稀释剂,以防透底。
漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
(7)刷第三遍乳胶漆:做法同第二遍乳胶漆。
由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头。
3、质量标准3.1、主控项目(1)所用材料品种、型号、颜色、性能等应符合设计要求。
所选用乳胶漆有害物质含量必须满足《民用建筑工程室内环境污染控制规范》(GB50325-2001)规定。
室内装饰装修工程施工作业流程1.施工准备阶段:在施工前,需要对工程进行勘察和测量,制定详细的施工方案和施工图纸,确定施工工艺和材料,并准备好所需的人员、设备和材料。
2.施工进场阶段:施工队伍、设备和材料进场,并进行现场布置和安装,包括搭设临时工棚、建立施工现场标示等。
3.基础工程施工:根据设计方案和土建工程图纸进行地面和墙面的处理,包括找平、铺设地板、砌筑墙体等。
4.电气工程施工:进行电气线路的敷设、开关插座的安装、照明设备等电器设备的安装。
5.水暖工程施工:进行给排水管道的敷设、水龙头、洁具等设备的安装。
6.石材、木工、泥瓦工程施工:进行石材、木材等材料的加工和安装,包括门窗的安装、吊顶的安装、隔断的搭建等。
7.涂料工程施工:进行墙面和地板的涂料处理,包括底漆、刮腻子、涂料等工艺。
8.室内装饰工程施工:根据设计方案进行室内装饰物品的安装,如壁饰、窗帘、家具、艺术品等。
9.细节工程施工:进行细节部分的装饰和处理,如灯具安装、装饰画挂置等。
10.清理和保养:施工结束后,进行现场清理,清理施工垃圾和残留物。
对已完成的装饰工程进行检查和保养,在保证质量的前提下,交付业主使用。
11.室内空气检测:根据要求对已完成的装修工程进行室内空气质量检测,确保室内环境的健康和安全。
以上是一个基本的室内装饰装修工程施工作业流程,具体的施工流程和工艺会根据不同的项目和设计要求而有所差异。
在施工过程中,需要合理安排工期、科学组织施工队伍和协调各方资源,以确保施工质量和工程进度的同时,保证工人的施工安全和环境的保护。
装修流程及施工工艺一、施工准备1、装修开工前要做好以下准备:1、在小区物业出具的装修协议上签字..2、提供自家装修的图纸;主要是水电路改造和拆改的非承重墙体项目..3、办理“开工证”;施工时用来贴在自家门上;便于物业检查的工期证明..4、出入证:主要是为工人办理的;以免装修期间有不法人员混入小区..5、装修押金各个小区视情况而定;没有统一标准..一般装修完工3个月后会退给业主..6、垃圾清运费:告诉业主这笔费用是用来支付物业清理装修垃圾用的;不同的物业公司收取的不一样..2、安全生产标准1、灭火器1.1、配备标准:1.2、灭火器的标准:2、工作梯2.1、工作梯的制作标准:≥8㎜的长螺栓进行固定;保证其使用中的牢固性..2.2、工作梯的使用标准:—1600㎜;高空作业工作梯高度不得超过3000㎜..3、防护栏3.1、在两层或多层住宅施工时必须对楼梯和楼梯口或室内阳台栏杆处加装防护栏..防护栏必须牢固、可靠;与天花和地面生跟或与墙面形成硬支撑..3.2、防护栏用大于30mm×50mm以上的松木方做固定架构;高度为800mm-1000mm之间;横向最上端一道木方;中间加一道横支撑..3.3、防护栏的两端与墙用膨胀螺栓固定..3.4、楼梯防护栏按上述方法进行固定..4、施工用电器具插座、电源线、电动工具4.1、配备标准:4.2、使用标准:5、施工照明5.1、施工照明使用原住宅预留的灯位线接好临时灯口;安装100w以下的照明光源..5.2、卫生间、厨房使用防水灯口..5.3、墙顶面打磨照明使用带有防护罩的防水手把灯;6、高空作业6.1、高空作业的配制标准:6.2、高空作业的施工要求:7、粉尘防护7.1、粉尘作业时应带防护口罩..7.2、保持室内通风顺畅..7.3、应每隔一小时进行地面洒水降尘处理..8、现场通风8.1、现场施工时必须保持通风;乳胶漆、油漆作业时注意不形成强大的对流风..8.2、下班时将窗户关闭..8.3、春、秋季通风时应将房间内放两盆清水调节室内空气湿度..9、安全提示9.1、客厅明显位置设置“安全生产”“禁止吸烟“的标识牌;高度在1.8米位置..9.2、高空作业明应在脚手架通道处1.8位置放置“高空作业”标志..9.3、巡检员检查工地时对涉及安全作业项目的施工项目进行安全提示..9.4、水电路改造工程时用红色自喷漆在线路旁进行标识..3、标准施工放线确定施工的检验标准1、放线和测量:1.1、地面十字垂直线放线标准:1.2、水平线放线标准:“水平标准线标志牌”标志牌下沿与水平标准线对齐..“完成面标准线标志牌”标志牌下沿与完成面标准线对齐..1.3、水电放线标准:“水电路改造确认单”;并由客户、工程监督、施工工长共同签字认可;如有变更另外填写水电工程确认单..4、标准成品保护1、入户门的保护标准1.1、入户门扇用门贴进行全面包裹保护;用透明胶带将保护膜粘贴牢固平整..1.2、用标准保护膜将门框三面保护完整并固定牢固..1.3、工程完工后拆除保护膜时如果有粘贴时的胶痕;应用酒精或专用的清污剂清除胶痕..2、门执手2.1、入户门保护时将门执手预留出相应的孔径;并用透明胶带将执手下方门贴固定牢固;把标准保护膜裁成50㎜宽的条状;将门执手缠绕保护;透明胶带固定牢固;使用中不能脱落..2.2、室内门安装完门执手后用保鲜膜缠绕完整;用透明胶带粘贴牢固..3、窗户的成品保护标准3.1、用标准保护膜将室内所有外窗固定扇进行保护;字样朝外且保护膜上标识或字样保持横平竖直;保护膜铺贴平整固定牢固..3.2、工程完工后拆除保护膜时如果有粘贴时的胶痕;应用酒精或专用的清污剂清除胶痕..4、水表4.1水表工人进场后;用裁成宽300㎜的标准保护膜将水表缠绕两圈后用透明胶带进行固定;并将水表的两端固定牢固;水表阀门外露..5、燃气表5.1燃气表工人进场后;用标准保护膜裁成比燃气表宽300㎜的保护带;将燃气表进行包裹保护;字样朝外;保护时使其保护膜包裹到燃气表的背面;用透明胶带在燃气表的背面固定..6、电箱6.1、强弱电箱内用毛刷将其尘土、杂物等清理干净..6.2、用标准保护膜将电箱进行保护;保护膜大小与配电箱外框大小一致;并用透明胶带将电箱的上端固定牢固..7、下水口7.1、用标准保护膜按下水管直径的四倍的边长裁成正方形;将保护膜双层固定在下水口的正上方;用透明胶带延下水管的外径进行固定..7.2、临时便器经客户同意后进行使用..7.3、临时便器放置在卫生间主下水口的位置..8、插座和开关盒8.1、水电施工前;除必须用的开关和每个房间留一个施工用电插座;将其它开关面板、插座全部拆除后交给客户保存并由客户签字认可..8.2、对已拆除的开关面板、插座线盒用蓝色保护盖进行保护..8.3、墙面批刮墙衬时;将保护盖拆除;批刮完后将保护盖安装好..8.4、墙面铺贴磁砖时;将保护盖拆除;待贴完磁砖后将保护盖安装好..8.5、安装蓝色保护盖时;阔达字朝上..9、电线线头9.1、电路改造施工完后;用线头专用保护帽将所有外露电线头扣好保护..9.2、墙面线盒内电线盘好后放入线盒内..9.3、吊顶内电线将其线头挽回后盘起..9.4、开关面板、插座安装时将电线保护帽拆下收好以备下一个工地继续使用..10、暗埋管线10.1、用专用卡子将暗埋管线固定牢固..10.2、普通功能间用石膏将开槽填平;厨卫等功能间开槽在槽内涂刷防水涂料后用水泥砂浆填平..10.3、用大于槽宽一倍的玻纤布或专用嵌缝带加白乳胶贴在开槽处..10.4、厨卫等功能间暗埋管线上铺贴完磁砖后;在磁砖上沿管线走向粘贴“水电线路标识”..11、地面砖11.1、地面磁砖铺贴后;用壁纸刀将所有地砖缝隙清理干净;并保证缝隙深度达到20mm以上..11.2、铺贴完一个自然间后将磁砖表面清理干净;用阔达复合保护膜进行保护..11.3、保护膜铺贴平整、干净整洁;用透明胶带固定保护膜的边缘和膜与膜之间接缝的部位..12、半成品家具或成品家具及木制品12.1、饰面板进场后对其封两遍以上清漆并打对放置..12.2、家具制作后;用报纸或波音软片的背面纸折成U字型将柜子内部进行保护..12.3、涉及色漆或擦色作业时;应将柜门拆除后喷漆或擦色;避免造成颜色交叉污染..13、洁具13.1、洁具安装后将其用原包装纸箱进行封闭或用阔达标准保护膜包裹严密..13.2、花洒、龙头等洁具五金用原产品配套的保护膜进行包裹或用成品保护膜包裹严密..14、木地板14.1、木地板施工前;将地面用吸尘器清理干净..14.2、木地板施工后;用产品自带的防潮垫或标准保护在通道铺贴进行保护..二、水电施工1、水路管线施工1、水路施工流程:按设计要求放线→水路预算→开凿暗槽和穿墙孔洞→水管量尺下料→管路支托架安装→水管预装→正式安装固定→试水、打压2、水路施工注意事项:2.1、水路施工前对预计进行水路改造的线路进行弹线确认..2.2、弹线确认完后签水电确认单;预算出水路改造费用;客户签字确认..2.3、水路改造方案确认后用云石机沿线进行开槽..2.4、水路在吊顶施工时;如遇到水管交叉情况;热水管在上冷水管在下..2.5、水路开槽后用防水涂料对管槽进行涂刷;防止漏水发生后造成损失过大..2.6、水路管线固定卡子每40cm固定一个;弯头或拐弯两侧100mm至150mm固定一个卡子..2、电路管线施工1、电路施工流程:按设计要求放线→电路预算→开凿暗槽和穿墙孔洞→水管量尺下料→管路支托架安装→水管预装→正式安装固定→试水、打压2、电路施工注意事项:2.1、电路施工对预计进行电路改造的线路进行弹线确认..2.2、弹线确认完后签水电确认单;预算出电路强弱电改造费用;客户签字确认..2.3、电路改造方案确认后用云石机沿线进行开槽..2.4、电路施工完毕后进行绝缘电阻值摇测记录..2.5、电路管线固定每隔40cm加一个卡子;弯头两侧100mm至150mm固定一个卡子..2.6、电路线头连接统一使用接线端子连接..2.7、吊顶内照明的灯头线必须使用阻燃软管..2.8、所有外露线头统一使用电线保护帽进行保护以防触电..3、3个有效防止:3.1、开槽浅;有效防止切断钢筋家装工程电路施工属二次改造工程;电路施工中应尽可能减少对建筑主体结构的破坏;由于单管管径小;各项线路并列敷设;墙面开槽浅;有效防止切断墙体主体结构钢筋的风险;解决了业内家装电路改造中最大的难题;同时也解决了护套线直埋;很难抽线、换线的难题..3.2、单管单线制施工工艺;每管只穿一根导线;有效防止管内导线间短路;并有效避免管线内导线有结头、扭曲或死结的情况发生..3.3、管线同色识别;防止相线接驳错误;阔达研制专有的PVC阻燃线管;其线管红色为相线;蓝色为零线;黄色为地线;白色为开关回路支线..管线同色识别有效防止接驳错误.. 红色为相线:3、防水施工1、施工流程:基层处理→用美纹纸粘贴标高轮廓线→涂刷第一遍乳液→干燥后涂刷第二遍乳液→干燥→闭水试验2、防水施工注意事项:2.1、基层清理干净;原墙地面表面要坚实;不应有起沙、掉灰或空鼓..2.2、对上下水管根部清理并进行堵漏处理..2.3、用10-15㎜宽美纹纸根据墙面设计施工高度粘贴轮廓线..2.4、第一遍乳液涂刷施工;顺序从上至下;从里到外;不得漏刷..2.5、干燥24小时后;涂刷第二遍乳液;使两遍乳液形成完整的防水层..2.6、干燥24小时后;做24小时闭水试验;放水高度不低于30㎜;24小时内无渗漏为合格..2.7、表面水泥灰浆拉毛后;可以直接贴砖施工..3、做好水电基础工程从安全角度来讲;卫生间水管电线走上面比走下面好..但很多“游击队”贪图省力;水电走地上;甚至在卫生间开地槽;凿圆孔..4、清理基层和墙壁房子装修防水;涉及阳台、厨房、卫生间;但重点是卫生间..首先;用小金属榔头敲墙面、地面;如果发现“噗噗”的空声;意味着里面有空鼓;必须把空鼓部分全部敲掉..然后仔细清理四个墙面基层和地面;拔掉铁钉;清理杂土垃圾;最好用清水冲洗一遍;然后待其干燥..5、做好刚性防水第一关卫生间各种下水管能不改动;尽量不要去改动;万一要改动;千万不能用水泥沙浆去填孔隙;一定要堵漏王分三次去填..房间最容易漏水的是下水管四周和墙角四条边;因此这些重点部位应该予以格外重视..地面四周也要分成三次堵;要有间隔时间..这样;就给地面穿了一层刚性的防水盔甲..卫生间门槛内要做一个斜坡;涂得高;防止水倒流到外面房间去;并且门槛石一定要用精水泥沙浆稍微放点堵漏王湿贴..6、弹性防水涂料做好第二关新房子建成交付后多少会有沉降;时间一长;坚硬的堵漏王弹性涂料会因沉降而活生生地被拉裂;从而失去防水效果..因此有必要再加上第二次保险——弹性防水涂料..一般是先做墙面防潮;做到一米八以上..因为人洗澡会把水喷溅到墙面瓷砖上;瓷砖分子间隙大;水分子很轻松进入墙体;渗透到对面居室墙面;从而导致卫生间背面油漆脱落;墙纸发霉变色..墙面防潮做好再贴墙面砖;然后做地面装修防水..装修防水效果好不好;做个养水实验就知道了..国家有关规定养水实验时间为24小时;其实;这样还是不保险的;因为水分子的渗透影响是个缓慢的过程..养水都要登记时间;72小时后养水结束时;要通知上下两个房东和公司质检部..大家一起去下面那户人家检查是否有漏水现象..没有漏水;三方面都要签字同意;然后拍成照片存档..4、标准水电验收1、工具:简易试压工具测试工具包括试压泵、活动扳手、六角外丝、生料带、堵头等..2、准备2.1、用软管将所试冷热水管连通形成一个圈;这时的压力为0..2.2、将除试压管道最低一个出水口以外的其它出水口用堵头严密封堵;推荐使用坚实耐用的铜堵头等金属堵头..3、试压3.1、打开进水阀;从管道最低出水口缓慢注水;充分排出管道内气体后拧紧试压泵开关..3.2、关闭总进水阀;对管道缓缓升压;升压至规定的试验压力后;观察接头、堵头是否漏水..3.3、PPR、铝塑PPR、钢塑PPR等焊接管保持30分钟以上;铝塑管、镀锌管等非焊接管保持4个小时..测试时间结束;压力下降不超过0.05MPa 为合格..4、卸压:确认试压合格后;将管端接上配水件;以工作压力供水;分批开启配水件;检测各出水口是否畅通..5、相关标准和注意事项:5.1、试验压力应为管道系统工作压力的 1.5倍;且不得小于0.6MPa;压力值一般在0.6MPa-0.8MPa之间;不是越大越好;加压时间也不是越长越好..5.2、埋在地坪面层和墙体内的管道;封槽前必须进行水压试验..5.3、试压时管道应固定;管道接头需明露;管道各出水口不得连接配水器具..5.4、采用热熔连接的管道;水压试验应在管道安装完成24小时后进行..5.5、测试不合格的其他原因:堵头没有装好、截止阀型总进水阀有质量问题..5、隐蔽工程常识所谓“隐蔽工程”就是装修后被隐蔽起来、表面无法看到的建筑施工项目..如果这些地方在结构安全及防火方面考虑不周到;就会发生许多问题..5.1、因顶棚整体或局部塌落;使吊顶变成“掉顶”..这主要是因为吊顶与楼板;以及龙骨与饰面板结合不好;或承重过大所造成的..按照规定;吊顶龙骨不得扭曲、变形;安装好的龙骨应该牢固、可靠;四周水平偏差不得超过5毫米..超过3公斤重的吊灯或吊扇;都不能悬挂在吊顶龙骨上;而应该另设吊钩..如果吊顶使用石膏板作饰面板;其厚度应该在9毫米左右..5.2、阳台封装固定不牢造成塌落..由于目前的房屋设计中;阳台上没有预留封装材料的“落脚点”;因此给阳台封装造成一定难度..因此;在封装阳台时;门窗必须横平竖直、高低一致;外观无变形、开焊、断裂..框与墙体之间的缝隙应饱满密实;否则会造成门窗塌落..5.3、管道渗漏造成顶棚损坏..家庭居室中除了厨房卫生间的上下水管外;每个房间的暖气管道其实更容易出现问题..由于管道安装不易检查;因此所有管道施工完毕后;一定要经过注水、加压检查;没有跑、冒、滴、漏才算过关..5.4、暗埋线路不过关..由于目前许多居室都采用暗埋线路;因此户不易对施工质量进行检查..按规定;暗埋线路不能直接埋入抹灰层;而要在电线外套管..套管中的电线不能有扭曲、接头..另外;在线路安装时;一定要严格遵守“火线进开关;零线灯头”、“左零右火、接地在上”的规定..施工完毕后;除了要通电检查外;施工队还要给户主提供一份详细的电路配置图..5.5、涂漆前基底清理不净;造成涂料起皮、脱落..在对墙壁进行涂饰之前;一定要将原在墙皮铲除干净;更不能留下油污..墙面上涂腻子要与墙壁结合密实、牢因;不起皮、不粉化、不裂纹..以上之些方面;只是在家庭装修中最容易出现问题的几个方面..其它的“隐蔽工程”也很重要;您不妨在装修过程中去施工现场“抽查”几次;有了问题也好马上解决..三、中期施工1、核实验收前期施工项目验收可以从以下几个方面进行鉴定:1、是照明电路敷设要符合规程;插座、灯具开关、总闸、漏电开关等要有一定的高度、厨房、空调要专线敷设;电视天线和电话专线要安装在便于维修的位置..2、是排水要顺畅;无渗漏、回流和积水现象;高档水件无钳痕及擦花现象..3、是新砌墙体要垂直;砖体水平面一致;接缝均匀整齐;砖缝不超过1mm..4、是平面天花板整体产误差不超过0.5mm;板与板夹缝不超过0.3mm;塑料天花板误差不超过0.5mm..5、是木封口线、角线、腰线饰面板碰口缝不超过0.2mm;线与线夹口角缝不超出0.3mm;饰面板与板碰口不超过0.2mm;推拉门整面误差不超出0.3mm..2、瓷砖铺贴施工1、施工流程:弹线→贴标准点→选砖、排砖→浸砖瓷质砖或高档砖不允许浸泡→镶贴通缝→勾缝或擦缝2、施工工艺:2.1、弹线:先吊垂直和方正;根据墙体的规格和尺寸与设计要求;弹出贴砖控制线或分格线..2.2、贴标准点:依据垂直和方正吊线用泥饼贴标准点;控制墙砖的出墙厚度和平整度..2.3、选砖、排砖;对墙体进行挑选;预排;确定非整砖部位;对门窗洞口上下和两侧要事先计划砖排列方法..2.4、浸砖:清水浸泡2小时以上;取出阴干备用..2.5、镶贴墙砖:根据弹线留出的扫地砖分格并安放靠尺;从分格线自下向上逐行镶贴;在砖体背面满铺水泥砂浆;砂浆厚度6-15㎜;贴上后用橡皮锤敲击至四角平整;调整横竖缝隙和平整度..2.6、通缝:一排墙砖镶贴稳固后;用开刀进行通缝;清除缝内残存水泥砂浆..2.7、勾缝:用白水泥或勾缝剂调成膏状;先勾水平缝;后勾竖缝..2.8、如果砖缝小于3㎜或无缝镶贴;用勾缝剂做擦缝处理;擦缝后;用软布或棉丝将墙砖表面擦拭干净..3、磁砖装修知识大全:3.1、家庭装修中都会用到瓷砖;那么瓷砖根据品质不同分为优等品、一等品、二等品、三等品和等外品五个等级..有清晰规范的建材生产许可证、产品合格证、商标和质检标签才算是正品..3.2、在选择瓷砖之前;首先要考虑房间的设计风格;根据居室采光强弱、面积大小;决定瓷砖的色彩、花纹..一般房间狭窄应选用单色地砖为宜..同时;还要注意地砖与墙砖、门窗、家具的色调相协调..3.3、一般来说;挑选瓷砖要根据居室空间来确定买砖的种类..釉面砖:多用于厨房、卫生间墙面;通体砖:适合对耐磨要求高的空间;比如客厅等;哑光砖:防滑又耐磨;比较适合有老人和小孩的家庭铺贴;抛光砖:光洁度高、防滑、耐磨、使用时间长;比较适合一步到位的装修..3.4、一般来说;房间面积大一般可选用大块磁砖做地面装饰;10平方米以下的房间可选用传统300×300mm的地砖;20平方米以下的房间;可用500×500mm的地砖;20平方米以上的房间可考虑铺600×600mm的;45平方米以上的可考虑铺800×800或1000×1000mm规格的..通常;铺设多大规格的砖和房间的面积成比例..小砖铺大房间显得太零碎;大砖铺小房间则显得没有层次感;太呆板..3.5、磁砖是成批烧制的;同一窑烧出的产品仍有不同的色号;所以在使用过程中务必算准数量;同时在铺贴过程中保留该批次的纸箱;补货时报出该产品的批号才好;否则极易形成色差;造成遗憾..3.6、瓷砖的铺设;一定要讲究留缝;现在有一些所谓的无缝瓷砖;其实只是一种取巧的做法..瓷砖留缝;不但是为了处理规格不整的问题;而最主要的是给热胀冷缩预留位置.. 瓷砖留缝;墙面以1-2mm为好;一些小砖100x100mm;为了美观;留缝反而需要大..地面留缝;除了复古砖外需要留较大的缝隙5mm-10mm外;其他的砖种一般以3-10mm为好..3.7、除非你对工人的施工工艺水平有十足的信心;否则尽量不要选用规格超过900x900mm的大地砖;这类大砖由于施工时容易中间部位含有大量空气;日后容易产生一系列问题..3.8、厨房跟卫生间的地面一定要有倾斜度;这样是为了方便排水..瓷砖装修另一个要注意的是防水层的处理;在厨卫的墙面更应高度注意..因为更换瓷片通常会破坏原有水泥沙桨防水层..补救办法是在贴设瓷砖前先打一层沥青防水层..瓷砖之间的缝填白水泥也应补好..3.9、“三分材质;七分保养”..不仅是地板;瓷砖也应注意养护才会增强光泽度并能延长使用寿命..3、吊顶工程1、吊顶施工1.1、轻钢龙骨、石膏板吊顶⑴、烘干白松净木方;规格不小于20×30㎜;含水率小于12%;无劈裂、腐朽、虫眼、节疤不大于材宽的1/3..⑵、9㎜厚纸面石膏板..⑶、其他材料:圆钉、50汽钉、膨胀螺栓、防火防腐双功能涂料..1.1.2 、施工条件:⑴、吊顶内各种管线安装完毕..⑵、所有木龙骨刷涂防火涂料..⑶、墙顶面基底清理干净;无施工障碍..——弹划龙骨分档线——安设吊点、吊筋——安装主龙骨——安装副龙骨——安装罩面石膏板⑴、弹线:根据水平标准线顺墙高量到吊顶设计标高;沿墙四周弹水平标高线;并在四周的标高线上划好龙骨的分档位置线..⑵、沿分档位置线打孔下木楔;孔径不小于10㎜;孔距依分档位置线确定;但不大于500㎜..⑶、安装主龙骨;贴顶主龙骨;每间隔1米用Φ8㎜以上膨胀螺栓固定;其他点可用铁钉木楔固定..沿墙主龙骨用铁钉木楔固定;主龙骨间距不大于400㎜..⑷、安装副龙骨;按分档线和主龙骨位置安装通长的两根边龙骨;拉线确定其符合水平标高;用竖向吊挂小龙骨固定边龙骨和主龙骨的连接;竖向吊挂小龙骨要逐根错开;通长边龙骨的对接接头应错开;并用夹板错位钉牢..⑸、安装卡档副龙骨;按照石膏板的分块尺寸和接缝要求找平钉固定卡档副龙骨;卡档副龙骨间距不大于400㎜;卡档小龙骨应用50汽钉钉牢..⑹、检查吊顶骨架牢固、稳定;标高位置准确后;表面封石膏板;石膏板用自攻螺丝固定;间距150-200㎜;自攻螺丝涂防锈漆..⑺、不允许用汽钉固定石膏板;木龙骨上不允许吊挂灯具、设备等重物..2、木龙骨、轻钢龙骨混合结构石膏板吊顶2.1、材料要求2.1.1 、烘干的白松净木方;规格不小于20×30㎜;含水率小于12%;无劈裂、腐朽、虫眼;节疤不大于材宽的1/3..2.1.2 、50系列轻钢副龙骨..2.1.5 、其他材料:圆钉、膨胀螺栓、自攻螺栓、防火防腐双功能涂料..2.2、施工条件;同木龙骨吊顶条件..2.3、施工工艺;与木龙骨吊顶工艺基本相同..3、轻钢龙骨石膏板吊顶3.1、材料要求3.1.1 、38系列主龙骨配50系列副龙骨配套吊挂件、连接件、安插件..3.1.2 9、㎜厚石膏板..3.2 、施工条件3.3、施工工艺:吊顶设计标高弹水平线——按主龙骨排列位置弹吊点线——确定吊点——打孔安装吊杆——安装主龙骨——安装边龙骨——安装副龙骨——安装罩面石膏板Φ8㎜;吊杆不小于Φ5㎜;吊点间距不大于1000㎜..4、中密度板、石膏板局部梯级造型顶4.1、材料要求4.2、施工条件:4.2.1 、顶面平整;水平标高误差小于5㎜;如果大于5㎜应先用高强度找平石膏刮平..4.2.2 、房间立面墙体方正;如果不方正时应先用高强度找平石膏找方正;阴阳角垂直通顺..4.2.3 、顶面基层清理干净;无施工障碍物..4.2.4 、电气管线安装完毕..4.3 、施工工艺:依据造型顶设计弹水平标高线——依据造型顶设计要求弹顶面控制线和打孔位置线——顶面打孔下木楔——中密度板或石膏板自攻螺丝固定——修理边角4.3.1 、弹线:依据造型设计在顶面放大样;弹线确定造型边控制线和打孔的排列位置线..4.3.2 、打孔;下木楔..4.3.3 、封中密度板或石膏板;用自攻螺丝依据孔洞排列位置线固定;双层中密度板或石膏板的板间应用白乳胶满涂粘接;每一米间距应用膨胀螺栓加强与板面的固定..4.3.4 、依据造型边缘不明白控制线修理边角和找平..。
室内装修施工组织设计方案范文(实用14篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、工作计划、合同协议、条据书信、讲话致辞、规章制度、策划方案、句子大全、教学资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts for everyone, such as work summaries, work plans, contract agreements, document letters, speeches, rules and regulations, planning plans, sentence summaries, teaching materials, other sample texts, etc. If you want to learn about different sample formats and writing methods, please pay attention!室内装修施工组织设计方案范文(实用14篇) 室内装修施工组织设计方案范文第1篇1、施工准备(1)在抹灰前应作好防渗漏措施,同进检查暗设的管线、预进件是否符合要求,预留孔洞位置是否正确。
第1篇一、工程概况1. 工程名称:XX住宅室内装饰工程2. 工程地点:XX市XX区XX路XX号3. 工程面积:150平方米4. 工程类型:住宅室内装饰工程5. 工程周期:预计60天6. 设计单位:XX装饰设计有限公司7. 施工单位:XX装饰工程有限公司二、施工组织1. 施工队伍:由经验丰富的项目经理、技术员、施工班组等组成。
2. 施工人员:包括木工、油漆工、瓦工、水电工、瓷砖工、安装工等。
3. 施工材料:选用环保、优质、符合国家标准的材料。
三、施工方案1. 施工准备(1)现场交接:在施工前,与业主进行现场交接,确认施工范围、设计图纸、材料清单等。
(2)施工图纸会审:组织施工人员对设计图纸进行会审,明确施工要求、技术规范。
(3)材料采购:根据设计图纸、施工方案及材料清单,采购所需材料。
(4)施工工具:准备施工所需的各种工具、设备。
2. 施工流程(1)水电改造1)确定水电线路布局,按照设计图纸进行施工。
2)水电线路铺设要符合规范,确保安全。
3)水电改造完成后,进行打压测试,确保无渗漏。
(2)瓦工施工1)墙面、地面找平,确保平整度。
2)铺设瓷砖,注意接缝整齐,表面平整。
3)墙面、地面刷乳胶漆,确保颜色一致,无流坠。
(3)木工施工1)制作家具,包括衣柜、橱柜等。
2)家具安装,确保牢固、美观。
3)木作表面刷油漆,确保光滑、无划痕。
(4)油漆工施工1)墙面、天花板刷油漆,注意颜色搭配。
2)油漆施工过程中,保持环境整洁,避免污染。
(5)水电安装1)安装灯具、开关、插座等。
2)安装卫浴设备,如洗手盆、马桶、淋浴间等。
3)检查水电安装是否符合规范,确保安全。
(6)软装搭配1)根据业主需求,选购家具、窗帘、地毯等软装。
2)软装搭配要协调、美观,满足业主生活需求。
3. 施工要点(1)水电改造:严格按照规范进行施工,确保水电安全。
(2)瓦工施工:注意瓷砖接缝、平整度,确保美观。
(3)木工施工:家具制作要精细,安装牢固。
室内装饰装修基本施工流程
更新:2012-6-12阅读:栏目装修施工
室内装饰装修基本施工流程提要:施工流程是根据工程项目内容和工艺技术特点,按一定
次序编排以表达施工程序。
合理确定施工顺序是解决各工种之间的搭接、减少工种交叉破坏,以期达到预定质量目标
源自物管手册
室内装饰装修基本施工流程
1流程布置
施工流程是根据工程项目内容和工艺技术特点,按一定次序编排以表达施工程序。
合理确定施工顺序是解决各工种之间的搭接、减少工种交叉破坏,以期达到预定质量目标,充分利用工作面,实现缩短工期的目的。
2编排原则
1)天棚、墙面的隐蔽工程在先,面层工程在后。
本工程吊顶内有不少专业设备管道、
管线,施工前期必须提前安排施工及检测;
2)基层处理在先,饰面工程在后。
如本工程墙面石材多为干挂,因此必须提前处理基层并先焊钢骨架,而其他墙面、涂料、木饰面、玻璃制品等,因此基层必须提前找平并干透;
3)水电、通风、空调、消防、监控等专业管线安装工作在先(相关专业配合),灯
具、
开关、插座等安装工作在后;
4)同一空间施工,顶部在先、上部墙面在先,下部墙面在次,地面最后,超过 3.6M 的空间要提前搭设脚手架;
5)木饰件及套装门制作等在现场施工会有飞沫、噪声和气味的独立工作,应按招标文件要求安排在场外先行预制油漆,到现场安装;
6)易受污损及贵重的材料,如石材、木地板等不易保护的应先预制、预订,而在工程中后期安排施工。
3施工阶段划分
根据现场实际情况,按照施工总体要求,本项目工程施工阶段以楼号划分,分为二个施工阶段。
具体如下:
3.1第一施工阶段
各房间内施工范围隔墙、墙面耐水腻子及饰面乳胶漆、石材墙面铺装、瓷砖墙面供应与安装、地面基层处理(含防水层)、石材地面铺装、瓷砖地面/墙面、木地板地面铺装、
天棚轻钢龙骨纸面石膏板/防水石膏板/矿棉板/铝单板、墙面木饰面基层及面层、天棚抹灰及饰面乳胶漆、木材面油漆(工厂完成,现场一般性修补)门窗供应与安装、柜类厨具供应与安装、机电工程(开关插座安装、照明灯具安装、洁具安装、五金配件安装、玻璃隔断安装、玻璃门之五金安装)
3.2第二施工阶段
公共区域(走廊)和大堂内隔墙、墙面耐水腻子及饰面乳胶漆、石材墙面铺装、瓷砖墙面供应与安装、地面基层处理(含防水层)、石材地面铺装、瓷砖地面/墙面、天棚轻钢
龙骨纸面石膏板/防水石膏板/墙面木饰面基层及面层、天棚抹灰及饰面乳胶漆、木材面油漆(工厂完成,现场一般性修补)门窗供应与安装、柜类供应与安装、机电工程(开关插座安装、照明灯具安装、五金配件安装、玻璃隔断安装、玻璃门之五金安装)
4基本施工顺序
4.1总体施工顺序
施工进场T现场测量T深化图纸T施工方案深化T隔墙龙骨(同时各专业线路管道铺设)T隔墙纸面石膏板T地面基层(找平/找坡)T吊顶龙骨(同时各专业线路管道铺设)
T天棚纸面石膏板/矿棉板T墙面木饰基层与面层T墙面石材龙骨T墙面石材干挂T乳胶漆基层T 墙面瓷砖T木材面油漆T地面石材T木地板铺装T内门安装T乳胶漆涂刷T墙面壁纸安装T玻璃隔断/玻璃门安装T台面安装T卫生洁具安装T灯具/开关/插座安装T五金配
件安装T机电末端设备安装T柜类及家具供应与安装T清理初验T复检调整T竣工验收T 项目交接T进入保修期。
4.2室内施工基本顺序
1)先样板、后大面;
2)先水电、后吊顶;
3)先房间、大厅,后走廊;
4)先湿作业、后干作业;
5)先基层、后面层。
4.3卫生间施工顺序
上下水管道安装T电气管线安装T地面找坡T防水层施涂T保护层T台面制作安装T墙面铺贴T地面铺贴T天棚龙骨及面层T台面基层板及面板安装T镜子及配件安装T卫生洁具及配件安装T成品套门安装(含门套及五金)
5主要工种工艺流程
5.1瓦工工种
1)地面作业:清洁面层T放线定位T先选排砖T水泥砂浆配比T铺浆放面层T擦缝
T清洁面层T养护;
2)墙面作业:墙面清理T抹灰/防水层T放线定位T水泥浆(专用建筑胶)粘贴T勾缝/擦缝T清洁面层T护角保护;
3)干挂石材:放线定位T预埋件安装T镀锌龙骨安装T石材干挂T表面擦缝与清理T养
护。
5.2木作工种
1)顶棚工程:放线定位T吊点T龙骨铺设T石膏板铺设/铝扣板/安装;
2)隔断工程:放线定位T地垄浇筑T轻钢龙骨安装T方钢龙骨加固T面层板安装;
3)墙面工程(木饰面):基层清理T基层龙骨及防火处理T基层衬板T面层板T实
木收边;。
