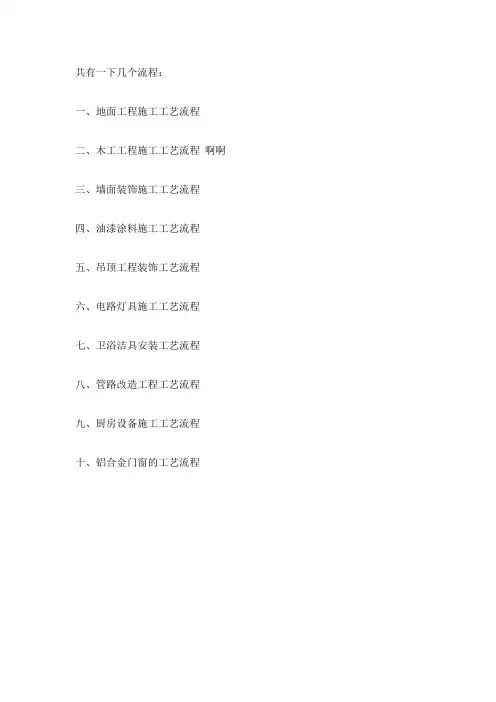

共有一下几个流程:一、地面工程施工工艺流程二、木工工程施工工艺流程啊啊三、墙面装饰施工工艺流程四、油漆涂料施工工艺流程五、吊顶工程装饰工艺流程六、电路灯具施工工艺流程七、卫浴洁具安装工艺流程八、管路改造工程工艺流程九、厨房设备施工工艺流程十、铝合金门窗的工艺流程一、石材地面装饰构造:室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。
每块大小在300毫米×300毫米~500毫米×500毫米。
可使用薄板和1:2水泥砂浆掺107胶铺贴。
石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。
三、施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。
四、注意事项。
(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
(2)石材必须浸水阴干。
以免影响其凝结硬化,发生空鼓、起壳等问题。
(3)铺贴完成后,2~3天内不得上人。
铺贴陶瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。
2、铺贴陶瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。
铺贴陶瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。
之后,清净浮灰,砂浆、油渍,产散水刷少将地面。
2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。
室内装修施工工艺主要工程项目的施工程序方法1、吊顶工程A、轻钢龙骨纸面石膏板吊顶,1,工艺流程图:弹线?安装吊杆?安装主龙骨?安装次龙骨及横撑?起拱调节平?安装石膏板,2,操作要点:1,依据图纸吊顶标高~沿墙、柱面1m高四周弹水平标高线作为吊顶安装标准控制线。
2,采用Φ8全丝吊杆~安装时先将长短适宜的螺杆调直~丝杆外露螺纹长度不应小于30mm。
当吊杆与设备相遇时~不能将吊点设在设备支架上~应调整吊点构造或增设吊秆~以保证吊顶质量~调整吊点构造的主要方法为焊制角钢架。
吊杆应通直并有足够的承载能力.3,根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点~弹线并复验吊点间距~吊点间距为600,1000mm之间~在吊点处可用冲击钻将吊点对应的楼板底打中φ10洞口~将装有吊杆的φ8膨胀螺丝固定于吊点处~并调直吊杆使之牢固不变形~确定主龙骨排列时~尽可能避开灯洞及风口等位臵。
4,安装主龙骨时~先将主龙骨用大吊挂件连接在吊杆上~拧紧螺丝卡牢~主龙骨接长可用接杆件连接~并考虑顶棚起拱高度不少于房间短向跨度的l,200,10米跨内水平线上中心提高l公分,跨度越大起拱随之增大。
主龙骨间距为800mm。
5,吊杆距主龙骨端部距离不得大于300?~当大于300?时~增加吊杆.当吊杆长度大于1。
5m时~设臵反支撑。
当吊杆与设备相遇时~调整并增设吊杆。
6,次龙骨用挂件固定在主龙骨下面~吊挂件上端搭在主龙骨上~U型腿用钳子插入主龙骨内卡牢~次龙骨间距为400mm。
当间距大于400时~增加次龙骨~次龙骨与主龙骨垂直~用吊挂件固定。
7,横撑龙骨与次龙骨垂直~装在罩面板拼接处~横撑龙骨与次龙骨的连接采用连接件连接~再安装沿边的异型龙骨或铝角条。
横撑龙骨可用次龙骨截取~对装在罩面板内部或作边龙骨时宜用次龙骨截取~安装时横撑龙骨与次龙骨的底面平顺~以便安装罩面板。
8,龙骨调平:在安装龙骨前~因为己经拉好标高控制线~根据标高控制线~使龙骨就位~因此龙骨的调平与安装宜同时完成。
室内装饰施工工艺流程
一、准备阶段
在开始室内装饰施工前,必须进行充分的准备工作,包括以下步骤:
1.确定装修风格和设计方案
2.测量空间尺寸,制定施工图纸
3.选择合适的装饰材料和工艺
4.确保施工现场安全,搬运设备到位
5.制定施工计划和时间表
二、基础工程施工
1.拆除工程:将原有的墙面、地面、天花板等结构进行拆除,清理现场垃圾。
2.墙体处理:修补墙面裂缝,打磨清理表面,刷墙底漆。
3.地面处理:打磨地面,找平处理,铺设防水层。
4.天花板处理:进行天花板的装饰处理,可以选择石膏板、吊顶等工艺。
三、装饰工艺施工
1.墙面装饰:选择合适的壁纸、涂料、瓷砖等装饰材料,进行墙面装饰。
2.地面装饰:铺设地板、地砖等材料,进行地面装饰。
3.天花板装饰:安装吊顶、灯具等天花板装饰材料。
四、辅助工程施工
1.电气布线:安装电线、插座等电气设备。
2.水暖管道:布置水管和排水管道。
3.空调安装:安装空调设备。
4.照明灯具:安装各种照明设备。
五、收尾阶段
1.进行整体验收和检查,确保施工质量达标。
2.清理施工现场,清除杂物。
3.整理室内物品,将家具、软装等摆放整齐。
4.与客户进行交接,解释室内装饰使用及注意事项。
六、保养维护
1.提供室内装饰保养指南,指导客户如何正确保养室内装饰材料。
2.定期维护室内装饰,修补损坏处,保持装饰效果持久。
以上便是室内装饰施工工艺流程的相关内容,仅供参考。
建筑装饰装修工程施工工艺1抹灰工程(1)工艺流程门窗框管道等部位堵缝→墙面清理→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→分层抹灰→罩面→养护(2)操作要点1)基层处理:将墙面上残留的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉。
2)室内墙面、门窗洞口阳角用1:2的DS砂浆做护角,高度控制在楼地面上2m内,每侧宽度不应小于50mm。
3)吊垂直、套方、找规矩:分别在门窗口角、墙面等处吊垂直,套方抹灰饼,灰饼纵横向间距均不大于2m,并按灰饼冲筋后,在墙面上弹出抹灰控制线,有吊顶的房间其抹灰高度高出吊顶面10cm。
4)墙体中构造柱、圈梁结构表面光滑平整,在清除表面灰尘、油污等物质后,须刷一道混凝土界面剂(掺适量水泥)后方可进行抹灰。
2涂饰工程(1)内墙涂料①工艺流程②施工准备及作业条件1)墙面应基本干燥,基层含水率不大于10%。
2)抹灰作业完成,过墙管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。
3)门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕。
③施工方法1)基层处理首先将基层表面上的灰尘、污垢和砂浆留痕等杂物清除扫净。
2)修补腻子用腻子将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用纱纸将凸出触磨平,并将浮尘等扫净。
3)刮腻子刮腻子的遍数可由基层或墙面平整度来决定,一般为三遍。
第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每次最后收头时,要注意收的干净利落。
干燥后用砂纸打磨,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。
第二遍用胶皮刮板竖向满刮,干燥后用砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子,用钢片刮板满刮腻子,将墙面等基层刮平刮光,干燥后用细砂纸磨平磨光,注意不要漏磨或将腻子磨穿。
4)涂刷涂料,一般为三遍。
大面积涂刷时应该注意配合操作,流水作业,操作时顺一个方向刷,做到上下衔接,后一排紧接前一排,避免干燥后出现接头。
如墙面有分色线,施工前应认真划好粉线,刷分色线时要靠直尺,用力均匀,起落要轻,排笔蘸漆量适当,从前往后刷。
室装修施工全流程第一章室装饰装修基本条件一、基本程序1、住宅及室装饰装修应符合下列基本程序:a) 客、餐厅、卧室应先顶面→墙面→地面→后饰面。
b) 厨房、卫生间应先防水工程→墙面工程→顶面工程→地面工程。
c) 各工种应先水电工程→泥工工程→木工工程→油漆工程→安装工程。
2、下道工序应在上道工序完成,并经验收符合设计或业主要求再进行施工(即上不清下不接)。
二、材料的基本要求1、凡公司配送材料,必须具有质量检验合格证,产品包装或标识应有中文产品名称、规格。
2、严禁使用国家明令淘汰的材料产品。
三、现场施工安全要求1、施工中用电必须符合下列规定措施:a) 必须使用配备防漏电设备的开关。
进入开关箱的电源线不得用插销连接。
b) 临时用电必须避开易燃、易爆物品堆放地。
安装、拆除临时施工用电系统应由电工完成。
c) 暂停施工时,必须切断电源。
2、施工中用水应符合下列规定措施:a) 不得在未做防水的地面蓄水。
b) 临时用水管不得有破损、滴漏。
c) 室布有净水管时,只能食用,不得作为工程和洗手等之用。
3、施工中建筑结构改造应符合下列规定措施:a) 施工中严禁擅自改动建筑主体:承重结构,严禁擅自拆燃气、暖气、通讯等配套设施。
b) 施工中严禁损坏受力钢筋;严禁超荷载集中堆放物品;严禁在预制混凝土空心楼板上打孔安装埋件。
c) 施工中不得拆除房间与阳台之间的矮墙(也叫“配重墙”),否则将使阳台的承重力下降,形成安全隐患。
d) 施工中搭建地台时,超过1.8㎡面积,禁止采用拆除的墙渣回填。
需采用煤渣或轻质砖堆砌,厚度不得超过120㎜。
超过120㎜的地台,必须采用木质或其它轻质材料作地龙骨架。
e) 施工中严禁擅自改变上下水管道和接口。
f) 施工中严禁将没有防水要求的房间改为卫生间、厨房间。
4、现场防火安全要求及规定:A) 施工现场一般不准明火作业,确需使用电气焊等明火时,必须要清除周围及焊渣滴落区的可燃物质,并做好相关防措施。
B) 施工现场必须有良好的通风、照明等设备;必须配备灭火器材。
装饰装修工程1、拆除工程(1)墙面、天棚抹灰铲除1)工艺流程:安全防护--松动、空鼓--起翘部位检查--松动、空鼓、起翘部位铲除--门窗洞口、阴阳角等细部铲除--空鼓砂浆基层检查--基层空鼓砂浆铲除--清洗2)施工要点 整体装饰面层拆除采用便携式电动锤凿除和人工手铲钎相结合。
面层总体铲除前,先检查墙面已松动、空鼓、起翘部位,局部人工凿除排出安全隐患。
面砖铲除务必铲除干净。
装饰面砖铲除后基层砂浆仔细敲打检查,空鼓基层砂浆务必铲除干净。
铲除后墙面基层刷毛清洗。
为保证铲除后的墙面基层结实,无沙粒松动状况,基层涂刷801胶水泥浆固化基层。
墙体抹灰面拆除:拆除墙体前确认墙内电线断电、附着的管道断水。
墙体拆除防止物体下落时楼板振动过大。
墙体拆除时,一边拆除一边将垃圾清运下楼,不得积压,清运时洒水降尘。
拆除从上至下层,严禁破坏砖墙、梁、板等结构。
拆除过程中如发现楼板、梁变形或出现裂纹,应立即停止,并增加支撑。
与设计共同商讨出解决方案后才能进行施工。
墙面拆除的操作工人自上而下由人工使用扁铲、手锤、刮板等工具进行逐段拆除,部分采用机铲拆除。
同时清除基层表面的松动面层,露出坚实基层分段验收合格后方能进入下一步施工工序,对墙体基层有缺陷的地方要进行及时修补。
(2)天棚吊顶拆除准备好拆除工作用的工具式脚手架。
准备拆除用小锤、錾子、扁铲、装有减震降噪装置的机具等施工工具。
顶棚拆除工作开始前,有关技术人员对操作工人进行必要的技术交底,使每一工人对施工中出现的问题和应注意的事项有一个充分的了解。
施工人员在顶棚拆除中应遵循自下而上的原则,先拆除饰面板再拆除主次龙骨,最后拆出吊杆、吊件。
拆除下来的物料应安全传送下来。
严禁拉拽,并在拆除区设置警示标志防止伤人,并且不能猛砸,严禁野蛮施工。
拆除顶棚的设施要轻拿轻放,及时清运,妥善保存。
拆除吊杆、龙骨时应特别注意保护好吊顶内的各种设备,如风扇,灯具,线路等。
拆除后要轻拿轻放,不得乱拆乱扔。
