甲供材料进场计划表附件九
- 格式:doc
- 大小:42.00 KB
- 文档页数:1

甲供材料进场计划
我方经过多次细化施工进度节点,但施工进度无法正常进行,其主要原因是其他施工承包方进度现状无法满足内装施工要求,我方与甲方协商,切合实际,定为12月份为施工大会战时期,我方根据施工进度详细安排甲供材料进场计划,为了达到甲乙双方共同目的,望甲供材料按时或提前进场。
施工分两个阶段,第一阶段08年12月1日—09年1月18日,第二阶段09年2月11日—09年3月26日,春节后,材料商营业时间因素,我方建议甲供所有材料于08年12月份以前进场,以便于节后顺利施工,以下为甲供材料进场时间:
1.木质防火门套安装及门扇安装:08年12月5—08年12月8日
2.卫生间墙地砖及其他地砖:08年12月5日—08年12月10日
3.实木门套安装:08年12月5日—08年12月10日
4.过道干挂石材:12月10日为第一批石材,第二批之后根据进度间续进场。
5.铝单板:08年12月4—08年12月11日,根据进度间续进场。
6.铝合金微孔吸音板、方板,铝合金方板、方格栅板、条形板:08年12月
12—08年12月15日
7.洁具。
08年12月4—08年12月8日
8.灯具。
08年12月8—08年12月15日
9.窗帘。
08年12月16日—08年12月24日
10.地毯。
09年1月13日—09年1月19日
注:以上材料进场1—11项,如甲方议标或投标形式决定供应商之后,随时通知我方,部分材料需根据现场实测,排版下料,然后加工、订货。
愿贵方与我方相互配合,提前完成此项工作。
若材料未按时进场工期将顺延。
河南大唐项目部
2008年11月22日。

附件九:
甲供材料(设备)进场计划表工程名称:42层商务设计办公楼(暂定名)项目土建工程总承包施工单位名称:中国建筑第四工程局有限公司编号:序
号材料(设
备)名称品牌及生产厂家规格单位数量数量小计计划进场日期使用部位附开料图备注施工单位经办人:施工单位审核人:施工单位项目经理:注:1、乙方在收到施工图后10天内填写此表,并盖章提交给甲方,作为甲方出具采购单,订购甲供材料(设备)的依据,乙方需按图统计本工程所用材料总量,计划分几批进场,每批进场材料数量及时间。
2、发生设计变更造成材料数量调整的,乙方必须在收到设计变更后2天内向甲方提出书面修改;因乙方原因,申报材料数量超出实际用量,造成的损失由乙方承担。
3、如申报采购数量不够用的,乙方应在材料使用前至少15天向甲方提供补充材料进场计划表,否则,造成延误工期等后果由乙方负责。
4、凡乙方按上表申购材料,均视同乙方已书面要求采购,与合同同等效力,超出合同损耗量的,由乙方承担费用。
1/ 1。

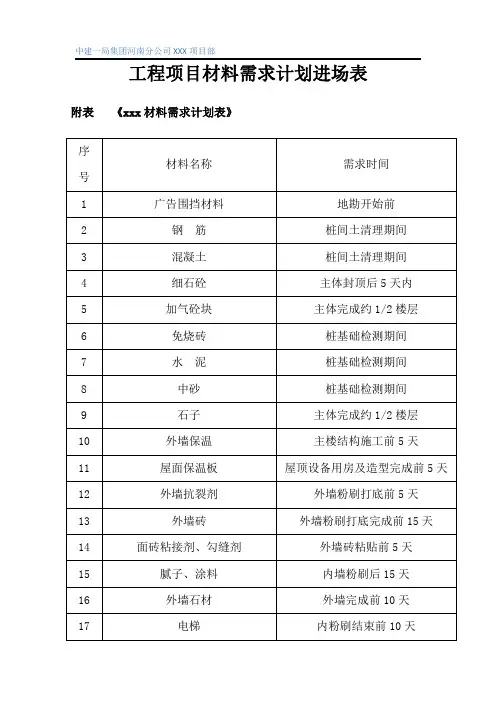

工程项目材料需求计划进场表
附表《xxx材料需求计划表》
序
材料名称需求时间
号
1广告围挡材料地勘开始前
2钢筋桩间土清理期间
3混凝土桩间土清理期间
4细石砼主体封顶后5天内
5加气砼块主体完成约1/2楼层
6免烧砖桩基础检测期间
7水泥桩基础检测期间
8中砂桩基础检测期间
9石子主体完成约1/2楼层
10外墙保温主楼结构施工前5天
11屋面保温板屋顶设备用房及造型完成前5天12外墙抗裂剂外墙粉刷打底前5天
13外墙砖外墙粉刷打底完成前15天14面砖粘接剂、勾缝剂外墙砖粘贴前5天
15腻子、涂料内墙粉刷后15天
16外墙石材外墙完成前10天
17电梯内粉刷结束前10天。
附件九:
甲供材料(设备)进场计划表
施工单位经办人:施工单位审核人:施工单位项目经理:
注:1、乙方在收到施工图后10天内填写此表,并盖章提交给甲方,作为甲方出具采购单,订购甲供材料(设备)的依据,乙方需按图统计本工程所用材料总量,计划分几批进场,每批进场材料数量及时间。
2、发生设计变更造成材料数量调整的,乙方必须在收到设计变更后2天内向甲方提出书面修改;因乙方原因,申报材料数量超出实际用量,造成的损失由乙方承担。
3、如申报采购数量不够用的,乙方应在材料使用前至少15天向甲方提供补充材料进场计划表,否则,造成延误工期等后果由乙方负责。
4、凡乙方按上表申购材料,均视同乙方已书面要求采购,与合同同等效力,超出合同损耗量的,由乙方承担费用。
