工程竣工结算流程图
- 格式:doc
- 大小:21.50 KB
- 文档页数:1
工程结算审计工作流程图
工程项目主管部门报送项目
检查结算资料的完整性和审批手
是
办理工程项目结算资料移接
审计人员熟悉工程图纸和__r
¥是 -----------
会同项目主管部门和施工单位察看工
依据合同规定的计价方式,确定工
初步审核结果与施工单
4 i=r I
是
出具初步审核结果
施工单位、项目主管部门、审计
报项目主管校领导和主管审计
按规定编制报送财政厅评审中心
评审中心出貝最终审查结审计
处分发审查结果报告

建设工程项目竣工结算审计流程图。

竣工结算报送及审核流程一、竣工结算流程二、流程说明1、工程竣工验收合格后30天,施工单位向监理单位递交竣工结算申请及完整的结算资料(见结算资料清单)。
2、监理公司接到结算申请及结算资料后10天,对资料的准确性、完整性、符合性进行审核,如不符合要求,施工单位应在7天补充及修订不完整不准确的资料。
监理公司对上述结算资料出具结算意见。
3、甲方项目部在接到经监理审核的结算申请及结算资料后10天,对资料的准确性、完整性、符合性进行复核,如不符合要求,施工单位应在7天补充及修订不完整不准确的资料。
项目部对上述结算资料出具结算意见。
4、经项目部审查通过的结算资料视为最终的结算资料,在此之后无论任何单位或部门补充的资料均须按上述流程并报甲方公司领导批准方予受理。
5、成本部在接到项目部转来的结算资料后组织预算工程师进行结算审核。
根据工程实际情况在1~3个月完成。
6、成本部审核完毕在与施工单位进行校对前须同施工单位共同制定校对工作计划,明确校对时间及在每个时间段的应校对的工作容,双方签字确认。
若在校对过程中施工单位预算人员在某个时间段未前来校对则视为施工单位认可甲方对该时间段工作容的审核结果。
7、校对工作完毕后,预算工程师将校对后的结果提交成本部指定的专业预算工程师进行复核。
8、专业预算工程师在接到校对结果后21天进行复核,如有不同意见及时与主办工程师进行沟通然后将统一意见后的结算书提交成本部经理审核。
9、成本部经理在7天对专业预算工程师复核后的结算书进行审核。
10、成本部审核结果报送公司领导审定,经公司审定的结算书一式四份,甲乙双方签字盖章,甲方存三份,乙方存一份。
该结算书做为甲方支付工程结算款的唯一依据。
如甲方需要另行编制竣工结算证明及建设工程造价结算核准表,乙方必须无条件配合,该竣工结算证明及建设工程造价结算核准表所附之结算书仅作为办理相关证件用,不作为支付工程款的依据。
三、施工单位申报竣工结算需提交的资料清单1、结算申请表一份,该结算申请表须经监理公司及甲方项目部签署意见,对施工单位报送的竣工结算资料进行审核确认,对施工围及施工过程中合同执行情况进行详细说明,确认施工围是否与合同约定相符、在施工过程中施工围有何变化以及与其他分包单位的施工围如何界定。
工程竣工结算审核流程图
注解:
①送审资料应包含但不限下列全部内容:
1、工程招标文件、招标答疑纪录、工程概预算书、工程量清单、招标控制价等相关资料。
2、投标文件、商务标电子版(计价软件格式)、投标报价表。
3、评标记录、中标通知书。
4、施工合同及相应补充协议、会议纪要等合同性文件。
5、招标施工图、图纸会审纪要、工程变更通知书、技术核定单、竣工图等。
6、现场施工记录、签证单、隐蔽工程检查验收记录。
7、由建设管理单位自行采购设备、主要材料的合同、清单、出入库资料及其他资料。
8、进场的材料、设备的验收记录。
9、工程监理报告、竣工验收报告。
10工程工程批准的开工报告、工期延期联系单、安全文明施工措施费考评表、奖励费计取证明材料等。
11、工程竣工结算书(包括工程量计算书和钢筋明细表)及结算书电子版(计价软件格式)。
12、审核费用分摊协议。
13、与工程结算有关的其他资料。
②工程竣工结算报送审核委托书由审计室提供固定格式。
③施工单位对初步审核结果提出的书面意见应具体说明工程、原因、依据等。

公路工程结算流程图
N
施工单位送结算资料表
1、招标文件(技术规范及工程量清单)与招标文件补遗书;
2、投标文件(含技术标书、商务标书);
3、施工合同(含建设工程中标通知书)和施工补充协议;
4、施工图纸(招标图纸)、竣工图纸;
5、中间计量支付报表资料(含联测单、隐蔽工程资料,最后一期计量),;
6、工程变更单(应含变更项目联系单、设计通知单、监理指令及工地会议纪要、相关部门的批复文件,设计变更应有变更前后的图纸,变更前后的工程量表,以及变更前后工程量变化情况对比表);
7、材料调差报告;
8、结算书(最后一起计量、竣工图和上报结算工程量应一致);
9、隐蔽工程(如水泥搅拌桩等软土路基处理和桥梁灌注桩)附件资料和施工放样
报验单;
10、请提供保险单据以及清单中专项暂定金结算资料;
11、请提供交工验收证书及施工投标书附录及监理开工令;。

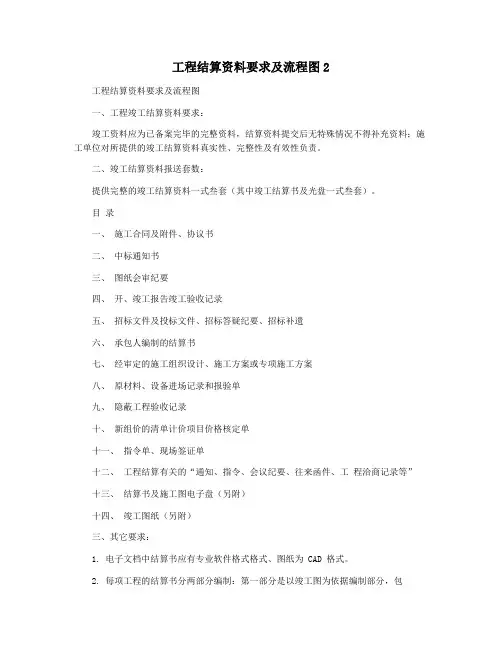

工程结算资料要求及流程图2工程结算资料要求及流程图一、工程竣工结算资料要求:竣工资料应为已备案完毕的完整资料,结算资料提交后无特殊情况不得补充资料;施工单位对所提供的竣工结算资料真实性、完整性及有效性负责。
二、竣工结算资料报送套数:提供完整的竣工结算资料一式叁套(其中竣工结算书及光盘一式叁套)。
目录一、施工合同及附件、协议书二、中标通知书三、图纸会审纪要四、开、竣工报告竣工验收记录五、招标文件及投标文件、招标答疑纪要、招标补遗六、承包人编制的结算书七、经审定的施工组织设计、施工方案或专项施工方案八、原材料、设备进场记录和报验单九、隐蔽工程验收记录十、新组价的清单计价项目价格核定单十一、指令单、现场签证单十二、工程结算有关的“通知、指令、会议纪要、往来函件、工程洽商记录等”十三、结算书及施工图电子盘(另附)十四、竣工图纸(另附)三、其它要求:1. 电子文档中结算书应有专业软件格式格式、图纸为 CAD 格式。
2. 每项工程的结算书分两部分编制:第一部分是以竣工图为依据编制部分,包括图纸会审记录、设计变更、技术核定单、监理工程师通知或发包人施工指令等;第二部分以现场签证、工程洽商记录以及其它有关费用为依据编制部分。
新组价的清单计价项目必须提供各方签字确认的核价单。
3. 竣工图必须有施工单位竣工图专用章及其相关人员签字。
经发包人、设计、监理等单位确认的图纸会审记录、设计变更、技术核定单、工程洽商记录、监理工程师通知或发包人施工指令等内容均应反映在相应的竣工图上。
对未在竣工图上反映的图纸会审记录、指令单、设计变更和工程洽商记录等,其费用在结算时发包人有权不予考虑。
4. 设计变更单、技术核定单、签证单、材料(设备) 认价单等应分土建、安装专业整理装订。
四、竣工结算审计流程:1. 施工单位施工结束,验收合格后,按要求提供完整的竣工资料,并备案完毕。
2. 施工单位完成竣工资料备案后,按要求将完整的结算资料报业主相关部门,由业主依次转交监理单位、项管单位、跟踪审计单位进行初审,并提出书面意见报业主汇总。
