公路工程量清单、定额组价模板(路基工程)
- 格式:docx
- 大小:29.21 KB
- 文档页数:8

第1篇一、项目概述项目名称:太原市XX公路工程项目地点:太原市XX区项目规模:全长XX公里,路基宽度XX米,路面结构为XX层。
项目内容:路基土石方工程、路面工程、桥涵工程、排水工程、交通安全设施工程等。
二、工程量清单1. 路基土石方工程- 土方开挖:XX万立方米- 土方填筑:XX万立方米- 石方开挖:XX万立方米- 石方填筑:XX万立方米2. 路面工程- 沥青混凝土路面:XX万平方米- 水泥混凝土路面:XX万平方米3. 桥涵工程- 小桥:XX座- 涵洞:XX道4. 排水工程- 沟槽开挖:XX万立方米- 沟槽回填:XX万立方米- 排水管道:XX公里5. 交通安全设施工程- 交通标志:XX套- 交通标线:XX平方米- 防护栏:XX米三、工程报价1. 路基土石方工程- 土方开挖:30元/立方米- 土方填筑:20元/立方米- 石方开挖:50元/立方米- 石方填筑:40元/立方米2. 路面工程- 沥青混凝土路面:120元/平方米 - 水泥混凝土路面:150元/平方米3. 桥涵工程- 小桥:200万元/座- 涵洞:50万元/道4. 排水工程- 沟槽开挖:25元/立方米- 沟槽回填:20元/立方米- 排水管道:50元/米5. 交通安全设施工程- 交通标志:5000元/套- 交通标线:30元/平方米- 防护栏:100元/米四、其他费用1. 临时设施费:100万元2. 施工机械使用费:150万元3. 施工人员工资及福利:200万元4. 环保及安全措施费:50万元5. 管理费:50万元五、总价根据上述工程量清单及报价,本工程总报价为:路基土石方工程:XX万元路面工程:XX万元桥涵工程:XX万元排水工程:XX万元交通安全设施工程:XX万元其他费用:XX万元合计:XX万元六、付款方式1. 预付款:合同总价XX%的款项,开工前支付。
2. 进度款:每月根据工程进度支付,按工程进度比例计算。
3. 结算款:工程完工验收合格后支付,按合同总价XX%的款项。

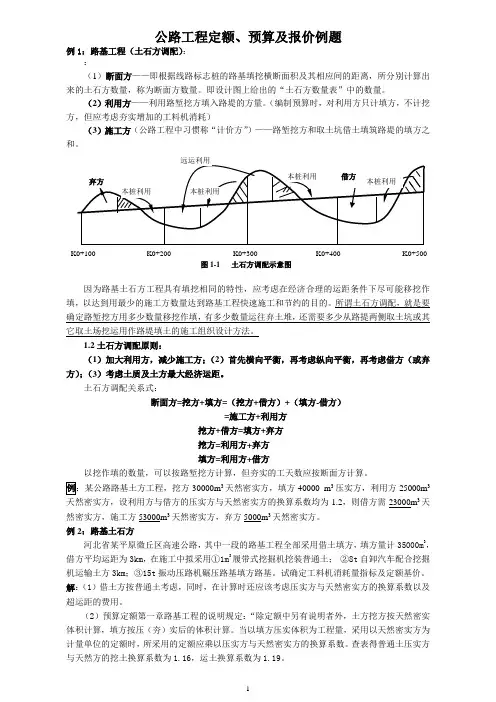

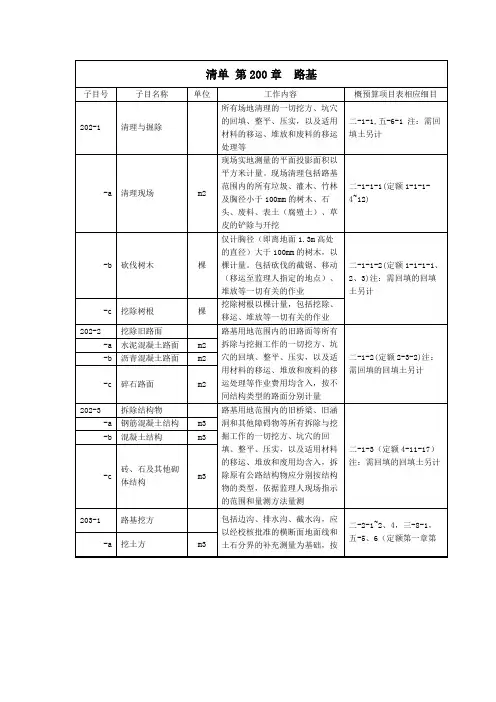

公路工程定额、预算及报价例题例1:路基工程(土石方调配)::(1)断面方——即根据线路标志桩的路基填挖横断面积及其相应间的距离,所分别计算出来的土石方数量,称为断面方数量。
即设计图上给出的“土石方数量表”中的数量。
(2)利用方——利用路堑挖方填入路堤的方量。
(编制预算时,对利用方只计填方,不计挖方,但应考虑夯实增加的工料机消耗)(3)施工方(公路工程中习惯称“计价方”)——路堑挖方和取土坑借土填筑路堤的填方之和。
因为路基土石方工程具有填挖相同的特性,应考虑在经济合理的运距条件下尽可能移挖作填,以达到用最少的施工方数量达到路基工程快速施工和节约的目的。
所谓土石方调配,就是要确定路堑挖方用多少数量移挖作填,有多少数量运往弃土堆,还需要多少从路提两侧取土坑或其它取土场挖运用作路堤填土的施工组织设计方法。
1.2土石方调配原则:(1)加大利用方,减少施工方;(2)首先横向平衡,再考虑纵向平衡,再考虑借方(或弃方);(3)考虑土质及土方最大经济运距。
土石方调配关系式:断面方=挖方+填方=(挖方+借方)+(填方-借方)=施工方+利用方挖方+借方=填方+弃方 挖方=利用方+弃方 填方=利用方+借方以挖作填的数量,可以按路堑挖方计算,但夯实的工天数应按断面方计算。
30000m 3天然密实方,填方40000 m 3压实方,利用方25000m 3天然密实方,设利用方与借方的压实方与天然密实方的换算系数均为1.2,则借方需23000m 3天然密实方,施工方53000m 3天然密实方,弃方5000m 3天然密实方。
例2:路基土石方河北省某平原微丘区高速公路,其中一段的路基工程全部采用借土填方,填方量计35000m 3,借方平均运距为3km ,在施工中拟采用①1m 3履带式挖掘机挖装普通土; ②8t 自卸汽车配合挖掘机运输土方3km ;③15t 振动压路机碾压路基填方路基。
试确定工料机消耗量指标及定额基价。
解:(1)借土方按普通土考虑,同时,在计算时还应该考虑压实方与天然密实方的换算系数以及超运距的费用。
