中央空调安装工程施工组织设计方案目录一、前言 (4)1.1 编制目的和意义 (4)1.2 编制依据 (5)1.3 方案适用范围 (6)二、工程概况 (7)2.1 工程基本情况 (7)2.2 工程施工特点 (8)2.3 工程施工难点及解决方案 (9)三、施工组织设计 (11)3.1 施工原则 (12)3.2 施工组织机构设置 (13)3.2.1 项目经理部 (14)3.2.2 各专业施工队 (15)3.4 施工方法及工艺流程 (17)3.5 施工进度计划 (18)3.6 资源需求计划 (18)3.7 安全文明施工措施 (19)3.7.1 安全管理目标 (21)3.7.2 安全保证措施 (22)3.7.3 文明施工管理措施 (23)3.8 质量保证措施 (24)3.8.1 质量目标 (25)3.8.2 质量保证体系 (26)3.8.3 质量控制措施 (27)3.9 进度控制措施 (29)3.10 成本控制措施 (30)3.11 合同管理 (30)3.13 风险管理 (33)四、施工现场布置 (34)4.1 施工现场平面图 (35)4.2 办公和生活设施布置 (37)4.3 材料设备堆放场地 (39)4.4 现场临时设施 (40)五、主要施工方法及工艺流程 (41)5.1 建筑外机安装 (42)5.2 中央空调管道安装 (43)5.3 中央空调系统调试 (44)5.4 故障处理与维护保养 (46)六、施工设备材料供应 (47)6.1 施工设备选型 (48)6.2 施工材料采购 (50)6.3 设备材料运输与储存 (51)七、现场管理 (52)7.1 人员管理 (53)7.2 物资管理 (54)7.3 质量管理 (56)7.4 安全管理 (57)7.5 环境管理 (58)八、环境保护与文明施工 (60)8.1 环境保护措施 (61)8.2 文明施工管理措施 (62)8.3 节能减排措施 (63)九、应急预案与救援 (64)9.1 应急预案编制 (65)9.2 应急救援队伍组建 (66)9.3 应急物资准备 (67)9.4 应急演练 (68)一、前言随着现代建筑技术的不断进步和人们对室内环境舒适度的日益关注,中央空调系统的安装成为了工程项目中不可或缺的一部分。
最新住院大楼中央空调安装工程施工组织设计方案一、前言1.工程简介1.1本工程为**市神经精神病医院所需新建住院大楼所需中央空调末端及安装服务,建设单位为**市神经精神病医院,工程地点位于**市长庚路以西,滨湖路以北**市神经精神病医院院内。
本工程大楼地下局部1层,地上12层,建筑高度43.85m,建筑面积16921m2,防火设计建筑分类为高层一类,耐火等级为地上一级,地下一级。
空调设计为舒适性空调,总冷量为1749.8kw,总热量为1399.8kw,空调主机采用两台Q=860Kw/h的地源热泵机组置于地下室空调机房内,系统补水定压来自高位膨胀水箱。
1.2工程范围整个中央空调系统范围内水系统、风系统、防排烟系统相应设备(不含空调主机和水源井)和管道、阀门、管件、部件等材料的采购、安装与调试及相应的质量保修期服务。
1.3各系统简述1.3.1空调水系统大楼空调系统补水来自高位膨胀水箱,管网最高点及门形弯管顶端均设置DN20自动排气阀,最低点设DN25放水阀。
冷冻水系统采用闭式循环系统,供、回水干管设计为水平方向和竖直方向同程式布置。
空调支管与末端设备连接处均安装检修控制阀和不锈钢软接头,进水支管均安装Y型过滤器,回水支管安装电动二通阀控制室内温度。
冷凝水管尽量不拐弯和缩短距离,同时在末端设通气管以便排出通畅,排出点可就近调整,坡度为0.01,有压管坡度为0.003,坡向立管方向。
冷冻水主管每30m装设不锈钢波纹补偿器,具体位置现场定。
空调水系统支架采用木垫式管架。
系统供、回水管管径<DN100时采用PP-R塑铝稳态管,管径≥DN100时采用无缝钢管,冷凝水管采用U-PVC管。
空调系统保温均采用难燃型B1级福耐斯发泡橡塑保温材料,导热系数λ≤0.033w/(m²k)保温厚度及方法参考设计要求。
1.3.2空调风系统空调风管采用酚醛复合保温风管(不燃A级),空间小的房间采用卧式暗装风机盘管加新风系统,低速风管;大空间采用超薄型吊顶空调机组,低速风管,气流组织为上送,集中上回。
医院中央空调施工方案1. 引言中央空调是现代医院建筑中必不可少的设备之一。
一个高效、可靠的中央空调施工方案对于医院的正常运营至关重要。
本文将介绍一种适用于医院的中央空调施工方案,以确保医院内部的温湿度和空气质量符合卫生要求。
2. 设备选型中央空调系统由多种组件组成,其中包括冷却塔、冷水机组、末端设备等。
在选择这些设备时,需要考虑医院的规模、使用需求和节能要求。
2.1 冷却塔冷却塔是中央空调系统中的重要组件,用于冷却冷水循环。
在医院中,应选择容量适中、节能高效的冷却塔,以满足整个系统的冷却需求。
另外,冷却塔也应具备一定的冷却效果和防腐蚀能力。
2.2 冷水机组冷水机组是中央空调系统的核心设备,用于冷却空气并提供冷水循环。
在医院中,应选择容量适中、稳定可靠的冷水机组,以确保医院内部的温度恒定且空气质量良好。
此外,冷水机组还应具备低噪音、低能耗等特点。
2.3 末端设备末端设备包括风机盘管、新风处理机组等,用于将冷空气送入医院各个区域。
在医院中,末端设备的选择应考虑到各个区域的温度和湿度要求,以及不同区域的通风量需求。
通过合理配置末端设备,可以达到舒适的室内环境。
3. 施工流程中央空调施工需要经过一系列的流程,包括设计、采购、施工、调试等步骤。
下面将详细介绍每个步骤的内容。
3.1 设计中央空调施工方案的设计是整个施工流程的关键步骤。
在设计阶段,需要派出专业的设计团队,根据医院的需求和实际情况进行布局设计、管道设计、电气设计等。
设计方案应考虑到安全性、可靠性、节能性等方面的要求。
3.2 采购根据设计方案确定所需的设备和材料清单,并进行采购。
在选择供应商时,应考虑到产品质量、售后服务等方面的因素。
同时,为了保证施工的连续性,采购工作需要提前进行,确保所需设备和材料的及时供应。
3.3 施工施工阶段是中央空调系统安装的核心环节。
施工过程中需要按照设计方案进行设备安装、管道连接、电气布线等工作。
施工人员应具备相关技能和经验,严格按照施工标准和工艺要求进行操作,保证施工质量和工期进度。

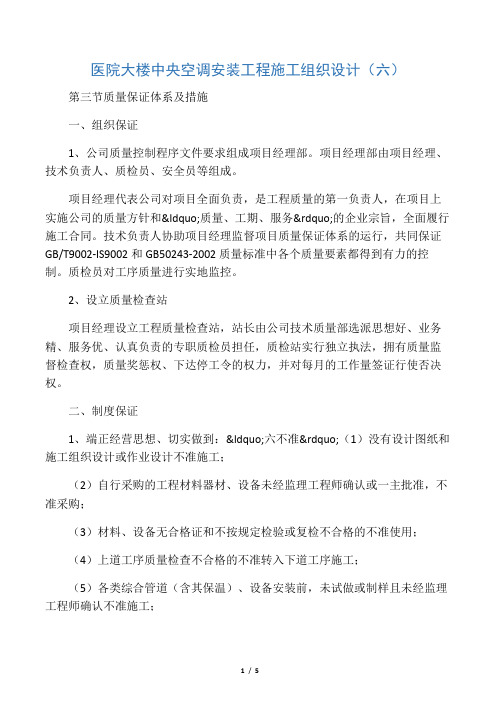

医院大楼中央空调安装工程施工组织设计(六)第三节质量保证体系及措施一、组织保证1、公司质量控制程序文件要求组成项目经理部。
项目经理部由项目经理、技术负责人、质检员、安全员等组成。
项目经理代表公司对项目全面负责,是工程质量的第一负责人,在项目上实施公司的质量方针和“质量、工期、服务”的企业宗旨,全面履行施工合同。
技术负责人协助项目经理监督项目质量保证体系的运行,共同保证GB/T9002-IS9002和GB50243-2002质量标准中各个质量要素都得到有力的控制。
质检员对工序质量进行实地监控。
2、设立质量检查站项目经理设立工程质量检查站,站长由公司技术质量部选派思想好、业务精、服务优、认真负责的专职质检员担任,质检站实行独立执法,拥有质量监督检查权,质量奖惩权、下达停工令的权力,并对每月的工作量签证行使否决权。
二、制度保证1、端正经营思想、切实做到:“六不准”(1)没有设计图纸和施工组织设计或作业设计不准施工;(2)自行采购的工程材料器材、设备未经监理工程师确认或一主批准,不准采购;(3)材料、设备无合格证和不按规定检验或复检不合格的不准使用;(4)上道工序质量检查不合格的不准转入下道工序施工;(5)各类综合管道(含其保温)、设备安装前,未试做或制样且未经监理工程师确认不准施工;2、坚持质量一票否决制度,具体要求是:对不合格的分项、分部工程必须坚决返工;质量不合格的工程,不得上报工作量,对不合格工序,分项工程不得转入下道工序。
3、落实各级质量责任制项目经理是承包工程的第一责任人,专业项目经理对承建的单位工程质量负责,工长对分部工程质量负责,班组长对分项工程质量负责。
4、管理措施(1)施工前进行质量策划施工工程的质量目标及要求,结合工程特点,编制针对性,操作性强的项目质量计划;做好施工组织设计和关键工序,特殊工序的工作设计的制度和审定工作。
完整版中央空调安装工程施工组织设计方案完整版中央空调安装工程施工组织设计方案目录一、工程概况二、编制依据及项目分析三、施工部署四、项目组织机构及管理职能五、劳动力计划和管理人员计划六、施工设备配置及主要材料计划七、施工方案八、确保工程质量的技术组织措施九、确保安全生产的技术组织措施十、确保工期的技术组织措施十一、确保文明施工及环境保护的技术组织措施十二、施工总进度计划及进度计划横道图十三、施工总平面布置图十四、技术资料管理及保证措施十五、季节性施工措施十六、质量保证和保修承诺十七、施工现场应急救援预案附表一:施工总进度计划横道图附图:施工总平面布置图一、工程概况1、概述本项目**中央空调工程,设计单位:**建筑设计有限公司,建设地点位于** 省** 市。
建筑地上面积约:**㎡,地下1层,地上4层,建筑高度23m。
建筑功能为:地下一层为车库及设备用房,地上1~4层为商铺。
本工程空调面积约为:**㎡,夏季冷负荷约为:**KW,冷负荷指标:**XW/㎡;冬季热负荷约为:**KW,热负荷指标:66 W/㎡。
采用20口水源井,孔Φ800,孔深68-78m (按实际地况钻井),以地下水为介质,每口井出水量为45-60T/h;空调主机及相配套设备全部位于地下一层空调机房。
2、工程范围2.1 设备供货、安装及调试:机房及1-4层空调设备安装(设备甲供);2-4层新风风管系统供货及安装;2.2 空调系统管道安装及调试机房及1-4层空调系统冷冻水、冷却水、系统补水等管道、阀门供货、安装、保温及调试。
2.3水源井管网安装调试水源热泵井内管道、设备供货安装及电缆敷设,取水及回水管路系统供货及安装调试。
2.4配电安装及调试机房配电柜出线端至空调设备间电缆敷设(主机启动柜及机房配电柜甲供)、1-4层末端设备配电安装(其中风机盘管电源从每层各房间配电箱取电,新风机组从每层电缆井配电箱取电)。
3、工期该广场商业区计划于**年底开始对外营业,计划工期为120日历天,计划于 ** 年X月**日正式开工。
宿州市中医院住院大楼中央空调工程施工组织设计编制人:王猛审核人:郝敬印2012年2月2日施工组织设计1、项目概况1、宿州中医院本项目北临和平路,本工程为宿州市中医院住院大楼,地下一层地上十三层,地下面积993m^2,地上面积12150m^2。
其中:一层为门厅及药房等,二层为检查诊疗,三层为ICU及供应室,四层为手术室,五层至十二层为病房,十三层为行政房及会议室。
2、施工组织整体部署一、为保证该项目顺利,本工程在项目地专门成立项目经理部,实行项目经理责任制,由项目经理负责整个工程的施工治理(工程进度、工程质量、施工安全、组织协调、劳力调配)。
公司本部针对工程也会专门组织成立技术小组,以应对施工过程中遇到的问题。
另本公司为专门选派项目技术总负责全面负责技术治理,并独立行使质量操纵权,不定期进行检查抽查。
项目副经理负责现场施工与治理。
二、施工力量部署施工队伍从我公司的各施工班组重抽取技术硬、业绩突出、能打硬仗的作业队伍进行施工,施工人员选用有国家相关专业技术人员和参加过日立中央空调项目施工的人员,按专业组成施工组,以发挥各自技术特长。
专业分为:空调组、电气组和调试组。
空调组负责室内、外机安装及管线连接。
电气组负责室内、外机操纵连接,室外内外机电源线压线、遥控器安装及配合调试。
调试组负责设备调试、运行。
施工班组分标段、分区开展施工。
劳动力打算配备情况:三、组织预备:确定劳动组织,下达施工任务,做到心中有底。
编制安装工程进度表和施工过程中的劳动力动态表。
层层落实技术交底工作,并做好安全、文明施工教育工作。
做出交叉配合施工的安排,要紧有两方面内容:一是安装与土建之间的交叉配合,另一是安装各专业工程施工之间的交叉配合。
方法是依照安装工程进展表,参考土建施工进度表,结合工程具体特点,提出实行交叉配合施工的项目和时刻。
设专职人员负责各方面的协调工作(包括与业主、监理及各专业单位之间的联系)。
五、施工部署为了加强现场治理,有打算地组织施工,现场建立安装项目治理组,同时建立质量保证体系和安全保证体系,使安装工程按期、保质地完成。
医院新病房大楼暖通空调工程施工组织设计Prepared on 22 November 2020XXX医院新病房大楼暖通空调工程施工组织设计编制说明1.本施工组织设计根据XXXXX工程设计院设计的《XXX医院新病房大楼》暖通空调施工图纸所编制。
2.本施工组织设计,编制过程中严格执行国家现行建筑安装工程施工组织验收规范,建筑安装工程施工工艺标准,国家评定标准。
并积极采用了先进的施工技术和施工工艺。
3.本施工组织设计,根据已批准的本工程施工组织总设计编制。
4.本工程施工组织设计是充分研究工程的客观情况,施工特点、重点、难点编制而成。
目录第一章 工程概况总体概况项 目内 容1 工程名称 XXX 医院新病房大楼2 工程地址 XXXXX 开发区迎宾北路西侧XXX 医院院内3 建设单位 XXX 医院4 设计单位XXXXX 设计院5 监理公司 XXX 建设监理有限公司6 质量监督 XXXXX 开发区质量监督站7 施工单位 XXX 建设工程有限公司8 合同范围 土建、给排水、暖通、空调。
电气、热力及医疗气体; 9质量目标 合格建筑设计概况:暖通空调系统概况本工程为XXX 医院新病房大楼,总建筑面积平米,高度为米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。
建筑面积占地面积建筑用途 新病房大楼建筑结构框剪结构层数 地下一层,地上15层层高 地下一层米、首层4。
8米,二层米、三层米;设备层米;四层-15层为米±标高 室内外高差 檐口高度建筑总高建筑防火二级第二章编制依据甲乙双方签定的工程承包合同;已批准的本工程施工组织设计;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:建筑暖通空调工程施工质量验收规范火灾自动报警系统施工及验收规范(GB50166-92)参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章主要施工组织设计第一节施工顺序和流向一、施工顺序1、管道部分法兰制作风管制作风管安装漏光检测风管保温主管安装风机盘管吊装支管安装冲洗、试压防腐、保温2、机房部分基础复查制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温调试二、施工流向1、在平面上风管按风向制作安装,水管从立管向四周施工。
第一章施工部署和施工准备一、开工准备施工准备工作作为施工正式开工前的布置、安排工作是工程施工工作的前奏。
是为本工程的施工建立必要的技术和物质条件,统筹安排施工力量和施工现场。
是进行目标管理,工程施工顺利进行根本保证,因此认真做好施工准备工作对发挥企业优势、合理供应资源、加快施工速度、提高工程质量、降低工程成本、增加企业经济效益、赢得企业社会信誉等具有重要意义,其工作要点如下:1、认真做好技术准备工作技术准备是施工准备的核心,本公司将按计划的管理组织机构及时组织工程施工技术人员进场做好下工作:1)做好图纸会审工作在项目技术经理、总工程师的组织熟悉图,进行自审工作,做好审察记录以及对设计图纸的疑问和建议,在此基础上会同业主和设计院进图纸会审,深入理解设计思路、意图以及设计要求,从而指导施工.2)积极准备有关的技术资料按施工要求积极配备各类管理资料,技术资料,施工规范,验评标准,并在总工程师的组织下进行各有关施工技术交底工作。
3)做好施工组织设计的补充调整工作通过对施工图纸的会审以及施工技术要求的掌握、理解、核定,在总工程师的组织下进行施工组织设计的补充、调整工作,使施工组织设计更切合实际地发挥指导作用.4)及时准确地编制好施工图预算和施工预算按照施工图及补充图纸及时编制出施工图预算,报送业主。
在项目生产经理组织下按施工要求及时编制出施工预算,和工料分析,它是项目部编制各项成本支出、考核用工、签发任务单、限额用料的依据。
5)建全技术管理的各级制度施工中的技术管理是施工管理的重要组成部分,及时编制出可行的各种施工方案,并做好对各级技术人员及施工班组的技术交底工作。
制订规范的工作职责和工作制度,使技术管理条理化、专业化。
2、做好物资准备工作在项目供应经理的组织下,积极组织物资供应,按使用要求做好现场材料贮存,保管工作,对钢材料库、五金材料设备贮存、危险品仓库等按要求进行搭设,并做好标准化管理,配备必要的消防器材,制订保管、守卫及领用手续制度,物资准备工作程序如下:根据材料供应计划分批组织进场,按规定地点储放,并做好遮盖保护,同时对各种进场材料进行抽检试验,对不合格品坚决退货。
完整版中央空调安装施工工程施工组织设计方案目录第一章编制说明1.1 编制依据1.2 编制说明1.3 工程特点第二章施工准备及布署2.1施工前准备2.2施工布署及机具配备第三章施工目标及工程技术保障措施3.1施工目标3.1.1 质量管理目标3.1.2 安全管理目标3.1.3 工期进度目标3.2项目工程技术保障措施第四章项目整体施工方案4.1 施工程序4.2 施工阶段4.5 系统的防腐保温4.6 施工进度计划安排4.7 阶段性施工第五章分部分项施工方案与技术措施5.1 通风空调风系统安装5.2 空调末端设备安装5.3 空调水系统安装5.4 电控仪表安装5.5 通风空调系统调试及试运行第六章质量管理体系与保证措施6.1 质量管理体系6.2 质量保证措施6.3 质量控制点要素分类6.4 控制点的质量控制6.4.1 风管安装质量控制点的控制6.4.2 设备安装质量控制点的控制6.4.3 管道安装质量控制点的控制6.4.4 电控仪表安装质量控制点的控制第七章安全管理体系与保证措施7.1 安全管理体系7.2 成立安全管理组织7.3 建立完善的安全管理制度7.4 施工安全防护措施7.5 电气焊作业安全措施第八章工期保证措施与施工进度计划图8.1 工期保证措施8.2 施工进度计划图第九章安全文明施工和环境保护措施9.1.安全施工保证措施9.2 文明施工措施9.3 环境保护措施第十章资源配置计划10.1机械设备投入计划10.2劳动力计划10.3材料投入计划10.4施工总平面图10.5临时用地表第十一章工程质量的防治措施11.1质量通病11.2防治措施第十二章与总承包单位及各专业分包单位的配合措施12.1安装与其他工种的配合12.2与土建配合12.3与建设单位的配合第十三章拟投入新技术、新材料、新工艺第十四章成品保护措施第十五章附表第一章编制说明1.1编制依据a.业主及招标代理机构提供的招标文件b.踏勘工程现场,招标澄清会有关纪要及施工图纸c.国家及省市发布的法律、法规d.现行的施工质量验收规范各类操作规程和《标准图集》:《民用建筑供暖通风与空气调节设计规范》 GB50736-2012 《民用建筑热工设计规范》 GB50176-93 《城镇直埋供热管道工程技术规程》 GJJ/T50114-2003 《公共建筑节能设计标准》 DBJ14-036-2006 《供热计量技术规程》 JBJ173-2009 《通风与空调工程施工规范》 GB50738-2011《工业金属管道工程施工及验收规范》 GB50235-2010 《工业设备及管道绝热工程施工及验收规范》 GB50126-2008《建筑排水硬聚氯乙烯管道施工及验收规程》 CJJ/T29-98 《施工现场临时用电安全技术规程》 JGJ46-2012《建筑电气安装工程质量检验评定标准》 GB50303-2002《自动化仪表工程施工及质量验收规范》 GB50093-2013《通风与空调工程施工质量验收规范》 GB50234-2002《工业金属管道工程质量检验评定标准》 GB50184-2011《工业设备及管道绝热工程质量检验评定标准》 GB50185-20101.2编制说明本工程**,地址位于**,地下一层,地上四层,建筑高度21.0米,东西长56.7米,南北长33.6米。
中央空调工程安装工程施工组织设计方案1、各分部分项工程的施工方法(一)、通风空调风系统安装:1、施工条件:(1)管道的密闭套管在土建模板封闭前进行安装。
(2)管道安装在结构完成后墙面未装修前进行进行,有明确的标高线。
2.工艺流程:施工准备→风管及部件制作→风管及部件安装→风管漏光、漏风检查→管道防腐→单机试运转→系统联合试运转调试。
3、风管及部件制作:①、风管及部件选用的材料符合设计和规范要求。
②、风管及部件的几何尺寸,外观质量符合设计和规范要求。
③、风管及部件法兰的规格、型号符合设计和规范要求,且风管法兰具有互换性。
④、风管及法兰的防腐符合设计和规范要求。
4.风管及部件的安装:①、支、吊架的安装间距,要符合规范要求。
固定要垂直、牢固,以保证施工质量和美观的要求。
②、风管及部件安装过程中不得有使风管及部件发生变形或使风管截面减少的操作行为。
③、风管法兰的垫料厚度宜为3-5mm。
④、管道的安装,按自下而上、先里后外、先大后小的原则,按设计及规范的要求进行。
保证横平竖直。
⑤、管道穿墙、过楼板处,应加套管,管道连接件及接口部位不应置于套管内。
穿墙套管长度不得小于墙厚。
套管与管道的间隙,应采用不燃材料填塞密实。
⑥、对所安装完毕的敞开管口需进行临时封堵,以防建筑垃圾、砂浆等灌入。
4.1角钢法兰镀锌风管制作安装(1)风管制作a、所使用板材、型钢材料具有出厂合格证书或质量鉴定文件。
镀锌薄钢板表面不得有裂纹、结疤水印等缺陷,应有镀锌层结晶花纹。
b、制作风管及配件的钢板厚度应符合施工验收规范规定。
c、为了保证风管及配件加工制作尺寸的正确性,在预制加工前要在施工现场进行实测、绘制加工草图,确保风管预制符合安装的尺寸要求。
d、镀锌钢板在制作过程中,应采取措施使镀锌层不受破坏;展开下料时,方法要正确,尺寸要准确,咬口拼接时咬口连接类型应符合规范规定,要根据板厚、咬口开线和加工方法不同,正确留出规定的咬口余量和法兰翻边余量;风管接缝应交错设置,矩形风管的纵向闭合缝应设在边角上,以增加强度。
