本项目位于上海市浦东新区航头镇(四至范围:东至航鸣路,西至海洲桃花园社区,南至航头路,北至航圆路)。
该项目总建筑面积为159300.68平方米,其中地上建筑面积106900.35平方米,地上建筑主要包含商品住宅、保障性住房和公建配套设施;地下建筑面积为52400.33平方米,地下建筑主要有机动车停车库、非机动车停车库和设施设备用房等,本项目最大建筑高度42.7米,最大跨度8.1米,最大单体建筑面积约43500.00平方米。
上部结构是装配式剪力墙结构。
室外总体工程配套完成给排水、供水、消防、绿化等附属工程。
施工组织机构、施工总平面布置图、施工总体进度计划表第一节、施工组织机构项目经理土建生产经理安装生产经理项目技术负责人安全部工程部安装部经营部技术部质量部职责安全管理文明管理消防管理环境管理场区管理职责施工管理设备管理物资调配分包管理计量管理职责水电安装设备安装机电管理消防分包管理职责合同管理预算管理招投标管理成本管理职责测量管理技术管理试验管理翻样管理档案管理职责质量计划质量管理质量检验质量记录质量评定第二节、施工总平面布置图第三节、施工总体进度计划表质量目标、工期目标、安全目标及承诺(1)工期目标:计划施工工期930日历天。
计划开工时间2023年2月20日,计划竣工时间2025年9月6日。
(2)质量目标:确保本工程质量一次性验收合格100%。
(3)安全目标:市、区两级安全文明工地(4)建设要求:2023年9月15日前,售楼处交付使用。
2023年7月30日前景观展示区范围的地库顶板及相关防水工程完成并移交景观单位进场施工。
2023年7月15日前样板房所在的楼栋(2#、5#和7#楼)完成第5层的结构施工、样板房所在的第3层具备外墙门窗安装条件、并交付样板房精装修单位进场施工。
2023年9月30日前完成样板房精装修施工。
2023年9月30日前完成1#、2#、5#、7#楼第5层及以下的外架拆除以及第5层及以下外墙真石漆的施工。
上海市住房保障和房屋管理局关于提供2013年度本市保障性住房在建住宅项目清单的函文章属性•【制定机关】上海市住房保障和房屋管理局•【公布日期】2014.01.07•【字号】沪房管配[2014]7号•【施行日期】2014.01.07•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】正文上海市住房保障和房屋管理局关于提供2013年度本市保障性住房在建住宅项目清单的函(沪房管配〔2014〕7号)东方有线网络有限公司:根据市物价局、市住房保障房屋管理局、市文广影视局联合下发的《关于规范本市保障性住房有线电视工程配套收费行为的若干意见》(沪价费﹝2013﹞9号)要求,为进一步推进本市保障性住房建设,我局对2013年度本市保障性住房在建住宅项目进行了梳理汇总,并形成项目清单。
本次所列的保障性住房项目包括共有产权保障住房、征收安置住房及公共租赁住房(单位租赁住房),共涉及17个区,总建筑面积约1671.93万平方米(详见附件)。
请你公司接函后,及时会同相关区有线电视配套单位,抓紧梳理并落实各基地有线电视配套计划,加快推进项目建设,确保与住宅同步建设、按期交付。
同时,对本市保障性住房大型居住社区内的公建配套项目有线电视配套工作也请给予支持。
特此致函,请大力支持为盼。
附件:1. 2013年度上海市保障性住房在建项目清单(共有产权保障住房、征收安置住房)2. 2013年度上海市保障性住房在建(新建、改建)项目清单(公共租赁住房)上海市住房保障和房屋管理局2014年1月7日附件12013年度上海市保障性住房在建项目清单(共有产权保障住房、征收安置住房)附件22013年度上海市保障性住房在建(新建、改建)项目清单(公共租赁住房)。

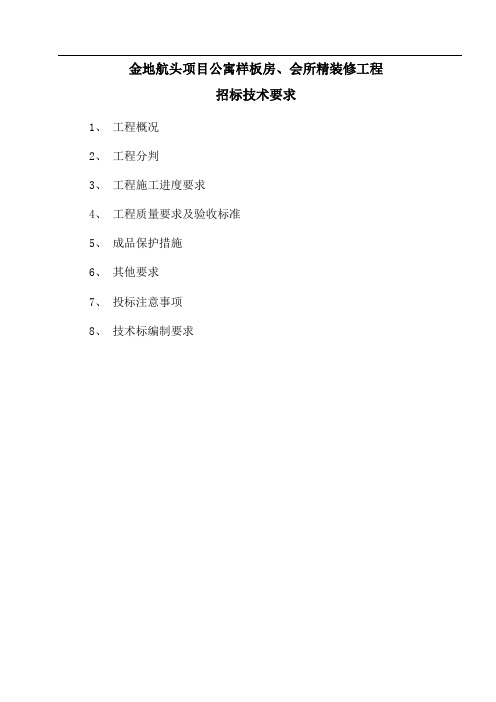

金地航头项目公寓样板房、会所精装修工程
招标技术要求
1、工程概况
2、工程分判
3、工程施工进度要求
4、工程质量要求及验收标准
5、成品保护措施
6、其他要求
7、投标注意事项
8、技术标编制要求
1.工程概况
1.1本项目位于上海市浦东新区航头镇。
场地东侧邻近已建航三路,西侧临近明珠河,南部为规划中的方窑路,北侧为航头路。
整个场地总体平面形状呈矩形。
基地总面积为约17.8万㎡,总建筑面积约35万㎡。
1.2 投标文件中项目名称一律为“新建航头中心镇A1储备地块商品住宅及商业用房项目”。
1.3 本次精装修工程为公寓样板房及会所的精装修工程,位于本项目的8#(西一单元)、12#(东一单元)及B9#房全部(具体位置详见附图),共6套样板房(3套90户型其中一套包括地下室赠送空间、3套190户型包括地下室赠送空间),以及楼梯间电梯厅等公共区域。
2.工程分判:
2.1工程范围
本次招标工程的具体范围为90公寓样板房、190公寓样板房、B9会所装饰,工作内容见施工图纸及发包方提供的工程量清单,材料除甲供材料、甲方指定分包工程外由中标单位自行采购,但需在报价中列明产品厂家、品牌,经发包方同意并封样后方可使用。
本次招标划分三个标段
2.2施工界面及材料分判标准
2.2.1精装修工程施工界面划分
精装修单位与土建施工单位界面划分表(8#、12#、B9#楼)。

航头镇7街坊19/7丘地块改扩建工程施工方案上海万吉机械施工工程有限公司2010年11月2日施工目录1.1总说明1.2施工组织设计方案1.2.1土方投标技术方案1.2.1.1地质地貌1.2.1.2施工中的重点与难点1.2.1.3施工准备1.2.1.4土方开挖原则及方法1.2.1.5土方开挖要点1.2.1.6机械设备计划1.2.2项目经理及主要管理人员的名单和简框1.2.3施工进度计划及确保计划实施的措施1.2.3.1施工进度计划1.2.3.2保证措施1.2.4质量、安全及文明施工保证体系的具体内容和实施措施1.2.4.1质量保证措施1.2.4.2安全生产保证措施1.2.4.3文明施工措施1.3营业执照、资质证书等资质资料1.1总说明航头镇7街坊19/7丘地块改扩建工程位于上海市南汇航头镇,周围环境相对较为简单,无特殊保护的重要建(构)筑物,基坑开挖面积约为17390平方米,周长约625m。
分三块区域,其中底层为人工清理。
开挖深度车库约6米,号房约5.5米,挖运方量暂估为8万立方米。
1.2施工组织设计方案1.2.1土方开挖技术方案1.2.1.1地质地貌在挖土深度范围内的地基土主要素填土、粉质粘土、淤泥质粉质粘土、粘质粉土。
1.2.1.2施工中的重点与难点(1)为了基坑开挖安全,保护周围建筑物,故基坑围护结构、支撑及地下水位的环境监测为本工程的重点。
(2)因土方开挖较深,开挖过程中降水效果将直接影响到土方开挖的进度、安全及质量,故降水质量是本工程土方开挖的重点。
(3)本工程基坑占地面积大,周边管线复杂,工期紧,如何合理安排施工工序,“分区、分层、对称、平衡、限时、分段”开挖,成为本工程施工难点。
1.2.1.3施工准备(1)将施工区域内的障碍物,如地上和地下管线、线缆及原有基础等进行拆除、清理。
(2)做好测量放线工作,在不受基础施工影响的范围,设置监测控制网,包括轴线和水准点。
灰线、标高、轴线进行复核检查验收后,方可施工。
航头镇7街坊19/7丘地块改扩建工程施工方案上海万吉机械施工工程有限公司2010年11月2日施工目录1.1总说明1。
2施工组织设计方案1.2.1土方投标技术方案1。
2.1.1地质地貌1.2。
1.2施工中的重点与难点1。
2.1。
3施工准备1。
2。
1.4土方开挖原则及方法1。
2.1。
5土方开挖要点1.2.1.6机械设备计划1.2.2项目经理及主要管理人员的名单和简框1。
2.3施工进度计划及确保计划实施的措施1。
2.3.1施工进度计划1.2。
3。
2保证措施1。
2。
4质量、安全及文明施工保证体系的具体内容和实施措施1。
2.4。
1质量保证措施1。
2。
4.2安全生产保证措施1.2.4。
3文明施工措施1。
3营业执照、资质证书等资质资料1。
1总说明航头镇7街坊19/7丘地块改扩建工程位于上海市南汇航头镇,周围环境相对较为简单,无特殊保护的重要建(构)筑物,基坑开挖面积约为17390平方米,周长约625m。
分三块区域,其中底层为人工清理。
开挖深度车库约6米,号房约5。
5米,挖运方量暂估为8万立方米。
1。
2施工组织设计方案1.2。
1土方开挖技术方案1.2。
1。
1地质地貌在挖土深度范围内的地基土主要素填土、粉质粘土、淤泥质粉质粘土、粘质粉土。
1。
2.1.2施工中的重点与难点(1)为了基坑开挖安全,保护周围建筑物,故基坑围护结构、支撑及地下水位的环境监测为本工程的重点。
(2)因土方开挖较深,开挖过程中降水效果将直接影响到土方开挖的进度、安全及质量,故降水质量是本工程土方开挖的重点。
(3)本工程基坑占地面积大,周边管线复杂,工期紧,如何合理安排施工工序,“分区、分层、对称、平衡、限时、分段”开挖,成为本工程施工难点。
1.2.1.3施工准备(1)将施工区域内的障碍物,如地上和地下管线、线缆及原有基础等进行拆除、清理。
(2)做好测量放线工作,在不受基础施工影响的范围,设置监测控制网,包括轴线和水准点。
灰线、标高、轴线进行复核检查验收后,方可施工.(3)在基坑施工前,对全体施工人员进行技术交底,使全体施工人员熟悉并掌握本工程所执行的各项技术措施和技术标准。
