岩棉板施工工艺(含节点图)
- 格式:doc
- 大小:583.00 KB
- 文档页数:9
1.施工流程:基层处理--岩棉板双面及板侧面喷刷界面剂--吊垂直、弹控制线--用胶粘剂粘贴岩棉板--抹第一道抹面胶浆--压入耐碱玻纤网--锚栓锚固抹面胶浆复合耐碱玻纤网层--抹第二道抹面胶浆,并压入耐碱玻纤网--薄抹第三道抹面胶浆2.2.基层墙体处理应符合下列要求:1)基层表面应清洁,无油污、蜡、脱模剂、涂料、风化物、污垢、霜、泥土等其他妨碍粘结的材料。
2) 基层应坚实平整,表面平整度允许偏差4mm。
局部凸起、空鼓、疏松和有妨碍粘结的污染物应剔除。
3.胶粘剂、抹面胶浆的配制:1) 应严格按供应商提供的配比和制作工艺在现场进行。
2)胶粘剂或抹面胶浆干粉料直接加入适量水中,用专用电动搅拌器搅拌均匀,达到工程所需的粘稠度。
3)每次配制不得过多,视不同环境温度条件控制在2h内或按产品说明书中规定的时间内用完。
4.粘贴岩棉板要求:1)粘贴岩棉板前,应首先检查岩棉板是否干燥,表面是否平整、清洁;潮湿、表面不平整、有污染的岩棉板不得用于工程。
2) 根据建筑立面设计和外保温技术要求,在墙面弹出外门、窗口的水平、垂直控制线以及伸缩缝线、装饰条线、装饰缝线等。
应在建筑外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
3) 在经平整处理的外墙面上沿距散水标高20mm的位置用墨线弹出水平线,(增加水平控制要求)当需设置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线。
4)凡在粘贴的聚苯板侧边外露部位(如窗口、伸缩缝等部位)都应预先做网格布翻包处理,在做翻包网格布时,先在应做翻包网格布处涂抹聚合物砂浆,然后将裁好的网格布压入砂浆中,待砂浆初凝后,方可进行下道程序。
5) 岩棉板应自下而上,沿水平方向铺设粘贴,竖缝应逐行错缝1/2板长,在墙角处应交错互锁,并应保证墙角垂直度。
6) 岩棉板粘贴宜采用条粘法,其涂胶面积不得小于50%。
岩棉板的生产施工工艺及流程图解:玄武岩矿渣→高熔炉充分融化→高速离心甩丝+无机棉→岩棉絮棉→高速鼓风机冷却成型→高效憎水剂+粘合剂→喷吹高效粘合剂→摆锤均匀布呈三维布棉→施压加强密度→高温烘干→粘合岩棉→冷却岩棉、成型→纵向切割→横向切割→高风吹渣→热收缩→冷却收缩包装→成品库存放二、文字说明:岩棉板的主要成分为玄武矿渣成分,其主要生产是由高熔炉使其矿石成分充分融化,经高速离心棍甩丝,形成岩棉絮棉,高速鼓风机使其喷吹冷却成型,在喷吹过程中添加一定比例的高效粘合剂,(憎水岩棉板的生产区别就在于,高效粘合剂的防水性区别,憎水岩棉板在生产时将高效憎水剂添加于粘合剂中,使生产的岩棉板制品达到高效的憎水防火性)均匀布棉由大型摆锤设备,使其岩棉胶棉呈三维布棉状态,平均分布与履带上。
由履带将布好的岩棉传送至压力设备中,使其形成一定密度的岩棉板,后经高温烘干炉,使其喷吹到岩棉里的高效粘合剂高效作用,将岩棉粘合为一个整体,岩棉板经高温烘干后,送纸冷却出风口出,使其冷却。
在经履带传送至切割设备中,切割设备根据不同规格,对于切割尺寸相应调整,采用纵向切割法,使其形成长度岩棉板,后经平行运动切割锯片,速度与传送带相同行进,采用横向切割,使其形成规格相同的岩棉板;高风吹渣后平行重叠,使其达到包装厚度,经全自动热缩包装机,把岩棉板整体包装,经热收缩炉,使其包装收缩,冷却后,由成品运输车运输至成品库存放。
西安杰特环保节能科技有限责任公司 2011-3-29三、岩棉制品主要技术性能指标憎水防火岩棉(A级)板资料汇编西安杰特环保节能科技有限责任公司杰特-憎水岩棉外墙外保温系统简介杰特“憎水防火岩棉板”外墙外保温系统,主要以经摆锤法生产的憎水型岩棉板为保温隔热层材料,采用粘、钉结合工艺与基层墙体连接固定,并由抹面胶浆和增强用玻纤网布(或镀锌钢丝网)复合而成的抹面层以及装饰砂浆饰面层或涂料构成的A级不燃型建筑节能保温系统。
该系统符合住建部和公安部46号文的要求:住宅建筑: ①、建筑高度大于100米以上,保温材料的燃烧性能应为A级.②、其他民用建筑: 建筑高度大于50米需要设置A级防火材料③、其他民用建筑: 24≤高度<50可使用A1级,也可使用防火隔离带2.系统构造主要包括:粘结层、保温层、抹面层、饰面层及配件。
岩棉板施工方案及工艺岩棉板是一种常见的建筑保温材料,其施工方案及工艺如下所述。
一、准备工作1. 测量确定施工面积,并计算所需岩棉板的数量。
2. 对施工面进行清洁处理,确保平整干净,去除各种尘埃、油渍等。
二、固定框架1. 根据设计要求,确定岩棉板的厚度并设置固定框架。
固定框架可以使用金属龙骨或木质构架,其间距一般为600mm。
2. 使用螺丝或钉子将固定框架固定在墙面上,确保框架稳固不松动。
三、切割岩棉板1. 根据实际尺寸,使用切割工具(如电锯)将岩棉板切割成所需尺寸。
2. 注意切割时要保持岩棉板的整体性,避免断裂或损坏。
四、贴附岩棉板1. 将切割好的岩棉板放置在固定框架上,使其与框架保持垂直。
2. 使用专用的岩棉板胶粘剂或墙面粘贴剂,将岩棉板贴附在墙面上。
3. 在贴附过程中,要确保胶粘剂均匀涂抹,防止出现空隙或不平整。
五、填充缝隙1. 在岩棉板之间的缝隙和边角处,使用胶粘剂或密封胶填充以增强固定和保温效果。
2. 检查填充后的缝隙,确保其牢固耐用。
六、涂刷保护层1. 在岩棉板贴附完成后,可以涂刷保护层增加其耐用性。
保护层可以选用防火涂料或外墙涂料等。
2. 在涂刷保护层时,要确保涂层均匀平整,不得有漏刷或堆积现象。
七、清理工作1. 施工完成后,清理施工现场,清除垃圾和余料。
2. 检查岩棉板的施工效果,确保质量达到设计要求。
总结:岩棉板的施工方案及工艺主要包括准备工作、固定框架、切割岩棉板、贴附岩棉板、填充缝隙、涂刷保护层和清理工作等步骤。
施工时要注意保持岩棉板的质量和整体性,确保施工效果达到设计要求。
岩棉吸音板墙面可以起到不错的隔音效果,而且特殊的材质一吸声岩棉板也使得其可以具有高性价比、高使用效率方面的出色表现。
除此之外我们还发现吸声岩棉板可以切割形成一种适合高速铁路防水吸声降噪,特殊规格的建材。

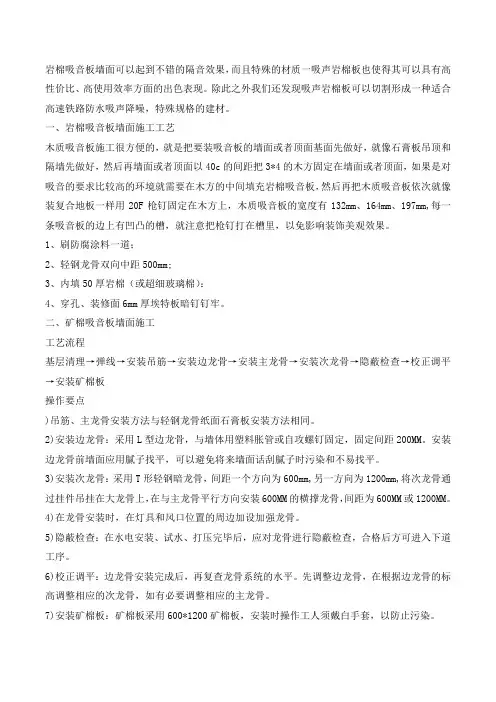

一、岩棉吸音板墙面施工工艺木质吸音板施工很方便的,就是把要装吸音板的墙面或者顶面基面先做好,就像石膏板吊顶和隔墙先做好,然后再墙面或者顶面以40c的间距把3*4的木方固定在墙面或者顶面,如果是对吸音的要求比较高的环境就需要在木方的中间填充岩棉吸音板,然后再把木质吸音板依次就像装复合地板一样用20F枪钉固定在木方上,木质吸音板的宽度有132mm、164mm、197mm,每一条吸音板的边上有凹凸的槽,就注意把枪钉打在槽里,以免影响装饰美观效果。
1、刷防腐涂料一道;2、轻钢龙骨双向中距500mm;3、内填50厚岩棉(或超细玻璃棉):4、穿孔、装修面6mm厚埃特板暗钉钉牢。
二、矿棉吸音板墙面施工工艺流程基层清理→弹线→安装吊筋→安装边龙骨→安装主龙骨→安装次龙骨→隐蔽检查→校正调平→安装矿棉板操作要点)吊筋、主龙骨安装方法与轻钢龙骨纸面石膏板安装方法相同。
2)安装边龙骨:采用L型边龙骨,与墙体用塑料胀管或自攻螺钉固定,固定间距200MM。
安装边龙骨前墙面应用腻子找平,可以避免将来墙面话刮腻子时污染和不易找平。
3)安装次龙骨:采用T形轻钢暗龙骨,间距一个方向为600mm,另一方向为1200mm,将次龙骨通过挂件吊挂在大龙骨上,在与主龙骨平行方向安装600MM的横撑龙骨,间距为600MM或1200MM。
4)在龙骨安装时,在灯具和风口位置的周边加设加强龙骨。
5)隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。
6)校正调平:边龙骨安装完成后,再复查龙骨系统的水平。
先调整边龙骨,在根据边龙骨的标高调整相应的次龙骨,如有必要调整相应的主龙骨。
7)安装矿棉板:矿棉板采用600*1200矿棉板,安装时操作工人须戴白手套,以防止污染。
岩棉板施工工艺(含节点图)岩棉板施工工艺基层处理(防水砂浆)→配置胶粘剂→粘贴岩棉板→安装固定件→底层抹面砂浆(2遍)→耐碱网格布(2层)→面层抹面砂浆(1遍)→保温系统验收→饰面层施工1.弹控制线、挂基准线1.1从最高点排通线,每三层做一个节点,做到墙体垂直;1.2根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;1.3在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。
2.粘结砂浆2.1采用专用砂浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中;2.2拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂;3.基层上粘贴翻包网格布3.1凡在粘贴的岩棉板边缘外露处都应做标准耐碱型网格布翻包处理,具体部位包括:1)门窗洞口处;2)女儿墙收头处3.2裁取300mm宽的标准型耐碱耐碱网格布条;3.3需要做翻包处理的部位基层上抹出100mm宽2~3mm厚的粘结砂浆;3.4抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子均匀压入粘结剂内,压入宽度100mm,让剩下部分网格布甩出并保持清洁,待将来翻包用。
4.粘结剂4.1在岩棉板表面上用点框结合法涂抹粘结剂;4.2应保证粘结剂在岩棉板表面的有效粘结面积应控制在50%且必须牢固。
4.3用不锈钢抹子在板边抹出50mm宽连续的粘结砂浆条,并在板中间抹出8个直径不小于140mm的粘结砂浆块,厚度均不小于8mm,具体布置方式如下图所示。
4.4为了杜绝产生冷热桥,岩棉板的侧边不得涂抹粘结剂,沾到侧边的砂浆应立即刮除。
做到无碰头灰。
5.粘贴岩棉板5.1已抹好粘结砂浆的岩棉板自下而上铺贴,岩棉板长边沿水平方向铺设粘贴;5.2竖缝应逐行错缝1/2板长或≥200mm ;5.3在墙角处两侧岩棉板应错茬搭接,并保证墙角垂直度;5.4门窗等洞口四角处应采用整块岩棉板切割成型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm ,洞口四边的其它岩棉板宽度也应不小于200mm 。

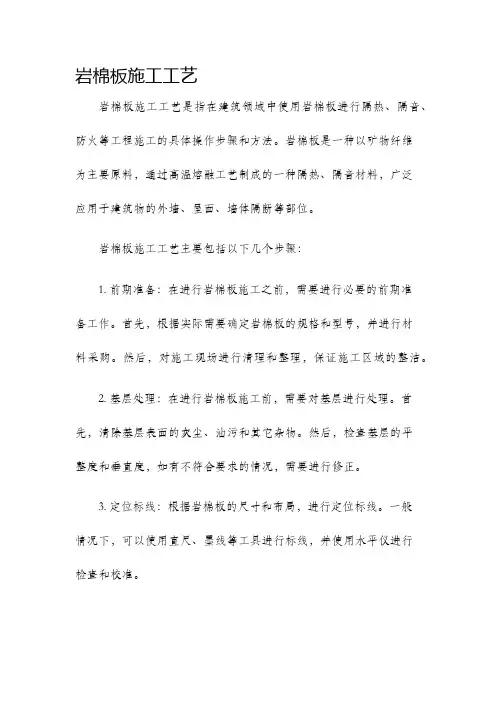

岩棉板施工工艺岩棉板施工工艺是指在建筑领域中使用岩棉板进行隔热、隔音、防火等工程施工的具体操作步骤和方法。
岩棉板是一种以矿物纤维为主要原料,通过高温熔融工艺制成的一种隔热、隔音材料,广泛应用于建筑物的外墙、屋面、墙体隔断等部位。
岩棉板施工工艺主要包括以下几个步骤:1. 前期准备:在进行岩棉板施工之前,需要进行必要的前期准备工作。
首先,根据实际需要确定岩棉板的规格和型号,并进行材料采购。
然后,对施工现场进行清理和整理,保证施工区域的整洁。
2. 基层处理:在进行岩棉板施工前,需要对基层进行处理。
首先,清除基层表面的灰尘、油污和其它杂物。
然后,检查基层的平整度和垂直度,如有不符合要求的情况,需要进行修正。
3. 定位标线:根据岩棉板的尺寸和布局,进行定位标线。
一般情况下,可以使用直尺、墨线等工具进行标线,并使用水平仪进行检查和校准。
4. 胶粘剂涂布:在岩棉板施工中,为了使岩棉板与基层之间紧密粘接,需要涂布胶粘剂。
胶粘剂的选择应根据实际情况进行,常用的有环氧胶、填缝胶等。
施工时,要均匀涂布胶粘剂,避免出现漏涂或多涂的情况。
5. 岩棉板安装:在涂布胶粘剂后,将岩棉板按照设计要求进行安装。
首先,将岩棉板放置在标线位置,然后用力轻轻压实,使其与胶粘剂充分粘接。
同时,要注意岩棉板的整齐排列和垂直度,如有需要,可以使用水平仪进行检查。
6. 剪裁填缝:在岩棉板安装完毕后,需要进行剪裁填缝工作。
根据实际需求,使用锋利的刀具将岩棉板进行剪裁,使其与构件的形状相适应。
同时,要注意填缝材料的选择和施工技巧,保证填缝的平整度和美观度。
7. 表面处理:最后,对岩棉板施工完成后的表面进行处理。
可以使用抹灰、喷涂或其他的方式进行表面处理,以提高岩棉板的防火、防潮和美观性能。
总结起来,岩棉板施工工艺是一项细致、耐心的工程,需要施工人员具备专业知识和技能。
在施工过程中,需要注意安全和质量,确保施工效果符合设计要求。
通过正确的施工工艺,岩棉板可以充分发挥其隔热、隔音、防火等功能,提供舒适、安全的建筑环境。
步骤一 : 基层处理、弹控制线挂基准线为确保岩棉板安装的平整、垂直度符合要求,需要弹控制线与挂基准线。
(1)基层处理:墙面应清理干净、清洗油渍、清扫浮灰等。
墙面松动、风化部分应剔除干净。
检查找平层是否符合要求,基层验收合格后方可进行保温施工。
(2)弹线控制:根据实际建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝、装饰缝线等。
根据总包提供的水平点弹出单体楼房的外地坪水平线起点,托架安装线等。
(3)挂基准线:在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
注意:所放垂线间距上下保持一致,垂线与墙面的距离为所贴保温层的厚度。
步骤二:岩棉板专用胶粘剂的配制在干净的塑料桶里倒入一定量的洁净水,采用手持式电动搅拌器边搅拌边加聚合物砂浆粉料,加液体量约为粉料的20%;充分搅拌5-7分钟,直到搅拌均匀,稠度适中,即可使用。
切记:搅拌充分,粘度确保刚粘贴上的岩棉板不下垂,不可加水过多;注意聚合物改性粘结砂浆只需加洁净水,不可加入其他添加料如:水泥、砂、防冻剂及其他异物;注意调好的粘结剂宜在2小时内用完,严禁使用过时灰;工作完毕,务必及时清洗干净工具。
检查:经验观察搅拌好粘结剂均匀、状态良好、新鲜、稠度适宜。
步骤三 :岩棉板界面处理选用的岩棉板规格和外观尺寸偏差在规定范围内。
在使用粘结剂粘贴保温板的施工前,须在矿棉板上先上一道表面处理层。
表面处理层的做法为:在岩棉板的外表面需要涂抹一层厚薄适度的胶粘剂(厚度约为1mm),这层砂浆的施工必须用不锈钢的平整刮刀用力抹平,使胶浆应能嵌入岩棉板的纤维丝中。
待表面处理层稍干后,可以准备布胶粘贴。
检查:经验检查岩棉板切割规范、尺寸符合要求。
界面层砂浆包裹岩棉板面层纤维中。
步骤四 :岩棉板布胶(1)需网格布翻包处进行网格布预处理:在外墙的细部处理部位,如膨胀缝两侧、门窗孔洞边、女儿墙等部位岩棉板端口需预粘贴窄幅标准型网格布,在岩棉板翻包预埋部分宽度约100mm,余下甩出待抹面施工时翻包。
岩棉板施工工艺含节点图Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】岩棉板施工工艺基层处理(防水砂浆)→配置胶粘剂→粘贴岩棉板→安装固定件→底层抹面砂浆(2遍)→耐碱网格布(2层)→面层抹面砂浆(1遍)→保温系统验收→饰面层施工1.弹控制线、挂基准线从最高点排通线,每三层做一个节点,做到墙体垂直;根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。
2.粘结砂浆采用专用砂浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中;拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂;3.基层上粘贴翻包网格布凡在粘贴的岩棉板边缘外露处都应做标准耐碱型网格布翻包处理,具体部位包括:1)门窗洞口处;2)女儿墙收头处裁取300mm宽的标准型耐碱耐碱网格布条;需要做翻包处理的部位基层上抹出100mm宽2~3mm厚的粘结砂浆;抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子均匀压入粘结剂内,压入宽度100mm,让剩下部分网格布甩出并保持清洁,待将来翻包用。
4.粘结剂在岩棉板表面上用点框结合法涂抹粘结剂;应保证粘结剂在岩棉板表面的有效粘结面积应控制在50%且必须牢固。
用不锈钢抹子在板边抹出50mm宽连续的粘结砂浆条,并在板中间抹出8个直径不小于140mm的粘结砂浆块,厚度均不小于8mm,具体布置方式如下图所示。
为了杜绝产生冷热桥,岩棉板的侧边不得涂抹粘结剂,沾到侧边的砂浆应立即刮除。
做到无碰头灰。
5.粘贴岩棉板已抹好粘结砂浆的岩棉板自下而上铺贴,岩棉板长边沿水平方向铺设粘贴; 竖缝应逐行错缝1/2板长或≥200mm ; 在墙角处两侧岩棉板应错茬搭接,并保证墙角垂直度;门窗等洞口四角处应采用整块岩棉板切割成型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm ,洞口四边的其它岩棉板宽度也应不小于200mm 。
岩棉板施工工艺1、本工程为薄抹灰岩棉保温系统,由于岩棉板材料本身具有强度低、吸水率大、憎水性强等特点,若岩棉保温系统构造不合理,保温饰面层未来存在鼓泡、塌陷等隐患,所以,必须对岩棉板两面抹涂界面剂、每隔300mm安装盘型铆钉机设置双网等必要德尔增强、防水措施,确保保温系统安全与稳定性。
2、本项目为岩棉外保温系统且采用70mm厚容重为160kg/m³,因此对外墙抹灰砂浆有较高的要求.外墙抹灰除应满足平整度、垂直度要求外,还要保证抹灰强度及与混凝土墙体的粘结强度,保证无空鼓、裂缝、起皮、起砂等质量缺陷。
3、岩棉板自身容重较大因此对于粘接面积应达到百分之八十。
岩棉板不易打磨因此在控制平整度是应在粘结岩棉板时进行调整。
对岩棉板收口部位加翻包网以保证粘结强度。
阳角采用护角以保证阳角的顺直。
一、岩棉板外保温系统构造1.涂料饰面岩棉板外墙外保温系统构造:20㎜抹灰砂浆200㎜现浇混凝土5㎜聚合物粘结砂浆70㎜A级岩棉板1㎜岩棉板界面砂浆5-6㎜护面砂浆内置双层网格布¢8㎜盘形锚钉2.岩棉板外墙外保温系统的材料组成:序号基层混凝土剪力墙、轻质加气切块等①找平层2㎝厚1︰3水泥砂浆找平,平整度:2m靠尺测定小于3㎜②界面层岩棉板专用界面剂③固定层聚合物干粉胶粘剂(厚度:3-5㎜)+每平方6个带锚盘的锚钉二、岩棉板外保温系统操作流程三、岩棉外保温系统施工技术规程1.对施工环境的要求●施工环境、基层及使用的材料的温度不低于+5Cº.●不应在强风环境中或夏季高温阳光直射时墙面上施工,以避免外墙外保温体系在施工过程中结皮而影响施工质量。
●对尚未硬化的材料,应避免雨水的冲刷,必要时应对施工中的墙面加以保护。
●在外墙外保温体系中应使用该公司提供或指定的配套材料,以确保材料的相容性及整个体系的质量。
2.建筑物和外墙体的要求●墙体的湿度不应高于其与环境的平衡湿度。
●墙体表面不得有污迹灰尘污或脂肪类物质。
●墙体应达到设计要求的强度,特别是墙体表面应具有足够的附着力(≥0。
岩棉板的生产施工工艺及流程图解:玄武岩矿渣→高熔炉充分融化→高速离心甩丝+无机棉→岩棉絮棉→高速鼓风机冷却成型→高效憎水剂+粘合剂→喷吹高效粘合剂→摆锤均匀布呈三维布棉→施压加强密度→高温烘干→粘合岩棉→冷却岩棉、成型→纵向切割→横向切割→高风吹渣→热收缩→冷却收缩包装→成品库存放二、文字说明:岩棉板的主要成分为玄武矿渣成分,其主要生产是由高熔炉使其矿石成分充分融化,经高速离心棍甩丝,形成岩棉絮棉,高速鼓风机使其喷吹冷却成型,在喷吹过程中添加一定比例的高效粘合剂,(憎水岩棉板的生产区别就在于,高效粘合剂的防水性区别,憎水岩棉板在生产时将高效憎水剂添加于粘合剂中,使生产的岩棉板制品达到高效的憎水防火性)均匀布棉由大型摆锤设备,使其岩棉胶棉呈三维布棉状态,平均分布与履带上。
由履带将布好的岩棉传送至压力设备中,使其形成一定密度的岩棉板,后经高温烘干炉,使其喷吹到岩棉里的高效粘合剂高效作用,将岩棉粘合为一个整体,岩棉板经高温烘干后,送纸冷却出风口出,使其冷却。
在经履带传送至切割设备中,切割设备根据不同规格,对于切割尺寸相应调整,采用纵向切割法,使其形成长度岩棉板,后经平行运动切割锯片,速度与传送带相同行进,采用横向切割,使其形成规格相同的岩棉板;高风吹渣后平行重叠,使其达到包装厚度,经全自动热缩包装机,把岩棉板整体包装,经热收缩炉,使其包装收缩,冷却后,由成品运输车运输至成品库存放。
西安杰特环保节能科技有限责任公司2011-3-29三、岩棉制品主要技术性能指标憎水防火岩棉(A级)板资料汇编西安杰特环保节能科技有限责任公司杰特-憎水岩棉外墙外保温系统简介杰特“憎水防火岩棉板”外墙外保温系统,主要以经摆锤法生产的憎水型岩棉板为保温隔热层材料,采用粘、钉结合工艺与基层墙体连接固定,并由抹面胶浆和增强用玻纤网布(或镀锌钢丝网)复合而成的抹面层以及装饰砂浆饰面层或涂料构成的A级不燃型建筑节能保温系统。
该系统符合住建部和公安部46号文的要求:住宅建筑: ①、建筑高度大于100米以上,保温材料的燃烧性能应为A级.②、其他民用建筑: 建筑高度大于50米需要设置A级防火材料③、其他民用建筑: 24≤高度<50可使用A1级,也可使用防火隔离带2.系统构造主要包括:粘结层、保温层、抹面层、饰面层及配件。
岩棉板施工工艺基层处理(防水砂浆)→配置胶粘剂→粘贴岩棉板→安装固定件→底层抹面砂浆(2遍)→耐碱网格布(2层)→面层抹面砂浆(1遍)→保温系统验收→饰面层施工1.弹控制线、挂基准线1.1从最高点排通线,每三层做一个节点,做到墙体垂直;1.2根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;1.3在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。
2.粘结砂浆2.1采用专用砂浆搅拌机,把胶粘剂和抹面胶浆粉料按配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中;2.2拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂;3.基层上粘贴翻包网格布3.1凡在粘贴的岩棉板边缘外露处都应做标准耐碱型网格布翻包处理,具体部位包括:1)门窗洞口处;2)女儿墙收头处3.2裁取300mm宽的标准型耐碱耐碱网格布条;3.3需要做翻包处理的部位基层上抹出100mm宽2~3mm厚的粘结砂浆;3.4抹好的粘结剂上铺设耐碱网格布条,并用不锈钢抹子均匀压入粘结剂内,压入宽度100mm,让剩下部分网格布甩出并保持清洁,待将来翻包用。
4.粘结剂4.1在岩棉板表面上用点框结合法涂抹粘结剂;4.2应保证粘结剂在岩棉板表面的有效粘结面积应控制在50%且必须牢固。
4.3用不锈钢抹子在板边抹出50mm宽连续的粘结砂浆条,并在板中间抹出8个直径不小于140mm的粘结砂浆块,厚度均不小于8mm,具体布置方式如下图所示。
4.4为了杜绝产生冷热桥,岩棉板的侧边不得涂抹粘结剂,沾到侧边的砂浆应立即刮除。
做到无碰头灰。
5.粘贴岩棉板5.1已抹好粘结砂浆的岩棉板自下而上铺贴,岩棉板长边沿水平方向铺设粘贴;5.2竖缝应逐行错缝1/2板长或≥200mm ; 5.3在墙角处两侧岩棉板应错茬搭接,并保证墙角垂直度;5.4门窗等洞口四角处应采用整块岩棉板切割成型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm ,洞口四边的其它岩棉板宽度也应不小于200mm 。
5.5均匀施加压力使岩棉板充分粘贴到基层,粘结砂浆压实厚度宜控制在3mm 以内; 5.6随时用2m 靠尺和托线板检查平整度和垂直度,不符合要求时立即更正; 5.7贴好后应立即刮除板缝和板侧面残留的粘结砂浆;5.8岩棉板间缝隙应控制在1.5mm 以内,接缝处高差应控制在1mm 以内; 5.9如果岩棉板接缝宽度超过1.5mm ,则岩棉板门窗洞口岩棉板排列图岩棉板用适当宽度的岩棉板条将缝塞满,板条不得粘结。
6.安装锚固件6.1粘贴岩棉板24小时后开始安装锚固件,根据各单体工程的岩棉板材厚度来选择相应的锚固件且直径为ø8,锚固件深入墙体内部有效锚固深度应不小于30mm。
6.2凡是三块相邻岩棉板接触的“T”型接缝处必须设一个锚固件。
6.3在基层边缘部位的锚固件应加密固定,如转角、洞口、屋顶等,锚固件离边缘距离应不小于100mm,而且这些部位适当增加锚固件数量使靠近边缘一排锚固件的间距控制在300mm以内;6.4需要安装固定件的部位先用带有直径8mm钻头的冲击钻在基层墙体(不包括找平层)上钻入深度不小于50mm的孔;6.5用手锤把锚固件的胀管打入预先钻好的孔内,保证顶部圆盘与岩棉板齐平;6.6用手锤把钢钉打入胀管内,圆盘陷入岩棉板表面1mm。
6.7为了使系统达到更好的防水保温效果,在安装完毕的锚固件上,批涂抹面胶浆,要求将锚固件充分覆盖。
待胶浆完全干燥后,再进行大面积的抹面胶浆批涂。
6.8锚固件数量:建筑高度20m以下不少于7个/m2,20m以上不少于9个/m2。
7.打磨岩棉板不平整接缝处7.1如果接缝处平整度偏差超过1.5mm,则用粗砂纸打磨平整;7.2抹面层施工前应清除岩棉板表面上任何残留废屑;8.岩棉板上铺贴翻包网格布8.1凡需要翻包的部位岩棉板的正面抹宽100mm 厚 1.5~2.0mm拌制好的抹面胶浆;8.2把预先甩出的翻包网格布沿板厚翻包,并压入抹面胶浆内;8.3门窗洞口处翻包施工完毕后,四角露底部位沿45°斜铺240mm宽300mm长的标准耐碱型网格布条,并压入抹面胶浆内;8.4压入抹面砂浆的翻包网格布要求完全嵌入抹面胶浆内,不得裸露。
9.底层抹面胶浆9.1抹面砂浆的施工在每段施工区域节点内应自上而下,从左到右进行;9.2岩棉板表面上用不锈钢抹子抹出1~2mm厚已拌制好的抹面胶浆;要求将岩棉板充分覆盖。
9.3每次抹胶浆面积应略大于一块网格布的面积9.4已有翻包或加强网的部位底层抹面砂浆厚度宜控制在1.5mm以内。
10.铺设耐碱网格布10.1抹完第一遍底层抹面砂浆的部位,胶浆尚未干时,立即铺设加强耐碱网格布,铺设时耐碱网的弯曲面应朝向墙面;10.2单张网格布长度不宜大于6m;10.3铺设耐碱网时,从中央向四周用抹子抹平,直至耐碱网完全嵌入抹面砂浆内;10.4标准网格布需要搭接时,必须满足65mm的搭接长度要求;加强型网布只需对接,其对接边缘应紧密。
10.5在转角部位,网格布应该是连续的,并从每边双向绕角后包墙的宽度不小于200mm,标准网格布重叠部分中间必须有抹面砂浆,严禁干搭接。
10.6保温墙体与非保温墙体(分户墙等)连接处,网格布应转包不小于200mm,如右图所示。
10.7 结合岩棉板材料性质,外墙保温耐碱网格布要求进行双层铺设,待第一遍底层抹面胶浆表干后,抹第二遍底层胶浆1-2mm厚,在胶浆尚未干时,立即铺设第二遍耐碱网格布,铺设时耐碱网的弯曲面应朝向墙面。
11.面层抹面胶浆11.1等底层第二遍抹面胶浆表干(可碰触)后再抹一道2.0~3.0mm厚的抹面胶浆,抹面胶浆的总厚度应控制在≥5.0mm。
11.2面层抹面胶浆应完全覆盖网格布,表面平整度满足涂料和拉毛涂料饰面的相关要求。
12.细部节点及特殊部位处理12.1修补孔洞1)当脚手架拆除后,应及时修补脚手眼、槽钢洞、穿墙件等孔洞,对墙体孔洞用相同的基层墙体材料分两次进行填补,并用1:3防水水泥砂浆抹平。
2)根据孔洞尺寸切割岩棉板并打磨其边缘部分,使之能严密封填于孔洞处。
3)待孔洞防水水泥砂浆凝固后,将岩棉板背面涂10mm厚的专用粘结剂,将岩棉板塞入洞中,注意不要在四周边沿涂专用粘结剂。
4)裁剪面积能覆盖整个修补区大小的网格布,并与周边网格布搭接80mm。
5)涂抹二遍抹面胶浆,分别埋入修补的网格布,待表面不粘手时,再涂面层抹面胶浆,厚度应与周边一致。
6)用湿毛刷将新旧表面不平整处整平,并将孔洞边缘刷平。
12.2分格条的设置每两层在楼层位置设置分格条,分格条采用粘贴法进行施工,即在保温板上用粘结剂进行粘贴,完成后面层砂浆应于分格条平齐,平整度不得超过1mm。
12.3檐口墙网格布翻包檐口墙外墙保温施工时,将耐碱网格布沿檐口墙压顶翻包至内压顶低,阴角刮平嵌入水泥砂浆内,阳角做鹰嘴,距完成面3cm处设置滴水槽,滴水槽宽度为2cm。
五.施工重点1.对门窗洞口等进行网格布反包。
2.粘贴保温板应自下而上,沿水平方向横向铺贴,每排板应错缝不小于200mm板长,板缝应紧密平齐,在墙面转角处,保温板垂直缝应犬齿交错连接,并保证墙角垂直度。
门窗洞口四角部位,根据保温板尺寸由下而上排列,局部门窗洞口部位如不能满足洞口四角整板切割要求,根据实际尺寸进行调整,确保洞口整板切割。
3.上网格布前预先把翻包网及门窗洞口部位加强网预先铺好,然后进行大面积由上而下铺设网格布,为了确保面层胶浆平整不印网,待网格布达到强度后再进行二次抹浆。
4.锚固件安装必须在岩棉板粘贴24h后进行,以保证胶粘接充分的发挥出粘接强度,其固定位置和数量应符合设计要求。
5.配置好的抹面胶浆,用不锈钢抹子均匀刮涂于岩棉板表面(厚度约1~2mm),趁其未表干,将网格布压入湿的抹面胶浆中,然后用平口批刀将其嵌入抹面胶浆中,等待其稍干可以触碰时(完成双层抹面、双层网格布),用电锤在网格布表面钻孔,安装膨胀锚栓。
直至底层抗裂砂浆充分干燥完成,开始批涂面层抗裂砂浆,要求将网格布充分覆盖,抹面胶浆总的厚度控制在≥5mm(1.5+1.5+2)为宜,压平,收光。
6. 严禁在面层胶浆完成的外保温墙面上开孔或钉钉。
六.施工验收1.检验批的划分根据建筑节能施工质量验收规程要求,相同材料、工艺和施工条件的外墙外保温工程按500~1000m2墙面面积为一个检验批。
2.材料验收及复试2.1进入现场的各种材料的品种与技术性能应符合岩棉板保温系统相关质量要求。
2.2工程现场采用的岩棉板和粘结剂等材料,进场时应对其性能进行见证取样送检复试,按每单体一整套系统检测报告。
具体检测项目如下:1)岩棉板:岩棉板的导热系数、密度、抗压强度或压缩强度、燃烧性能;2)胶粘剂:干燥状态和浸水48h拉伸粘结强度(与防水水泥砂浆)3)抹面砂浆、抗裂砂浆、界面砂浆、耐碱网格布:干燥状态和浸水48h拉伸粘结强度(与保温层)4)板材粘贴强度:拉拔强度(每个检验批3处)。
5)锚固件拉拔力检测(每个检验批3处)。
6)现场实体检测3.施工过程中隐蔽工程验收3.1岩棉板的厚度、密度应符合设计要求。
3.2岩棉板与基层墙面的粘结强度和粘结方式应符合设计要求。
3.3每块岩棉板与基层面的有效粘结面积应在50%。
3.4锚固件的数量、位置、锚固深度和拉拔力应符合设计要求。
3.5网格布铺设,压帖密实,不能有空鼓、皱褶、翘边、外露等现象,标准网布的水平、垂直方向搭接均不小于65mm。
加强网布只需做对接处理。
\4.岩棉板安装允许偏差、外保温墙面层的验收标准岩棉板安装允许偏差和检查方法外保温墙面层的允许偏差和检查方法其它关于施工质量及验收事项参见《建筑节能工程施工质量验收规程》DGJ32/J 19-2007。
