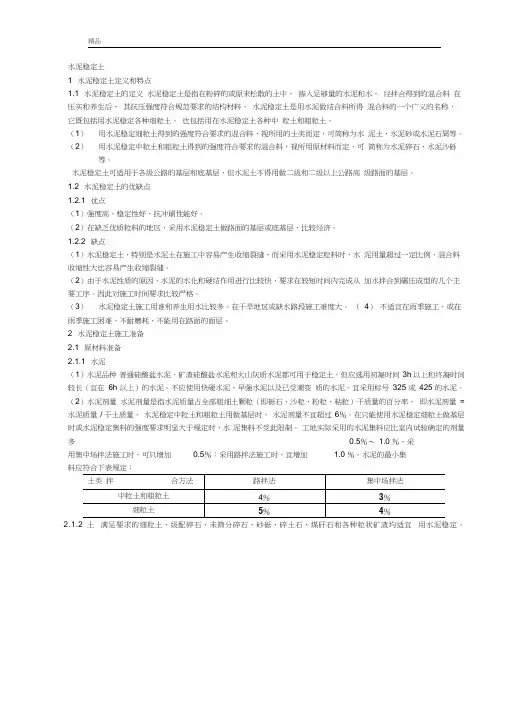

水泥稳定土1 水泥稳定土定义和特点1.1 水泥稳定土的定义水泥稳定土是指在粉碎的或原来松散的土中,掺入足够量的水泥和水,经拌合得到的混合料在压实和养生后,其抗压强度符合规范要求的结构材料。
水泥稳定土是用水泥做结合料所得混合料的一个广义的名称,它既包括用水泥稳定各种细粒土。
也包括用在水泥稳定土各种中粒土和粗粒土。
(1)用水泥稳定细粒土得到的强度符合要求的混合料,视所用的土类而定,可简称为水泥土、水泥砂或水泥石屑等。
(2)用水泥稳定中粒土和粗粒土得到的强度符合要求的混合料,视所用原材料而定,可简称为水泥碎石、水泥沙砾等。
水泥稳定土可适用于各级公路的基层和底基层,但水泥土不得用做二级和二级以上公路高级路面的基层。
1.2 水泥稳定土的优缺点1.2.1 优点(1)强度高,稳定性好、抗冲刷性能好。
(2)在缺乏优质粒料的地区,采用水泥稳定土做路面的基层或底基层,比较经济。
1.2.2 缺点(1)水泥稳定土,特别是水泥土在施工中容易产生收缩裂缝,而采用水泥稳定粒料时,水泥用量超过一定比例,混合料收缩性大也容易产生收缩裂缝。
(2)由于水泥性质的原因,水泥的水化和硬结作用进行比较快,要求在较短时间内完成从加水拌合到碾压成型的几个主要工序。
因此对施工时间要求比较严格。
(3)水泥稳定土施工用谁和养生用水比较多。
在干旱地区或缺水路段施工难度大。
(4)不适宜在雨季施工,或在雨季施工困难,不耐磨耗,不能用在路面的面层。
2 水泥稳定土施工准备2.1 原材料准备2.1.1 水泥(1)水泥品种普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质水泥都可用于稳定土,但应选用初凝时间3h 以上和终凝时间较长(宜在6h 以上)的水泥。
不应使用快硬水泥、早强水泥以及已受潮变质的水泥。
宜采用标号325 或425 的水泥。
(2)水泥剂量水泥剂量是指水泥质量占全部粗细土颗粒(即砾石、沙粒、粉粒、粘粒)干质量的百分率,即水泥剂量=水泥质量/ 干土质量。
水泥稳定中粒土和粗粒土用做基层时,水泥剂量不宜超过6%。
水泥稳定碎石基层施工技术方案一、编制依据1.浒溪线(车岗头至奉化段)改造工程(k51+300-k66+300)第二协议段两阶段施工图设计及变更设计图。
2.《公路路面基层施工技术规范》(JTJ 034-2023)二、工程概况浒溪线(车岗头至大岚段)第二协议段, 起点桩号K58+800, 终点桩号K66+300,全长7.5Km, 采用2车道2级公路标准。
基层采用5%水泥稳定碎石, 主线水泥稳定碎石厚35cm, 平交道口及接坡厚度变化。
基层重要工程量: 水泥稳定碎石15cm厚71537m2; 20cm厚71537 m2 ;调平层及接坡7625.1 m3。
计划从2023年3月23日开始施工, 5月15日前完毕所有水泥稳定碎石基层, 其中夏家岭至大岚段拟在4月5日前施工结束。
我单位拟于3月23日前完毕夏家岭至大岚段(k63+000-k66+300)路基工程, 具有基层施工条件。
水稳碎石基层实验段拟在k66+019-k66+300进行铺筑, 取得本标段水泥稳定碎石基层施工中的各项施工技术参数, 校验本施工工艺及方案的可行性和合理性, 拟定更合理的、有效的施工组织和技术方案, 为进行大规模水泥稳定碎石基层施工做准备。
三、施工准备工作1.人员准备开工前,对参与施工的全体人员(含技术员、技术工人、机械操作手)集中开会进行水泥稳定碎石基层施工技术交底, 明确岗位职责, 做到五个明确:岗位明确、职责明确、施工程序明确、操作规程明确、技术质量规定明确。
详见基层施工人员岗位职责(附表一)2.材料准备对施工路段的所用原材料, 按设计说明及《公路路面基层施工技术规范》进行实验检测。
保证进场原材料质量符合规范及设计规定, 并分仓堆放。
本标段碎石采用断面挖方产生的石方通过机械破碎产生, 水泥采用宁波科环供应的PC 32.5水泥。
开工前准备3万方碎石备用, 施工过程中继续生产碎石, 保证碎石生产满足水泥稳定碎石拌合的需要。
水泥共需要约3500T, 在施工前与厂家签订好供货协议, 保证准时供应。
