钢筋工程施工技术交底培训讲义PPT图文
- 格式:ppt
- 大小:11.98 MB
- 文档页数:22

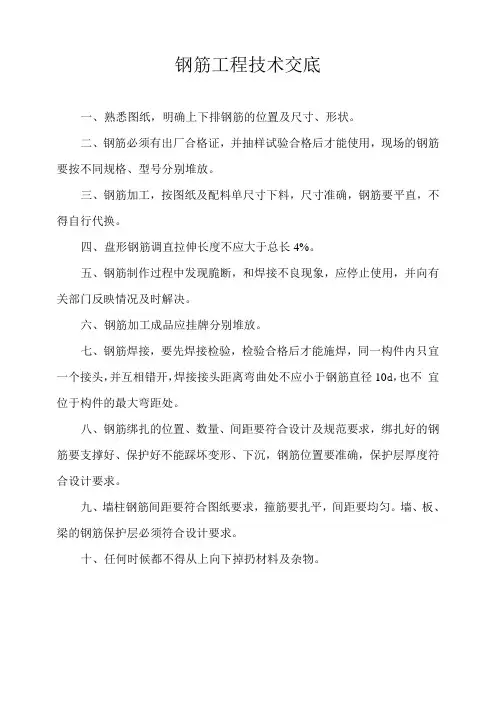

钢筋工程技术交底
一、熟悉图纸,明确上下排钢筋的位置及尺寸、形状。
二、钢筋必须有出厂合格证,并抽样试验合格后才能使用,现场的钢筋要按不同规格、型号分别堆放。
三、钢筋加工,按图纸及配料单尺寸下料,尺寸准确,钢筋要平直,不得自行代换。
四、盘形钢筋调直拉伸长度不应大于总长4%。
五、钢筋制作过程中发现脆断,和焊接不良现象,应停止使用,并向有关部门反映情况及时解决。
六、钢筋加工成品应挂牌分别堆放。
七、钢筋焊接,要先焊接检验,检验合格后才能施焊,同一构件内只宜一个接头,并互相错开,焊接接头距离弯曲处不应小于钢筋直径10d,也不 宜位于构件的最大弯距处。
八、钢筋绑扎的位置、数量、间距要符合设计及规范要求,绑扎好的钢筋要支撑好、保护好不能踩坏变形、下沉,钢筋位置要准确,保护层厚度符合设计要求。
九、墙柱钢筋间距要符合图纸要求,箍筋要扎平,间距要均匀。墙、板、梁的钢筋保护层必须符合设计要求。
十、任何时候都不得从上向下掉扔材料及杂物。

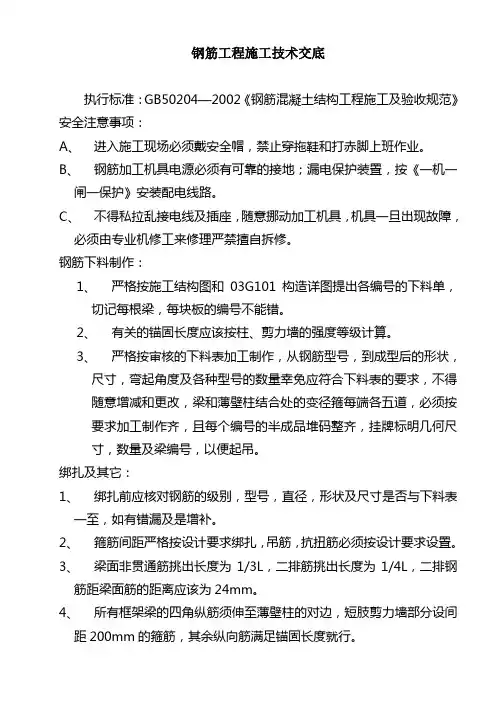

钢筋工程施工技术交底
执行标准:GB50204—2002《钢筋混凝土结构工程施工及验收规范》
安全注意事项:
A、 进入施工现场必须戴安全帽,禁止穿拖鞋和打赤脚上班作业。
B、 钢筋加工机具电源必须有可靠的接地;漏电保护装臵,按《一机一闸一保护》安装配电线路。
C、 不得私拉乱接电线及插座,随意挪动加工机具,机具一旦出现故障,必须由专业机修工来修理严禁擅自拆修。
钢筋下料制作:
1、 严格按施工结构图和03G101构造详图提出各编号的下料单,切记每根梁,每块板的编号不能错。
2、 有关的锚固长度应该按柱、剪力墙的强度等级计算。
3、 严格按审核的下料表加工制作,从钢筋型号,到成型后的形状,尺寸,弯起角度及各种型号的数量幸免应符合下料表的要求,不得随意增减和更改,梁和薄壁柱结合处的变径箍每端各五道,必须按要求加工制作齐,且每个编号的半成品堆码整齐,挂牌标明几何尺寸,数量及梁编号,以便起吊。
绑扎及其它:
1、 绑扎前应核对钢筋的级别,型号,直径,形状及尺寸是否与下料表一至,如有错漏及是增补。
2、 箍筋间距严格按设计要求绑扎,吊筋,抗扭筋必须按设计要求设臵。
3、 梁面非贯通筋挑出长度为1/3L,二排筋挑出长度为1/4L,二排钢筋距梁面筋的距离应该为24mm。
4、 所有框架梁的四角纵筋须伸至薄壁柱的对边,短肢剪力墙部分设间距200mm的箍筋,其余纵向筋满足锚固长度就行。 5、 圆弧型梁绑扎好的骨架应位于梁底模的中心线上,只有这样才能保证两侧的保护层厚度一致。
6、 薄壁柱的暗柱拉钩和短肢剪力墙中的拉钩应严格按设计要求设臵并绑扎,柱箍筋和短肢剪力墙的水平筋应设计要求的间距绑扎,应横平竖直。
7、 绑扎好一根薄壁柱后,应将垫块挂好,班组自检一遍,再报质检员检查验收。
8、 板底钢筋应该按设计间距绑扎,边上第一根筋距梁钢筋50mm,200mm宽的梁板底筋伸过中线,100mm宽的梁伸至对边留保护层,绑扎好后的板底筋应横平、竖直。
一、钢筋机械的使用安全(1)进入现场的钢筋机械在使用前,必须经项目部机械管理员检查验收,合格后方可使用,并在机械旁挂牌注明安全操作规定。(2)钢筋机械必须设置在平整、坚实的场地上,设置机棚和排水沟,防雨、防水浸泡。焊机必须接地,焊工操作时,必须穿戴防护衣具,以保证操作人员安全;(3)钢筋加工机械要设专人维护维修,定期检查各种机械的零部件;特别是易损部件,出现有磨损的必须更换。现场加工的成品、半成品堆放整齐。(4)钢筋加工机械处必须设置足够的照明,保证操作人员在光线较好的环境下操作。在进行加工材料时,弯曲机、切断机等严禁一次超量上机作业。(5)调直机:钢筋拉直圆盘条时,必须用专用卡具,两端设挡板(或挡栏),沿线须设围栏禁止人员通行。(6)切断机:切断钢筋时,要待机械运转正常后,方准作业。活动刀片前进时禁止送料,并在机械旁设置放料台。机械运转时严禁直接用手靠近刀口附近清料,且严禁将手靠近机械传动部件上。(7)砂轮机:1)打磨钢筋的砂轮机在使用前应经安全部门检验合格后方可投入使用。开机检查砂轮罩、砂轮片是否完好,旋转方向是否正确;对有裂纹的砂轮严禁使用;2)操作人员必须站在砂轮片运转切线方向的旁侧;3)用砂轮片切割时压力不宜过大,切割件固定必须牢固。切忌使用劣质砂轮片。使用手持砂轮机时,要佩带绝缘手套及防护墨镜。(8)直螺纹滚丝机:1)参加钢筋直螺纹连接施工的人员必须经培训、考核后持证上岗,不许经常更换操作人员;2)不准硬拉电线或高压油管;3)高压油管不能打死弯;4)设备电源线要及时用绝缘钩和缆线用支架挂好,严禁随意铺设、拖地或在钢筋中铺设;5)设备在作业面转动或移位时应切断电源。现场补充交底:1、现场禁止吸烟,可以到指定的吸烟处吸烟2、禁止饮酒后作业3、禁止穿短裤、拖鞋、赤膊等进行上岗作业4、临边防护禁止私自拆除,如需拆除需通知当班班组长,上报至项目部,经项目部同意后方可进行拆除作业5、材料堆放禁止超出1.2M高度,及集中堆载6、零星材料需进行装料斗吊运,防止造成物体打击,料斗装载禁止超出料斗高度7、长短不一的材料禁止混吊8、机械定人定机,非操作工人员禁止操作机械设备9、切断短料时,手握一端的长度不得小于40cm,靠近刀片的手与刀片之间的距离应保持15cm以上。如手握一端小于40cm时,必须用套管压住钢筋短头,以防剪切时翘起而打伤人。10、机械运转中严禁用手直接清除刀口附近的断头和杂物。机械的周围非操作人员不准停留。11、发现机械运转不正常、有异声或刀片歪斜等情况,应立即停机,拉闸断电,报请机修人员检修,不得擅自检修。12、作业后应拉闸切断电源,锁好电箱。13、存在安全隐患禁止冒险作业,上报至当班班组长,如管理人员进行违章指挥,有权力拒绝并上报至项目部领导14、非紧急情况禁止挪用消防设施交底人签字: 监理签字: 安全员:日期:年 月 日接受人(全员)签字:工程名称分部分项 工程钢筋制作工种钢筋班组钢筋工程安全技术交底施工单位:
陕西省省级机关西号巷1#楼工程
主楼地下室及地下车库钢筋分项工程技术交底
一、 施工准备
(一) 作业条件
1、 据设计图纸要求的规格尺寸,选择适当的进料长度,以免浪费,并把钢筋加工成型。
2、 钢筋表面的铁锈在绑扎前清除干净;网片几何尺寸、规格及焊接质量检验合格后方可使用。
3、 弹好墙身、洞口线,并将施工缝处的松散混凝土剔凿干净。
4、 电渣压力焊及闪光对焊工人应经内部培训,并在班前焊试件,试验合格,才能持证上岗。
5、 购置塑料卡作保护层。
(二) 材质要求
钢筋具有出厂质量证明书并经复试检验合格。
(三) 施工机具
钢筋钩子、撬棍、网筋板子、绑扎架、钢丝刷子、石笔、墨斗、尺子等。
二、 质量要求
(一) 钢筋工程
1、 钢筋原材料及钢筋加工工程
质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定
。
项 序 检查项目 允许偏差或允许值
主控项目 1 力学性能检验 第5.2.1条
2 抗震用钢筋强度实测值 第5.2.2条
3 化学成分等专项检验 第5.2.3条
4 受力钢筋的弯钩和弯折 第5.3.1条
5 箍筋弯钩形式 第5.3.1条
一般项目 1 外观质量 第5.2.4条
2 钢筋调直 第5.3.3条
3 钢筋加工的形状、尺寸 ± 10mm
±20mm
±5mm
2、 钢筋安装工程
质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
陕西省省级机关西号巷1#楼工程
项 序 检查项目 允许偏差或允许值
主控项目 1 纵向受力钢筋的连接方式 第5.4.1条
2 机械连接和焊接接头的力学性能 第5.4.2条
3 受力钢筋的品种、级别和数量 第5.5.1条
一
般
项
目 1 接头位置和数量 第5.4.3条
2 焊接的外观质量 第5.4.4条
3 焊接的接头面积百分率 第5.4.5条
