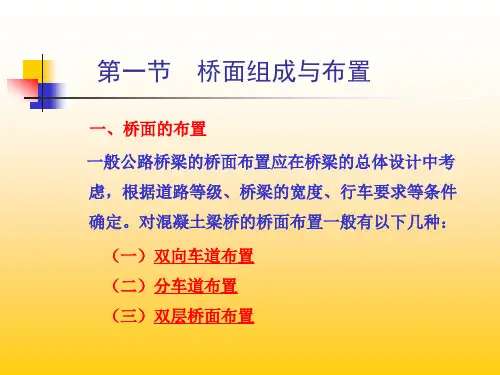

第五讲桥面组成和布置与桥面铺装
- 格式:ppt
- 大小:5.45 MB
- 文档页数:23


桥面铺装施工方法一、施工工艺流程凿除浮碴、清洗梁板顶面→精确放样→绑扎钢筋→安装模板→浇筑混凝土→刷毛→养生二、施工方法和施工要点1、凿除浮碴、清洗桥面桥面铺装混凝土施工前,对梁板顶面进行全面测量,以确保铺装层混凝土的设计厚度,凿除浮碴、浮浆,清除泥土、石粉等杂物,并用高压水冲洗干净。
使用铁刷清除预埋筋铁锈,并对钢筋进行调直处理。
2、精确放样与高程控制对所使用的高程控制点与附近的高程点进行联测,以保证桥面铺装混凝土标高的准确性和桥面铺装的厚度。
为了施工方便,在每个桥台上引出1个高程控制点。
用全站仪在每个桥台上设2个中线控制点。
根据中线控制点准确放出桥面铺装混凝土和钢筋的平面位置,弹出墨线。
根据设计标高,每5m测量一点,测出各点梁板的标高,计算铺装层厚度。
3、钢筋绑扎(1)梁板顶面清洗干净后按设计图纸要求确定钢筋轮廓,弹出墨线,将钢筋加工厂加工好的钢筋运至现场绑扎、焊接。
确保钢筋的纵横间距正确无误,然后按照所弹网线分布桥面铺装层钢筋,钢筋搭接采用双面焊,纵横钢筋之间采用22号铅丝全扣绑扎,根据设计文件纵横钢筋按横钢筋在上,纵钢筋在下的方式布置。
(2)钢筋网上部净保护层厚度不小于2cm。
按1m×1m规格垫制Ф30㎜×35㎜砼保护层,铺设桥面钢筋网时,梁板露出钢筋和桥面钢筋网间焊接,使其连接牢固,形成整体;钢筋网中的钢筋连接采用焊接及绑扎方式连接,其中焊接面积不少于50%。
3、安装模板桥面铺装模板采用组合钢模板,外用方木背楞捆绑调直支撑在伸缩缝预埋钢筋上。
保证模板线型平顺、顶面与混凝土设计标高平齐。
模板接缝采用双面胶条粘贴,以防止漏浆。
4、浇筑混凝土(1)在浇筑前,桥面先洒水湿润,若接缝或桥面有残渣,则用高压水冲洗干净。
(2)砼由汽车吊吊到桥上,从低端开始全桥整幅(横桥向)向另一端推进浇筑。
(3)根据混凝土吊斗的容积均匀布料,短距离人工输料摊平。
先用平板振捣器进行预振,控制提浆时间,大致找平,然后用振捣梁顺桥向从一端向另一端振捣找平,振动梁为槽钢焊接的桁架式结构,使其有足够的强度和刚度,并铺设运行轨道,振动梁上设两个高频振动器。
