案例分析题一
【2014年考题】 某办公楼工程,地下2层,地上10层,总建筑面积27 000
m2 ,现浇钢筋混凝土框架结构,建设单位与施工总承包单位签订了施工总承包合同,双方约定工期为20个月,建设单位供应部分主要材料。
在合同履行过程中,发生了下列事件:
事件1:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(图1-1),该计划通过了监理工程师的审查和确认。
图1-1 施工总进度计划网络图(时间单位:月)
事件2:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月,设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请(表1-1),索赔内容和数量经监理工程师审查符合实际情况。
表1-1 费用索赔申请一览表
事件3:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后3个月;部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后1个月,在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后1个月。施工总承包单位就工作K、工作H、工作F工期拖后分别提出了工期索赔。
事件4:施工总承包单位根据材料清单采购了一批装饰装修材料,经计算分析,各种材料价款占该批材料价款及累计百分比见表1-2。
表1-2 各种装饰装修材料占该批材料价款的累计百分比一览表
问题
1. 事件1中,施工总承包单位应重点控制哪条线路(以网络图节点表示)?
2. 事件2中,费用索赔申请一览表中有哪些不妥之处?分别说明理由。
3. 事件3中,分别分析工作K、工作H、工作F的总时差,并判断其进度偏差对施工总工期的影响。分别判断是施工总承包单位就工作K、工作H、工作F工期拖后提出的工期索赔是否成立?
4. 事件4中,根据“ABC分类法”,分别指出重点管理材料名称(A类材料)和次要管理材料名称(B类材料)。
20l1年11月 第l7卷第4期 安庆师范学院学报(自然科学版)
Journal of Anqing Teachers College(Natural Science Ed ̄on) Nov.2Oll Vo1.17 NO.4
成倍节拍流水施工研究
宋文学
(安徽水利水电职业技术学院建筑-E程系,安徽合肥231603)
摘要:根据成倍节拍流水施工方式的特点以及流水施工方式的划分依据,将成倍节拍流水施工独立划分为一种 流水施工方式,并指出了成倍节拍流水施工的实现条件以及与全等节拍流水施工方式的异同。成倍节拍流水施工方式, 在形式上与全等节拍流水施工方式相同,但在组织作业时,与全等节拍流水施工方式不同的是其施工队数目不等于施工 过程数。 关键词:流水施工;成倍节拍流水施工;连续;理论 中圈分类号:TU721 .3 文献标识码:A 文章编号:1007—4260(2011)o4—0063—04
0引 言 流水施工又叫流水作业,是产品生产过程中科学理想的组织方法…。组织流水施工可以采用很多
方式,成倍节拍流水施工方式是其中的一种。组织成倍节拍流水施工方式的思路是通过增加人手或班
制(台班)将流水节拍由大变小,以便于充分利用工作面、保证施工队伍作业连续,从而缩短作业时间及
工期。就目前的情况来分析,很多书刊关于成倍节拍流水施工的介绍,存在不合理乃至错误的现象。本 文全面地分析了成倍节拍流水施工的基本原理,用实例揭示了其实质,从根本上解决了普遍存在的不合
理现象。
1基本知识 流水施工与一般工业流水生产线作业方式的原理相似:它强调各专业施工队的作业要连续,工作面
上尽可能不停歇,时空关系处理要恰当。因此,流水施工大大缩短了作业时间,提高了生产效率,生产周
期(工期)较为合理,从而降低了生产成本,提高了经济效益。 流水施工优点很多,但组织流水施工应需具备以下条件:
(1)有多个施工段 和工厂流水生产线生产大批量产品一样,建筑工程流水施工也须具备批量产品,倘若只是建造1幢 建筑物,如何实现批量产品呢?这时需要将单件产品(如基础挖土)在平面上或空间上划分为若干个体

流水施工横道图绘制及案例分析讲解总工期=总施工步距 + 最后一个施工过程总工期 + 间歇时间 + 搭接时间
无节奏流水施工(应用最普遍) 时间 施工过程12345678910111213141516171819
挖土方
混凝土垫层3天
砌砖2天
抹灰4天
面层铺贴2天 +1天间歇
无节奏流水施工的特点:1、各施工过程及其在各段上的流水节拍通常不同 2、相邻专业队 间流水步距可能不等 3、专业工作队数
目等于施工过程数目 4、相邻施工段间可能有间歇时间。
异步距成倍节拍流水施工
时间 施工
过程12345678910111213141516171819
挖土方
混凝土垫层2天
砌砖2天 +1天间歇
抹灰2天
面层铺贴队12天
队22天
异步距成倍节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量可能大于施工过程数 3、不同施
工过程的流水步距不尽相同 4、相邻施工段有间歇时间等步距成倍节拍流水施工 时间 施工
过程12345678910111213141516171819
挖土方
混凝土垫层2天
砌砖2天
抹灰2天
面层铺贴队12天
队22天
等步距成倍节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量可能大于施工过程数 3、不同施
工过程的流水步距相同 4、相邻施工段无间歇时间
固定节拍流水施工
时间 施工
过程12345678910111213141516171819
挖土方
混凝土垫层2天
砌砖2天
抹灰2天
面层铺贴2天
固定节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量等于施工过程数 3、不同施工过程的流
水步距相同 4、相邻施工段无间歇时间
-生命不息-
-奋斗不上- 1 (2)成倍节拍流水施工
①特点如下:
a.同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系。
b.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
c.专业施工队数大于施工过程数,即有的施工过程只成立一个专业施工队,而对于流水节拍大的施工过程,可按其倍数增加相应专业施工队数目。
d.各个专业施工队在施工段上能够连续作业,施工段之间没有空闲时间。
②计划工期=(m+n-1)k

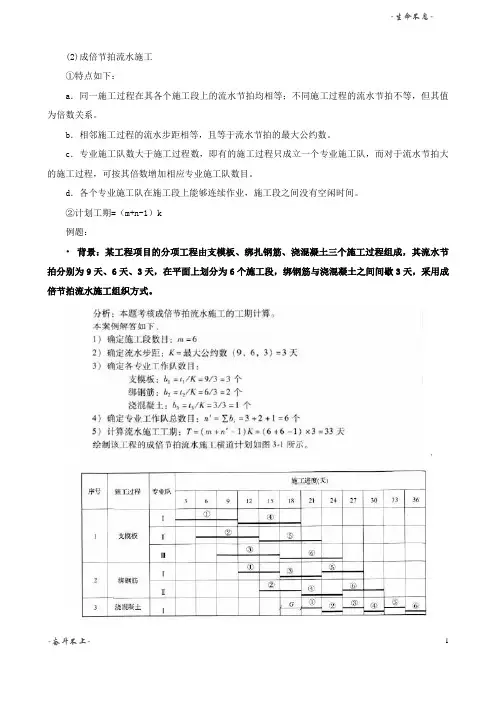

例题:
• 背景:某工程项目的分项工程由支模板、绑扎钢筋、浇混凝土三个施工过程组成,其流水节拍分别为9天、6天、3天,在平面上划分为6个施工段,绑钢筋与浇混凝土之间间歇3天,采用成倍节拍流水施工组织方式。
-生命不息-
-奋斗不上- 2 (3)分别流水施工
特点如下:
a.同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,其值不为倍数关系;
b.专业施工队数等于施工过程数,即一个施工过程成立一个专业施工队;
c.相邻施工过程的流水步距是一个变数。
(4)无节拍流水施工
累加数列错位相减取大差法
例题:某工程有四个施工过程,每一施工过程划分为四个施工段,各施工过程在各施工段上的流水节拍见下表,求流水步距:
-生命不息-
-奋斗不上- 3
计算工期=(2+2+4+3)+(6+3+6)
3.流水施工的表达方式
流水施工的表达方式主要有横道图、垂直图和网络图。
例题:
流水施工方式是施工中常采用的方式,因为( )。
A.它的工期最短
B.现场组织、管理简单
C.能够实现专业队连续施工
D.单位时间投入劳动力、资源量最少
C
