加快成倍节拍流水施工作业题
- 格式:doc
- 大小:23.50 KB
- 文档页数:1
流水施工习题测验(答案)【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)流水施工总复习(答案)一、单项选择题1.某根底工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( B )天。
A. 55B. 11C. 8D. 652.某根底工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,那么流水步距与流水施工工期分别为( A )天。
A. 5和17B. 5和19C. 4和16D. 4和263.某根底混凝土浇筑所需要劳动量为1200个工日,可分为劳动量相等的3个施工段组织流水施工,每天采用二班制,每段投入的人工数为40个工日,其流水节拍值为( D )天。
A. 15B. 10C. 8D. 54.将一般的成倍节拍流水施工改变为加快的成倍节拍流水施工时,所采取的措施是( C )。
A.重新划分施工过程数B.改变流水节拍值C.增加专业工作队数D.重新划分施工段5.考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式。
其中,有利于资源供给的施工组织方式是( C )。
A.依次施工和平行施工B.平行施工和流水施工C.依次施工和流水施工D.平行施工和搭接施工6.组织流水施工时,流水步距是指( C )。
A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间7.在以下施工组织方式中,不能实现工作队专业化施工的组织方式是( C )。
A.依次施工和流水施工B.平行施工和流水施工C.依次施工和平行施工D.平行施工和搭接施工8.组织建设工程依次施工时,其特点包括( B )。
A.每个专业队在各段依次连续施工B.每个专业队无法按施工顺序要求连续施工C.各施工段同时开展相同专业的施工D.同一时间段内各施工段均能充分利用工作面9.根底工程划分4个施工过程〔挖基槽、作垫层、混凝土浇筑、回填土〕在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水施工工期为( C )天。
第三章流水施工原理一、单项选择题1.流水作业是施工现场控制施工进度的一种经济效益很好的方法, 相比之下在施工现场应用最普遍的流水形式是( A) 。
A. 非节奏流水B. 加快成倍节拍流水C. 固定节拍流水D. 一般成倍节拍流水2. 流水施工组织方式是施工中常采用的方式, 因为(C) 。
A. 它的工期最短B. 现场组织、管理简单C. 能够实现专业工作队连续施工D. 单位时间投入劳动力、资源量最少3. 在组织流水施工时,( B) 称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间C. 某施工专业队在单位时间内完成的工程量D. 某施工专业队在某一施工段进行施工的活动空间4. 下面所表示流水施工参数正确的一组是(A ) 。
A. 施工过程数、施工段数、流水节拍、流水步距B. 施工队数、流水步距、流水节拍、施工段数C. 搭接时间、工作面、流水节拍、施工工期D. 搭接时间、间歇时间、施工队数、流水节拍5. 在组织施工的方式中, 占用工期最长的组织方式是(A) 施工。
A. 依次B. 平行C. 流水D. 搭接6. 每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指(C〉。
A. 流水强度B. 时间定额C. 流水节拍D. 流水步距7. 某专业工种所必须具备的活动空间指的是流水施工空间参数中的(B〉。
A. 施工过程B. 工作面C. 施工段D. 施工层8. 有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的(B)都各自相等。
A. 流水强度B. 流水节拍C. 流水步距D. 工作队组数9.固定节拍流水施工属于(B )。
A. 无节奏流水施工B. 异节奏流水施工C. 等节奏流水施工D. 异步距流水施工10. 在流水施工中, 不同施工过程在同一施工段上流水节拍之间成比例关系, 这种流水施工称为(B) 。
A. 等节奏流水施工B. 等步距异节奏流水施工C. 异步距异节奏流水施工D. 无节奏流水施工11. 某二层现浇钢筋混凝土建筑结构的施工,其主体工程由支模板、绑钢筋和浇混凝土3 个施工过程组成,每个施工过程在施工段上的延续时间均为5 天, 划分为3 个施工段,则总工期为( B ) 天。

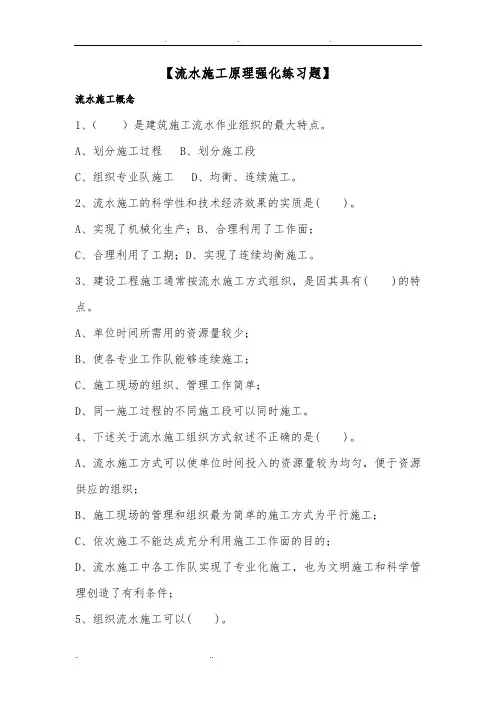

【流水施工原理强化练习题】流水施工概念1、()是建筑施工流水作业组织的最大特点。
A、划分施工过程B、划分施工段C、组织专业队施工D、均衡、连续施工。
2、流水施工的科学性和技术经济效果的实质是( )。
A、实现了机械化生产;B、合理利用了工作面;C、合理利用了工期;D、实现了连续均衡施工。
3、建设工程施工通常按流水施工方式组织,是因其具有( )的特点。
A、单位时间内所需用的资源量较少;B、使各专业工作队能够连续施工;C、施工现场的组织、管理工作简单;D、同一施工过程的不同施工段可以同时施工。
4、下述关于流水施工组织方式叙述不正确的是( )。
A、流水施工方式可以使单位时间内投入的资源量较为均匀,便于资源供应的组织;B、施工现场的管理和组织最为简单的施工方式为平行施工;C、依次施工不能达成充分利用施工工作面的目的;D、流水施工中各工作队实现了专业化施工,也为文明施工和科学管理创造了有利条件;5、组织流水施工可以( )。
A、实现均衡有节奏施工;B、节省工作时间;C、节约工日数;D、提高劳动生产率;E、节约材料。
流水施工参数1、流水施工的施工过程数属于( )。
A、技术参数;B、时间参数;C、工艺参数;D、空间参数。
2、组织流水作业时一组流水中施工过程的个数,应归属于( )。
A、工艺参数;B、空间参数;C、流水节拍;D、流水步距。
3、划分施工段的目的是( )。
A、便于明确责任保证工程质量;B、有利于计算持续时间;C、便于组织专业队;D、使施工对象形成批量。
4、组织流水施工时,划分施工段的最根本目的是( )。
A.由于施工工艺的要求;B.可增加更多的专业工作队;C.提供工艺或组织间歇时间;D.使各专业队在不同施下段进行流水施工;5、为了使流水施工组织中施工段的划分更加科学合理,通常应使施工段数( )。
A、与流水节拍相等;B、大于或等于施工过程数;C、小于或等于施工队数;D、小于流水节拍。
6、流水施工的工期,当施工段数增加时,则其相应( )。
1、流水施工的类型1.等节奏流水——流水节拍是一个常数[解] (1)m =8,n =2,t =4;(2)K =t =4(流水步距=流水节拍) (3)(4)画出进度计划表:[一般用横道图表示] 2.异节奏流水(成倍节奏流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。
一般成倍数,可以组成加快成倍节拍流水施工。
注意:加快成倍节拍流水施工,其工作队组数多于施工过程数。
例:某建筑群共有4栋相同的装配式住宅楼工程,一栋楼的施工时间见表 问题:组织本工程的成倍节奏流水施工,绘制流水施工图并计算工期. [解] 本工程的4栋可作为4段.以5d 为流水步距,组织的作业队数: (1)m=4,t 基础=5,t 结构=10,t 装修=10,t 室外=5 (2)确定流水步距,K =流水节拍的最大公约数,K =5 (3)确定各施工过程需要的作业队组数, (4)3.无节奏性流水:流水节拍没有规律。
组织的原则是使施工队连续施工。
(工作面可能有空闲) 流水步距的确定方法:累加数列,错位相减,取大差。
背景:某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。
按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d ,才能进入下道工序.为尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前ld 提前插入施工。
各施工段的流水节拍问题:(1)简述无节奏流水施工的特点。
(2)该工程应采用何种的流水施工模式。
(3)计算各施工过程间的流水步距和总工期。
(4)试编制该工程流水施工计划图。
答:(1)无节奏流水施工的特点是:1)各个施工过程在各个施工段上的流水节拍通常不相等。
2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不相等。
3)每个专业工作队都能够连续作业,施工段可能有间歇时间.4)专业工作队数目等于施工过程数目。
(2)根据工程特点,该工程只能组织无节奏流水施工。
施工流水的专题学习(注册建造师考试专题讲解)流水施工流水施工为工程项目组织实施的一种管理形式,就是由固定组织的工人在若干个工作性质相同的施工环境中依次连续地工作的一种施工组织方法。
当然,工程施工中,除了流水施工,还可以采用依次施工(亦称顺序施工法)、平行施工两种组织方式。
对于相同的施工对象,当采用不同的作业组织方法时,其效果也各不相同。
一、依次施工(亦称顺序施工法)、平行施工、流水施工简介举例说明:施工参数如下表所示:1、依次施工(顺序施工法):各个进度上只有一个工作队在施工,人数少,好管理,花钱少,但是工期太长。
2、平行施工:各个进度上都是多个施工队一起干,工期短,但是成本高。
3、流水施工:既有依次施工的优点,也有平行施工的优点。
工期合理,成本合理,而且各个工序之间资源调动比较适合管理,工序之间有搭接,可以增加工作效率。
【注意】实际施工中三种方法都存在,项目部根据自身情况选择相应的施工方法,但最常用的是流水施工,考试重点研究的也是流水施工。
二、几个计算参数①施工过程(n):(也叫:工作、工序)比如上图的基础工程、主体工程、防水工程、装修工程,例如挖土、垫层、土方回填;例如绑钢筋、支模板、浇混凝土等等。
②施工段(m):从空间而言划分的若干区段,例如一个小区的一栋楼、两栋楼、三栋楼(每栋楼都是一个施工段);如果只有一栋楼,那么每一层也可以划分为一个施工段;如果划分的更细一点,那么每一个结构大梁也可以作为一个施工段(一号梁、二号梁、三号梁),具体的施工过程就是绑钢筋、支模板、浇混凝土。
③流水节拍(t):某一施工过程在某一施工段上的持续时间。
④流水步距(K):相邻施工过程陆续投入工作的时间间隔。
⑤工期(T):各个施工过程在各个施工段上完成的最终的时间。
一般前三个参数题目都会直接给出,后两个参数需要求解。
三、流水施工方法分类1、流水施工分类可分为等节奏、异节奏、无节奏,其中异节奏可分为:异步距异节拍、等步距异节拍(成倍节拍流水)。

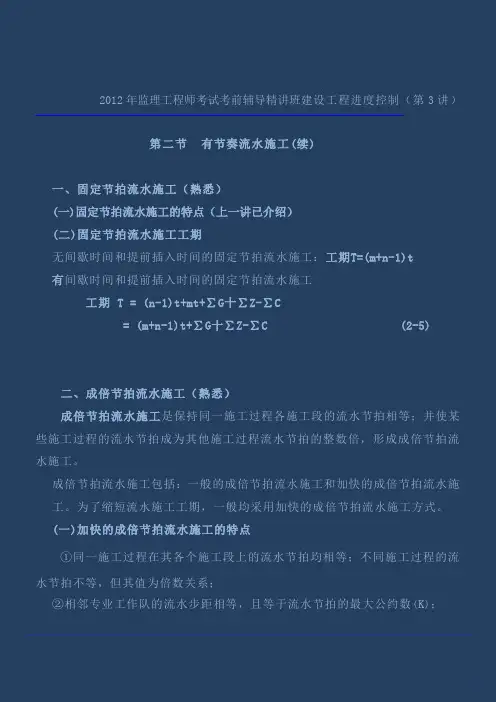

2012年监理工程师考试考前辅导精讲班建设工程进度控制(第3讲)第二节有节奏流水施工(续)一、固定节拍流水施工(熟悉)(一)固定节拍流水施工的特点(上一讲已介绍)(二)固定节拍流水施工工期无间歇时间和提前插入时间的固定节拍流水施工:工期T=(m+n-1)t有间歇时间和提前插入时间的固定节拍流水施工工期 T = (n-1)t+mt+∑G十∑Z-∑C= (m+n-1)t+∑G十∑Z-∑C (2-5)二、成倍节拍流水施工(熟悉)成倍节拍流水施工是保持同一施工过程各施工段的流水节拍相等;并使某些施工过程的流水节拍成为其他施工过程流水节拍的整数倍,形成成倍节拍流水施工。
成倍节拍流水施工包括:一般的成倍节拍流水施工和加快的成倍节拍流水施工。
为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。
(一)加快的成倍节拍流水施工的特点①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;②相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K);③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
(二)加快的成倍节拍流水施工工期加快的成倍节拍流水施工工期T可按下式计算:T= (m + n’-1)K+∑G+∑Z-∑C (2-6) 式中n’——专业工作队数目,其余符号如前所述。
例如,某分部工程划分为6个施工段;3个施工过程,流水节拍分别为:3天、2天、1天。
组织加快的成倍节拍流水施工,计算流水施工工期。
加快成倍流水施工计划如图2-7所示。
施工过程数目n=3;专业工作队数目n’=6;施工段数目m=6;流水步距K=1;组织间歇Z=0;工艺间歇G=0;提前插入时间C=0。
流水施工工期为:T= (m + n’-1)t+∑G+∑Z-∑C=(6+6-1)×1 +0 +0 -0=11天;(三)成倍节拍流水施工示例某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。

2022-2023年一级造价师《建设工程造价管理》预测试题(答案解析)全文为Word可编辑,若为PDF皆为盗版,请谨慎购买!第壹卷一.综合考点题库(共50题)1.《招标投标法》规定,评标委员会应当按照招标文件确定的评标标准和方法,对投标文件进行评审和比较,中标人的投标应当符合以下那些条件()。
A.满足招标文件中规定的各项综合评价标准的最低要求B.最大限度地满足招标文件中规定的各项综合评价标准C.满足招标文件各项要求,并且报价最低D.满足招标文件各项要求,并且经评审后的投标价格最低E.满足招标文件各项要求,并且经评审后的投标价格最高正确答案:B、D本题解析:本题考查的是开标、评标与中标。
中标人的投标应当符合下列条件之一:能够最大限度地满足招标文件中规定的各项综合评价标准;能够满足招标文件的实质性要求,并且经评审的投标价格最低。
但是,投标价格低于成本的除外。
2.根据《工程造价咨询企业管理办法》,工程造价咨询企业设立分支机构的,在分支机构中的注册造价工程师人数应不少于()人。
A.3B.4C.5D.6正确答案:A本题解析:考点:工程造价咨询管理。
工程造价咨询企业设立分支机构的,在分支机构中的注册造价工程师人数应不少于 3 人。
3.工程网络计划的工期优化是通过(),使计算工期满足要求工期。
A.改变关键工作之间的逻辑关系B.将关键工作压缩成非关键工作C.压缩直接费最小的工作的持续时间D.压缩关键工作的持续时间正确答案:D本题解析:工期优化一般通过压缩关键工作的持续时间来进行。
4.建筑工程一切险的保险项目包括物资损失部分、第三者责任及附加险三部分,其中物质损失部分不应当包括()。
A.业主提供的物料及项目B.施工用的机器、设备、装置C.工地内现成的建筑物D.建筑工程的技术资料正确答案:D本题解析:本题考查的是建筑工程一切险。
货币、票证、有价证券、文件、账簿、图表、技术资料,领有公共运输执照的车辆、船舶以及其他无法鉴定价值的财产,不能作为建筑工程一切险的保险项目。
. . . .. .. 【流水施工原理强化练习题】 流水施工概念 1、( )是建筑施工流水作业组织的最大特点。 A、划分施工过程 B、划分施工段 C、组织专业队施工 D、均衡、连续施工。 2、流水施工的科学性和技术经济效果的实质是( )。 A、实现了机械化生产;B、合理利用了工作面; C、合理利用了工期;D、实现了连续均衡施工。 3、建设工程施工通常按流水施工方式组织,是因其具有( )的特点。 A、单位时间所需用的资源量较少; B、使各专业工作队能够连续施工; C、施工现场的组织、管理工作简单; D、同一施工过程的不同施工段可以同时施工。 4、下述关于流水施工组织方式叙述不正确的是( )。 A、流水施工方式可以使单位时间投入的资源量较为均匀,便于资源供应的组织; B、施工现场的管理和组织最为简单的施工方式为平行施工; C、依次施工不能达成充分利用施工工作面的目的; D、流水施工中各工作队实现了专业化施工,也为文明施工和科学管理创造了有利条件; 5、组织流水施工可以( )。 . . . .. .. A、实现均衡有节奏施工;B、节省工作时间;C、节约工日数;D、提高劳动生产率;E、节约材料。 流水施工参数 1、流水施工的施工过程数属于( )。 A、技术参数;B、时间参数;C、工艺参数;D、空间参数。 2、组织流水作业时一组流水中施工过程的个数,应归属于( )。 A、工艺参数;B、空间参数;C、流水节拍;D、流水步距。 3、划分施工段的目的是( )。 A、便于明确责任保证工程质量; B、有利于计算持续时间; C、便于组织专业队; D、使施工对象形成批量。 4、组织流水施工时,划分施工段的最根本目的是( )。 A.由于施工工艺的要求; B.可增加更多的专业工作队; C.提供工艺或组织间歇时间; D.使各专业队在不同施下段进行流水施工; 5、为了使流水施工组织中施工段的划分更加科学合理,通常应使施工段数( )。 A、与流水节拍相等;B、大于或等于施工过程数;C、小于或等于施工队数;D、小于流水节拍。 6、流水施工的工期,当施工段数增加时,则其相应( )。 . . . .. .. A、减少;B、增加;C、无变化;D、施工过程增加。 7、流水节拍是指一个专业队( )。 A、整个工作的持续时间; B、在一个施工段上的持续时间; C、最短的持续工作时间; D、转入下一施工段的间隔时间。 8、以下关于“流水节拍”的概念,叙述正确的是( )。 A、流水节拍是一个专业队的作业时间; B、流水节拍是一个施工段的持续时间; C、流水节拍指一个专业队在某施工段上的作业时间; D、流水节拍是一个专业队的流水时间。 9、以下关于“流水节拍”,叙述正确的是( )。 A、单体工程划分的施工区的个数; B、一组流水中施工过程的个数; C、一个专业队在某施工段上的作业时间; D、两个相邻工作队的最小时间间隔。 10、专业工作队在一个施工段上的施工作业时间称为( )。 A、工期;B、流水步距;C、自由时差;D、流水节拍。 11、流水步距属于( )。 A、工艺参数;B、空间参数;C、时间参数;D、流水参数。 12、对确定流水步距没有影响的是( )。 A、技术间歇;B、组织间歇;C、流水节拍;D、施工过程数。 . . . .. .. 13、如果在施工中存在技术间歇,将导致工期( )。 A、不变;B、延长;C、缩短;D、无规律变化。 14.流水强度不取决于以下( )参数。 A.资源量 B.资源种类 C.产量定额 D.工程量
【关键字】精品第二章流水施工原理考纲要求了解:组织施工的方式及其特点。
熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法。
掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。
高频考点一、三种施工组织方式的特点(了解P17~P18)1.建设工程施工通常按流水施工方式组织,是因其具有()的特点。
(应试指南P17[例2·单选题])A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单D.同一施工过程的不同施工段可以同时施工『正确答案』B『答案解析』本题考查流水施工的特点。
流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。
选项A为依次施工的特点,流水施工资源量较为均衡;选项C为依次施工的特点;选项D为平行施工的特点。
2.建设工程流水施工方式的特点之一是()。
(2010、2009、2008年)A.单位时间内投入的劳动力较少B.专业工作队能够连续施工C.能够充分地利用工作面进行施工D.施工现场的组织管理比较简单『正确答案』B『答案解析』参见教材P18。
3.建设工程平行施工的特点包括()。
(2011、2007、2006、2005年)A.可以充分利用工作面进行施工B.单位时间内投入的资源量较少C.施工现场的组织管理比较简单D.劳动力及施工机具等资源无法均衡使用E.各专业工作队能够连续作业『正确答案』AD『答案解析』参见教材P18。
4.建设工程组织依次施工时,其特点包括()。
(2004年)A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业『正确答案』ABD『答案解析』参见教材P18。
流水施工复习题1一、单项选择题(每题备选项中,只有一个最符合题意)1.相邻两工序在同一施工段上相继开始的时间间隔称( B )。
A.流水作业 B.流水步距 C.流水节拍 D.技术间歇2.某工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6天、4天、4天、2天。
如果组织成倍节拍流水施工,则流水施工工期为 ( C )天。
A. 40 B. 30 C. 24 D. 203.某基础工程土方开挖总量为8800m',该工程拟分5个施工段组织全等节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍为()天。
A. 55 B. 11 C. 8 D. 64.对多层建筑物,为保证层间连续作业,施工段数m应( D )施工过程数n。
A.大于 B.小于 C.等于 D.大于或等于5.组织无节奏分别流水施工时,应用潘考夫斯基定理确定流水步距的目的是为了保证( A )。
A.时间连续 B.空间连续 C.工作面连续 D.时间和空间均连续6.全等节拍流水施工的特点是( C )。
A.各专业队在同一施工段流水节拍固定B.各专业队在施工段可间歇作业C.各专业队在各施工段的流水节拍均相等D.专业队数等于施工段数7.某基础工程有挖土、垫层、混凝土浇筑、回填土4个施工过程,分5个施工段组织流水施工,流水节拍均为3天,且混凝土浇筑2天后才能回填土,该工程的施工工期为( C )天。
A. 39 B. 29 C. 26 D. 148.多层建筑物在保证层间连续施工的前提下,组织全等节拍流水施工的工期计算式T=(j·m+n-1)·k +∑z-∑c中的z1为两施工过程( A )。
A.一层内的技术组织间歇时间 B.在楼层间的技术组织间歇时间C.在一层内的平行搭接时间 D.层内和层间技术组织间歇时间之和9.在流水施工方式中,成倍节拍流水施工的特点之一是( A )。
A.相邻专业工作队之间的流水步距相等,且等于流水节拍的最大公约数B.相邻专业工作队之间的流水步距相等,且等于流水节拍的最小公倍数C.相邻专业工作队之间的流水步距不相等,但其值之间为倍数关系D.同一施工过程在各施工段的流水节拍不相等,但其值之间为倍数关系10.某工程有前后两道施工工序,在4个施工段组织时间连续的流水施工,流水节拍分别为4天、3天、2天、5天与3天、2天、4天、3天,则组织时间连续时的流水步距与流水施工工期分别为( A )天。
第二章流水施工原理第二节有节奏流水施工一、固定节拍流水施工(一)固定节拍流水施工的特点固定节拍流水施工是一种最理想的流水施工方式,其特点如下:①所有施工过程在各个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(二)固定节拍流水施工工期1.有间歇时间的固定节拍流水施工所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间,包括工艺间歇时间(Gj,j+1)和组织间歇时间(Z j,j+1)。
对于有间歇时间的固定节拍流水施工,其流水施工工期T可按公式(2—4)计算:T=(n-1)t+∑G十∑Z十mt =(m+n-1)t+∑G十∑Z (2—4)例如,某分部工程流水施工计划如图2-5所示。
2.有提前插入时间的固定节拍流水施工所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。
在工作面允许和资源有保证的前提下,专业工作队提前插入施工,可以缩短流水施工工期。
对于有提前插入时间的固定节拍流水施工,其流水施工工期T可按公式(2—5)计算:T= (m+n-1)t+∑G十∑Z-∑C (2—5)式中符号如前所述。
例如,某分部工程流水施工计划如图2-6所示二、成倍节拍流水施工在通常情况下,组织固定节拍的流水施工是比较困难的。
因为在任一施工段上,不同的施工过程,其复杂程度不同,影响流水节拍的因素也各不相同,很难使得各个施工过程的流水节拍都彼此相等。
但是,如果施工段划分得合适,保持同一施工过程各施工段的流水节拍相等是不难实现的。
使某些施工过程的流水节拍成为其他施工过程流水节拍的倍数,即形成成倍节拍流水施工。
成倍节拍流水施工包括一般的成倍节拍流水施工和加快的成倍节拍流水施工。
为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。
一单选题1.下述施工组织方式中日资源用量最少的是( A ).A、依次施工B、平行施工C、流水施工D、搭接施工2.采用(B )组织方式,每天投入的资源量大,施工现场管理复杂.A.依次施工 B。
平行施工 C。
流水施工 D.间隔施工3。
在下列组织施工的方式中,工期最短的是(B )。
A、依次施工B、平行施工C、流水施工D、搭接施工4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是(B ).A。
流水施工 B.平行施工 C.依次施工 D。
搭接施工5.下列叙述中,不属于顺序施工特点的是( D ).A、同一施工过程的工作是间断的,工作面不能充分利用B、如果组织专业班组生产,则工人不能连续施工C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率D、单位时间内投放的资源量成倍增长,现场临时设施增加6。
下列描述中,不属于平行施工的特点的是(C )。
A、充分利用工作面,工期较短B、如采用专业班生产,则工人不能连续施工C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作D、不利于组织专业生产7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是(B )方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工8。
流水施工组织方式是施工中常采用的方式,因为( C ) . A。
它的工期最短 B。
单位时间投入劳动力、资源量最少C. 能够实现专业工作队连续施工,资源消耗均衡D. 现场组织、管理简单9。
建设工程组织流水施工时,其特点之一是( C )。
A.由一个专业队在各施工段上依次施工B。
同一时间段只能有一个专业队投入流水施工C。
各专业队按施工顺序应连续、均衡地组织施工D。
施工现场的组织管理简单,工期最短10。
不属于流水施工效果的是(C )。
A、可以提高劳动生产率,保证工程质量B、工期合理,可以尽早发挥投资效益C、提高了工人的劳动强度D、降低工程成本,可以提高承包单位的经济效益11。
四、计算题1.某屋面工程有三道工序:保温层→找平层→卷材层,分三段进行流水施工,流水节拍均为2天,且找平层需两天干燥后才能在其上铺卷材层。
试绘制该工程流水施工横道图进度计划。
由已知条件知,宜组织全等节拍流水。
(1)确定流水步距由全等节拍专业流水的特点知:K=t= 2(天)(2)计算工期T=(m+n-1)·K+∑z1=(4×2+3-1)×2= 12(天)(3)根据流水施工概念,绘制流水施工进度表如图组织全等节拍流水施工2.某两层主体结构工程有支模板→绑扎钢筋→浇混凝土三个施工过程,组织流水作业,已知流水节拍均为2天,混凝土养护需要2天,试绘制其流水施工横道图计划表。
(1)确定流水步距K=t=ti=2(天)(2)确定施工段数4(段)(3)计算工期20(天)(4)绘制流水施工进度表,见图流水施工进度计划3.某两层建筑物有A→B→C三道工序,组织流水施工,施工过程A与B之间技术间歇2天,施工过程C与A之间技术间歇1天,流水节拍均为1天,试绘制其流水施工横道图计划。
(1)确定流水步距:K=t=ti=1(天)(2)确定施工段数:6(段)(3)计算工期:16(天)(4)绘制流水施工进度表,见图流水施工进度计划。
4.某工程包括三幢结构相同的单层砖混住宅楼,以每幢住宅楼为一个施工段组织流水作业。
已知±0.00m以下部分有挖土、垫层、基础混凝土、回填土四个施工过程,组织全等节拍流水施工,流水节拍为2周;±0.00m以上部分按主体结构、装修、室外工程组织成倍节拍流水施工,流水节拍分别为4周、4周、2周。
不考虑间歇时间,试绘制其横道图施工进度计划。
分别求出地下与地上工程的流水施工工期,再组织最大限度的搭接施工。
(1)地面±0.00m以下工程组织全等节拍流水施工施工过程n=4;施工段m=3;流水节拍K=t=ti =2(周)工期T1=(m+n-1)×t=(3+4-1)×2= 12(周)(2)地面以上组织成倍流水施工施工过程n=3;施工段m=3;流水步距k=min{4,4,2} =2(周)专业队数:b1=4/2=2;b2=4/2=2;b3=2/2=1;总队数b=∑bi=5(队)工期T2=(m+b-1)×k=(3+5-1)×2= 14(周)(3)确定总工期:当第一幢住宅楼地下工程完成后即可进行地上工程,则总工期T=T1+T2﹣搭接时间=12+14﹣2×2=22(周)(4)绘制施工进度计划,见图施工进度计划5.某二层砖混结构工程,有砌墙→安预制梁→现浇板三道工序,流水节拍分别为4天、2 、2天,现浇板需养护2天。
