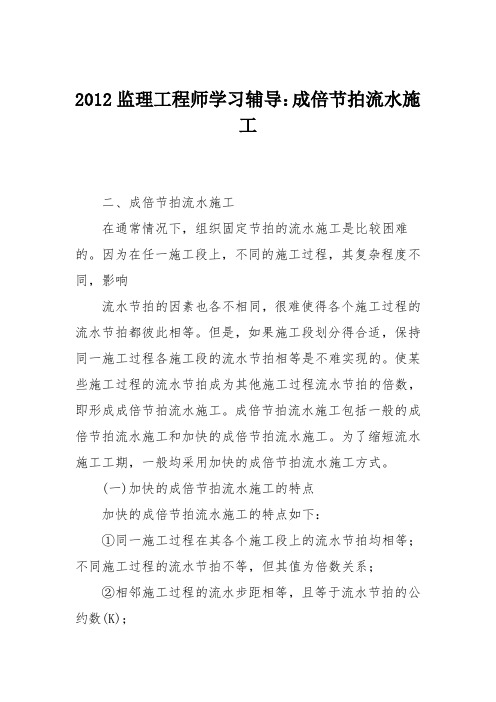

二、成倍节拍流水施工
在通常情况下,组织固定节拍的流水施工是比较困难的。
因为在任一施工段上,不同的施工过程,其复杂程度不同,影响
流水节拍的因素也各不相同,很难使得各个施工过程的流水节拍都彼此相等。
但是,如果施工段划分得合适,保持同一施工过程各施工段的流水节拍相等是不难实现的。
使某些施工过程的流水节拍成为其他施工过程流水节拍的倍数,即形成成倍节拍流水施工。
成倍节拍流水施工包括一般的成倍节拍流水施工和加快的成倍节拍流水施工。
为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。
(一)加快的成倍节拍流水施工的特点
加快的成倍节拍流水施工的特点如下:
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
第1篇一、施工工期较短流水施工将施工过程分解为若干个独立的施工段,使各施工段之间可以同时进行施工,从而缩短了施工周期。
与传统施工方式相比,流水施工的工期可缩短20%以上,有利于提高工程项目的投资效益。
二、提高施工技术水平和劳动生产率流水施工实现了专业化生产,使得施工队伍能够集中精力进行某一专业领域的施工,从而提高了施工技术水平和劳动生产率。
此外,流水施工过程中,施工机械和劳动力得到了充分利用,进一步提高了施工效率。
三、连续施工流水施工采用连续作业的方式,使得施工过程中各施工段之间没有空闲时间,实现了连续施工。
这种施工方式有利于确保工程进度,提高施工质量。
四、提高工程质量流水施工过程中,各施工段之间相互衔接,有利于及时发现和解决施工过程中的问题,从而提高了工程质量。
此外,流水施工的连续作业方式也有利于确保施工过程中的安全。
五、降低工程成本流水施工通过缩短施工工期、提高施工技术水平和劳动生产率,降低了工程成本。
同时,流水施工过程中,施工机械和劳动力得到了充分利用,进一步降低了资源浪费,实现了经济效益的最大化。
六、流水施工的表达方式流水施工的表达方式主要包括网络图、横道图和垂直图。
其中,斜向进度线的斜率可以直观地表示出各施工过程的进展速度。
七、流水施工参数1. 工艺参数:包括施工过程和流水强度。
施工过程可以是单位工程或单项工程,也可以是分部工程、分项工程,还可以是施工工序。
流水强度是指流水施工的某施工过程(队)在单位时间内所完成的工程量,也称为流水能力或生产能力。
2. 空间参数:包括工作面和施工段。
工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。
施工段是指将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。
八、加快的成倍节拍流水施工的特点1. 同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,但其值为倍数关系。
2. 相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数。
第三节流水施工的组织方式按照流水节拍的节奏特征,流水作业主要包括全等节拍流水作业、成倍节拍流水作业和分别流水作业三种方式。
一、全等节拍流水施工1.组织全等节拍流水施工的条件当所有的施工过程在各个施工段上的流水节拍彼此相等,这时组织的流水施工方式称为全等节拍流水。
组织这种流水,首先,尽量使各施工段的工程量基本相等;其次,要先确定主导施工过程的流水节拍;第三,使其它施工过程的流水节拍与主导施工过程的流水节拍相等,做到这一点的办法主要是调节各专业队的人数。
2.组织方法(1)确定项目施工起点流向,分解施工过程。
(2)确定施工顺序,划分施工段。
(3)确定流水节拍。
根据全等节拍流水要求,应使各流水节拍相等。
(4)确定流水步距,k=t。
(5)计算流水施工的工期。
流水施工的工期可按下式进行计算T=(j·m+n-1)·K+ΣZ1-ΣC式中,T为流水施工总工期;j为施工层数;m为施工段数;n为施工过程数;k 为流水步距;z1为两施工过程在同一层内的技术组织间歇时间;c为同一层内两施工过程间的平行搭接时间。
(6)绘制流水施工指示图表。
3.应用举例(1)单层无技术间歇和搭接。
【例3-2】某分部工程由四个分项工程组成,划分成五个施工段,流水节拍均为3天,无技术组织间歇,试确定流水步距,计算工期,并绘制流水施工进度表。
【解】由已知条件知,宜组织全等节拍流水。
1.确定流水步距。
由全等节拍专业流水的特点知: k=t=3天2.计算工期。
T=(m+n-1)·k=(5+4-1)×3=24天3.绘制流水施工进度表。
如图3-4。
图3-4 等节拍专业流水施工进度 【例3-3】某二层现浇钢筋混凝土工程,有支模板、绑扎钢筋和浇混凝土三个施工过程,即n=3。
在竖向上划分为两个施工层,即结构层与施工层相一致。
如流水节拍都是3d (可通过调整劳动力人数来实现),试分别按以下三种情况组织全等节拍流水:(1)施工段数m=4;(2)施工段数m=3;(3)施工段数m=2。
(2)成倍节拍流水施工
①特点如下:
a.同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系。
b.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
c.专业施工队数大于施工过程数,即有的施工过程只成立一个专业施工队,而对于流水节拍大的施工过程,可按其倍数增加相应专业施工队数目。
d.各个专业施工队在施工段上能够连续作业,施工段之间没有空闲时间。
②计划工期=(m+n-1)k
例题:
•背景:某工程项目的分项工程由支模板、绑扎钢筋、浇混凝土三个施工过程组成,其流水节拍分别为9天、6天、3天,在平面上划分为6个施工段,绑钢筋与浇混凝土之间间歇3天,采用成倍节拍流水施工组织方式。
(3)分别流水施工
特点如下:
a.同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,其值不为倍数关系;
b.专业施工队数等于施工过程数,即一个施工过程成立一个专业施工队;
c.相邻施工过程的流水步距是一个变数。
(4)无节拍流水施工
累加数列错位相减取大差法
例题:某工程有四个施工过程,每一施工过程划分为四个施工段,各施工过程在各施工段上的流水节拍见下表,求流水步距:
计算工期=(2+2+4+3)+(6+3+6)
3.流水施工的表达方式
流水施工的表达方式主要有横道图、垂直图和网络图。
例题:
流水施工方式是施工中常采用的方式,因为( )。
A.它的工期最短
B.现场组织、管理简单
C.能够实现专业队连续施工
D.单位时间投入劳动力、资源量最少
C。
