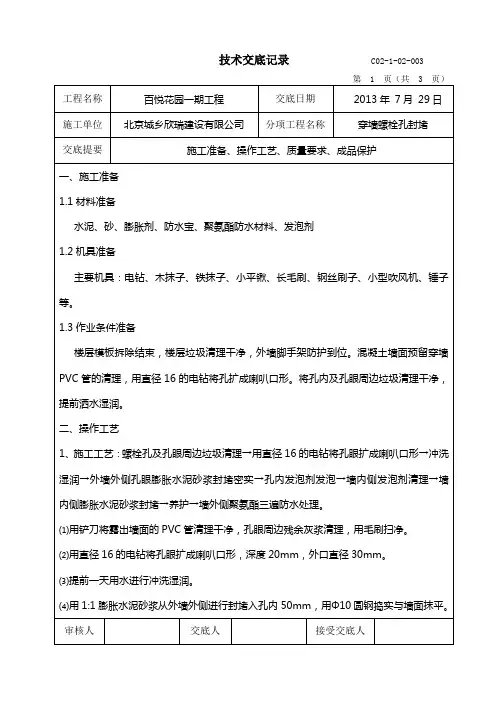

外墙穿墙对拉螺栓孔洞技巧交底

  • 格式:pdf
  • 大小:1.75 MB
  • 文档页数:6

技术交底记录
表C2-1编号01-C2-006
工程名称孔雀城橡树湾4.1期交底日期2014-3-6
施工单位中天建设集团有限公司分项工程名称装饰工程
交底提要螺栓洞施工工艺技术交底
交底内容:
施工工艺
1、内墙螺栓眼的封堵
1.1、将模板眼(螺栓眼)清理干净,如有PVC的将管剔除;并且周边浇水湿润。

将外侧用机械扩孔,扩孔深度不小于20mm、直径大于孔径20mm;
1.2、用干硬性的水泥砂浆分2次进行封堵,比例一般为1:3。

1.3、整个螺栓眼要封堵密实抹实找平。

2、外墙螺栓眼的封堵
2.1、将模板眼(螺栓眼)清理干净,如有PVC的将管剔除。

2.2、从内侧用发泡胶灌注墙体中间部位,中间长度约为10厘米,待发泡凝固后,两端用干硬性水泥砂浆封堵(墙体厚度为200mm)。

2.3、用干硬性的水泥砂浆分2次进行封堵,比例一般为1:3,必须掺3%的微膨胀剂。

2.4、整个螺栓眼要封堵密实抹实找平。

2.5、节点图:
2.6、所有外墙螺栓孔封堵完成后采用聚氨酯涂膜防水涂刷2遍,如下图:
3、脚手架、物料提升机等穿墙钢管等孔洞的封堵。

一般情况下,小于50mm 的孔洞采用与穿墙对拉螺杆相同的封堵做法;50mm≤孔洞尺寸≤100mm 时,可用干硬性水泥砂浆(添加防水剂及膨胀剂)参照对拉螺杆封堵做法分次堵塞;当孔洞大于100mm 时,采用细石混凝土封堵;所有封堵必须保证密实。

工艺流程:
穿墙取出——基层凿毛湿润——两侧支模——浇注混凝土——两侧拆模——凿除凸出砼——全部封堵完成,监理验收通过——下道工序施工
构造做法:
3.1、穿墙钢管取出
取出孔洞内钢管及预埋件,并将杂物垃圾清理干净。

3.2、基层凿毛湿润
孔洞周壁凿毛,并浇水湿润周边范围100mm以上。

3.3、两侧支模
支洞口两侧模板,模板超出洞口上方100mm。

3.4、浇注混凝土
浇筑高于墙体混凝土等级一个标号的细石混凝土(掺防水剂和膨胀剂),充分插捣密实。

3.5、两侧拆模
混凝土两侧模板在2~3天后拆除。

3.6、凿除凸出砼
拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷。

3.7、封堵好一个销项一个,全部封堵完成并验收合格,方可进行下道工序施工
3.8、下道工序施工
4、外墙砌体防水
4.1、外墙砌体必须满浆砌筑;
4.2、外侧必须抹灰并压光,抹灰压过砌体与砼交界150mm,不同材料交界处加设0.9厚热镀锌钢丝网。

4.3、不规则洞口:用标准层平面图将各洞口位置标示清楚,封堵好一个销项一个,且监理必须隐蔽验收一个,做到100%的合格。

5、门窗崁缝:
5.1、标准:副框与墙体距离1-1.5cm,防水砂浆或聚氨酯发泡胶密封。

5.2、过大:副框与墙体距离过大,必须浇筑细石混凝土
5.3、过小:副框与墙体距离过小,先剔凿至1-1.5cm,再用水泥砂浆崁缝
6、外墙填充墙
6.1、砌体必须满浆砌筑
6.2、砌体两面必须勾缝
四、外墙螺栓孔闭水试验
1、采用小铁通割除一半用玻璃胶固定在外墙一侧封堵完成的螺栓孔处,灌满2/3水位。

2、螺栓孔处闭水24小时后另一侧有无渗水现象
审核人交底人被交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
