安全技术交底——对拉螺栓孔眼封堵
- 格式:doc
- 大小:23.58 KB
- 文档页数:1
防水,第一遍涂刷范围为r=100mm圆,第二遍涂刷范围为r=100mm圆。
6)、外饰面施工
外饰面施工前,聚氨酯发泡将保温层恢复,按图纸要求施工抹灰、保温及外装饰层等。
(3)质量控制点:
1)、塑料垫块剔除或扩孔
2)、孔洞清理并湿润
3)、砂浆堵塞密实
4)、JS 防水厚度及范围
2、内墙对拉螺杆封堵
(1)工艺流程及节点图:
剔除塑料垫块→割除多余螺杆→浇水湿润→水泥砂浆堵塞→饰面施工
(2)防渗漏构造做法:
1)、剔除塑料垫块
逐个剔除塑料垫块。
2)、割除多余螺杆
将螺杆从孔的最深处割断。
3)、浇水湿润
清理孔口,孔及周边浇水湿润。
4)、水泥砂浆堵塞
用 1:2 干硬性水泥砂浆(添加防水剂及膨胀剂)堵塞内外侧孔口并抹平压光。
5)、饰面施工
按图纸要求施工抹灰、保温及内外装饰层等。
(3)质量控制点:
1)、塑料垫块剔除干净
2)、对拉螺杆从孔底切割干净
3)、孔口及周边湿润
4)、水泥砂浆抹平压光
5) 防水涂料涂刷质量
签字栏。

螺杆孔封堵交底
1、封堵种类:外墙防水螺杆封堵和内墙PVC套管孔封堵。
2、封堵材料:发泡剂、防锈漆、水泥砂浆(外墙采用防水砂浆)。
3、施工方法:
一、外墙防水螺杆封堵:
1、用尖头錾将螺杆外围橡皮垫剔除。
2、采用磨光机或气割焊将外漏钢筋头切割至橡皮垫凹坑内,严禁出现露头现象;使用气割焊时控制切割火焰大小和与钢筋头之间距离,切割火焰不宜过大以防将混凝土烧伤。
3、切割后的钢筋头外露范围均采用防锈漆涂抹均匀,不得漏涂。
4、待防锈漆涂抹完成后,外墙外立面采用防水砂浆进行找补,找补表面收光压实覆盖薄膜,以防裂缝影响防水质量,找补抹灰不得出现错台、凹坑等影响后续防水施工现象。
注:外墙内立面找补可采用普通水泥砂浆。
二、内墙PVC套管孔封堵:
1、用平铲将出墙PVC套管铲掉,采用细毛刷或吹风机将PVC套管内灰尘清理干净。
2、将发泡剂注入套管内,灌注需连续不间断、确保孔内发泡剂饱满密实,待凝固后将多余出墙发泡剂铲掉。
一、工程概况1. 工程名称:____________________2. 施工部位:____________________3. 施工内容:封堵螺杆眼4. 施工时间:____________________5. 施工班组:____________________二、安全技术要求1. 施工准备- 施工人员应熟悉施工图纸和施工方案,了解螺杆眼封堵的工艺流程和安全要求。
- 作业前应对施工工具、材料进行检查,确保其符合安全标准。
- 作业区域应设置安全警示标志,并配备必要的安全防护设施。
2. 施工工艺- 使用冲击钻将墙内PVC管剔除,清理孔眼周边残余灰浆。
- 将外孔扩大成20mm深喇叭口形,以便更好地封堵。
- 先用水泥砂浆在内墙进行初步封堵,待凝固后再进行外墙封堵。
- 使用喷壶对外墙进行洒水湿润,保持螺栓孔周围湿润。
- 从外墙由外向内使用铁抹子将膨胀水泥砂浆(膨胀剂掺量为水泥用量的4%~5%)抹入螺栓孔。
- 使用直径10的钢筋棍捣实,重复多次填塞捣实。
- 待凝固后,以外墙螺栓洞口为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。
3. 安全注意事项- 作业人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
- 作业过程中应保持作业区域整洁,防止滑倒、跌落等事故发生。
- 使用电动工具时,应确保电源安全,防止触电事故。
- 高空作业时,应使用安全带,并确保安全带的连接牢固可靠。
- 作业人员应遵守施工现场的安全规定,不得擅自离岗。
三、应急预案1. 人员伤害事故- 发现人员受伤,立即停止作业,并迅速将伤员送至安全地点。
- 同时,立即拨打急救电话,并通知相关部门。
- 按照相关规定进行事故处理。
2. 火灾事故- 发现火灾,立即使用灭火器进行灭火,并迅速报警。
- 确保人员安全撤离,并按照应急预案进行处置。
3. 其他事故- 发现其他事故,应立即停止作业,并按照应急预案进行处理。
四、验收标准1. 封堵后的螺杆眼应平整、牢固,无裂缝、空鼓现象。
工 程 名 称 银河御府一期交底日期 2018-9-17 施工单位 中国新兴建筑工程有限责任公司分项工程名称混凝土交底提要墙体螺栓孔及悬挑钢梁穿墙孔封堵技术交底交底人审核人接受交底人1、外墙穿墙止水丝杆孔洞的封堵(部位:地下结构部分) 1)剔掉止水螺杆外露墙面的剩余丝杆头。
2)清理孔口及周边,浇水湿润;3)用1:2干硬性水泥砂浆(添加防水剂及膨胀剂)堵塞内外侧,表面抹平压光; 4)涂刷直径≥50mm 的聚氨酯防水涂料两遍,涂层厚度不小于1.5mm 。
2、穿墙螺杆孔洞封堵(部位:地上结构部分内外墙、地下内墙) 1)将穿墙螺杆洞外侧用机械扩孔,并将扩孔部分的PVC 管除去。
2)清理孔内杂物垃圾,周边浇水湿润。
3)从一侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)40~60mm 深。
4)待一侧水泥砂浆终凝后,从另一侧往螺栓孔中填塞1:2干硬性水泥砂浆,注满孔洞,边填塞边用钢筋棍捣密实。
5)外墙外侧以螺栓孔为中心,涂刷直径≥50mm 的聚氨酯防水涂料两遍,涂层厚度不小于1.5mm 。
3、混凝土外墙孔洞封堵(部位:穿墙钢管、悬挑工字钢等) 1) 取出孔洞内钢管及预埋件,并将杂物垃圾清理干净; 2)孔洞周壁凿毛,并浇水湿润周边范围100mm 以上; 3)支洞口两侧模板,模板超出洞口上方100mm ;4)浇筑高于墙体混凝土等级一个标号的细石混凝土(掺入防水剂和膨胀剂),充分插捣密实; 5)混凝土两侧模板在2~3d 后拆除,做好养护工作;6)拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷;7)外墙外侧涂刷聚氨酯防水涂料两遍,每侧宽出穿墙洞边不小于50mm ,涂层厚度不小于1.5mm 。
4、砌体外墙孔洞封堵工 程 名 称 银河御府一期交底日期 2018-9-17 施工单位 中国新兴建筑工程有限责任公司分项工程名称混凝土交底提要墙体螺栓孔及悬挑钢梁穿墙孔封堵技术交底交底人审核人接受交底人1) 取出孔洞内钢管及预埋件,清除孔洞内垃圾及周边残留的砌筑砂浆; 2)浇水湿润孔洞及周边范围100mm 以上; 3)支洞口两侧模板,模板超出洞口上方100mm ;4)浇筑C20细石混凝土(掺防水剂和膨胀剂),充分插捣密实; 5)混凝土两侧模板在2~3d 后拆除,做好养护工作;6) 拆模后,凿除表面凸出的多余混凝土。

技术交底记录
交底内容:
一、施工准备
1.1所有材料进场均应提供合格证和复试报告,不合格的材料严禁使用于本工程。
1.2材料已报验,并经监理单位批准,允许防水材料用于本工程。
1.3材料及机具准备
1.3.1主要材料
(1)普通防水砂浆、聚合物水泥防水砂浆、发泡聚氨酯;
(2)聚氨酯防水涂料或JS防水涂料或粘贴一层聚乙烯丙纶等防水材料
1.3.2主要机具:手持电钻、吹风机、油漆刷、铁抹子、小平铲、毛刷、扫帚、磨光机等
二、施工工艺
螺杆割除→螺杆眼砂浆封堵→涂抹防水层
3.1螺杆眼清孔:螺杆眼封堵之前,深入墙体50mm采用电钻清除PVC螺杆套管,并采用吹风机对灰尘进行清理。
3.2水泥砂浆抹平:螺杆部位采用封堵材料(普通防水砂浆、聚合物水泥防水砂浆、发泡聚氨酯)进行封堵,填塞密实。
3.3抹防水层:在螺栓孔外侧,涂刷一层直径为100mm的1.5mm厚聚氨酯防水涂料或JS防水涂料或粘贴一层聚乙烯丙纶等防水材料,防止雨水渗入。
对螺栓眼进行封堵。

安全技术交底记录C 1.11 编号:工程名称南昌·千禧同业小区工程施工单位十五冶南昌千禧同业项目部交底部位1-9#住宅楼外墙工序名称对拉螺栓孔和脚手眼封堵、外墙喷浆及抹灰交底内容:1.外架操作安全技术要求(1)严格按安全防护方案要求,在距地面3m处(首层顶)设一道安全平网;(2)进入现场带安全帽,高处临边作业必须系安全带,并将挂钩挂在上方牢固处。
移动时,两挂钩交替使用,保证任一时刻均有一挂钩挂在牢固处,穿防滑鞋;(3)作业面铺设脚手板,并绑扎牢固。
不得出现浮板、探头板;(4)进入施工作业面必须从指定的路线往返,不得随意解开防护密目网,更不能从搭设的架子上翻行;(5)施工作业前,先检查周围作业环境是否有安全隐患,将隐患排除后再施工;(6)在多层脚手架上作业时,尽量避免在同一垂直线上作业;如需立体交叉同时作业,应有防护措施,避免上方落物砸伤下方人员;(7)作业时,不得从高处往下扔东西,脚手架上不得集中堆放材料;操作用工具应搁置稳当,以防坠下伤人;(8)当有六级及六级以上大风和雾、雨天气时应停止外架上施工作业;(9)在脚手架使用期间,严禁拆除主节点处的纵横水平杆、纵横扫地杆及连墙件;(10)进入楼栋作业必须由安全防护棚进入,避免上方落物砸伤。
2.物料垂直运输(1)施工电梯使用性能必须良好,安装后经验收取得使用合格证后才能投入使用。
正式使用前,必须进行空车和荷载升降试车,运行正常方可正式使用;(2)施工电梯在使用前,检测接地是否符合要求,电源线有无损伤,各部位开关是否正常,限位装置有效性,测定各传动装置是否正常。
运行中注意观察电缆线是否收放自如、正常,有无跳出卡夹现象;(3)电梯使用严禁超载运行,荷载分布应均匀,严禁偏载运行,每次运行均应先关好物厢(笼)门,再运行;(4)电梯操作人员必须持证上岗;(5)施工人员不得乘坐施工电梯上下,应通过有防护措施的楼梯上下;(6)物料运输平台搭设规范、平整、牢固可靠,两侧设置防护栏杆,上部设置防护层,每层设置安全门,使用时才能开启,平时处于关闭状态。
对拉螺栓孔封堵施工方案拉螺栓孔封堵是一种常见的施工方法,在工程施工中起到了重要的作用。
本文将对拉螺栓孔封堵的施工方案进行详细的介绍。
一、施工前准备工作1.完整的施工图纸:施工前需获取完整的施工图纸,明确拉螺栓孔的位置和尺寸,以便进行正确的施工。
2.确定封堵材料:根据拉螺栓孔的需求和要求,选择适当的封堵材料,常用的封堵材料有锚固剂和堵漏剂等。
3.清理工作:在进行拉螺栓孔封堵前,需对孔洞进行清理,包括清除积尘和碎屑等杂物,确保孔洞干净。
二、施工具体步骤1.定位孔洞:根据施工图纸和设计要求,通过测量和标记,确定拉螺栓孔的准确位置。
2.预钻孔:使用电钻或钻床等工具对孔洞进行预钻孔处理,预钻孔的直径应略大于拉螺栓的直径,以便于后续的安装。
3.清理孔洞:使用气吹枪或吸尘器等工具将孔洞内的碎屑和尘土进行彻底清理,确保孔洞干净。
4.混合锚固剂:按照锚固剂的配比要求,将主剂和固化剂混合均匀,通常需要搅拌2-3分钟,直到混合无颜色差异。
5.注浆:将混合好的锚固剂倒入注浆枪中,并根据孔洞的深度和长度进行适当的注浆量控制。
将注浆枪插入孔洞中,逐渐注入锚固剂,直至孔洞被填满。
6.灌注堵漏剂:对于较大的孔洞或需要进行临时封堵的情况,可将堵漏剂直接注入孔洞中,注意控制注入量,以避免堵漏剂溢出。
7.结束处理:等待锚固剂和堵漏剂固化后,使用锤子或其他敲击工具将孔洞表面处理平整,并检查封堵效果是否符合要求。
8.清理工作:将使用过的工具和多余的封堵材料进行清理,保持工作现场清洁整洁。
三、注意事项1.施工现场需严格按照安全规范进行操作,佩戴个人防护用品,并控制施工范围,避免施工人员和周围人员的伤害。
2.施工前需仔细研究封堵材料的使用方法和注意事项,确保正确使用。
3.严格按照施工图纸和设计要求进行施工,避免尺寸和位置的偏差。
4.注浆或灌注堵漏剂时,应控制注入量,以避免超量和溢出。
5.施工完成后,需对封堵效果进行检查,确保达到设计要求。
通过以上的施工方案,可以有效地实施拉螺栓孔的封堵工作。

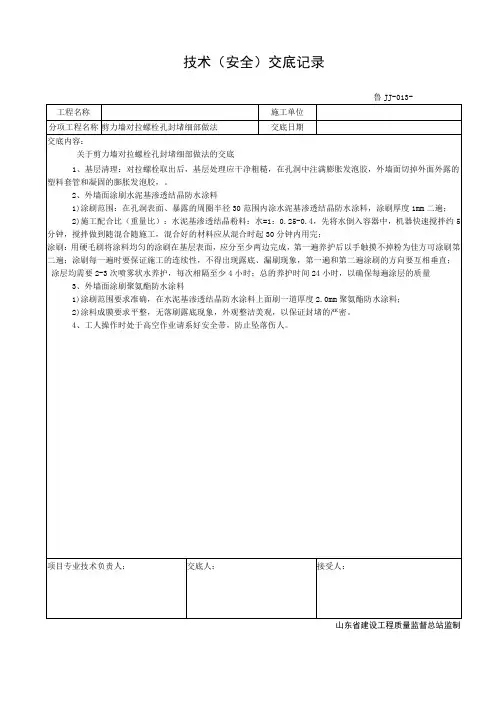

一、交底目的为确保施工安全,提高施工质量,防止因螺杆眼封堵不当造成的安全隐患和质量问题,特进行本次安全技术交底。
二、交底内容1. 螺杆眼封堵的重要性螺杆眼是施工中用于固定模板的支撑点,封堵不严会导致墙体渗漏、裂缝等质量问题,严重时可能影响建筑物的结构安全。
2. 螺杆眼封堵的材料及工具- 材料:水泥、膨胀剂、防水涂料、钢筋等。
- 工具:冲击钻、喷壶、铁抹子、钢筋棍、砂浆枪等。
3. 螺杆眼封堵工艺流程(1)清理:用冲击钻将墙内的PVC管剔除、清理干净,孔眼周边残余灰浆清理。
(2)扩大孔径:将外孔尽量扩成20mm深喇叭口形。
(3)内墙封堵:先用水泥砂浆在内墙初步封堵,等凝固后开始封堵外墙孔洞。
(4)湿润:在外墙使用喷壶进行喷水润湿,使螺栓孔周围保持湿润。
(5)填充:从外墙由外向内用铁抹子将膨胀水泥砂浆(膨胀剂掺量为水泥用量的4%~5%)抹到螺栓孔。
灌进去一部分后,用直径10钢筋棍捣实后,重复多次填塞捣实。
(6)抹平:用抹刀将螺栓孔处抹平,防水材料为防水涂料时,可抹成5050的方块。
(7)防水施工:待防水砂浆凝固后,以外墙螺杆为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。
4. 施工注意事项(1)孔洞周围稀疏混凝土一定要凿除。
(2)膨胀水泥砂浆必须采取集中搅拌的方式,决不允许直接在楼层中搅拌。
(3)堵塞以前,孔洞里的垃圾清理完毕,并且撒水湿润孔里之后,要找项目质检员测试合格后,方可以进行砂浆填补。
(4)开始施工之前,先进行样板施工,砂浆配合比应挂牌,并且注明所有材料的用量。
(5)质检员全程跟踪,并且检测填补质量,一旦发现填补不合格的地方,一定要立马下发整改通知单,并且进行上报。
(6)构造中墙面螺杆应采用一次性止水对拉螺杆,确保封堵效果。
三、安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、口罩等。
2. 施工现场应设置安全警示标志,禁止无关人员进入施工区域。
3. 施工过程中,应注意观察周围环境,确保施工安全。
地下室墙体对拉螺栓孔及孔洞封堵的方法施工前准备工作1.施工前应将砂浆添加剂、防水剂等材料及施工部位报送监理认可,并进行配合比试验,做好相应的记录。
2.根据项目编制的施工计划,提前在下一道施工工序前进行封堵施工,对不同洞口封堵时间提前做好插入时间的安排,合理的安排插入施工,避免出现封堵材料混淆出错,并派施工管理人员对操作工人进行施工顺序部位引导。
地上外墙及内墙对拉螺杆孔的处理1.立模施工过程中采用的螺杆附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构移除对拉螺杆。
2.内墙抹灰施工前先用电锯将外侧螺杆洞内的PVC套管锯掉,将其扩孔深度不小于20mm、直径不小于30mm,外侧用1∶1 干硬性水泥砂浆(掺入防水粉或剂)封堵,内侧用1∶2 干硬性水泥砂浆封闭,40~60mm深,从内侧往螺栓孔中注入聚氨酯发泡胶,打满孔洞。
孔眼扩成喇叭口形并内外封堵。
3.穿墙对拉螺杆孔洞必须逐个封堵密实。
4.工艺流程:螺栓孔剔凿、清理孔内→钢丝刷刷毛→洒水湿润→灌防水砂浆→表面抹平压光→粘贴防水卷材→内侧发泡剂。
5.封堵的水泥砂浆必须压到墙体中部并压实。
6.封堵的砂浆必须养护,且拌制的砂浆必须及时养护。
地下室外墙及人防区对拉螺杆孔处理1.地下室外墙用于固定模板的螺杆必须采用一次性止水对拉螺杆,一次性止水对拉螺杆可采用工具式螺杆或螺杆锥形塑料垫块方式使螺杆端头留出凹槽。
2.螺杆中部需加焊2mm厚,70mm×70mm止水片。
3.当一次止水对拉螺杆采用工具式螺杆或螺杆锥形塑料垫块时,养护结束后需在墙体内外逐个剔除塑料垫块,螺杆从凹槽最深处割断,防水施工前,用1∶2.5 聚合物水泥砂浆填塞压实抹平。
外墙孔洞封堵的处理方法1.混凝土外墙孔洞封堵做法:1)本做法适用于脚手架、塔吊、施工电梯等穿墙钢管或悬挑型钢等孔洞的封堵;2)小于100mm的孔洞,可采用干硬性水泥砂浆(掺入防水粉或剂)分次封堵;≥100mm的洞口,采用细石混凝土浇筑封堵,所有封堵必须保证密实;3)封堵前,洞口须凿毛并浇水湿润;支洞口两侧模板,超出洞口100mm 以上;浇筑高于墙体等级的细石混凝土,充分插捣密实;4)拆除模板后对多余混凝土进行剔除,并修补表面缺陷。
对拉螺栓孔封堵施工工法对拉螺栓孔封堵施工工法一、前言拉螺栓孔封堵施工工法是一种常用于建筑和结构工程中的施工技术,用于修复和加固螺栓孔的封堵。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例进行详细介绍。
二、工法特点拉螺栓孔封堵施工工法具有以下特点:1.适应性强:该工法适用于各种类型的螺栓孔,包括混凝土结构、钢结构、木结构等。
2.施工简便:相比其他封堵方法,该工法施工简单,不需要进行复杂的工序和设备。
3.材料可靠:该工法使用的封堵材料具有良好的耐磨性、耐腐蚀性和耐高温性。
4.施工速度快:相比传统的封堵方法,该工法施工速度快,能够减少工期。
5.施工质量高:该工法能够确保封堵后的螺栓孔具有良好的强度和稳定性。
三、适应范围拉螺栓孔封堵施工工法适用于以下工程:1.高层建筑的结构加固工程;2.桥梁和隧道的维修工程;3.矿山和石油钻井平台的维护工程;4.机械设备和设施的维修和更换工程。
四、工艺原理拉螺栓孔封堵施工工法的实际应用基于以下原理:1.填充材料原理:通过选择适当的填充材料,填充螺栓孔,使其能够承受一定的荷载和压力。
2.封堵材料原理:使用耐磨、耐腐蚀和耐高温的封堵材料,对螺栓孔进行封堵,防止松动和松脱。
3.施工措施原理:通过采取合理的施工措施,如清洁螺栓孔、涂抹胶水等,确保封堵效果。
五、施工工艺拉螺栓孔封堵施工工法的施工工艺包括以下几个阶段:1.准备阶段:清理螺栓孔和周围的杂物,确保施工环境整洁。
2.确定封堵材料:根据螺栓孔的材质和使用环境,选择合适的封堵材料。
3.封堵孔洞:将封堵材料填充到螺栓孔中,确保填充均匀,去除空隙。
4.固化材料:等待封堵材料固化,确保其能够牢固地固定在螺栓孔中。
5.质量检验:对封堵后的螺栓孔进行质量检验,确保其满足设计要求。
六、劳动组织拉螺栓孔封堵施工工法的劳动组织包括以下几个方面:1.项目经理:负责整个工程的组织和协调。
对拉螺栓孔封堵(地下防水)对拉螺栓孔封堵(地下防水)1.0概述抗渗混凝土的墙体、柱、梁均采用带止水环片的对拉螺栓,对于施工过程中使用带塑料套管的对拉螺栓,因结构使用功能的变更要求,需要有止水的作用,达到抗渗抗漏的作用,主要解决如何处理带塑料套管的对拉螺栓封堵施工的问题。
2.0施工准备2.1 现场准备1、准备好现场电源接驳点。
2、在施工区域地面处理平整坚实,以行走施工。
3、需要高空作业的操作架已按照要求搭设完毕。
4、已施工防水层的墙面已将防水处理干净。
2.2 技术准备进行施工技术交底:工程开工前由项目总工组织施工人员、质安人员对班组长、施工工人交底,逐项排查使用对拉螺栓的墙体和柱,将需要封堵的对拉螺栓空洞标记,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。
2.3 物资准备2.3.1.材料要求(1)水泥: 325号硅酸盐水泥;(2)聚合物防水砂浆;(3)聚氨酯防水涂料;(4)建筑胶;(5)4mm厚高聚物改性沥青防水卷材。
2.3.2.主要机具手推车、木抹子、铁抹子、小平锹、小水桶、长毛刷、喷壶、Φ12钢筋棍、钢丝刷子、小型吹风机、锤子、凿子、錾子等。
3.0 施工工艺1、墙体内外两侧螺栓周围50mm向孔内凿进40mm,成楔形(露出主筋);2、将孔内PVC管清除,并将孔内壁刷毛;3、聚合物膨胀防水砂浆(掺胶)封堵、塞实;4、表面抹平压光;5、无外包防水卷材刷2mm厚聚氨酯防水涂料(150mm×150mm);有外包防水卷材增加一层防水卷材附加层,附加层面积150mm×150mm。
4.0操作工艺工艺流程:螺栓孔剔凿、清理孔内→钢丝刷刷毛→洒水润湿→灌防水砂浆→表面抹平压光→涂刷防水涂料(铺贴防水卷材附加层)(1)螺栓孔周围向孔内剔凿40mm:先将孔内的PVC管清除,再用錾子进行剔凿,剔凿向墙体剔进40mm,即露出主筋,成楔形。
安全技术交底记录
C 1.11 编号:
工程名称南昌·千禧同业小区工程施工单位十五冶南昌千禧同业项目部
交底部位1-9#住宅楼外墙工序名称对拉螺栓孔和脚手眼封堵、外墙喷浆及抹灰交底内容:
1.外架操作安全技术要求
(1)严格按安全防护方案要求,在距地面3m处(首层顶)设一道安全平网;
(2)进入现场带安全帽,高处临边作业必须系安全带,并将挂钩挂在上方牢固处。
移动时,两挂钩交替使用,保证任一时刻均有一挂钩挂在牢固处,穿防滑鞋;
(3)作业面铺设脚手板,并绑扎牢固。
不得出现浮板、探头板;
(4)进入施工作业面必须从指定的路线往返,不得随意解开防护密目网,更不能从搭设的架子上翻行;
(5)施工作业前,先检查周围作业环境是否有安全隐患,将隐患排除后再施工;
(6)在多层脚手架上作业时,尽量避免在同一垂直线上作业;如需立体交叉同时作业,应有防护措施,避免上方落物砸伤下方人员;
(7)作业时,不得从高处往下扔东西,脚手架上不得集中堆放材料;操作用工具应搁置稳当,以防坠下伤人;
(8)当有六级及六级以上大风和雾、雨天气时应停止外架上施工作业;
(9)在脚手架使用期间,严禁拆除主节点处的纵横水平杆、纵横扫地杆及连墙件;
(10)进入楼栋作业必须由安全防护棚进入,避免上方落物砸伤。
2.物料垂直运输
(1)施工电梯使用性能必须良好,安装后经验收取得使用合格证后才能投入使用。
正式使用前,必须进行空车和荷载升降试车,运行正常方可正式使用;
(2)施工电梯在使用前,检测接地是否符合要求,电源线有无损伤,各部位开关是否正常,限位装置有效性,测定各传动装置是否正常。
运行中注意观察电缆线是否收放自如、正常,有无跳出卡夹现象;
(3)电梯使用严禁超载运行,荷载分布应均匀,严禁偏载运行,每次运行均应先关好物厢(笼)门,再运行;
(4)电梯操作人员必须持证上岗;
(5)施工人员不得乘坐施工电梯上下,应通过有防护措施的楼梯上下;
(6)物料运输平台搭设规范、平整、牢固可靠,两侧设置防护栏杆,上部设置防护层,每层设置安全门,使用时才能开启,平时处于关闭状态。
3.临时用电
(1)按统一规定和要求,分楼层设置电源开关箱。
电源线必须接地,且符合安全用电要求,临时电源线路,拉线接线必须正确,不得乱拉乱接;
(2)电动工具,应先检查开关、线路是否完好,不得有漏电现象;
(3)夜间施工,要有足够照明,并使用低压的照明灯。
交底人被交底人交底时间。
