一、工程概况1、原煤系统地下煤斗、地下廊道、01#栈桥、02#栈桥、碎煤机室、01#转运站为钢筋砼框架结构,±0.00为1447.00m。
框架填充墙体采用MU10烧结多孔砖(干容重1350Kg),M5混合砂浆砌筑;1.2m以下墙体/屋面女儿墙/高出楼面240mm部位墙体及靠近楼梯平台处采用MU10机制小红砖,用M7.5的水泥砂浆砌筑。
二.编制依据及引用标准2.1《建筑装饰工程施工及验收规范》 GB50201-20012.2《砌体工程施工及验收规范》 GB50203-20022.3《屋面工程质量验收规范》 GB50345-20042.4《建筑地面工程施工质量验收规范》 GB50209-20022.5《建筑设计防火规范》 GBJ16-872.6《框架结构填充小型空心砖墙体结构构造》 02SG6142.7《施工现场临时用电安全技术规范》 JGJ46-20052.8《建筑施工安全检查标准》 JGJ59-992.9《电力建设施工质量验收评定规程》 DL/T5210.1-2005三.施工前准备3.1材料准备:①砖:MU10多孔砖,规格型号240*115*90mm,MU10小红砖240*115*55mm水泥:采用P.O32.5普通硅酸盐水泥,要求新鲜无结块;②砂:中砂,含泥量小于5%;③外加剂:要符合实验出的配合比;3.2主要机具准备:①砂浆搅拌机、斗车、卷扬机、台秤;②筛砂网、瓦刀、铁锹、木锤、线坠、灰桶、靠尺、皮数杆;3.3 技术准备:砂浆施工配合比:M7.5水泥砂浆、M5.0混合砂浆。
3.4人员配备:砂浆搅拌4人、基层处理、弹线3人、摆砖6人、砌筑8人。
3.5作业条件:①进场材料经检验合格后才准许使用,并按型号、规格分类堆放,注意做好排水措施。
机制砖使用前一天应浇水湿润,普通混凝土砌块不宜浇水,当天气干燥炎热时可适当在砌块上喷水湿润;②所需机具设备安装就位并调试好;③墙体基层应清扫干净,应平整,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其他尺寸及标高控制线;④立好皮数杆,复核基层标高。
砌筑工程施工作业指导书1、编制依据和适用范围为了保证工程砖墙砌筑施工质量,特编制本施工作业指导书,本作业指导书是依据本工程设计图纸,《砌体工程施工质量验收规范》GB50203-2002,以及有关操作工艺要求进行编制,如有与规范、标准相矛盾之处,应以规范、标准为准。
2、工程概况本工程抗震设防烈度为七度,框架抗震等级为三级。
建筑外墙为240厚烧结粘土空心砖墙,M5混合砂浆砌筑.内墙为200厚烧结粘土空心砖墙,M5混合砂浆砌筑.户内卫生间及管道井隔墙均为120厚烧结粘土空心砖墙,M5混合砂浆砌筑.卫生间墙体基脚均用C20素砼现浇200高,宽度同墙厚。
墙身防潮做法:在室内地坪下0.06米处做防潮(25厚1:2水泥砂浆加5%防水剂)此高度遇梁不设防潮层.窗台压顶做法:80厚C20细石砼同墙宽,内配2ф10,ф6箍筋200(窗宽大于1200)各种管井内壁应随砌随抹1:2.5水泥砂浆15厚抹平。
±0.000M以上空心砖强度等级MU7.5,用M5混合砂浆砌筑,±0.000M以下空心砖强度等级MU7.5,用M5水泥砂浆砌筑。
构造柱、圈梁、过梁、压顶梁、拦板等,除结构施工图中特别注明者外砼均采用C20。
其余详见设计图纸。
3、施工准备3.1材料准备及要求1)、砖:砖的品种、强度等级,必须符合设计要求,要求规格一致,应具有出厂合格证,并按GB50203-2002规范第5.2.1条规定现场抽样检验,合格后方能使用。
2)、水泥:水泥宜采用强度等级为32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥,应具有出厂合格证,并按GB50203规范第4.0.1条的规定现场抽样复验,合格后方能使用。
水泥堆放应保持干燥,出厂日期超过三个月时,应进行复查试验,不同品种的水泥不得混合使用。
3)、砂:采用中砂,并通过5mm筛孔,配制M5(含M5)以上水泥混合砂浆,砂的含泥量不应超过5%。
4)、凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应遵守GB50203-2002规范第4.0.8条。

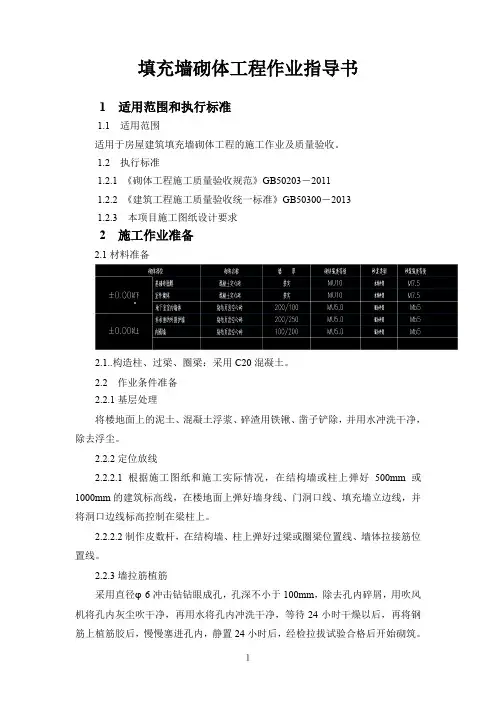

填充墙砌体工程作业指导书1适用范围和执行标准1.1适用范围适用于房屋建筑填充墙砌体工程的施工作业及质量验收。
1.2执行标准1.2.1 《砌体工程施工质量验收规范》GB50203-20111.2.2 《建筑工程施工质量验收统一标准》GB50300-20131.2.3 本项目施工图纸设计要求2 施工作业准备2.1材料准备2.1..构造柱、过梁、圈梁:采用C20混凝土。
2.2 作业条件准备2.2.1基层处理将楼地面上的泥土、混凝土浮浆、碎渣用铁锹、凿子铲除,并用水冲洗干净,除去浮尘。
2.2.2定位放线2.2.2.1根据施工图纸和施工实际情况,在结构墙或柱上弹好500mm或1000mm的建筑标高线,在楼地面上弹好墙身线、门洞口线、填充墙立边线,并将洞口边线标高控制在梁柱上。
2.2.2.2制作皮数杆,在结构墙、柱上弹好过梁或圈梁位置线、墙体拉接筋位置线。
2.2.3墙拉筋植筋采用直径φ6冲击钻钻眼成孔,孔深不小于100mm,除去孔内碎屑,用吹风机将孔内灰尘吹干净,再用水将孔内冲洗干净,等待24小时干燥以后,再将钢筋上植筋胶后,慢慢塞进孔内,静置24小时后,经检拉拔试验合格后开始砌筑。
2.2.4材料准备及搬运2.2.4.1空心砖及配砖、标砖采用斗车通过施工电梯垂直运输至施工楼层,按照施工图纸要求,将不同规格的砌块沿墙两边堆码整齐,与墙边线应留余一定的操作距离;堆码高度不应大于20皮砖的高度,砌体材料的堆放不宜过于集中。
2.2.4.2砌筑砂浆搅拌好后用斗车运至施工楼层,砂浆应随拌随用。
砂浆倒在楼面上使用时,底部应采用旧模板垫起,严禁直接倾倒在楼面上。
2.2.5其他2.2.5.1填充墙砌体砌筑前块材应提前2d浇水湿润。
蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。
2.2.5.2砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经有关技术人员进行复线,检查合格,方可施工。
2.2.5.3楼层砖墙砌筑,脚手架已按施工要求搭设完成,并经检查验收符合安全及使用要求。
