施工技术文件管理作业指导书
- 格式:doc
- 大小:31.50 KB
- 文档页数:5
施工组织设计定义1:用以组织工程施工的指导性文件。
在工程设计阶段和工程施工阶段分别由设计、施工单位负责编制。
应用学科:电力(一级学科);电力规划、设计与施工(二级学科)定义2:根据工程建设任务的要求,研究施工条件、制定施工方案用以指导施工的技术经济文件。
应用学科:水利科技(一级学科);水利工程施工(二级学科);施工管理(水利)(三级学科)施工组织设计是对施工活动实行科学管理的重要手段,它具有战略部署和战术安排的双重作用。
它体现了实现基本建设计划和设计的要求,提供了各阶段的施工准备工作内容,协调施工过程中各施工单位、各施工工种、各项资源之间的相互关系。
施工方案定义:施工的具体实施计划和所用的技术。
应用学科:电力(一级学科);水工建筑(二级学科)施工方案是根据一个施工项目指定的实施方案。
其中包括组织机构方案(各职能机构的构成、各自职责、相互关系等)、人员组成方案(项目负责人、各机构负责人、各专业负责人等)、技术方案(进度安排、关键技术预案、重大施工步骤预案等)、安全方案(安全总体要求、施工危险因素分析、安全措施、重大施工步骤安全预案等)、材料供应方案(材料供应流程、接保检流程、临时(急发)材料采购流程等),此外,根据项目大小还有现场保卫方案、后勤保障方案等等。
施工方案是根据项目确定的,有些项目简单、工期短就不需要制订复杂的方案。
施工作业指导书是施工单位针对特殊过程、关键工序向操作人员交代作业程序、方法以及注意事项而制定的指导性文件。
施工作业指导书应经项目技术负责人审批。
技术交底,一般是指施工单位与设计单位或建设单位就施工图不详的地方或施工中可能发生的问题进行咨询与交代。
英译为technical data presentation或technical interfacing或technical disclosure开工前需要的资料有施工地点的水文、地质、基准点、高程、周边环境、交通,地下管线的分布及走向,场地平面布置图等与施工有关的数据及情况都要了解。
目录1目的和范围2引用标准3定义4职责5规定6说明7附表8作业指导书审批流程1目的和范围为了规范施工作业指导书的编、审及控制步骤和方法,使作业指导书能真正起到指导施工作用,制定本规定。
本规定适用于公司所承担工程的施工作业指导书的编审管理活动。
项目施工中如甲方(业主和监理方)有特别要求统一归档格式的,应根据甲方要求格式编写。
2引用标准下列标准、制度、规定等文件所包含的条文,通过在本规定中引用而构成为本规定的条文。
在本规定出版时,所示版本均为有效。
所有标准、制度、规定等都会被修订,使用本规定的各方应探讨使用下列标准、制度、规定最新版本的可能性。
国家电网公司《电力建设工程施工技术管理导则》FJDJZD-002《文件管理制度》FJDJZD-010《工程项目施工质量管理制度》建质〔2009〕87号《危险性较大的分部分项工程安全管理办法》3定义本规定中采用下列定义。
重大工程项目重大工程项目指工程安装中大型起重机械(最大起重量30t及以上)的拆装及负荷试验;施工临时用电组织设计、锅炉整体水压、汽轮机扣盖,厂用电受电;高塔组立(100m高度以上)、大跨越(档距1000m及以上)、跨越带电高压线路、跨越铁路、跨越高速公路和依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案的危险性较大的分部分项工程等,其作业指导书/组织设计为重大作业指导书。
重要工程项目重要工程项目指国家电网公司发布的《国家电网公司基建安全管理规定》(国家电网基建[2010]1020号)附录D中除上述重大工程项目以外的全部项目和变电工程受电,其作业指导书/组织设计为重要作业指导书。
一般工程项目一般工程项目指除上述重大、重要工程项目以外的全部项目,其作业指导书为一般作业指导书。
4职责项目工程部4.1.1负责作业指导书目录初稿的编制并表明其性质(重大、重要和一般)、审批的权限,经征求各专业工程处意见进行修改和调整后,按规定经公司总工批准后发布,负责项目施工作业指导书按规定的权限进行审批。
建筑施工现场安全作业指导书一、引言建筑施工现场安全作业指导书是一份旨在确保建筑施工现场作业安全的重要文件。
本指导书旨在提供一套完整的安全管理措施,包括工作人员的培训、设备管理、安全防护设施的设立以及应急处理等方面的规定。
以确保建筑施工现场作业的安全有序进行,保障工作人员的生命安全和身体健康。
二、建筑施工现场安全管理的重要性建筑施工现场是一个复杂而多变的环境,涉及各种设备和操作流程。
同时,建筑行业也是一个高风险行业,经常面临着各种安全隐患。
因此,建筑施工现场安全管理是确保工作人员生命安全和项目顺利进行的关键。
三、建筑施工现场安全作业指导书的主要内容1、工作人员培训:所有工作人员必须接受安全培训,了解并掌握建筑施工现场的安全规定和操作流程。
培训应包括基本的安全知识和技能,以及应对紧急情况的能力。
2、设备管理:所有设备必须符合安全标准,并按照规定进行维护和检查。
任何有缺陷或潜在危险的设备应立即停用并修复。
3、安全防护设施:施工现场应设立充足的安全防护设施,如安全网、护栏、警告标志等,以防止意外伤害。
4、应急处理:施工现场应制定应急处理计划,包括火灾、工伤等常见紧急情况的应对措施。
工作人员应接受应急处理的培训,并熟悉应急设备的存放和使用方法。
四、结论建筑施工现场安全作业指导书是保障建筑施工现场安全的重要工具。
通过实施本指导书中的各项规定,可以有效地减少建筑施工现场的安全风险,保障工作人员的生命安全和身体健康。
各参与方应认真执行本指导书中的各项规定,共同营造一个安全、和谐的建筑施工环境。
建筑工程施工作业指导书是建筑施工过程中重要的技术文件,它包含了施工过程中的各项技术要求和规范,对保证工程质量、安全、进度等方面具有至关重要的作用。
本指导书旨在规范建筑工程施工作业,为施工人员提供详细、全面的技术指导,确保工程顺利完成。
在施工前,应对施工图纸进行全面审查,了解设计意图和要求。
同时,根据工程特点,制定详细的施工方案,确保施工过程中各项技术措施的落实。

建筑工程施工技术作业指导书1. 概述本指导书旨在为建筑工程的施工技术作业提供准确的指导和相关信息,以确保施工工作按照规范和要求进行。
在进行施工技术作业之前,请施工方仔细阅读本指导书,并按照指导书的要求进行操作。
2. 施工前准备2.1 工程资料整理在开始施工技术作业之前,施工方需准备齐全、准确的工程资料,包括设计图纸、技术规范等。
确保工程资料的完整性和准确性对于施工质量至关重要。
2.2 施工人员培训施工方应确保施工人员具备相应的技术知识和能力,以确保施工作业的安全性和质量。
建议对施工人员进行培训和考核,确保其掌握相应的施工技术和操作规范。
3. 施工技术作业流程3.1 基坑开挖3.1.1 基坑标志在进行基坑开挖之前,施工方应根据设计要求,在地面上进行基坑标志。
标志应明确基坑的位置、尺寸和边界,以便于准确开挖。
3.1.2 基坑开挖方式基坑开挖可以采用人工开挖或机械开挖,具体方式根据施工情况而定。
无论采用何种方式,施工方应确保开挖的深度、坡度和坑底平整度符合设计要求。
3.2 地基处理3.2.1 地基勘察在进行地基处理之前,施工方应进行地基勘察,包括地质勘察和地基承载力试验等。
勘察结果应准确反映地基情况,指导地基处理工作。
3.2.2 地基处理方式根据地基勘察结果和设计要求,施工方可采取合适的地基处理方式,如填筑、加固等。
地基处理的目的是确保地基的稳定性和承载能力。
4. 施工工艺要点4.1 混凝土浇筑4.1.1 混凝土配合比混凝土配合比应按照设计要求进行调整,确保混凝土的强度和均匀性。
施工方应在浇筑混凝土之前进行试块试验,以确保混凝土达到设计强度要求。
4.1.2 浇筑工艺混凝土浇筑应采用适当的方式和工艺,包括模板安装、配筋安装、浇注等。
施工方应注意混凝土的均匀性和充实度,防止出现裂缝和空洞。
4.2 钢筋工程4.2.1 钢筋的验收和加工施工方应对进场的钢筋进行验收,并根据设计要求进行加工,包括剪断、弯曲等。
施工方应注意钢筋的质量和尺寸,确保其符合设计要求。
建筑施工技术与工艺作业指导书(首部分:前言)本指导书旨在为建筑施工过程中的技术与工艺作业提供详细指导,旨在确保施工工艺的安全性、高效性和质量可控性。
施工技术与工艺是建筑项目成功实施的基础,在规划和安排作业过程中起到重要的作用。
(第一章:施工前准备)1.1 图纸和设计文件的审查在施工前,施工队应对图纸和设计文件进行仔细审查。
重点关注设计意图、工程量计算、构造连接等关键细节,确保施工过程中的参考和依据的准确性。
1.2 施工材料与设备的准备在开始施工前,确保所需材料和设备的供应充足。
检查材料的质量和规格,保证其满足施工要求。
同时检查设备的功能和安全性能,做好使用和维护记录。
(第二章:基础与地基工程)2.1 地基处理技术根据设计文件的要求,采用适当的地基处理技术。
这可能包括地基加固、土体改良等工艺,以确保地基的稳定性和承载能力。
2.2 基础施工技术根据建筑设计图纸和相关标准,进行基础的施工工艺。
重点关注浇筑混凝土、钢筋绑扎、模板支撑等关键环节,确保基础的质量与强度。
(第三章:主体结构)3.1 主体结构的施工工艺根据建筑设计图纸和结构施工方案,采用合适的施工工艺,包括拆模拆架、砌体施工、混凝土浇筑等。
特别关注结构连接和支撑的安全性和稳定性。
3.2 砌筑技术与质量控制在进行砌体施工时,注意砖块的质量和规格,合理施工砂浆配比,确保砖墙的垂直度和水平度。
对砌体的监督和质量检查是确保施工质量的关键。
(第四章:屋面与防水工程)4.1 屋面结构的施工工艺根据建筑设计图纸和屋面结构方案,采用适当的屋面施工工艺。
确保结构的牢固性和排水系统的畅通性。
4.2 防水工程的施工技术选择合适的防水材料和方法,包括卷材防水、涂料防水等。
确保防水系统对水的渗透具有优秀的抵抗力,并进行质量检查和测试。
(第五章:室内装饰与装修)5.1 室内装修的施工技术根据室内设计图纸和装修方案,采用适当的施工工艺。
重点关注瓷砖铺贴、木工定制、油漆刷涂等关键环节,确保装修工程的美观和品质。
目录1目的和范围2引用标准3定义4职责5规定6说明7附表8作业指导书审批流程1目的和范围为了规范施工作业指导书的编、审及控制步骤和方法,使作业指导书能真正起到指导施工作用,制定本规定;本规定适用于公司所承担工程的施工作业指导书的编审管理活动;项目施工中如甲方业主和监理方有特别要求统一归档格式的,应根据甲方要求格式编写;2引用标准下列标准、制度、规定等文件所包含的条文,通过在本规定中引用而构成为本规定的条文;在本规定出版时,所示版本均为有效;所有标准、制度、规定等都会被修订,使用本规定的各方应探讨使用下列标准、制度、规定最新版本的可能性;国家电网公司电力建设工程施工技术管理导则FJDJZD-002文件管理制度FJDJZD-010工程项目施工质量管理制度建质〔2009〕87号危险性较大的分部分项工程安全管理办法3定义本规定中采用下列定义;重大工程项目重大工程项目指工程安装中大型起重机械最大起重量30t及以上的拆装及负荷试验;施工临时用电组织设计、锅炉整体水压、汽轮机扣盖,厂用电受电;高塔组立100m高度以上、大跨越档距1000m及以上、跨越带电高压线路、跨越铁路、跨越高速公路和依据建设工程安全生产管理条例第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案的危险性较大的分部分项工程等,其作业指导书/组织设计为重大作业指导书;重要工程项目重要工程项目指国家电网公司发布的国家电网公司基建安全管理规定国家电网基建20101020号附录D中除上述重大工程项目以外的全部项目和变电工程受电,其作业指导书/组织设计为重要作业指导书;一般工程项目一般工程项目指除上述重大、重要工程项目以外的全部项目,其作业指导书为一般作业指导书;4职责项目工程部4.1.1负责作业指导书目录初稿的编制并表明其性质重大、重要和一般、审批的权限,经征求各专业工程处意见进行修改和调整后,按规定经公司总工批准后发布,负责项目施工作业指导书按规定的权限进行审批;4.1.2一般施工项目作业指导书的批准,并对其正确性、规范性、标准化和手续完整性负责;4.1.3重要和重大工程项目作业指导书的审核,并对与技术、环境施工相关内容的完整性、正确性和可行性负责,并监督有关方面和作业人员实施;4.1.4作业指导书的统一编号、出版和发行;项目部安保部作业指导书目录、重大、重要和一般工程项目作业指导书的审核,并对危险源、点与职业健康安全施工相关内容的完整性、正确性和可行性负责,并监督有关方面和作业人员实施;项目部质量管理部作业指导书目录、重大、重要和一般工程项目作业指导书的审核,与质量相关内容的完整性、正确性和可行性负责,并监督有关方面和作业人员实施;项目专业工程处含调试所、金属试验室下同对作业指导书的正确性、完整性、有效性负责并保证其贯彻执行;项目专业工程处专工或技术人员负责在施工准备阶段编写重要、一般性质的作业指导书,专业工程处主任工程师负责审核;项目总工程师副总工程师作业指导书目录的审核,重要项目作业指导书的批准;检查编写原则的完整性、正确性审核手续的完整性及审核修改的认真程度等;公司工程管理部、安全保卫部、安全总监对作业指导书目录、重大工程项目作业指导书的完整性、正确性进行审核,并抽查监督项目部按批准后作业指导书贯彻执行;公司总工程师副总工程师作业指导书目录、重大工程项目作业指导书的批准;检查重大项目作业指导书编写原则的完整性、正确性审核手续的完整性及审核修改的认真程度等;重大作业指导书编制、审批流程重大作业指导书由项目专业工程处主任工程师编写,其中大型施工起重机械最大起重量30t及以上的装、拆、试吊等作业指导书由机械所属单位主任工程师组织编写;项目工程部组织项目工程部、质管部、安保部、使用的大型起重机械如果有所属专业公司总工程师、项目总工程师审核,审核通过并修改后报公司工程部;公司工程管理部组织所属专业公司总工程师、工程管理部、安全保卫部、安全总监审核,公司总工程师或专业分管副总工程师批准;重要作业指导书编制、审批流程各项目专业工程处承担项目的重要作业指导书编写,由项目专业工程处专工或技术人员编写,项目工程部专工及相关部门审核,项目总工程师或项目分管副总工程师批准;一般作业指导书编制、审批流程由项目专业工程处专工或技术员编写,项目各专职安全、环境、质量等及项目工程处主任工程师审核,项目工程部主任副主任批准;5规定作业指导书目录的编制开工前,项目工程部按本规定和项目的实际情况,编制项目施工作业指导书编写原则、作业指导书目录,主要内容包括施工作业指导书编写的规定、本项目要编写的作业指导书目录、作业指导书的性质重大、重要或一般、审批的流程与权限,经项目各专业工程处主任工程师会签,由项目安保部、项目质管部、项目总工程师审核后报公司工程部,公司由工程管理部、安全保卫部、安全总监审核,公司总工程师批准后发布执行;作业指导书的编写要求5.2.1编写组织和人员1作业指导书的编写归口管理部门为项目工程部;2作业指导书的编写人员为各专业公司负责该项目的班组技术员或专业工程师,重大作业指导书由项目工程处主任工程师编写;单位工程或系统工程作业指导书由各专业工程处负责该单位工程或系统工程的技术人员编写;当一个单位工程分部工程或分项工程由不同专业协同作业,且各专业有明确的分工界线时,各专业技术人员需分别编写作业指导书分册,并由主工种技术人员进行综合汇编;5.2.2编写要求1作业指导书层次的划分应符合国家标准标准化工作导则标准编写的基本规定第8章的要求,即采用阿拉伯数字分级编号;第一层次用1,2……一位数字表示;第二层次用,,……,,……两位数字表示,第三层次、第四层次依此类推;第五层序号是1、2、3……开始;第六层序号是1、2、3……开始;第七层序号是a、b、c……开始;第八层序号是—开始;各层次编号均应左顶格书写,第一层次应有标题,第二及以下层次标题可有可无,但同一篇内应统一;有标题时在编号后空一字距写标题,另起一行空两字距开始具体内容;无标题时在编号后空一字距写具体内容;正文大标题字体要求宋体加粗、四号、固定行距24磅;其它小标题和正文内容字体要求宋体、小四、固定行距24磅;首行缩进2字符;英文、数字采用TimesNewRoman;2引用的图号、规程、规范、技术检验标准以及制造厂技术文件和其它有关质量、环境、安全的文件均应为正式的有效文件;3必须使用法定计量单位,并以符号表示;4技术名称应与部颁、国家各专业、电力建设施工及验收技术规范和火电施工质量检验及评定标准等相一致;5质量名称应使用标准术语;6所有作业指导书原件要求一式五份;5.2.3编写格式1作业指导书审批页款式见附表1:“作业指导书审批页”;2作业指导书的首页即封面格式见附表2:“作业指导书封面”;3作业指导书的第三页为目录,应包括全部有标题的层次;4作业指导书的第四页开始为正文页码序号从正文开始编制,页码格式为:第页共页,如:第3页共20页;5作业指导书正文上、下、左、右页边距分别为:、、、;5.2.4施工作业指导书应在施工前准备阶段编写出版,详细段落应与项目工程的复杂程度相适应;5.2.5施工作业指导书应根据施工图纸、厂家资料、说明书包括起重机械使用说明书、标准、规程、规范、导则,资源的情况及施工组织设计、施工组织专业设计和项目的目标为依据进行编写;5.2.6在施工作业指导书中,应尽可能采用以前类似项目的成熟经验和成果;作业指导书内容以下列出了完整的施工作业指导书的基本内容;针对不同的作业项目,编写人员应根据不同情况进行增删,使作业指导书既完整详细又言简意明,具有针对性、适用性和可操作性;5.3.1作业项目概况介绍作业项目的系统流程、原理及设备特点、规范、参数、布置情况;阐明作业项目的工作范围、工程量及基本要求;5.3.2编制依据主要包括如下内容:1已批准的施工组织总设计及施工组织专业设计;2制造厂提供的最新版施工图纸、设备出厂技术文件、产品说明书等;3设计院提供的施工图、设备清册及材料清册;4合同规定采用的标准、规程及规范等;5厂家、设计院、监理等发出并经业主认可的工作联系单、设计变更单、会议纪要等;6已批准的工程质量检验项目划分表;7施工预算和施工定额;8公司投入项目工程的施工装备及现场条件;9类似工程的施工经验、施工方案和技术总结;10工程建设标准强制性条文;11主体施工合同和招标文件;5.3.3作业前应做的准备工作包括人员配备计划;施工机械及工器具的配备布置情况;对水、电、压缩空气、氧气、乙炔等力能要求;预检修、组合、安装场地的布置等;5.3.4作业前应具备的条件主要包括对设备、材料的到货计划、对土建、对上道工序、对现场道路、场地、消防安全设施、环境气候等以及对技术、职业健康安全和环保交底等的要求;5.3.5进度计划及劳力安排合理编排本工程施工进度计划,绘制施工进度图,并根据进度计划及班组实际情况组织安排劳力;5.3.6作业程序、方法及工艺要求确定作业程序、绘制作业流程图;详细阐述作业方案、措施,作业过程中应特别注意的问题及消除质量通病的控制方法;预见作业过程中可能出现的问题及其处理方法;对施工工艺提出具体意见,尤其应突出厂家的工艺要求以及现场布置的小管道走向、施工工艺、支吊架、外观等要求;采用的新工艺、新技术、特殊作业的工艺要求等;5.3.7作业质量标准及检验要求作业质量标准应符合施工图纸及说明、厂家的说明书以及电力行业及国家颁发的规范、验收及评价规程;质量检验要求包括设备、材料检验要求,施工技术记录要求,计量器具的检验要求以及检验批、分段、分项中的一般及主要检验项目的质量标准及其检验要求;作业过程中见证点W点、停工待检点H点和旁站点S的设定及检验要求,隐蔽工程签证要求等;5.3.8职业健康安全措施及环保文明施工进行危险源、点的识别、评价和环境因素识别和评价,制定并实施为了人身、设备安全所必须采取的安全防患预控措施,根据法律、法规要求及安全工作规程对作业人员提出安全作业的要求,强调作业项目必要的特殊安全条件和要求;根据有关环境法律法规要求及“文明施工实施办法”等文件制定文明施工的规定和要求;5.3.9强制性条文及实施本项目工程建设标准强制性执行条文的要求及执行措施和检查计划;计算必要的计算书;特别是起重作业,浪风绳,地锚,加固,焊接,水压,冲管等;附录根据作业项目的具体情况绘制系统原理流程图、施工作业流程图、机械布置图、吊装方法图、施工技术交底记录表、施工技术记录图表、质量检查验收评定表、隐蔽工程签证表、工器具配备表等全部或部分;修改意见的反馈和闭环管理作业指导书在审核批准过程中形成的意见,必须反馈给编写单位的编写人,编写单位和编写人必须按意见进行修改;在作业指导书审批过程中,如发现以下情况之一的,审批人员均不得在签字栏签字,必须提出明确意见并退回编写单位重新编写:未按本规定进行编写的、关键工序未描述清楚或错误的、不说明就很容易发生质量或安全事故的工序工艺未详细编写的、重大危险源或重大环境因素未进行识别的;作业指导书的贯彻实施5.6.1打印出版1施工作业指导书经编审批准后统一交付打印,经编写人员校稿后正式出版;2作业指导书原稿及审批单归项目资料室登记存档,属于重大作业指导书的由公司工程部资料室将原稿及审批单复印归档;5.6.2分发1施工作业指导书打印后移交项目资料室,由项目资料室盖上核准章后依据管理手册文件资料配置和传递表表3进行分发;2严禁未盖核准章的作业指导书在施工现场流通使用;5.6.3实施1作业指导书中的各种条款由施工班组负责贯彻;2作业指导书实施前必须进行安全技术环境交底,并执行全员签字;5.6.4修改1施工作业指导书一经批准即行生效,施工中应严格遵照执行,保证其权威性;未经审批单位同意不得擅自修改;2)作业指导书编写所依据的施工环境、关键数据及施工方法等发生变化,影响原方案实施或发现作业指导书未涵盖的问题,要重新编写技术方案或编写补充方案;重新编写的作业指导书应由原编写人员进行修改,其审核、批准按原审批手续进行;施工中对作业指导书未表述清晰的重要施工步骤或有疑问的重要环节,要编写补充方案予以说明,主要施工流程,质量控制点和危险点无显着变化时,补充方案由项目负责人批准实施;项目负责人不能确定补充方案适用时,补充方案与作业指导书同程序流转,方案批准前不得施工;6说明送变电专业施工作业指导书编写内容和格式应符合福建省电力有限公司基建部施工作业指导书施工方案模板格式的规定要求;在内容上还应满足本规定条的要求;项目施工中如甲方业主和监理方有特别要求统一归档格式的,应根据甲方要求格式编写;7附表附表2:“作业指导书审批页”附表1:“作业指导书封面”;;附表1:作业指导书施工方案审批页编号:作业指导书施工方案编号-01备注栏中说明,并得到提出修改意见部门同意签字确认,如有异议,最后由批准人决定;。
作业指导书管理规定一、背景介绍作业指导书是指在工业生产、施工、操作等过程中,为了指导操作人员正确、安全地进行工作,提供的一种书面指导文件。
作业指导书的编制、管理和使用对于保障工作安全、提高工作效率具有重要意义。
为了规范作业指导书的管理,提高其质量和效益,制定本管理规定。
二、作业指导书的编制1. 编制原则(1)科学性原则:作业指导书应基于科学的工作方法和操作规程,确保操作人员按照正确的方法进行工作。
(2)可行性原则:作业指导书应具备可操作性,能够在实际工作中被操作人员理解和执行。
(3)安全性原则:作业指导书应包含相关安全规定,确保操作人员在工作过程中的安全。
(4)规范性原则:作业指导书应符合国家相关法律法规和行业标准,确保工作的合规性。
2. 编制流程(1)确定编制需求:根据工作任务和要求,确定需要编制作业指导书的内容和范围。
(2)收集资料:收集相关工作方法、操作规程、安全规定等资料,为编制作业指导书提供依据。
(3)编写内容:根据收集到的资料,编写作业指导书的内容,包括工作流程、操作步骤、安全提示等。
(4)审核和修改:由专业人员对编写好的作业指导书进行审核,确保内容的准确性和完整性。
(5)发布和使用:将审核通过的作业指导书发布给相关操作人员,并进行培训和指导,确保其正确使用。
三、作业指导书的管理1. 管理责任(1)作业指导书的管理责任由相关部门负责,包括编制、审核、发布、培训等环节。
(2)相关部门应明确管理人员的职责和权限,确保作业指导书的管理工作得到有效执行。
2. 管理流程(1)作业指导书的编制:按照上述编制流程,完成作业指导书的编制工作。
(2)作业指导书的审核:由专业人员对编制好的作业指导书进行审核,确保其内容的准确性和合规性。
(3)作业指导书的发布和培训:将审核通过的作业指导书发布给相关操作人员,并进行培训和指导,确保其正确使用。
(4)作业指导书的更新和修订:根据实际工作需要,对作业指导书进行定期更新和修订,确保其与工作实践的一致性。
《作业指导书(施工方案)》编制、审核管理办法按照集团质量管理制度要求,结合我单位实际情况,制定本办法,要求各项目部仔细学习,并严格贯彻执行。
作业指导书(施工方案)是对工程质量控制点编制的详细的、可操作的作业文件。
质量控制点主要是指特殊过程和关键工序,其设置要求视质量影响大小、危害程度及质量控制的难度而定。
选择质量控制点至少应包括:灌注桩、深基坑支护、地下连续墙、群桩土体开挖、深基坑降水、混凝土预制构件湿接头浇筑、混凝土地下结构防水、坡屋顶屋面防水、大体积混凝土浇筑、预应力混凝土钢筋张拉、粗钢筋连接、钢筋焊接、后浇带、外墙外保温系统、大型特殊钢结构焊接等。
项目部应对本工程的特殊过程、关键工序进行专项方案确认,在其施工前编制作业指导书,其编制应以操作要点和工艺为核心内容。
现对其编制内容及审批程序做如下规定:1、编制内容1.1、适用范围,明确编制目的,列出编制依据。
1.2、施工准备1.2.1材料:所用材料有出厂质量证明文件,需经过试验合格,符合现行质量验收规范、标准要求,在其有效期内使用。
特殊材料还应要求有当地准用证明文件,如外加剂的使用。
1.2.2人员条件:各岗位人员上岗均需满足公司制定的岗位能力标准要求,尤其特殊作业人员的资格上岗条件应与工程特点相适应。
1.2.3施工机具:需经校验合格,并按公司《机械设备维修保养制度》进行维修保养,其性能、参数、数量应满足施工组织的要求。
1.2.4作业条件:上道工序已施工完毕,能充分满足下道工序的作业要求。
1.3、施工工艺1.3.1施工工艺流程:强调工序操作的先后顺序,使操作者明白施工作业程序1.3.2操作要点:根据工程特点逐条详细说明,要求具体、有可操作性,防止空洞、无针对性及重复罗列。
1.4 、施工措施的编制内容1.4.1 技术措施:从技术角度应充分考虑工序间歇和“四新”技术应用。
1.4.2质量通病防治:结合工程特点,对容易出现不满足设计要求及使用功能的部位进行预控。
施工作业指导书一、任务描述本文档旨在提供施工作业的详细指导,包括施工前准备、施工过程、安全措施、质量要求等方面的内容。
二、施工前准备1. 工程概况根据工程图纸和相关文件,了解工程的具体情况,包括工程的规模、施工范围、施工地点等信息。
2. 施工计划制定详细的施工计划,包括施工时间、施工顺序、施工方法等,确保施工进度和质量。
3. 材料准备根据施工计划,准备所需的材料和设备,确保施工过程中的材料供应和设备运行的顺利进行。
4. 人员安排安排合适的人员参预施工作业,确保人员的专业能力和安全意识,合理分配工作任务。
5. 环境评估对施工环境进行评估,包括地质条件、气候条件、周边环境等,制定相应的安全措施和应急预案。
三、施工过程1. 地基处理根据工程要求,进行地基处理,包括挖掘、填筑、夯实等工作,确保地基的稳固和承载能力。
2. 结构施工根据工程图纸和设计要求,进行结构施工,包括搭建脚手架、浇筑混凝土、安装钢筋等工作,确保结构的坚固和稳定。
3. 安装设备根据工程要求,安装各类设备,包括电气设备、管道设备、机械设备等,确保设备的正常运行和安全使用。
4. 室内装饰进行室内装饰工作,包括墙面装修、地面铺设、天花板安装等,确保装饰效果和使用功能。
5. 环境整治进行环境整治工作,包括清理工地垃圾、清洁施工区域等,确保施工现场的整洁和环境的卫生。
四、安全措施1. 安全教育对施工人员进行安全教育,包括施工规范、安全操作要求、应急处理等,提高人员的安全意识和应对能力。
2. 安全防护提供必要的安全防护设施,如安全帽、安全绳、防护眼镜等,确保施工人员的人身安全。
3. 施工现场管理对施工现场进行管理,包括设置警示标识、划定施工区域、保持施工道路畅通等,确保施工现场的安全。
4. 安全检查定期进行安全检查,发现隐患及时整改,确保施工过程中的安全。
五、质量要求1. 施工材料使用符合国家标准的施工材料,确保材料的质量和使用效果。
2. 施工工艺按照工程图纸和设计要求,采用正确的施工工艺和方法,确保施工质量。

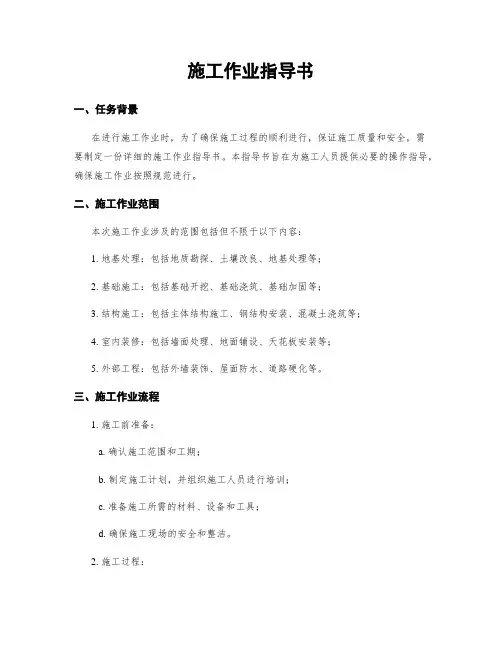

施工作业指导书一、任务背景在进行施工作业时,为了确保施工过程的顺利进行,保证施工质量和安全,需要制定一份详细的施工作业指导书。
本指导书旨在为施工人员提供必要的操作指导,确保施工作业按照规范进行。
二、施工作业范围本次施工作业涉及的范围包括但不限于以下内容:1. 地基处理:包括地质勘探、土壤改良、地基处理等;2. 基础施工:包括基础开挖、基础浇筑、基础加固等;3. 结构施工:包括主体结构施工、钢结构安装、混凝土浇筑等;4. 室内装修:包括墙面处理、地面铺设、天花板安装等;5. 外部工程:包括外墙装饰、屋面防水、道路硬化等。
三、施工作业流程1. 施工前准备:a. 确认施工范围和工期;b. 制定施工计划,并组织施工人员进行培训;c. 准备施工所需的材料、设备和工具;d. 确保施工现场的安全和整洁。
2. 施工过程:a. 地基处理:i. 进行地质勘探,了解地质情况;ii. 根据地质情况,制定土壤改良方案;iii. 进行地基处理,包括挖土、填土、压实等。
b. 基础施工:i. 根据设计图纸进行基础开挖;ii. 进行基础加固,包括钢筋绑扎、混凝土浇筑等。
c. 结构施工:i. 根据结构图纸进行主体结构施工;ii. 安装钢结构,包括吊装、焊接等;iii. 进行混凝土浇筑,包括模板搭设、浇筑、养护等。
d. 室内装修:i. 进行墙面处理,包括刮腻子、贴瓷砖等;ii. 进行地面铺设,包括铺地板、铺地砖等;iii. 安装天花板,包括吊顶、灯具安装等。
e. 外部工程:i. 进行外墙装饰,包括涂料喷涂、贴石材等;ii. 进行屋面防水,包括涂料涂覆、铺防水卷材等;iii. 进行道路硬化,包括路面铺设、路缘石安装等。
3. 施工结束:a. 进行施工验收,确保施工质量符合要求;b. 清理施工现场,保持环境整洁;c. 归档施工相关文件,包括施工图纸、验收报告等。
四、施工作业安全注意事项1. 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等;2. 施工现场必须设置明显的安全警示标识,禁止未经授权人员入内;3. 施工设备和工具必须经过检查和维护,确保安全可靠;4. 施工过程中,必须严格按照操作规程进行,禁止违章操作;5. 施工现场必须保持整洁,杂物必须及时清理,防止发生意外。
目录
1、适用范围
2、目的
3、技术文件分类
4、职责和权限
5、技术文件的产生与管理
6、标识
7、记录及其管理
施工技术文件管理作业指导书
1 适用范围
本程序适用于公司范围内施工技术文件的编写、审批、修改、出版、发布、管理和实施。
2 目的
规定施工技术文件产生、发布、使用、修改、保管的控制要求,旨在规范技术文件的产生及实施过程。
3 技术文件分类
3.1 施工组织设计
施工组织设计,是组织和管理工程施工总的指导性文件。
应依据施工承包合同、设计文件及施工组织设计纲要(公司投标文件)编定。
经过批准的施工组织设计作为开工的必备条件。
3.2 施工组织措施,是指导工程某一个分部或某—个工序施工的文件,必要时进行编制。
其内容应依据施工组织设计并突出施工重点,更具有操作性。
3.3 工艺手册
是某些施工技术经过一定时间的应用、验证后,总结形成的典型施工/加工方法的技术文件。
3.4 施工作业指导书
是以可操作性为主要特征的技术性文件。
4 职责和权限
4.1 工程管理部
负责对公司施工技术文件的全面管理和控制,并保证其适用性和正确性。
4.2 实施单位
4.2.1 工程项目部/生产单位、队及施工人员,必须依据批准/指定的施工技术文件进行施工管理和施工操作。
4.2.2 各级工程技术人员,按相应的分工职责,负责进行技术交底和工程施工过程的监督、检查工作。
以保证全面、正确的贯彻和落实技术文件的内容。
4.3 相关部门
各相关职能部门应以批准/指定的施工技术文件为依据,对工程项目进行管理、监
督、检查及服务。
5 施工技术文件的产生与实施管理
5.1 施工技术文件流程。
(详见图1)
5.2 施工技术文件的编、审、批
5.2.1 施工组织设计由项目经理组织、项目总工编制、工程管理部审核、主管副经理批准。
5.2.2 施工组织措施由项目工程师编制、项目总工审核、项目经理批准。
5.2.3 施工作业指导书根据施工组织设计的技术资料清单、设备和材料供应要求组织编制。
项目部编制的作业指导书由技术员编制、项目工程师审核、项目部总工批准,重要和特殊的作业指导书由项目总工编写,工程管理部审核,总工或者各专业副总批准。
图1 施工技术文件的产生及管理流程图
5.2.4 工艺手册的编制与选用
工艺手册中的工艺和施工方法属成熟的工艺方法,由工程管理部编制,供工程中选用,选用者应对所选用的工艺手册进行确认签字,并报批准,确保其选用的符合性。
5.3 出版、颁发及使用
5.3.1 工程管理部负责公司技术文件的出版、颁发和使用管理,并对出版文件备份及归挡。
5.3.2 各施工单位批准的技术文件,由批准单位负责出版及报送公司有关职能部门备案。
5.3.3 项目工程技术文件必须报工程管理部备案。
5.4.验证
5.4.1 施工技术文件编制应充分发扬技术民主,充分吸取有关专业人员和施工人员的意见,必要时应召集有关会议听取意见和建议。
5.4.2 施工作业指导书开始使用时,应进行可行性验证,确认可行后正式使用。
5.5 修改
施工技术文件一经批准出版后,任何单位/部门和个人,不得擅自修改。
若有重大设计修改时,应提出修改报告,由原编审批人员修改文件。
5.6 保管
5.6.1 施工作业指导书/工艺手册是本企业知识产权的一部分,领用单位和个人应在控制范围内登记、领用并负责保管。
5.6.2 领用人责任
A) 遵守公司有关技术保密规定,除在指定工程中使用外,不得私自向外部提供本企业出版的施工技术资料。
B) 工艺手册是典型施工技术标准,可以长期和反复使用,领用人应妥善保管。
需要重新印制或再版发行时,应按重新领用手续登记。
6 标识
6.1 文件编号
工程管理部资料管理员负责施工技术文件的编号,在文件登记备案的同时,根据文件类别给定编号并提交复印。
6.2 责任署名
施工技术文件应有审批页,由批准、审核、编写者签名以示责任标识。
6.3 单位署名及出版日期
按公司文件统一规定格式在封面正下方标识。
7 记录及其管理
《技术文件审批表》由编制单位(部门)负责保管,保存期与技术文件同步。
技术文件审批表
注明:1. 意见栏书写不够时,请附上文稿与该表一并归档。
2. 由批准人决定会签部门。
