墙面石材干挂(背栓式)施工工艺
墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装
连接挂件,用专用连接件与结构基层上的专用连接件相连接,
使饰面板与墙体间形成 80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验, 20mm厚的石材板采用背栓式施工,一
般在结构强度上能满足要求。但是,板在安装后的一段时期中,
受各种应力的综合作用,石材会发生一定的变形,使原先平整
的大面,板与板之间会发生凹凸不平,影响整个施工面应有的
平整度。为此,建议本工程在使用背栓式安装时,板材最好采
用 30mm厚的石材,否则容易产生质量问题。

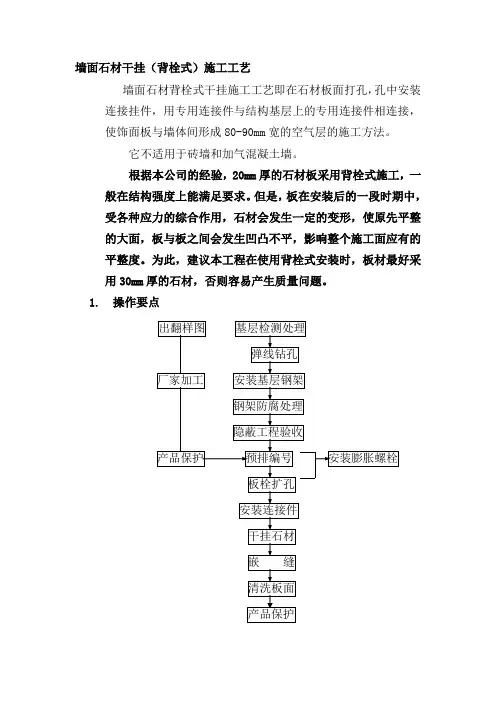

1.操作要点
出翻样图
厂家加工 基层检测处理
弹线钻孔
安装基层钢架
钢架防腐处理
隐蔽工程验收
预排编号 产品保护 安装膨胀螺栓
板栓扩孔
安装连接件
干挂石材
嵌 缝
清洗板面
产品保护
2.操作要点
2.1出翻样图
根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的
缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘
制墙、柱面各分块大样图以及节点大样图,作为加工定货的依
据和基层弹线安装钢架的依据。
2.2进场材料检验
A.对进场材料按加工定货单检验其品种、规格、颜色。
B.对进场材料按定货要求检验其边角垂直度、平整度、光洁度、
倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规
范要求。
2.3基层检测处理
基层面检测垂直度和平整度。平整度误差不能大于 10mm。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4基层弹线
A.水平线必须以一定的标高为起点,四周连通,尤其要注意接
缝必须与窗洞的水平线连通。
B.垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
2.5基层钻孔
混凝土墙体用不锈钢膨胀螺栓固定连接件或用化学锚固剂
固定连接件。孔位要依照弹线尺寸确定,孔径按选用的膨胀螺
栓确定,一般比膨胀螺栓胀管直径大 1mm。孔径深度必须达到
墙面石材干挂(背栓式)施工工艺
墙面石材背栓式干挂施工工艺即在石材板面打孔,孔中安装连接挂件,用专用连接件与结构基层上的专用连接件相连接,使饰面板与墙体间形成80-90mm宽的空气层的施工方法。
它不适用于砖墙和加气混凝土墙。
根据本公司的经验,20mm厚的石材板采用背栓式施工,一般在结构强度上能满足要求。但是,板在安装后的一段时期中,受各种应力的综合作用,石材会发生一定的变形,使原先平整的大面,板与板之间会发生凹凸不平,影响整个施工面应有的平整度。为此,建议本工程在使用背栓式安装时,板材最好采用30mm厚的石材,否则容易产生质量问题。

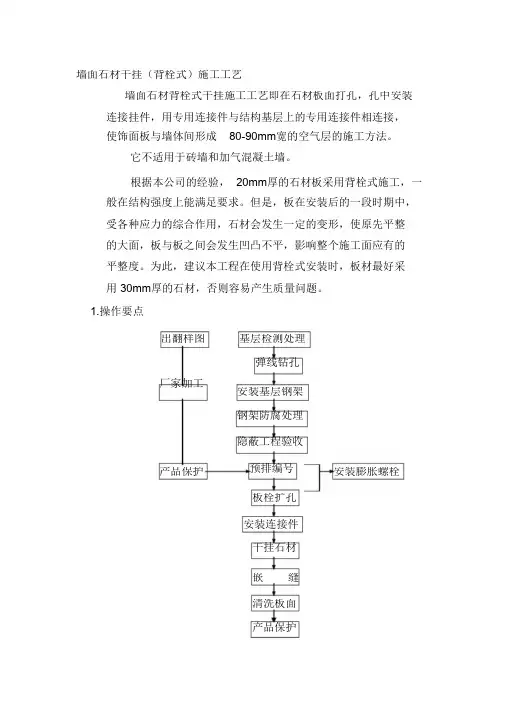

1. 操作要点
出翻样图 基层检测处理
弹线钻孔
厂家加工 安装基层钢架
钢架防腐处理
隐蔽工程验收
产品保护 预排编号 安装膨胀螺栓
板栓扩孔
安装连接件
干挂石材
嵌 缝
清洗板面
产品保护 2. 操作要点
2.1 出翻样图
根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排档,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
2.2 进场材料检验
A. 对进场材料按加工定货单检验其品种、规格、颜色。
B. 对进场材料按定货要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同和国家验收规范要求。
2.3 基层检测处理
基层面检测垂直度和平整度。平整度误差不能大于10mm。超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
2.4 基层弹线
A. 水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
B. 垂直线尽可能按块材尺寸,由阳角端向阴角端方向弹。
14个石材装饰细部构造节点图一览,建议收藏!
【有石CAD】5000+石材企业,10000+石材技术员都在用!
本篇文章关于一些石材饰面细部构造,分列14点进行展开。
墙面石材饰面细部构造
1、石材干挂法施工
适用于
室内大厅、电梯厅等公共空间。
工序流程
放控制线→石材排板放线→预排石材→打膨胀螺栓→安装钢骨架→安装调节片→石材开槽→石材安装→石材填缝处理
要点
1)所有型钢规格符合国家标准,热镀锌处理,焊接部位做防锈处理。不锈钢石材挂件钢号为202以上、沿海项目需采用304钢号连接配件;
2)石材厚度要求在20mm以上,2500mm高以内的墙体,竖向需采用5#槽钢,横向采用40mm×40mm型角钢,间距根据石材的横缝排版确定;
3)2500mm高以上的墙体,竖向需采用8#槽钢,横向采50mm×5mm型角钢,间距根据石材的横缝排版确定。
2、墙面石材U型凹槽排版
适用于
室内大厅、电梯厅、卫生间等墙面。
要点
石材墙面横缝,需根据人体的视线高度排布。
3、墙面石材阳角收口
适用于
室内大厅、电梯厅、卫生间等墙面。
要点
1)墙面石材阳角收口均需45°拼接对角处理; 2)待墙面石材全部铺贴完成后,须调制与石材同色的云石胶作勾缝处理,勾缝必须严密;
3)墙面石材阳角按设计要求加工。
4、墙面石材阴角收口
适用于
室内大厅、电梯厅、卫生间等墙面。
要点
石材墙面有横缝时(如V字缝、凹槽)时,阴角收口均需45°(角度稍小于45°,以利于拼接)拼接对角处理,应在工厂内加工完成。
5、石材检修门
适用于
室内电梯厅、大厅、走道等。
要点
1)石材暗门需采用热镀锌角钢,角钢大小及滚珠轴承大小根据门体的自重选定,焊接部位作防锈处理;
2)石材干挂或安装、门边、框边切割面需抛光处理,钢架面采用防潮板包封;
3)为防止门与边框碰撞,会使石材破损,需在门与框之间安装限位链。
6、钢架台盆安装
适用于
卫生间下装台盆。

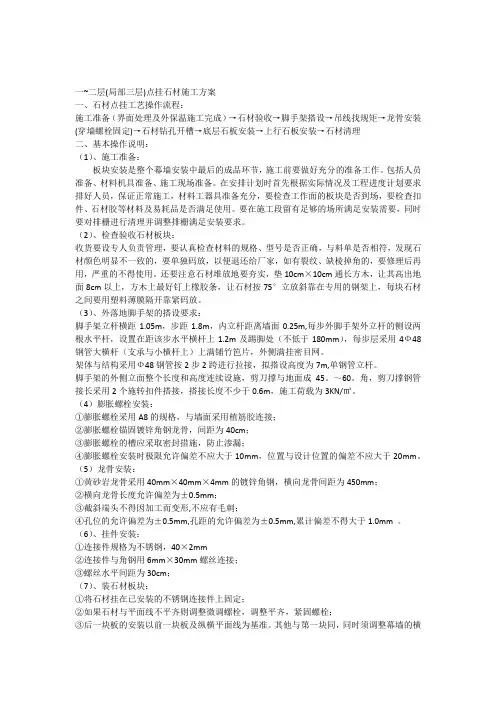

一~二层(局部三层)点挂石材施工方案
一、石材点挂工艺操作流程:
施工准备(界面处理及外保温施工完成)→石材验收→脚手架搭设→吊线找规矩→龙骨安装(穿墙螺栓固定)→石材钻孔开槽→底层石板安装→上行石板安装→石材清理
二、基本操作说明:
(1)、施工准备:
板块安装是整个幕墙安装中最后的成品环节,施工前要做好充分的准备工作。包括人员准备、材料机具准备、施工现场准备。在安排计划时首先根据实际情况及工程进度计划要求排好人员,保证正常施工,材料工器具准备充分,要检查工作面的板块是否到场,要检查扣件、石材胶等材料及易耗品是否满足使用。要在施工段留有足够的场所满足安装需要,同时要对排栅进行清理并调整排栅满足安装要求。
(2)、检查验收石材板块:
收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。还要注意石材堆放地要夯实,垫10cm×10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放。
(3)、外落地脚手架的搭设要求:
脚手架立杆横距1.05m,步距1.8m,内立杆距离墙面0.25m,每步外脚手架外立杆的侧设两根水平杆,设置在距该步水平横杆上1.2m及踢脚处(不低于180mm),每步层采用4Ф48钢管大横杆(支承与小横杆上)上满铺竹笆片,外侧满挂密目网。
架体与结构采用Ф48钢管按2步2跨进行拉接,拟搭设高度为7m,单钢管立杆。
脚手架的外侧立面整个长度和高度连续设施,剪刀撑与地面成45。~60。角,剪刀撑钢管接长采用2个施转扣件搭接,搭接长度不少于0.6m,施工荷载为3KN/㎡。
(4)膨胀螺栓安装:
①膨胀螺栓采用A8的规格,与墙面采用植筋胶连接;
②膨胀螺栓锚固镀锌角钢龙骨,间距为40cm;
