石材干挂施工节点
- 格式:ppt
- 大小:1.14 MB
- 文档页数:18
石材干挂施工方案石材干挂施工是一种常见的外墙装饰方式,其具有美观、耐久、节能等优点,因此在建筑行业广泛应用。
本文将就石材干挂施工方案进行探讨,介绍其具体工艺步骤、材料选择以及优缺点等方面的内容。
一、石材干挂施工工艺步骤石材干挂施工过程主要包括基层处理、铺贴背胶板、石材定位、固定及清理等几个步骤。
首先,需要对基层进行处理。
基层应该平整、坚固、干燥,并且在水平方向上应具备足够的强度,以保证后续石材的稳定性。
若基层不符合要求,则需要进行修补或修改。
接着,将背胶板铺贴在基层上。
背胶板是石材的支撑材料,其应具有防水、抗压、抗拉的特性。
安装背胶板要注意接缝的处理和平整度的控制,以保证整个干挂系统的稳定性。
然后,进行石材定位。
根据设计要求和施工图纸,确定石材的位置和安装方式。
通常情况下,石材的重量较大,需要采取合适的固定方式,以确保其不会因为重力作用而脱落。
最后,对石材进行固定和清理。
固定通常采用石材干挂系统中的固定件和背胶板进行固定。
清理方面,要确保石材表面的整洁,避免附着物对石材的影响。
二、石材干挂施工的材料选择在石材干挂施工中,对于背胶板和固定件的选择尤为重要。
背胶板的选择应根据实际情况和设计要求来确定。
常见的背胶板有钢丝网、玻璃纤维网和水泥纤维板等。
钢丝网强度高、抗拉性能好,适合用于大型、重负荷的干挂系统。
玻璃纤维网防水性能好,适用于潮湿环境。
水泥纤维板具有防水、隔热、耐腐蚀等特点,适合用于外墙干挂。
固定件的选择也应根据石材的材质和重量来确定。
常用的固定件有防锈螺丝、橡胶卡、背夹等。
对于较大重量的石材,应选择抗拉强度高、稳定性好的固定件。
三、石材干挂施工的优缺点石材干挂施工方案具有以下优点:1. 美观大方:石材的天然质感和纹理使建筑物外观更加独特和美观。
2. 耐久性好:石材具有较高的硬度和耐久性,不易受到环境和时间的损害。
3. 节能环保:石材具有隔热、隔音等特性,可以有效降低能耗,提升建筑的节能性能。

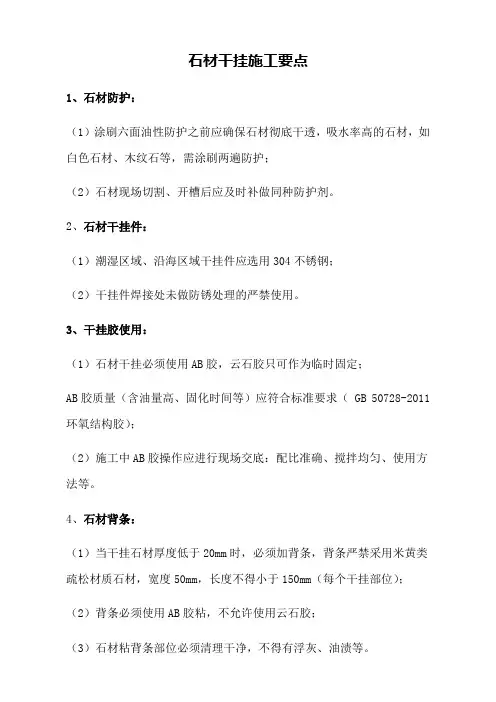

石材干挂施工要点
1、石材防护:
(1)涂刷六面油性防护之前应确保石材彻底干透,吸水率高的石材,如白色石材、木纹石等,需涂刷两遍防护;
(2)石材现场切割、开槽后应及时补做同种防护剂。
2、石材干挂件:
(1)潮湿区域、沿海区域干挂件应选用304不锈钢;
(2)干挂件焊接处未做防锈处理的严禁使用。
3、干挂胶使用:
(1)石材干挂必须使用AB胶,云石胶只可作为临时固定;
AB胶质量(含油量高、固化时间等)应符合标准要求( GB 50728-2011环氧结构胶);
(2)施工中AB胶操作应进行现场交底:配比准确、搅拌均匀、使用方法等。
4、石材背条:
(1)当干挂石材厚度低于20mm时,必须加背条,背条严禁采用米黄类疏松材质石材,宽度50mm,长度不得小于150mm(每个干挂部位);(2)背条必须使用AB胶粘,不允许使用云石胶;
(3)石材粘背条部位必须清理干净,不得有浮灰、油渍等。
干挂石材施工方案摘要:干挂石材是一种常用的建筑装饰材料,具有美观、耐久、易维护等优点。
本文将介绍干挂石材施工的具体方案,包括材料准备、基础处理、安装固定等环节,旨在为工程项目提供参考和指导。
一、材料准备1.石材选择:干挂石材的选择应根据工程性质和设计需求确定。
常见的石材种类有大理石、花岗岩、砂岩等,需根据建筑风格和色调进行合理搭配。
2.石材加工:石材的加工应根据实际尺寸和形状进行切割和打磨。
切割应精确,保持边角整齐,打磨则要求表面光滑、无明显划痕。
3.石材固定系统:选择适合的石材固定系统非常重要,以确保石材的稳固和安全。
常见的固定系统有地锚固定和隐形挂件固定两种,根据具体情况进行选择。
二、基础处理1.基础墙面处理:在进行干挂石材施工前,需要对基础墙面进行处理。
首先,清除墙面上的灰尘、油污等杂物;其次,检查墙面是否坚实平整,如有不平整处应进行修补。
2.防水处理:在进行石材干挂施工前,应对墙面进行防水处理,以保护石材不受水分侵蚀。
常见的防水处理方法有涂刷防水材料、安装防水膜等。
三、安装固定1.固定系统安装:根据选择的固定系统,将固定部件安装在墙体上。
对于地锚固定,需先进行固定孔的凿制和地锚的安装;对于隐形挂件固定,需进行墙面打孔,然后安装挂件。
2.石材安装:将预先加工好的石材逐一安装到固定系统上。
安装时应注意保持石材的平整和水平,同时进行必要的调整和修整,以保证整体效果。
3.固定检查:完成石材安装后,需要进行固定检查。
检查时应对石材的固定性、水平度和垂直度进行检验,确保石材的稳固和整齐。
四、施工注意事项1.安全施工:在进行干挂石材施工时,应注重施工安全。
施工人员应佩戴安全帽、手套等个人防护用品,施工区应设置警示标志,严禁乱丢物品,确保施工现场的安全。
2.施工质量控制:干挂石材施工的质量直接影响工程的使用寿命和美观度。
需严格按照施工方案进行操作,保证施工质量。
如发现施工过程中出现问题,应及时处理和修正。
石材干挂的施工工艺一、外墙干挂石材幕墙结构的稳定性干挂石材幕墙本身的强度,涉及到石材的厚度长宽尺寸大小与干挂的固定方式.根据金属与石材幕墙工程技术规范(JGJl33-2001)的要求:用于石材幕墙的石材厚度不应小于25mm,石块面积不宜大于1.5㎡,挂件一般采用不锈钢挂件。
角钢连接件、不锈钢挂件、螺栓、焊条、结构胶均应有材质证明、出厂合格证及检验报告.干挂的主次框架(即立柱与横梁)的结构稳定性应符合设计要求。
横梁的布置应同石材的横向缝的布置相配合。
立柱与结构的连接:在墙体结构上每隔2米设预埋铁,立柱与预埋铁通过短接(10号槽钢)焊接,立柱施工时考虑到温度应力的影响,每6米断开,中间设15mm的缝隙。
注意断开处要错开横梁的连接处。
横梁与立柱的连接亦应考虑到温度应力的影响,连接通过角码、螺栓与立柱连接。
立柱、横梁与结构面根据龙骨的大小、施工的方便一般均保留30一50mm的间距,这样即有利于立柱横梁的安装,又有利消除施工(结构面、立柱与横梁)误差,工程采用的立柱槽钢、横梁角钢大小应符合设计要求。
根据抗震要求,与主体焊接的连接件采用Q235低碳钢,其化学成分、机械性能包括屈服点应符合“GB700一88”国家标准规定,其余所有挂件均采用不锈钢板(不锈钢材质为0Cr18Ni9)加工制成,并按“GB4237一92"标准检测不锈钢化学成分和强度极限、延伸率等物理性能,挂件要有承载抗剪及挠度试验.焊条采用E4303碳钢焊条,焊条应符合“GB5117一85”国家标准。
二、外墙干挂石材幕墙外表的美观性1.分格及装饰线条(颜色)的应用要深刻地领会原建筑设计的意图,包括石材的颜色、线条、形式、业主的要求以及结构上必须要的东西,如造型、檐口等,要与整个大楼的风格一同考虑,分格布置还要考虑施工的方便。
2。
石材的质量及加土的质量,亦影响到干挂石幕墙的美观性首先应对石材厂家进行认真的考查,确定石材厂家和石材品种.加工时对品种和厚度及性能都有要求,并且向石材加工厂商提供了完整的下料设计图。

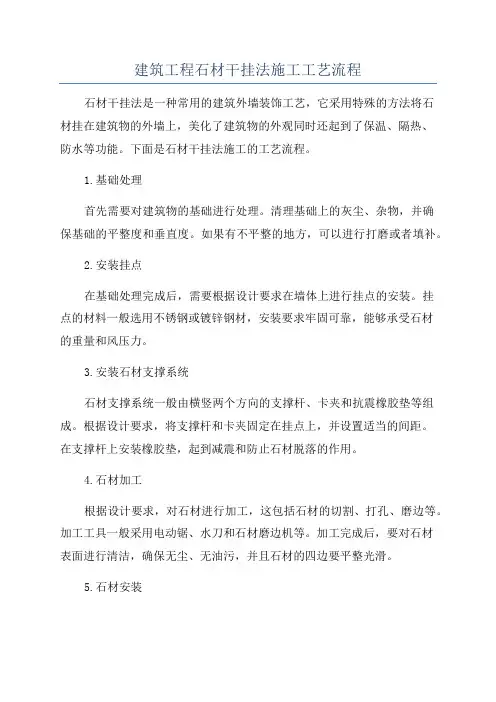

建筑工程石材干挂法施工工艺流程石材干挂法是一种常用的建筑外墙装饰工艺,它采用特殊的方法将石材挂在建筑物的外墙上,美化了建筑物的外观同时还起到了保温、隔热、防水等功能。
下面是石材干挂法施工的工艺流程。
1.基础处理首先需要对建筑物的基础进行处理。
清理基础上的灰尘、杂物,并确保基础的平整度和垂直度。
如果有不平整的地方,可以进行打磨或者填补。
2.安装挂点在基础处理完成后,需要根据设计要求在墙体上进行挂点的安装。
挂点的材料一般选用不锈钢或镀锌钢材,安装要求牢固可靠,能够承受石材的重量和风压力。
3.安装石材支撑系统石材支撑系统一般由横竖两个方向的支撑杆、卡夹和抗震橡胶垫等组成。
根据设计要求,将支撑杆和卡夹固定在挂点上,并设置适当的间距。
在支撑杆上安装橡胶垫,起到减震和防止石材脱落的作用。
4.石材加工根据设计要求,对石材进行加工,这包括石材的切割、打孔、磨边等。
加工工具一般采用电动锯、水刀和石材磨边机等。
加工完成后,要对石材表面进行清洁,确保无尘、无油污,并且石材的四边要平整光滑。
5.石材安装将加工好的石材放置在支撑系统上,确定位置后,用卡夹将石材固定住。
在安装过程中,要保持石材的水平和垂直度,通过调整卡夹的松紧程度来实现。
6.石材固定在石材安装完成后,要对石材进行固定,以防止风力或其他力的作用下石材的脱落。
固定方式一般有胶粘、机械固定和悬挂固定等。
胶粘方式适用于石材表面平整,质量较好的情况下;机械固定主要是通过膨胀螺栓等将石材固定在墙体上;悬挂固定方式则是通过垂直的挂线和卡夹将石材吊挂在墙体上。
7.清理整理在石材固定完成后,要对施工现场进行清理和整理工作。
清理工作主要包括清理安装过程中产生的垃圾和建筑材料,整理工作主要是对石材进行维护和保养,以确保其美观和质量。
总的来说,石材干挂法施工工艺流程是先进行基础处理,然后安装挂点和石材支撑系统,在此基础上进行石材加工和安装,最后进行石材固定和清理整理。
这些步骤在具体实施中需要严格按照设计要求,重视施工细节,确保施工质量和安全性。
干挂石材的施工方案1. 简介干挂石材是一种常见的外墙装饰材料,具有美观、耐久和防水等优点,被广泛应用于建筑工程中。
本文将介绍干挂石材的施工方案,包括材料准备、基层处理、安装技术等内容。
2. 材料准备在施工前,需要准备以下材料和工具:•干挂石材:选择符合规格和设计要求的石材,常见的有花岗岩、大理石等。
•干挂石材的固定系统:包括角码、石材吊挂件、延长支撑等。
•固定材料:如膨胀螺栓、螺丝等。
•衬垫材料:一般使用聚氨酯、聚氨酯胶垫等。
3. 基层处理在施工前,需要对外墙基层进行处理,确保基层平整牢固,以便于干挂石材的安装。
基层处理包括以下步骤:1.清理基层表面:除去油污、灰尘、杂物等。
2.处理裂缝:对有裂缝的基层进行修补,使其平整。
3.防水处理:根据需要进行防水处理,保证石材安装后的防水性能。
4.打底层:涂刷底膜,增加基层的粘结力和耐候性。
4. 施工步骤4.1 安装石材吊挂件和角码1.根据设计要求和施工方案,在基层上确定干挂石材的安装位置。
2.使用膨胀螺栓或螺丝将石材吊挂件固定在基层上,注意吊挂件的水平和垂直度。
3.在墙角处安装角码,定位准确,并确保角码与吊挂件的连接稳固。
4.2 安装干挂石材1.在干挂石材的背面涂抹一层薄薄的胶垫,增加石材与基层之间的粘结力。
2.将石材按照设计要求、大小和颜色等进行分类,然后根据安装位置逐块安装。
3.将石材对准吊挂件和角码,轻轻放置在预定的位置,确保石材与基层之间有适当的间隙。
4.3 进一步固定石材1.使用延长支撑将石材下部支撑住,确保石材的水平度和垂直度。
2.使用螺丝将石材与吊挂件和角码连接紧固,注意不要过紧,以免石材破裂。
3.检查每块石材的固定情况,确保安装稳固。
5. 施工注意事项在干挂石材的施工过程中,需要注意以下事项:•安装前应确保基层和石材表面无严重的缺陷和破损。
•石材的安装位置和尺寸要与设计图纸一致。
•在施工过程中,要注意保护石材的表面,避免划伤或弄脏。
•石材的固定要均匀,力度适中,避免过度紧固导致石材开裂。

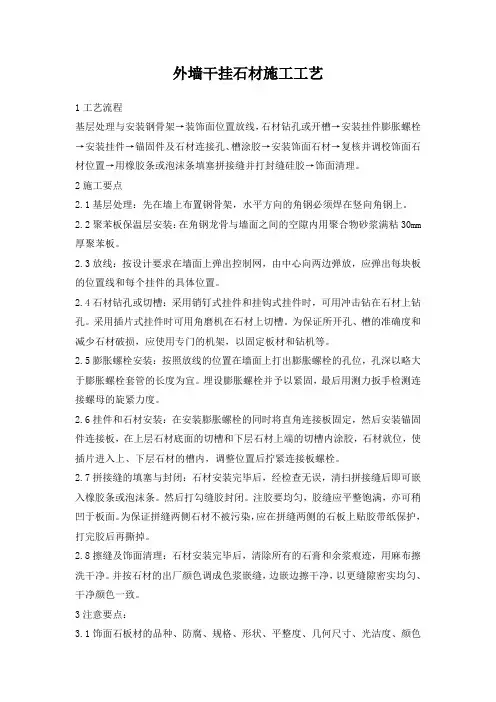

外墙干挂石材施工工艺1工艺流程基层处理与安装钢骨架→装饰面位置放线,石材钻孔或开槽→安装挂件膨胀螺栓→安装挂件→锚固件及石材连接孔、槽涂胶→安装饰面石材→复核并调校饰面石材位置→用橡胶条或泡沫条填塞拼接缝并打封缝硅胶→饰面清理。
2施工要点2.1基层处理:先在墙上布置钢骨架,水平方向的角钢必须焊在竖向角钢上。
2.2聚苯板保温层安装:在角钢龙骨与墙面之间的空隙内用聚合物砂浆满粘30mm 厚聚苯板。
2.3放线:按设计要求在墙面上弹出控制网,由中心向两边弹放,应弹出每块板的位置线和每个挂件的具体位置。
2.4石材钻孔或切槽:采用销钉式挂件和挂钩式挂件时,可用冲击钻在石材上钻孔。
采用插片式挂件时可用角磨机在石材上切槽。
为保证所开孔、槽的准确度和减少石材破损,应使用专门的机架,以固定板材和钻机等。
2.5膨胀螺栓安装:按照放线的位置在墙面上打出膨胀螺栓的孔位,孔深以略大于膨胀螺栓套管的长度为宜。
埋设膨胀螺栓并予以紧固,最后用测力扳手检测连接螺母的旋紧力度。
2.6挂件和石材安装:在安装膨胀螺栓的同时将直角连接板固定,然后安装锚固件连接板,在上层石材底面的切槽和下层石材上端的切槽内涂胶,石材就位,使插片进入上、下层石材的槽内,调整位置后拧紧连接板螺栓。
2.7拼接缝的填塞与封闭:石材安装完毕后,经检查无误,清扫拼接缝后即可嵌入橡胶条或泡沫条。
然后打勾缝胶封闭。
注胶要均匀,胶缝应平整饱满,亦可稍凹于板面。
为保证拼缝两侧石材不被污染,应在拼缝两侧的石板上贴胶带纸保护,打完胶后再撕掉。
2.8擦缝及饰面清理:石材安装完毕后,清除所有的石膏和余浆痕迹,用麻布擦洗干净。
并按石材的出厂颜色调成色浆嵌缝,边嵌边擦干净,以更缝隙密实均匀、干净颜色一致。
3注意要点:3.1饰面石板材的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,要有产品合格证。
3.2面层与基底应安装牢固,干挂配件为不锈钢,必须符合设计要求和国家标准。

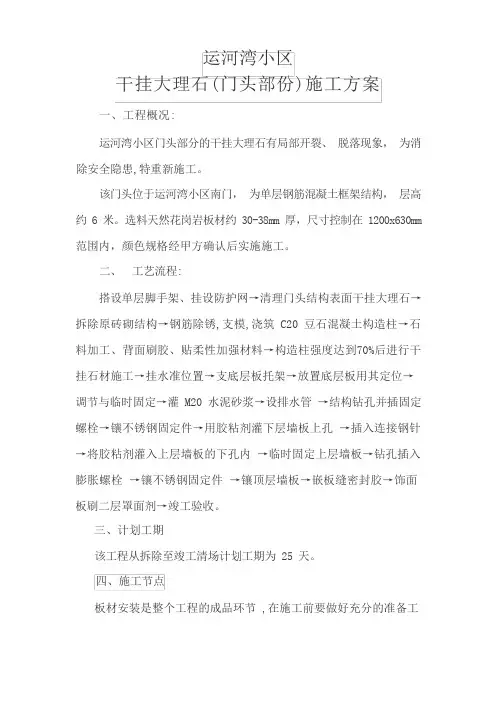

运河湾小区干挂大理石(门头部份)施工方案一、工程概况:运河湾小区门头部分的干挂大理石有局部开裂、脱落现象,为消除安全隐患,特重新施工。
该门头位于运河湾小区南门,为单层钢筋混凝土框架结构,层高约 6 米。
选料天然花岗岩板材约 30-38mm 厚,尺寸控制在 1200x630mm 范围内,颜色规格经甲方确认后实施施工。
二、工艺流程:搭设单层脚手架、挂设防护网→清理门头结构表面干挂大理石→拆除原砖砌结构→钢筋除锈,支模,浇筑 C20 豆石混凝土构造柱→石料加工、背面刷胶、贴柔性加强材料→构造柱强度达到70%后进行干挂石材施工→挂水准位置→支底层板托架→放置底层板用其定位→ 调节与临时固定→灌 M20 水泥砂浆→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→嵌板缝密封胶→饰面板刷二层罩面剂→竣工验收。
三、计划工期该工程从拆除至竣工清场计划工期为 25 天。
四、施工节点板材安装是整个工程的成品环节 ,在施工前要做好充分的准备工作。
准备好一切所需工具如电源,锯机及锯片等。
并根据工程实际情况及进度计画要求分组排好人员。
(1)钢架铁器配件准备:镀锌槽钢; M12 不锈钢膨胀镙丝;不锈钢穿墙镙丝;L50Χ50Χ5 镀锌角钢;不锈钢焊条.(2)基层准备:待混凝土构造柱强度达到70%后,对脚手架和防护网进行一次全面的清理检查及调整加固,确保挂石施工有足够的施工空间及确保施工安全。
将安全网临时拆除以使用经纬仪进行放线定位,放线定位完成再绑上.清理预做饰面石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石材的位置线和分块线。
(3)挂线:石材安装前要事先用经纬仪打出大角两个面的竖向控制线,弹在离大角 20cm 的位置上,以便随时检查垂直挂线的准确性, 保证顺利安装。

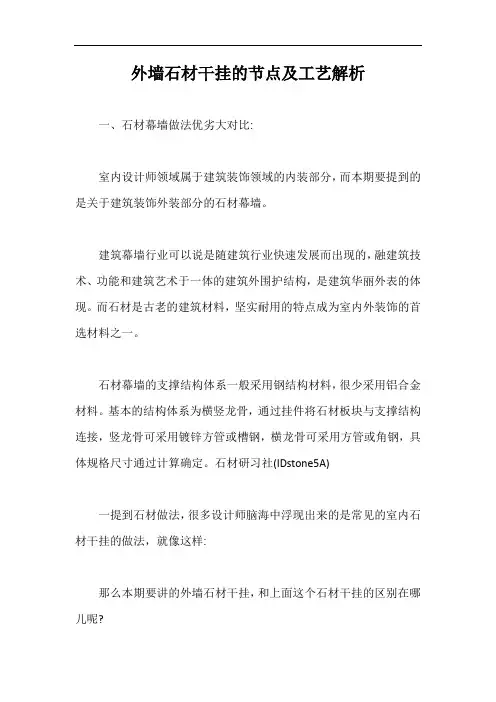

外墙石材干挂的节点及工艺解析一、石材幕墙做法优劣大对比:室内设计师领域属于建筑装饰领域的内装部分,而本期要提到的是关于建筑装饰外装部分的石材幕墙。
建筑幕墙行业可以说是随建筑行业快速发展而出现的,融建筑技术、功能和建筑艺术于一体的建筑外围护结构,是建筑华丽外表的体现。
而石材是古老的建筑材料,坚实耐用的特点成为室内外装饰的首选材料之一。
石材幕墙的支撑结构体系一般采用钢结构材料,很少采用铝合金材料。
基本的结构体系为横竖龙骨,通过挂件将石材板块与支撑结构连接,竖龙骨可采用镀锌方管或槽钢,横龙骨可采用方管或角钢,具体规格尺寸通过计算确定。
石材研习社(IDstone5A)一提到石材做法,很多设计师脑海中浮现出来的是常见的室内石材干挂的做法,就像这样:那么本期要讲的外墙石材干挂,和上面这个石材干挂的区别在哪儿呢?1、首先外墙石材幕墙承受更多的风荷载,以及外幕墙高度较高,所以在设计时更加保守、重要,规范要求也比较严格。
2、石材干挂的风荷载原理是是利用耐腐蚀的螺栓和耐腐蚀的柔性连接件,将大理石、花岗石等饰面石材干挂在建筑结构的外表面,石材与结构之间留出40-50 毫米的空腔,用此工艺做成的饰面,在风力和地震力的作用下允许产生适量的变位,以吸收部分风力和地震力,而不致出现裂纹和脱落。
3、外墙石材的干挂方式为钢销式、通槽式、短槽式、背栓式等几种形式;可能看上面的文字表述有点绕,下面通过一张表格看明白各个做法的优劣:外墙干挂干挂件↑从上图可知,相较而言,短槽式成本较低,但安全性不如背栓式,通常用于石材重量不太大或安全系数要求不太高时。
背栓式干挂牢靠稳定,但成本较高,用于较大块石材(如厚度=30mm,石材面积≤1.5平方米)或对石材安全性能要求较高时(如幕墙超高时)。
上面的几种幕墙形式中,“短槽式”和“背栓式”最为常用,也是设计师应重点掌握的要点。
所以,下面具体介绍这两种做法:二、石材幕墙节点做法解析:短槽干挂法:短槽式干挂法↑短槽干挂法:这种方法是将相邻的两块石材面板共同固定在“T”形卡条上,“T”形卡条为不锈钢或铝合金,卡条再与骨架固定,就可以了。

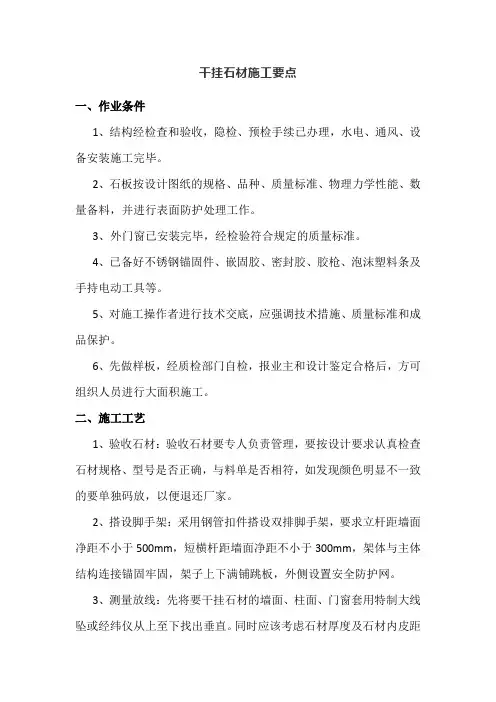

干挂石材施工要点一、作业条件1、结构经检查和验收,隐检、预检手续已办理,水电、通风、设备安装施工完毕。
2、石板按设计图纸的规格、品种、质量标准、物理力学性能、数量备料,并进行表面防护处理工作。
3、外门窗已安装完毕,经检验符合规定的质量标准。
4、已备好不锈钢锚固件、嵌固胶、密封胶、胶枪、泡沫塑料条及手持电动工具等。
5、对施工操作者进行技术交底,应强调技术措施、质量标准和成品保护。
6、先做样板,经质检部门自检,报业主和设计鉴定合格后,方可组织人员进行大面积施工。
二、施工工艺1、验收石材:验收石材要专人负责管理,要按设计要求认真检查石材规格、型号是否正确,与料单是否相符,如发现颜色明显不一致的要单独码放,以便退还厂家。
2、搭设脚手架:采用钢管扣件搭设双排脚手架,要求立杆距墙面净距不小于500mm,短横杆距墙面净距不小于300mm,架体与主体结构连接锚固牢固,架子上下满铺跳板,外侧设置安全防护网。
3、测量放线:先将要干挂石材的墙面、柱面、门窗套用特制大线坠或经纬仪从上至下找出垂直。
同时应该考虑石材厚度及石材内皮距结构表面的间距,一般以60~80mm 为宜。
根据石材的高度用水准仪测定水平线并标注在墙上,一般板缝为6~10mm。
弹线要从外墙饰面中心向两侧及上下分格,误差要匀开。
4、钻孔开槽:安装石板前先测量准确位置,然后再进行钻孔开槽,对于钢筋混凝土或砖墙面,先在石板的两端距孔中心80~100mm处开槽钻孔,孔深20~25mm,然后在墙面相对于石板开槽钻孔的位置钻直径8~10mm的孔,将不锈钢膨胀螺栓一端插入孔中固定,另一端挂好锚固件。
对于钢筋混凝土柱梁,由于构件配筋率高,钢筋面积较大,在有些部位很难钻孔开槽,在测量弹线时,应该先在柱或墙面上躲开钢筋位置,准确标出钻孔位置,待钻孔及固定好膨胀螺栓锚固件后,再在石板的相应位置钻孔开槽。
5、底层石板安装:安装底层石板,应根据固定的墙面上的不锈钢锚固件位置进行安装,具体操作是将石板孔槽和锚固件固定销对位安装好,利用锚固件的长方形螺栓孔,调节石板的平整,及方尺找阴阳角方正,拉通线找石板上口平直,然后用锚固件将石板固定牢固,将用嵌固胶将锚固件填堵固定。
