路基施工方案
- 格式:doc
- 大小:1.33 MB
- 文档页数:41


第1篇
一、项目背景
随着我国交通事业的快速发展,公路基础设施的建设和养护工作日益重要。路基作为公路的基础,其质量直接影响到公路的使用寿命和行车安全。本方案旨在对某段路基进行整修施工,以提高路基的稳定性和承载能力,确保公路的安全畅通。
二、工程概况
1. 工程名称:某段公路路基整修工程
2. 工程地点:某市某县某段公路
3. 工程规模:全长10公里,路基宽度12米,路面宽度9米
4. 施工期限:90天
5. 施工内容:路基整修、排水设施改造、路面维修、交通安全设施完善等
三、施工组织机构
1. 项目经理部:负责整个工程的规划、组织、协调和管理工作。
2. 工程技术部:负责施工图纸的审核、技术交底、施工方案的编制、施工过程中的技术指导等。
3. 质量安全部:负责施工过程中的质量安全监督、检查和验收。
4. 物资设备部:负责施工所需物资、设备的采购、供应和管理工作。
5. 财务部:负责工程的财务管理和资金筹措。
四、施工准备
1. 技术准备:
- 审核施工图纸,明确施工内容和技术要求。
- 编制详细的施工方案,包括施工工艺、施工顺序、质量控制点等。
- 对施工人员进行技术培训,提高施工技能和安全意识。
2. 物资准备: - 根据施工方案,确定所需材料、设备的种类和数量。
- 进行材料设备的采购和验收,确保质量合格。
3. 人员准备:
- 组建施工队伍,明确各工种人员的技术要求和岗位责任。
- 进行人员培训和考核,确保施工队伍的素质。
4. 场地准备:
- 清理施工场地,确保施工环境安全、整洁。
- 做好临时设施的建设,包括办公室、宿舍、食堂等。
五、施工方案
1. 路基整修:
- 清除路基上的杂草、杂物,平整路基表面。
- 对路基进行压实,确保路基密实度达到设计要求。
- 对路基进行加固处理,如设置土工格栅、铺设土工布等。
2. 排水设施改造:
毛石路基施工方案
一、方案简介
毛石路基施工是道路建设中关键的一步,它直接影响着路面的平整度和承载力。本方案旨在介绍毛石路基施工的步骤、要点以及施工注意事项,以确保施工质量和工程进度。
二、施工准备
1. 物料准备:准备好符合规范要求的毛石、砂石、水泥等材料。
2. 设备准备:确保具备必要的挖掘机械、压路机等施工设备。
3. 人员准备:安排经验丰富的工人和监理人员参与施工,保证施工质量。
三、施工步骤
1. 清理基础:清除路基表面的杂物和污染物,确保路基整洁。
2. 填筑砂石:在清理后的基础上填筑砂石,进行初步夯实。
3. 铺设毛石:将毛石按照设计要求铺设在砂石上,并进行初步整平。
4. 夯实毛石:使用振动锤或压路机对毛石进行夯实,保证路基的承载力。
5. 修整路基:对夯实后的毛石路基进行细致修整,确保路面平整。
四、施工注意事项
1. 施工质量:严格按照设计要求施工,保证毛石路基的平整度和承载力。
2. 施工安全:做好施工现场的安全防护工作,避免发生意外事故。
3. 环境保护:施工期间注意减少对周围环境的污染,合理利用资源。
五、总结
毛石路基施工是道路建设中不可或缺的一环,只有通过科学规范的施工过程,才能保证道路的使用寿命和安全性。希望本方案能够对毛石路基施工提供一定的参考和指导,确保工程质量和效率。
以上是关于毛石路基施工方案的简要介绍,希望对您有所帮助。

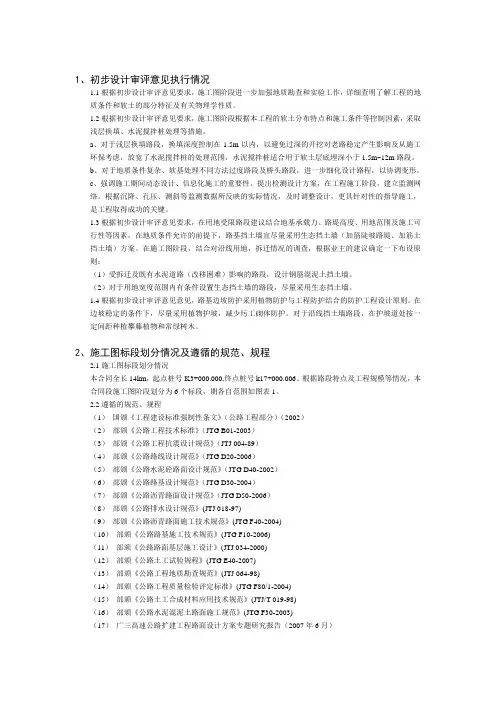

1、初步设计审评意见执行情况
1.1根据初步设计审评意见要求,施工图阶段进一步加强地质勘查和实验工作,详细查明了解工程的地质条件和软土的部分特征及有关物理学性质。
1.2根据初步设计审评意见要求,施工图阶段根据本工程的软土分布特点和施工条件等控制因素,采取浅层换填、水泥搅拌桩处理等措施。
a、对于浅层换填路段,换填深度控制在1.5m以内,以避免过深的开挖对老路稳定产生影响及从施工环保考虑,放宽了水泥搅拌桩的处理范围,水泥搅拌桩适合用于软土层底埋深小于1.5m~12m路段。
b、对于地质条件复杂、软基处理不同方法过度路段及桥头路段,进一步细化设计路程,以协调变形。
c、强调施工期间动态设计、信息化施工的重要性。提出检测设计方案,在工程施工阶段,建立监测网络。根据沉降、孔压、测斜等监测数据所反映的实际情况,及时调整设计,更具针对性的指导施工,是工程取得成功的关键。
1.3根据初步设计审评意见要求,在用地受限路段建议结合地基承载力、路堤高度、用地范围及施工可行性等因素,在地质条件允许的前提下,路基挡土墙宜尽量采用生态挡土墙(加筋陡坡路堤、加筋土挡土墙)方案。在施工图阶段,结合对沿线用地,拆迁情况的调查,根据业主的建议确定一下布设原则:
(1)受拆迁及既有水泥道路(改移困难)影响的路段,设计钢筋混泥土挡土墙。
(2)对于用地宽度范围内有条件设置生态挡土墙的路段,尽量采用生态挡土墙。
1.4根据初步设计审评意见意见,路基边坡防护采用植物防护与工程防护结合的防护工程设计原则。在边坡稳定的条件下,尽量采用植物护坡,减少圬工砌体防护。对于沿线挡土墙路段,在护坡道处按一定间距种植攀藤植物和常绿树木。
2、施工图标段划分情况及遵循的规范、规程
2.1施工图标段划分情况
本合同全长14km,起点桩号K3+000.000,终点桩号k17+000.006。根据路段特点及工程规模等情况,本合同段施工图阶段划分为6个标段,期各自范围如图表1。
路基工程施工

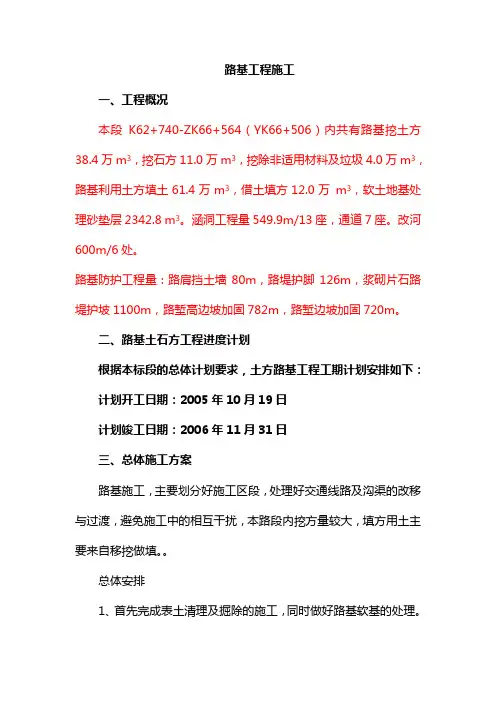

一、工程概况
本段K62+740-ZK66+564(YK66+506)内共有路基挖土方38.4万m3,挖石方11.0万m3,挖除非适用材料及垃圾4.0万m3,路基利用土方填土61.4万m3,借土填方12.0万 m3,软土地基处理砂垫层2342.8 m3。涵洞工程量549.9m/13座,通道7座。改河600m/6处。
路基防护工程量:路肩挡土墙80m,路堤护脚126m,浆砌片石路堤护坡1100m,路堑高边坡加固782m,路堑边坡加固720m。
二、路基土石方工程进度计划
根据本标段的总体计划要求,土方路基工程工期计划安排如下:
计划开工日期:2005年10月19日
计划竣工日期:2006年11月31日
三、总体施工方案
路基施工,主要划分好施工区段,处理好交通线路及沟渠的改移与过渡,避免施工中的相互干扰,本路段内挖方量较大,填方用土主要来自移挖做填。。
总体安排
1、首先完成表土清理及掘除的施工,同时做好路基软基的处理。
2、各地段路基施工前,先进行路基排水及过水涵洞的施工。
3、路基施工完成后,立即进行路基修整与底基层、基层的施工。
4、路基土石方施工全面展开前,先做好路堤填筑试验段,取得合理可靠的工艺参数。
路基填筑:土方填筑施工时,做好土、石方的综合调配工作,抓好机械的配套作业。土源主要来自移挖做填,部分在取土场集中取土,采用挖掘机挖装,自卸汽车运输。路基压实采用大吨位震动压路机和冲击式压路机碾压,若取土的含水量较大,采用摊铺晾晒的方法进行处理。
路堑开挖:本标段路堑施工根据开挖的深度、纵向长短及现场施工条件采用不同的开挖方法:短而浅的路堑采用横向全宽一次开挖到位;短而深的路堑采用横向全宽分层开挖,长而深的路堑采用纵向分段、横向分多个台阶由上而下进行开挖,同时进行边坡加固后方可进行下一台阶开挖。路堑土方地段采用挖掘机开挖,自卸汽车运输,土方集中、填挖距离较短地段采用推土机挖、运;石方地段采用潜孔钻机配以凿岩机钻眼,松动控制爆破开挖,并采用预留光爆层、二次光面爆破技术,以减少对路堑边坡及路堑基床下部岩层的扰动,提高开挖边坡的平顺度,减少超欠挖。
