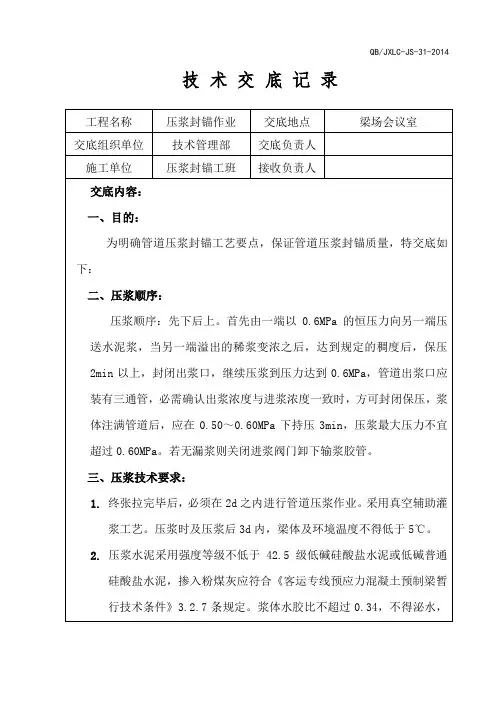

30米预应力混凝土连续t梁预应力孔道压浆、封锚技术交底

  • 格式:docx
  • 大小:9.31 KB
  • 文档页数:3

技术交底书
承包单位:XX隧道集团有限公司

1. 预应力筋张拉后,孔道要在24小时内压浆
2. 孔道压浆采用经检验合格的52.5R普通硅酸盐水泥,压浆水灰比宜采用0.4〜0.45,
可加入适当的外加剂,本次采用的配比如下: 1: 0.40 : 0.005 (水泥1384Kg/方:水:减
水剂),水泥浆的泌水率不得超过 3%水泥浆稠度控制在14s〜18s之间。
3. 压浆前观察预应力筋和锚具稳定状况,并要对孔道进行清洁处理。
4. 压浆采用活塞式压浆机,压浆压力应取0.5〜0.7MP&水泥浆应达到均匀的稠度为
止。水泥浆拌制到压入孔道内延续时间,视气温情况而定,宜在 30〜45min。要保证压浆
管的气密性
5. 压浆顺序为先下后上,水泥浆从一端压入,从另一端排出,当出浆口排出稠度相

同的浓浆时,用木塞塞住,为保证孔道内水泥浆饱满,关闭出浆口后,应保持不小于0.5MPa
:1 - LJ □

的一个稳压期,该稳压期不小于 2mi n。
6. 压浆过程中及压浆后48小时内,结构混凝土温度不低于 5C,否则应采取保温措 施。当
气温高于35C时,压浆宜在夜间进行。
7. 压浆应按规定做不小于三组的 7.07 X 7.07 X 7.07cm立方体试件,并做好施工记录。
8. 在管道压浆前不得安装就位,在压浆强度达到设计要求后方可移运和吊装。
9. 孔道压浆后应立即将梁端水泥浆清洗干净,同时清除支承垫板、锚具及端面混凝 土的
污垢,以备浇注封锚混凝土,封锚混凝土要求在梁片假设完成后立模施工。
10. 固定封锚模板,立模后校核梁长,其长度符合规范要求。

11. 封锚混凝土采用与梁体同标号的 C50混凝土,应仔细认真振捣,使锚具处的混凝 土

工程位置 XXA11标二工区综合一队
工程名称

交底项目 30米预应力混凝土连续T梁预应力孔道压浆、封 锚 交底日期
XX梁场

编号:XX
密实。
12.封锚混凝土浇注后,静置1〜2h,带模浇水养护。脱模后在常温下养护时间不少 于7
天。冬季气温低于5摄氏度时不得浇水,养护时间应增长并采取保温措施。

交底人 接受负责人
全体接受人
注:本表一式二份,班组、工程部各一份。
