施工方案-南沙唯品会锤击式预应力混凝土管桩A-dj02-20170908
- 格式:pdf
- 大小:2.17 MB
- 文档页数:18

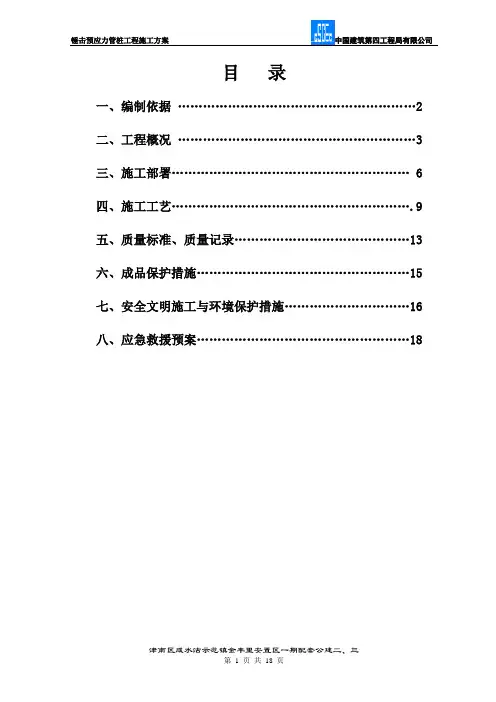

目录一、编制依据 (2)二、工程概况 (3)三、施工部署 (6)四、施工工艺 (9)五、质量标准、质量记录 (13)六、成品保护措施 (15)七、安全文明施工与环境保护措施 (16)八、应急救援预案 (18)锤击预应力管桩工程施工方案一、编制依据1.1、本工程建筑结构施工图纸、施工组织设计;1.2、华北有色地质勘查局承德勘察院编制的《岩土工程勘察报告》2009-KC006-4;1.3、规范、标准《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基与基础工程施工质量验收规范》GB50202-2002《建筑地基处理技术规范》JGJ79-2002《先张法预应力混凝土管桩》02G10《天津市建筑基桩检测技术规程》DB29-38-2002《建筑桩基技术规范》JGJ 94-2008《天津市预应力混凝土管桩技术规程》DB29-110-2010《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工场界噪声限值》GB12523-90二、工程概况2.1 工程建设概况工程名称:津南区咸水沽镇金丰里小区一期工程(配套公建二、三)工程地点:天津市津南区咸水沽镇津沽路、紫江路、南华路、南环西路围合的地块内;建设单位:天津市万泉实益投资发展有限公司设计单位:炎黄联合建筑设计有限公司监理单位:天津市方兴工程监理有限公司施工单位:中国建筑第四工程局有限公司2.2 工程建筑概况2.2.1 建筑面积:公建二1799.23㎡,公建三2020.47㎡;2.2.2 建筑楼层:地上二层;2.2.3 建筑层高:首层4.5m,二层3.9m;建筑高度:8.70m;2.2.5 建筑高程:本工程室内±0.000标高相当于大沽标高2.85m,室内外高差0.3m。
2.3工程结构概况2.3.1结构形式:管桩基础,钢筋混凝土框架结构。
2.3.2 混凝土强度等级基础:垫层为C20,承台、DL为C30。
基础至首层柱顶、梁、板为C30,工层至首层柱顶、梁、板为C30。
锤击预应力管桩专项施工方案施工方案:锤击预应力管桩专项工程名称:XXX一、工程概述本工程采用高强预应力混凝土管桩作为桩基础,为端承摩擦桩,桩型号为PHC预应力混凝土A型管桩,桩身混凝土强度为C80,管径为φ400,桩尖采用闭口钝圆锥式钢桩尖。
设计暂定桩长为18.8~36.6m,预应力管桩数量为250条,单桩承载力特征值分别为1000KN,接桩采用焊接法,桩端进入全风化岩层内不小于2.5米。
二、编制依据本方案依据施工图纸桩基部分、《建筑桩基检测技术规范》106-2003、《广东省标准锤击式预应力混凝土管桩基础技术规程》及国家现行规范标准和地方行业标准规程等编制而成。
三、工程特点1、设计要求本工程采用高强预应力混凝土管桩作为桩基础,为端承摩擦桩,桩型号为PHC预应力混凝土A型管桩,桩身混凝土强度为C80,管径为φ400,桩尖采用闭口钝圆锥式钢桩尖。
设计暂定桩长为18.8~36.6m,预应力管桩数量为250条,单桩承载力特征值分别为1000KN,接桩采用焊接法,桩端进入全风化岩层内不小于2.5米。
2、现场情况根据图纸要求桩基础采用Φ400静压桩,在试桩时管桩压到砂层已不能压下。
经甲方、勘察、设计、监理及施工单位对现场勘察情况后,估计引孔后由于砂层的密实度高和水渗出量大造成砂层内塌孔封闭引孔,故决定将余下的静压桩改为锤击桩。
四、锤击预应力管桩施工一、总体安排1、施工部署现场施工按项目法管理组织实施,以项目负责人为核心建立施工管理体系,用科学的管理方法、先进的施工技术、优质高效地完成桩基工程的施工任务。
捶击预制管桩根据设计桩径和图纸要求,采用合适的柴油锤桩机施工。
要求桩机必须安全可靠、性能良好。
2、施工准备1)技术准备组织项目部人员对桩基部分的图纸认真复核。
a、调查核实场地的工程地质资料,并根据实际情况有针对性地进行配桩。
b、审核打桩设备的技术性能c、有关管桩各项施工参数指标及参考资料。
为确保打桩作业的安全和质量,需要向打桩作业人员进行技术安全交底。
目录1.工程概略 (2)1.1基本说明 (2)1、整体工程概略: (2)1.2周边环境 (2)1.3桩基础的设计资料 (2)2.施工进度计划安排 (2)3.打桩施工工艺 (3)4、锤击预应力管桩施工技术举措 (3)5质量控制举措 (5)6.安全及文明施工 (6)6.1施工现场安全管理 (6)6.2施工用电安全举措: (8)6.3施工机具使用安全举措: (8)7.附图 (9)8.项目现场人员装备 (9)1.工程概略1.1 基本说明1、整体工程概略:本工程名称为广汽本田汽车研究开发有限企业产品自主开发及能力建设项目污水办理站、固体废物采集站和油脂库工程施工总承包,污水办理站位于厂区北部,建筑区的西南部,东侧距建筑区道路8.5m ,南侧距厂区围墙24.45m ,西侧为预留发展用地,北侧距固体废物采集站及油脂库30.2m 。
污水办理站为双层钢筋混凝土框架与单层钢架的组合结构。
占地面积948.64m2 ,建筑面积742.28 m2 。
建筑女儿墙12.0m 。
东西总长30.8 米,南北总宽30.8 米,钢架柱距为 30 米× 30 米. 生活间为双层钢筋混凝土框架,首层层高 5 米,二层层高 5.2米。
高罩棚底标高10m ,顶标高 12m 。
固体废物采集站及油脂库位于厂区北部,建筑区的西南部,东侧距建筑区道路8.7m ,南侧距污水办理站30.2m ,西侧和北侧均为预留发展用地。
本建筑物为单层钢筋混凝土框架与单层钢架的组合结构,占地面积336.07m2,建筑面积226.88 m2。
建筑女儿墙 7.0m ,东西总长 35 米,南北总宽 10 米,固体废物采集站柱距为10 米× 10 米,油脂库柱距为 7 米× 7 米。
注:合同要求该工程的质量目标为合格。
1.2 周边环境现场已具备动工条件,施工暂时用电、暂时用水按业主供给的接驳点接至现场,施工范围外道路为市政道路,可通行施工车辆,供施工设施和资料进场。

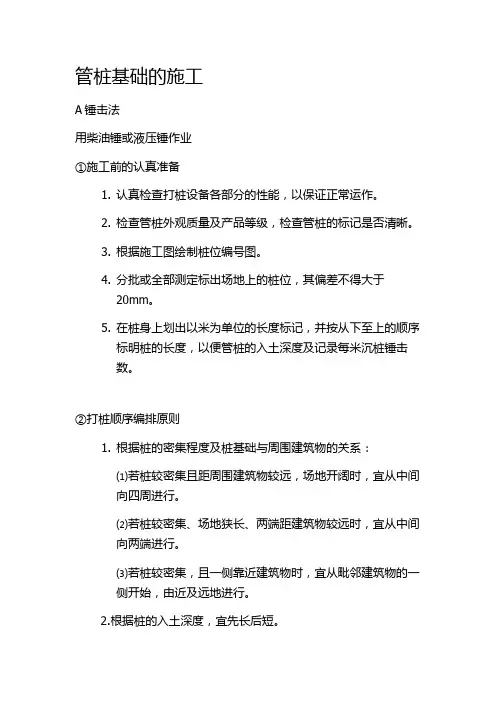

管桩基础的施工A锤击法用柴油锤或液压锤作业①施工前的认真准备1.认真检查打桩设备各部分的性能,以保证正常运作。
2.检查管桩外观质量及产品等级,检查管桩的标记是否清晰。
3.根据施工图绘制桩位编号图。
4.分批或全部测定标出场地上的桩位,其偏差不得大于20mm。
5.在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便管桩的入土深度及记录每米沉桩锤击数。
②打桩顺序编排原则1.根据桩的密集程度及桩基础与周围建筑物的关系:⑴若桩较密集且距周围建筑物较远,场地开阔时,宜从中间向四周进行。
⑵若桩较密集、场地狭长、两端距建筑物较远时,宜从中间向两端进行。
⑶若桩较密集,且一侧靠近建筑物时,宜从毗邻建筑物的一侧开始,由近及远地进行。
2.根据桩的入土深度,宜先长后短。
3.根据管桩的规格,宜先大后小。
4.根据高层建筑物高层与低层的关系,宜先高后低。
5.根据工地布桩的疏密程度,宜先密后疏。
③管桩施打规定1.第一节管桩起吊就位插入地面后,应认真检查桩位及桩身垂直度偏差。
桩位偏差差不得大于20mm。
桩身垂直度偏差不得大于0.5%,并宜先用长条水准尺和经纬仪等测量仪器校正。
必要时,宜拔出填沙后重插。
2.当管桩一插入地表土后就遇上厚度较大的淤泥层或松软的回填土时,柴油锤应采用不点火(空锤)的方式施打,液压锤应采用落距为20~30cm的方式施打,使管桩缓慢下沉。
3.施打中,桩锤、桩帽和桩身的中心线应重合,宜重锤低击,沉桩过程中英经常观测桩身的垂直度,若桩身垂直度偏差超过0.8%时,应找出原因设法纠正,当桩尖进入硬土层后,严禁用移动桩架等强行回扳的方法纠偏。
4.在较厚的粘土,粉质粘土层中施打管桩,不宜采用大流水打桩施工法,每根桩应一次性连续打到底,尽量减少中间休歇时间,且尽可能避免在接近设计深度时进行接桩。
5.桩数多于30根的群桩基础应从中心位置向外施打,桩的接头标高位置应适当错开,承台边缘的桩宜待承台内其他桩打完重新测定桩位后,再插桩施打。
