[新版]锤击式预应力混凝土管桩
- 格式:ppt
- 大小:5.11 MB
- 文档页数:33
![[新版]锤击式预应力混凝土管桩](https://imgs-1438308264.cos.ap-hongkong.myqcloud.com/1775cf2d48d7c1c708a14559.webp)
![[新版]锤击式预应力混凝土管桩](https://imgs-1438308264.cos.ap-hongkong.myqcloud.com/1775cf2d48d7c1c708a14559.webp)
锤击式预应力混凝土管桩工程技术规程的条文说明1. 引言1.1 概述锤击式预应力混凝土管桩工程技术规程是指导和规范锤击式预应力混凝土管桩的设计、施工以及质量控制等方面的重要文件。
该技术规程系统地总结了锤击式预应力混凝土管桩工程的经验和教训,为相关从业人员提供了一系列操作指南和标准要求。
在本文中,我们将对锤击式预应力混凝土管桩工程技术规程的条文进行详细解释和分析。
通过逐条解读,我们将阐明每个条文的目的、要求及其背后的理论与实践依据,以期达到更好地理解和运用这些条文的目标。
1.2 文章结构本篇文章按照如下结构组织内容:引言、正文、条文说明和结论。
引言部分主要对锤击式预应力混凝土管桩工程技术规程进行简介,并明确文章结构和各部分内容。
正文部分将包括对该技术规程概述、设计要点以及施工过程的详细阐述。
接下来,我们将逐条对技术规程中关键条文进行解读和分析,分析其背后的目的和意义。
最后,我们将在结论部分总结主要发现和贡献,并指出进一步研究的方向。
1.3 目的本文的目的是通过对锤击式预应力混凝土管桩工程技术规程条文的解读和说明,帮助读者更好地理解该规程,并具备正确运用规程指导进行设计、施工及质量控制等工作的能力。
同时,通过分析和总结相关条文,也旨在为今后相关技术规范的修订和完善提供借鉴与参考。
本文旨在促进锤击式预应力混凝土管桩工程领域的规范化发展,提高工程质量和施工效率。
2. 正文:2.1 锤击式预应力混凝土管桩工程技术规程概述:锤击式预应力混凝土管桩是一种广泛应用于基础工程中的重要结构体系。
其在承受和传递荷载方面具有良好的性能,并且施工过程相对简单。
本节将对锤击式预应力混凝土管桩工程技术规程进行概括性介绍。
在锤击式预应力混凝土管桩的设计过程中,需考虑多个因素,如承载力、稳定性、位移等,以确保结构的安全可靠性。
此外,还需要根据现场条件选择合适的施工方法和材料,保证施工质量。
2.2 锤击式预应力混凝土管桩的设计要点:在设计锤击式预应力混凝土管桩时,需要考虑以下要点:1. 桩长和直径:根据地层情况和设计荷载确定桩长和直径尺寸,并满足相关规范标准。

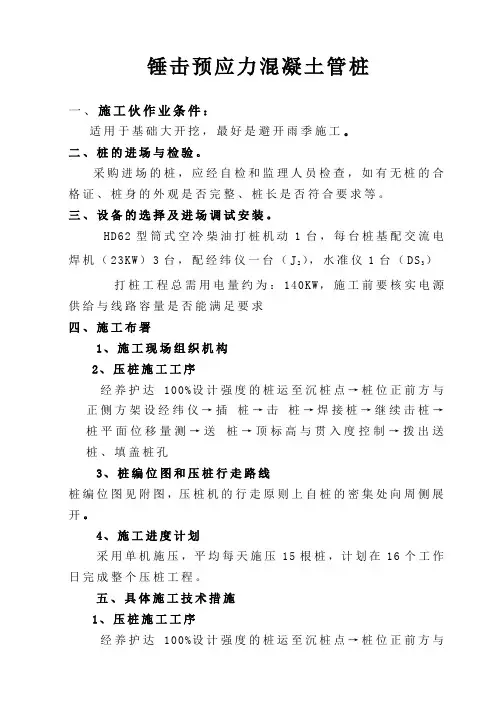

锤击预应力混凝土管桩一、施工伙作业条件:适用于基础大开挖,最好是避开雨季施工。
二、桩的进场与检验。
采购进场的桩,应经自检和监理人员检查,如有无桩的合格证、桩身的外观是否完整、桩长是否符合要求等。
三、设备的选择及进场调试安装。
HD62型筒式空冷柴油打桩机动1台,每台桩基配交流电焊机(23KW)3台,配经纬仪一台(J2),水准仪1台(DS3)打桩工程总需用电量约为:140KW,施工前要核实电源供给与线路容量是否能满足要求四、施工布署1、施工现场组织机构2、压桩施工工序经养护达100%设计强度的桩运至沉桩点→桩位正前方与正侧方架设经纬仪→插桩→击桩→焊接桩→继续击桩→桩平面位移量测→送桩→顶标高与贯入度控制→拨出送桩、填盖桩孔3、桩编位图和压桩行走路线桩编位图见附图,压桩机的行走原则上自桩的密集处向周侧展开。
4、施工进度计划采用单机施压,平均每天施压15根桩,计划在16个工作日完成整个压桩工程。
五、具体施工技术措施1、压桩施工工序经养护达100%设计强度的桩运至沉桩点→桩位正前方与正侧方架设经纬仪→插桩→沉桩→接桩→继续沉桩→桩平面位移量测→送桩→拨出送桩、填盖桩孔2、桩的起吊按照计划的桩机行走路线进行桩机就位;桩机就位后进行桩的起吊:对PHC管桩,采用单点法旋转垂直吊桩;桩起吊离地面时,检查桩身有无断裂现象,如起吊时发现有破裂现象,应及时将此桩吊离现场作坏桩处理,做到边吊桩边检查。
桩沿场地周边堆放,便于起吊施工。
采用单点起吊,吊点距离桩顶替0. 31L(L为桩长)。
3、桩的对位与沉桩桩机就位,按额定的总重量配置压重,调整机架垂直度后,将桩吊起进入桩架龙门,对准桩位中心徐徐放下,桩顶扣上与有动滑轮组的压梁箱相连贯的桩帽,并使桩帽中心与桩身纵轴线吻合,并保持垂直。
找出布设好的桩位标志(埋设在地面下、长约30cm的φ6的钢筋),以其为圆心画直径为400的圆,桩就位时桩端四周须与所画圆吻合,以保证桩位的准确性。
锤击式预应力混凝土管桩施工质量的探讨【摘要】对于预应力混凝土管桩的施工,本文从打桩前质量控制和phc桩施工过程的质量控制两大方面进行了论述,以便对提高预应力管桩施工的质量提供参考。
【关键词】phc桩;管桩施工;质量控制1、打桩前控制1.1 施工图会审应对桩位布置图、基础平面图以及柱平面布置图之间的轴线、位置、尺寸进行检查,看是否相同;检查基础与上部结构的轴线、位置、尺寸有没有相符合。
必须确保锤击预应力砼管桩的施工要求和说明清楚完整,只有经复核正确后,再交给基础施工分包单位进行复核,然后再办理相关轴线交接手续。
如果在图纸会审时发现有差错,应及时提交给设计人员解决,以明确终止打桩的标准。
1.2 审查施工方案审查锤击管桩施工方案时,应对打桩施工的顺序进行重点审查。
对群桩承台一般要考虑压桩时的挤土效应,对于不同深度的桩基,应按照先深后浅、先大后小、先长后短的原则。
对于同一座单体建筑,通常先施打场地中央的桩,然后施打周边桩。
对于一侧毗邻建筑物或地下管线,桩机行走路线应该向远离原有建筑物和地下管线方向,以防止因地下土体挤压而破坏原有建筑物和地下管线。
1.3 材料控制桩机和管桩进场时,应对phc桩质量进行检查。
主要对桩径、管壁厚度、桩尖中心线、桩顶面平整度、桩体弯曲度以及外观质量进行全面检查。
打桩机的型号规格要与施工方案规定的相一致,施工人员必须具备上岗资格证书,检查管桩应具有出厂合格证和检验报告,不得使用质量低劣或出现裂缝的管桩。
管桩应正确堆放,堆放在平整的场地上,以避免出现不均匀的沉陷。
垫木位置和吊点位置应在同一平面上的相同位置,各层垫木上下对齐,堆放层数不能超过2层。
1.4 试桩控制在施工前打试桩对整个工程起着关键性的作用,通过打试桩,可以在承载力设计值的前提下提出较为符合实际的收锤标准。
进行打工程桩通常是根据打试桩时的施工参数和最后静载试验报告来进行的。
当桩端处于一般土层时(摩擦桩),应以控制桩端设计标高为主,以贯入度作为参考。
锤击预应力混凝土管桩施工方案一、本文概述本文旨在介绍锤击预应力混凝土管桩施工方案的相关知识和技术,为工程建设提供有效的参考。
二、背景预应力混凝土管桩是一种广泛应用于土木工程领域的桩基形式,具有较高的承载力和耐久性。
锤击法是预制桩的一种常用沉桩方法,具有施工效率高、成本低等优点。
三、方案目的本施工方案旨在明确锤击预应力混凝土管桩的施工流程、技术要求和质量监控措施,确保施工质量和安全。
四、方案流程1、施工准备:包括场地平整、设备调试、材料采购等。
在开始锤击预应力混凝土管桩施工之前,需要进行充分的施工准备。
首先,需要对施工场地进行平整,清除场地内的障碍物和杂物,确保施工设备能够顺利进场并布置到位。
还需要对施工设备进行调试和维护,确保设备能够正常运行,避免在施工过程中出现设备故障。
此外,材料采购也是施工准备的重要组成部分。
需要提前采购所需的预应力混凝土管桩、钢筋、混凝土等材料,并确保这些材料的质量符合相关的标准和规范。
同时,还需要对材料的储存和运输进行合理的安排,确保材料在使用前能够保持完好。
在施工准备阶段,还需要进行技术交底和安全交底工作。
技术交底主要是向施工人员介绍施工方案、技术要求和操作流程等,确保施工人员能够了解并掌握相关的技术和技能。
安全交底则主要是向施工人员介绍施工安全注意事项和应急预案,确保施工过程中能够遵守安全规定,避免发生安全事故。
总之,在锤击预应力混凝土管桩施工之前,必须要进行充分的施工准备,包括场地平整、设备调试、材料采购等技术准备和安全准备等工作。
只有这样,才能够确保施工过程的顺利进行,并保证施工质量和安全。
2、桩位测量:精确测量桩位,确保桩基位置的准确性。
在锤击预应力混凝土管桩施工过程中,桩位测量的准确性对于确保桩基位置的准确性至关重要。
为此,我们采用以下测量方法和步骤:首先,根据工程设计图纸和现场实际情况,确定管桩的位置和角度。
为了确保测量精度,我们使用GPS定位系统进行初始定位,然后使用全站仪进行精细调整。
