墙面突出的卡件、水管或线盒处宜采用整砖套割后套帖,套割缝口要小,圆孔宜采用专
用开孔器来处理,不得采用摆整砖拼凑镶贴。
7、采用随贴随勾缝,勾缝厚度一般距离表面凹3-4mm。注意勾缝要严密,不要高出砖面勾缝完毕以后,不可淋水弄湿勾好的灰缝。
8、表面清理:用棉纱线擦拭面砖表面,不得使用钢丝刷和酸性清洁剂。
5、分格、弹线:
找平层养护至六七成干时,按照设计图及施工样板在其上分段分格弹出控制线并做好标记,如果现场情况与排砖设计不符,则可酌情进行微调。外墙面砖粘贴时每面除弹纵横线外,每条纵横线宜挂铅线,铅线略高与面砖1mm,贴砖时砖里边对准弹线,外围边线铅线,四周全部对线后,再将砖压实固牢。
6、粘贴饰面砖:

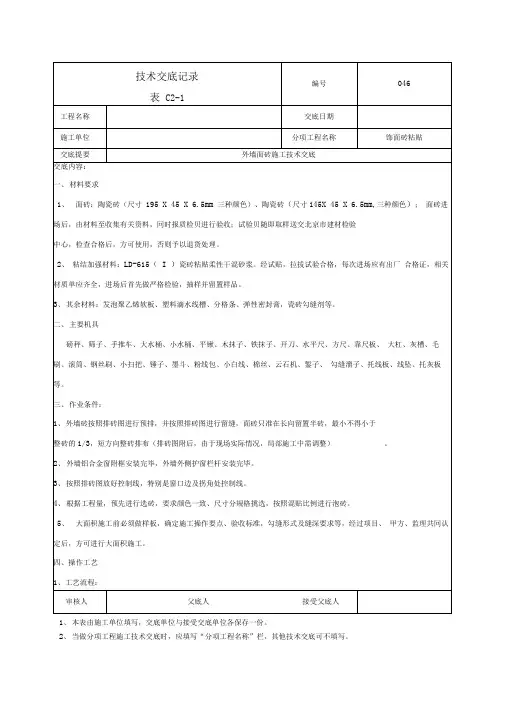

技术交底记录
编号
工程名称
瑞露嘉都二期7#楼外墙装修工程
交底日期
2013.3.20
施工单位
四川川北数码港股份有限公司
分项工程名称
饰面砖粘贴
交底提要
外墙面砖施工技术交底
交底内容:
一、材料要求
1、界面剂:有出厂质量证明。
2、水泥:基层处理采用P032.5水泥,水泥应有出厂质量证明书,并对凝结时间、安定性及抗压强度进行复试。
5
接缝平直
2
拉5m小线和尺量检查
6
接缝深度
1
用钢板短尺和塞尺检查
7
接缝高底
1
用钢板短尺和塞尺检查
七、面砖粘结强度检验
1、根据本工程的工程量,面砖取样数量:
1.1.电梯机房由于每层粘贴外墙砖面积不大于300m2,每层取一组试验同时符合JGJ110的规定;
1.2.标准层取样依据JGJ110规定执行。
2、粘结水泥砂浆龄期达到28天时进行检验。
技术交底记录
编号
工程名称
瑞露嘉都二期7#楼外墙装修工程
交底日期
2013.3.20
施工单位
四川川北数码港股份有限公司
分项工程名称
饰面砖粘贴
交底提要
外墙面砖施工技术交底
交底内容:
4、排砖:
排砖进满足以下要求:阳角、窗口、大墙面等主要部位要排整砖,非整砖要放在不明显处,且不宜小于1/2整砖,阳角两侧砖边角磨成45度角后对接,阴角处大面砖压小面,横缝要与窗台齐平,对于女儿墙、窗台、窗上口等水平阳角处,顶面转应压盖立面砖,立面砖皮砖应封盖底面砖并下突3-5mm兼作滴水线,底面砖向内适当翘起以便于滴水。
饰面砖粘贴
交底提要
外墙面砖施工技术交底规矩、贴灰饼→打底灰、抹灰找平→排砖→分格弹线→粘贴饰面砖→面勾缝→面砖清理。
(2)操作工艺:
1、基层处理:对结构外观尺寸偏差过大的先进行剔打、打磨,然后按设计要求进行挂钢丝网、水泥砂浆找平。
2、吊垂直、套方、找规矩、贴灰饼:
将基层表面湿润,满刷一道界面剂结合层,然后分层分遍抹砂浆找平层,采用1:2.5水泥砂浆(为防止开裂,按厂家说明加入甲基纤维素),为改善和易性可适当掺加符合规范要求的外加剂,终凝后浇水养护。找平层厚度为25mm,本工程为一类高层建筑,且过往行人较多,考虑安全因素,采取外墙挂满热镀锌钢丝网。在混凝土墙面间距0.5m钻孔安装塑料膨胀管(或膨胀螺丝,砌体墙可采用水泥钉),塑料膨胀管成梅花状布置且必须锚入基层管长的1/2;然后满挂直径1mm。网眼100mm的热镀锌钢丝网于塑料膨胀管,并用铁垫片固定。基层表面平整度最大允许值偏差3mm,立面垂直度最大允许变差4mm。
3、外墙施工脚手架,经安全部门验收,符合使用要求和安全规定;阳台、护栏、突出墙面的造型以及墙面各种预留洞口、预埋件已处理完毕;高层建筑金属门窗防雷接地验收完。
四、操作工艺
1、工艺流程:
技术交底记录
编号
工程名称
瑞露嘉都二期7#楼外墙装修工程
交底日期
2013.3.20
施工单位
四川川北数码港股份有限公司
分项工程名称
7、饰面砖:应符合陶瓷砖(JG/T457-3-2000)标准,进货时按照排砖图准确计算饰面砖使用量和损耗量,要求厂家同批生产,并以此购进,妥善存放。
二、主要机具
包括:钢丝刷、錾子、铁板、毛刷、笤帚、水桶、铁抹子、木抹子、铁锹、筛子、木杠、靠尺、水平尺、游标卡尺、自制(选砖)套板、线坠、盒尺、墨线盒、水泥钉、锚丝、方尺、成品塑料卡具、手推车等。
瑞露嘉都二期7#楼外墙装修工程
交底日期
2013.3.20
施工单位
四川川北数码港股份有限公司
分项工程名称
饰面砖粘贴
交底提要
外墙面砖施工技术交底
项次
项目
允许偏差(mm)
检查方法
1
整楼垂直度
15
施工中用钢丝绳检查
2
立面垂直
3
用2m托线板和尺量检查
3
表面平整
2
用2m托线板和尺量检查
4
阳角方正
2
用20cm方尺和塞尺检查
九、安全措施
1、外墙施工属高空作业,要检查吊篮后方可在上面作业。施工材料(面砖、粘结剂砂浆、施工工具等)不得集中堆放在吊篮上,吊篮上面总重不允许超过500kg。
2、施工作业人员要戴好安全帽,系好安全带,安全带要高挂低用,衣着简便。
技术负责人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
在建筑物大角、门窗口边处用经纬仪(或吊线坠)打垂直线找直,并将其作为竖向控制线,把楼层水平线引导外墙作为横向控制线。以墙面修补抹灰最少为原则,根据面砖的规格尺寸分层设点、做灰饼,间距不宜超过1.5m,阴阳角处要双面找直,同时要注意找好女儿墙顶、窗台、檐口、腰线等饰面砖的流水坡度和滴水线。
3、打底灰抹找平层:
技术交底记录
编号
工程名称
瑞露嘉都二期7#楼外墙装修工程
交底日期
2013.3.20
施工单位
四川川北数码港股份有限公司
分项工程名称
饰面砖粘贴
交底提要
外墙面砖施工技术交底
交底内容:
五、质量标准:
1、主控项目:
(1)饰面砖的品种、规格、图案、颜色和性能符合应设计要求。
(2)饰面砖粘贴工程的找平、防水、粘接及施工方法应符合设计要求、按国家产品标准及施工规范的规定。
(3)饰面砖粘贴必须牢固、无空鼓、裂缝。
2、一般项目:
(1)饰面砖表面应平整、洁净、色泽一致,无裂痕和损缺。
(2)阴阳角处搭接方式、非整砖留设位置应合理并符合设计要求。
(3)墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐。
(4)饰面砖接缝应平直、光滑,填嵌应连续,密实,宽度和深度应符合设计要求。
(5)有排水要求的部位应做滴水线(槽),滴水线(槽)应顺直,流水坡方向正确。坡度应符合设计要求。
(6)外墙饰面砖粘贴的允许偏差和检验方法应符合《外墙面砖工程施工验收规程》的规定。
六、成品保护
1、施工中尽量避免污染砖面,严格保持表面清洁。
2、面砖粘贴过程中,应避免粘接剂的洒落以免污染砖面。
3、清洗保养:根据当时的天气情况,当砖缝凝固刀一定强度后,用清水从上至下全面冲洗干净。
技术交底记录
编号
工程名称
面砖上墙前应进行旋转,尺寸偏差超过标准、表面质量不符合要求的不得使用,并且不允许有影响使用效果的缺陷(如不齐、肋条残留等)。铺砖:用专用纸皮砖粘贴转的正面,然后按分格线铺在已抹灰的墙上,阳角部位将砖背部劈开成45度燕尾形(此部分砂浆应填涂充分)。面砖贴上后用灰铲柄轻轻敲击面砖使之附线,贴牢后即可轻轻揭下纸皮。在粘接层初凝前,可调整面砖和浆缝宽度,初凝后严禁撬动和移动面砖。
3、试样由专业检验人员随机抽取,取样间距不小于500mm。
八、雨季施工注意事项
1、雨季施工时,要按照天气预报进行准备,下雨天停止施工,对刚施工完毕的地方,砂浆未终凝的的地方,用塑料布进行遮盖,防止雨水冲刷面砖。
2、雨天不进行面砖粘贴和勾缝作业,以免雨水冲刷。
3、雨停后,墙面底灰表面干燥无浮水后方可进行面砖粘贴施工。
3、砂:基层处理采用粗砂或中砂,各项指标要符合《普通混凝土用砂质量标准及检验方法》(JGJ52)要求,含泥量不应大于3%。
4、甲基纤维素:有出厂质量证明书
5、粘接材料:粘接材料采用专业面砖粘接剂,且按照《建筑工程饰面砖粘接强度检验标准》(JGJ110)的规定。
6、外墙面砖勾缝剂:专业外墙面砖勾缝剂。
三、作业条件:
1、饰面砖、水泥、砂、面砖粘接剂、勾缝剂、钢丝网按要求进场存放,材料应有生产厂家的检验报告和产品合格证,并应对饰面砖几何尺寸、表面质量等指标进行复检。
2、饰面砖取样复检合格后,使用自制套板逐块选砖,饰面砖的尺寸应在《挤压陶瓷砖》(JC/T457-3-2002)规定的范围之内。同时用肉眼观察饰面砖表面,缺陷及色差明显不允许使用。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
