外墙面砖粘贴质量技术交底
- 格式:docx
- 大小:14.64 KB
- 文档页数:2
外墙面砖、地砖粘贴作业安全技术交底1. 引言外墙面砖和地砖粘贴作业是建筑装饰施工中非常重要的环节之一,其完成的质量直接影响到建筑物的美观度和使用寿命。
然而,由于作业涉及到高处作业、物料搬运以及使用粘接剂等工作步骤,存在一定的安全风险。
为了确保作业过程中的安全性和施工质量,本文将介绍外墙面砖和地砖粘贴作业的相关安全技术交底。
2. 安全风险分析在进行外墙面砖和地砖粘贴作业时,存在以下几个主要安全风险:2.1 高处作业风险外墙面砖粘贴作业常常需要在较高的位置进行,如悬挑部位、楼顶等。
高处作业时,人员容易失去平衡导致坠落事故的发生。
2.2 施工材料搬运风险外墙面砖和地砖的施工材料通常较重,人员在搬运过程中容易受伤,如拉伤、肌肉劳损等。
2.3 粘接剂使用风险粘接剂是外墙面砖和地砖粘贴作业中必不可少的材料,但其挥发性较大,对人体呼吸道有刺激作用。
长期暴露在粘接剂中,对工人健康有一定的危害。
3. 安全技术交底措施为了降低以上安全风险,确保外墙面砖和地砖粘贴作业的安全性,应采取以下安全技术交底措施:3.1 高处作业安全措施在进行高处作业时,应严格按照以下要求执行:•使用防滑鞋、安全带等个人防护器具;•根据作业高度和情况选择适当的防护设施,如安装安全网、固定支架等;•确保施工人员熟悉安全操作规程,严禁越过安全警戒线进行作业。
3.2 施工材料搬运安全措施在进行施工材料搬运时,应注意以下事项:•使用合适的工具进行搬运,如手推车、叉车等;•确保施工人员具备相应的操作技能,注意正确的姿势和动作,避免肌肉劳损;•在搬运过程中,注意周围环境,防止与其他人员或物体发生碰撞。
3.3 粘接剂使用安全措施在使用粘接剂时,应采取以下预防措施:•在室外通风良好的条件下进行作业,避免粘接剂的挥发对人体健康造成影响;•确保使用个人防护设备,如工作手套、防护镜、防毒口罩等;•根据粘接剂的使用要求,准确掌握使用方法,并注意遵循相关操作指南。
4. 安全培训与监督为了确保安全技术措施的贯彻执行,应进行安全培训与监督:•在施工前,组织相关人员进行安全培训,使其熟悉作业风险和安全技术措施;•设置专门的安全监督员,负责对施工现场进行安全检查;•定期组织安全培训和演练,加强施工人员的安全意识和应急处理能力。
一、交底目的为确保外墙砖施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将外墙砖施工的安全技术要求及注意事项进行交底。
二、施工准备1. 作业条件:根据相关设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好。
2. 人员配备:施工人员需经过专业培训,了解外墙砖施工工艺和安全操作规程。
3. 材料工具:准备足够的施工材料、工具及安全防护用品。
三、安全注意事项1. 人员安全:- 作业人员入场前必须经入场教育考试合格后方可上岗作业。
- 作业人员进入施工现场必须戴合格的安全帽,系好下额带,锁好带口;严禁赤背,穿拖鞋。
- 作业人员严禁酒后作业,严禁吸烟,禁止在施工现场追逐打闹。
2. 高空作业安全:- 登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内。
- 高空作业时,应设置安全防护网,防止物体坠落。
- 高空作业人员应定期进行体检,确保身体健康。
3. 工具及设备安全:- 使用电动工具时,应确保工具完好无损,电源线无破损,并配备漏电保护器。
- 电动工具操作人员应掌握正确使用方法,防止误操作造成安全事故。
4. 施工环境安全:- 施工现场应保持整洁,防止滑倒、绊倒等事故发生。
- 施工现场应设置明显的警示标志,提醒作业人员注意安全。
- 施工现场应配备消防器材,并定期检查,确保其完好有效。
四、施工操作规程1. 基层处理:确保基层平整、干净、无油污、无松动,如有裂缝、蜂窝、麻面等缺陷,应先进行处理。
2. 弹线定位:根据设计要求,在基层上弹出砖块排列线,确保砖块排列整齐、美观。
3. 铺贴砖块:按照弹线定位,逐行铺贴砖块,注意砖块之间的缝隙大小均匀。
4. 勾缝:砖块铺贴完成后,应及时进行勾缝,确保勾缝密实、美观。
5. 清理:施工过程中,应及时清理现场,防止砖块、砂浆等杂物堆积。
五、应急措施1. 如遇突发事故,应立即停止作业,迅速采取有效措施进行抢救。
外墙面砖工程施工安全技术交底一、施工前安全措施1. 了解工地环境在进行外墙面砖施工前,施工方应对工地环境进行全面的了解和评估。
首先,要熟悉工地的地形、地下管道、电缆等情况,以免在施工过程中损坏相关设施。
其次,要了解施工现场的环境是否存在易燃、易爆等危险物质,必要时需要采取措施进行处理或报告相关部门。
2. 确保施工人员掌握安全操作规程在开始施工前,施工方应详细向施工人员交代施工操作规程,并进行相关技术培训。
施工人员应具备相关施工技能,并了解安全操作要求,明确禁止在施工过程中饮酒、吸烟等行为。
3. 确保施工人员佩戴个人防护装备在施工现场,施工人员必须佩戴个人防护装备,包括安全帽、防护眼镜、耳塞、防尘口罩、防滑鞋等。
特别是进行高处作业时,应配备安全带等防护设备,并确保正确使用。
二、施工中的安全措施1. 确保材料及设备的安全性在施工过程中,施工方要确保所选择的墙面砖材料具有良好的质量和安全性能。
材料的堆放要符合安全要求,避免防火通道堆放材料,防止发生火灾。
施工设备的使用也要符合操作规范,避免出现危险情况。
2. 安全搭建脚手架在外墙面砖的施工中,常常需要搭建脚手架来提供工作平台。
搭建脚手架时,施工人员应先验收脚手架材料的质量,并按照相关规范进行安全搭建。
脚手架的承载能力要满足施工的需求,并进行固定,以防止意外坍塌。
3. 高处作业安全外墙面砖的施工往往涉及到高处作业,因此施工方必须采取有效的措施确保施工人员的安全。
首先,施工人员必须佩戴安全带,并正确使用,确保在高处作业时不会发生坠落事故。
其次,在施工现场设置临时围栏和警示标识,以警示其他人员注意施工区域。
4. 防止施工材料掉落在外墙面砖施工中,材料的掉落是一个非常常见的事故隐患。
为了防止材料掉落,施工方需要采取措施,如设置防护网、安全网等,确保材料不会掉落到施工区外或是伤及附近的行人。
5. 确保用电安全在施工现场使用电源时,必须注意用电安全。
施工方应确保电缆、插座等设施的质量可靠,并设置漏电保护器,以防止漏电引发火灾。
内外墙面砖、地砖粘贴作业安全技术交底
(二)内(外)墙面砖、地砖粘贴
(1)检查脚手板是否有空隙、有无探头板,护身栏、挡脚板是否齐全,确认合格后方可使用;
(2)作业过程中遇到有脚手架与建筑物拉接点严禁拆除,禁止攀爬外脚手架;
(3)脚手架上物料重量不得超过200㎏/m2,集中载荷不得超过150㎏/m2;
(4)无证人员不许升降吊篮,上下吊篮走专用通道口,严禁攀爬或蹦跳上下吊篮;
(5)使用吊篮作业必须系挂安全带,必须挂在安全绳上
(6)废料、边角料不许随意抛掷,吊篮不得超载使用;
(7)遇有六级以上强风、大雨、大雾、应停止室外高处作业;(8)吊篮下方必须设双层水平等网。
内外墙面砖地砖粘贴作业安全技术交底为了确保内外墙面砖地砖粘贴作业的安全性,保障工人和使用者的人身安全,本文对该作业的安全技术进行详细交底。
一、安全准备1. 人员准备:作业人员应经过专业培训,掌握砖瓦工操作技能,了解施工规范和安全操作要求。
同时,要配备足够数量的作业人员,确保施工过程中能够落实安全措施。
2. 工具材料准备:清点工具和材料,确保材料的质量和符合施工要求。
检查使用的砖瓦是否完好无损,以免影响施工质量和安全。
3. 安全区域设置:在施工现场周边设置警示标志,确保没有非作业人员进入作业区域。
对作业区域进行划定,确保周围没有其他危险物品或障碍物,保持施工区域的整洁,减少意外风险。
二、个人防护1. 穿戴防护装备:作业人员在施工过程中应穿戴符合标准的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套、工作服等。
特别是有高空作业时,还应配备安全带、防滑鞋等。
2. 掌握安全操作要领:作业人员应掌握正确的操作方法,理解和遵守工地交通规则,特别是在操作机械设备时,更要严格按照使用手册进行操作,确保自身安全。
三、施工准备1. 施工前的检查:在开始施工前,进行现场勘测和环境检查,确保墙面和地面的平整度和稳定性。
同时检查所使用的材料的质量和规格,以及所需工具的完好情况。
2. 墙面和地砖选材:根据设计要求,选择适合的墙面和地砖材质,密切关注砖瓦的耐候性和防滑性能。
在选择砖瓦时,应注意其尺寸规格和表面质量,以确保施工过程中的安全和质量。
3. 打线和计量:根据设计要求,进行合理的墙面和地砖布局。
在进行打线时,要保证线条直、平、整,位置准确,符合设计要求。
在测量过程中要仔细核对数据,减少误差。
四、粘贴作业1. 表面处理:在进行砖瓦粘贴作业前,要进行表面处理。
确保墙面或地面干净无灰尘、油污等杂物,同时检查基层是否平整,避免出现凹凸不平的情况。
2. 砂浆配置和施工:根据砖瓦规格和施工要求,合理配置砂浆。
在施工过程中,要注意砂浆的粘贴均匀,确保砖瓦与基层之间的粘结牢固,避免出现空鼓、掉砖等安全隐患。
一、交底目的为确保外墙面砖施工过程中施工人员的人身安全和工程顺利进行,特进行安全技术交底,使所有参与施工人员充分了解和掌握施工过程中的安全注意事项。
二、交底内容(一)施工现场安全注意事项1. 进入施工现场要求:- 所有人员进入施工现场必须佩戴合格的安全帽,并系好下额带。
- 严禁酒后作业,确保施工人员精神状态良好。
- 施工现场禁止吸烟,以防止火灾发生。
2. 防护设施:- 严禁私自拆除或移动施工现场的防护设施和电器设备。
- 禁止追逐打闹,确保施工现场秩序井然。
3. 高处作业:- 高处作业人员必须系好合格的安全带,高挂低用。
- 使用手持切割机时,必须戴绝缘手套,防止触电。
4. 脚手架使用:- 检查脚手板是否有空隙、有无探头板,护身栏、挡脚板是否齐全,确认合格后方可使用。
- 作业过程中,严禁拆除脚手架与建筑物的拉接点,禁止攀爬外脚手架。
5. 物料重量限制:- 脚手架上物料重量不得超过200平方米,集中载荷不得超过150平方米。
6. 吊篮使用:- 无证人员不许升降吊篮,上下吊篮走专用通道口,严禁攀爬或蹦跳上下吊篮。
- 使用吊篮作业必须系挂安全带,必须挂在安全绳上。
7. 废料处理:- 废料、边角料不许随意抛掷,吊篮不得超载使用。
8. 恶劣天气:- 遇有六级以上强风、大雨、大雾等恶劣天气,应停止室外高处作业。
9. 吊篮下方防护:- 吊篮下方必须设双层水平等网,确保施工人员安全。
(二)外墙面砖施工安全注意事项1. 材料准备:- 面砖在铺贴前应进行挑选,并浸水2小时以上,晾干表面水分(采用聚酯水泥砂浆可例外)。
- 粘接剂应满铺在砖背面,一面墙、柱不宜一次铺贴到底,以防塌落。
2. 施工步骤:- 铺贴前应进行放线定位和排砖,非整砖应排放在次要部位或墙的阴角处。
- 铺贴前应确定水平及竖向标志,垫好底尺,挂线铺贴。
- 面砖表面应平整、接缝应平直、缝宽应均匀一致。
3. 安全措施:- 非专业人员不得进行外墙砖铺贴作业。
- 施工过程中,应密切注意施工人员的安全,防止发生意外。
交底内容交底依据:施工图纸、施工组织设计、施工规范及施工工艺标准。
1、操作工艺1.1面砖粘贴1.1.1工艺流程:1.1.2饰面砖工程深化设计(1)饰面砖粘贴前,应首先对设计未明确的细部节点进行辅助深化设计。
确定饰面砖排列方式、缝宽、缝深、勾缝形式及颜色;防水及排水构造、基层处理方法等施工要点。
并按不同基层做出样板墙或样板件。
(2)确定找平层、结合层、粘结层、勾缝及擦缝材料、调色矿物辅料等的施工配合比,做粘结强度试验,经公司项目部、设计、监理各方认可后以书面的形式确定下来。
(3)外墙饰面砖不得采用密缝,留缝宽度不应小于5mm; —般水平缝10~15mm, 竖缝6~10mm,凹缝勾缝深度一般为2~3mm。
(4)排砖原则定好后,现场实地测量基层结构尺寸,综合考虑找平层及粘结层的厚度,进行排砖设计。
排砖时宜满足以下要求:1)阳角、窗台、大墙面、通高的柱垛等主要部位都要排整砖,非整砖要放在不明显处,且不小于1/2整砖。
2)墙面阴阳角处最好采用异型角砖,如不采用异型砖,宜留缝或将阳角两侧砖边磨成45°角后对接。
3)横缝要与窗台齐平。
4)墙体变形缝处,面砖宜从缝两侧分别排列,留出变形缝。
5)外墙饰面砖粘贴应设置伸缩缝,竖向伸缩缝可设置在洞口上下或与楼层对应处,伸缩缝应采用柔性防水材料嵌缝。
6)对于女儿墙、窗台、檐口、腰线等水平阳角处,顶面砖应压盖立面砖,立面底皮注:本记录一式两份,一份交接受交底人,一份存档。
交底内容交底依据:施工图纸、施工组织设计、施工规范及施工工艺标准。
2.2.6外墙饰面砖粘贴的允许偏差和检验方法应符合表426的规定。
外墙饰面砖粘贴的允许偏差(mm)和检验方法表4263、成品保护3.1面砖勾缝及擦缝应自上而下进行,防止污染。
对于油漆、防水等后续工程可能造成饰面砖污染的面层,应采取临时保护措施。
3.2对施工中可能发生碰损的入口、通道、阳角等部位,应采取临时保护措施。
3.3合理安排水、电、设备安装等工序,密切配合施工,不应在饰面砖粘贴后开凿洞口。
技术交底记录编号:工程名称交底日期施工单位交底项目外墙贴砖装饰工程交底内容:一:前期准备:1、施工过程中,必须坚持“以人为本”、“安全第一、预防为主”的安全生产方针,做好人员进场安全技术交底,“三统一”,做好“四口”、“五临边”防护。
2、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰施工。
3、所用水泥必须经过试验,合格后方可全面进行。
4、基层表面突出的混凝土应剔平,灰尘、污垢应清除干净。
5、所用斗车,灰盆,灰铲,灰板,长、短铝合金,胶皮管,扫帚,电动搅灰机,电线、电缆,照明用具等应准备齐全。
二、外墙用抹灰砂浆配合比:1:2.5 防水水泥砂浆(含3%防水剂),内掺0.9Kg/m3 聚丙烯抗裂纤维。
外墙面砖粘贴用水泥油粘接。
外墙面砖为73×73 纸皮砖,局部为100×100 外墙砖,具体分色见外墙效果图。
三、工艺流程:基层清理——基层冲水——吊垂直抹灰饼——不同材料相交处钉钢丝网——外墙穿墙导管封堵——混凝土基层甩浆——洒水润湿——墙面冲筋——分层抹灰——卫生清理——养护——弹外墙砖模数线——洒水润湿——刮水泥油粘接——外墙砖粘贴——外墙砖撕纸——外墙砖勾缝——外墙面砖清洗——收边补烂——卫生清理四、施工要求:1、管道穿越墙洞、楼板洞应及时安放套管,并用1:3 水泥浆或细石混凝土填嵌密实;电线管、消防栓箱、配电箱安装完毕,并将背后明露部分钉好钢丝网;接线盒用纸堵严,所有门窗、阳台、挑板檐口设置鹰嘴,下沿设分水。
2、吊垂直抹灰饼厚度根据外墙面砖模数确定为纸皮砖收口尺寸。
3、所有不同材料相交处均钉500mm 宽钢丝网,门、窗洞口角上按45°钉200mm 宽钢丝网。
4、所有外墙穿墙导管用膨胀泡沫进行封堵;所有外墙预留洞,先将洞口剔凿干净,冲水润湿,再用C25 细石混凝土分两至三次灌注密实。
5、墙面冲洗后,调一定比例的防水水泥胶浆刷混凝土基层面。
6、墙面冲筋:用与抹灰层相同砂浆冲,冲筋的根数应根据墙面的宽度所决定,一般筋宽为50mm,可充横筋,根据施工操作习惯而定。
外墙面砖施工技术交底一、工程概况本工程外墙面面砖装饰面积约14000 m 2,外门外窗为白色铝合金门窗。
面砖以100*100 mm浅米色面砖为主,间以100*100 mm浅灰色面砖;浅米色面砖的灰缝用白水泥浆嵌填,浅灰色面砖的灰缝用普通水泥砂浆嵌填,30 mm宽灰缝和混凝土线条均刷深灰色外墙水泥漆。
立面效果见附图。
本工程面砖在铺贴时间根据主体施工的进度可分三个阶段,第一阶段:当墙体砌至四层以上时,底层窗台以上、四层以下墙面开始刮糙,贴面砖;第二阶段:四层以上贴面砖。
第三阶段:底层窗台以下贴面砖。
二、施工准备1. 基层处理:光滑的基层表面应凿毛。
基层表面残存的灰浆、尘土、油渍(用盐酸稀液清洗)等应清洗干净。
基层表面有明显凸凹处,应事先用1:3水泥砂浆找平或踢平。
不同材料的基层表面相接处,应先铺钉金属网,以防止开裂。
门窗口与立墙交接处,应发泡嵌填密实。
面砖粘贴前,对基层墙面和混凝土面进行刮糙找平,用面砖做灰饼,找出墙面、柱面、门窗边等的横竖标准,阳角处要双面排直,灰饼的间距不应大于 1.0m 。
为使基层能与找平层粘结牢固,可在抹找平层前先洒聚合水泥浆(801胶:水=1:4的胶水拌水泥)处理或使用混凝土界面处理剂涂抹。
找平层砂浆抹法与一般抹灰的底、中层做法相同。
找平层质量允许偏差和检验方法如下表:找平层抹完符合要求后,养护1-2天方可镶贴面砖。
角、不开裂、不脱釉、无凸凹扭曲、颜色均匀的砖块。
挑选时,按1mm差距分类选出3个规格,各自做出样板,逐块对照比较,分类堆放待用。
3.外墙面砖在粘贴前,应先清理干净,并要隔夜浸泡。
然后取出阴干备用。
阴干的时间视气温而定,一般半天左右,以砖的表面无水膜又有潮湿感为难。
4.机具准备:准备好外墙面砖施工的各种机具。
5.作业条件准备:室内外门窗框均已安装完毕。
室外墙面已弹好水平线,水平线应使整个外墙面砖能够交圈。
6. 根据设计要求和采用的镶贴方法,准备好各种面砖和粘结材料和辅助材料。

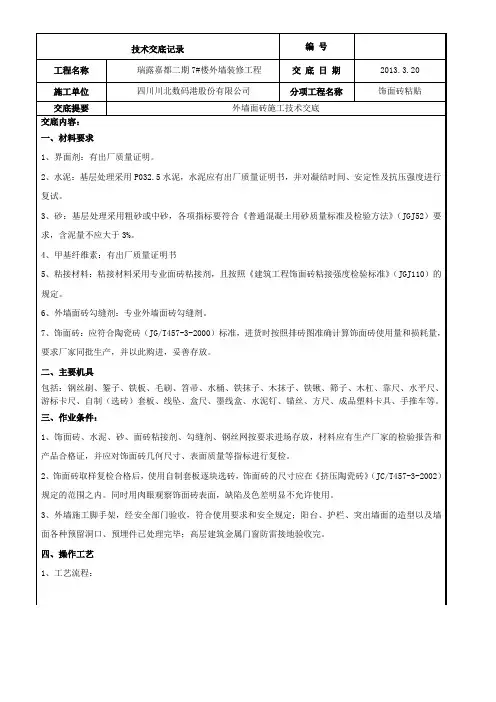

技术交底记录资料编号工程名称施工单位审核人分包单位□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底 施工作业交底交底部位外墙饰面砖粘贴接受交底范围瓦工班组交底摘要:外墙砖采用240×115×8mm 规格的同质外墙砖,色彩为深灰色;采用专用粘结剂粘贴,专用勾缝剂进行勾缝,勾成圆弧凹缝;采用横排骑马缝。
本工程四周外墙的室外地坪至二层顶标高处粘贴面砖,总粘贴面积约1300m 2。
交底内容:一、作业准备1、材料要求表1材料计划表序号名称规格/型号单位数量备注1饰面砖240×115×8m 214002粘接剂专用聚合物粘接剂袋503勾缝剂专用勾缝剂袋204水泥42.5kg 1005砂细砂kg2002、主要机具表2主要机具计划表序号名称规格/型号单位数量备注1电动切割机手持台42电动搅拌器900w 台23墨线盒20m 只44靠尺2m 根55线坠1kg 只46铝合金U 型槽10×10m 1007卷尺7.5m把43、作业条件(1)饰面砖、粘结材料、填缝材料、密封材料等主要材料已进场,并经复验合格,劳务队接到项目部质检员通知后方可使用。
(2)外墙抹灰已完成,并验收合格。
(3)外窗框已安装完毕,框与墙体间的缝隙已封堵密实并验收合格;阳台、护栏、突出墙面的造型及墙面各种预留洞口、预埋件等已处理完毕;高层建筑金属门窗防雷接(1)外墙饰面砖的品种、规格、图案、颜色和性能应符合要求。
(2)外墙饰面砖粘贴工程的找平、防水、粘结、填缝材料及施工方法应符合要求。
(3)外墙饰面砖粘贴工程的伸缩缝设置应符合要求。
(4)外墙饰面砖粘贴应牢固。
(5)外墙饰面砖工程应无空鼓、裂缝。
2、一般项目(1)外墙饰面砖表面应平整、洁净、色泽一致,应无裂痕和缺损。
(2)饰面砖外墙阴阳角构造应符合要求。
(3)墙面凸出物周围的外墙饰面砖应整砖套割吻合,边缘应整齐。
墙裙、贴脸突出墙面的厚度应一致。
华宇·北国风光11#、20#、22#楼外墙施工技术交底一、执行规范及标准1、《建筑工程施工质量验收统一标准》GB50300-20012、《建筑装饰装修工程施工质量验收规范》GB50210-20013、西南04J006图集4、《外墙外保温工程技术规程》JGJ144—20045、建筑施工图及装饰装修一览表、交房标准和设计变更、技术要求及施工组织设计二、施工准备及施工措施外墙面砖施工采用样板先行的原则,首先施工2m2的样板墙,待建设、监理验收合格后,方可大面积施工。
外墙面砖施工前必须插入门窗框的施工,随外墙面砖由上向下施工。
(一)施工工艺流程基层清理→定位放线→做灰饼→外墙堵洞→外墙挂钢丝网→结构层界面剂→水泥浆找平层→界面剂砂浆→胶粉聚苯颗粒保温浆料→聚合物抗裂砂浆→外墙挂钢丝网→聚合物抗裂砂浆→面砖粘结砂浆→贴面砖→清理。
1、清理基层: 先将混凝土、砌体表面的灰尘、油渍和污垢等清除干净后,并浇水湿润。
2、放线、做灰饼——先细钢丝和靠尺检查整个墙面的平整度和垂直度,根据检查结果即可确定灰饼的厚度。
灰饼施工工艺:在墙面每间距1.5m左右的高度,墙面两边阴角、阳角处,用1:3水泥砂浆做一个50×50mm的灰饼,然后用托线板或线锤在此灰饼面挂垂直,灰饼厚度不得超过规范要求。
3、外墙防渗措施,在外墙抹底灰前对外墙上的对拉螺杆洞口、后塞口采用膨胀砂浆进行堵塞,脚手眼用细石混凝土分二次堵塞,外窗安装好后采用防渗胶对塑钢窗与墙体接触面进行填塞。
4、外墙对不同材料界面的挂0.9×12.5×12.5镀锌钢丝网。
5、2mm厚界面剂砂浆处理:用甲基纤维素粉末兑水制成胶,然后用胶和水泥调制胶泥灰处理界面。
6、用1:3的水泥砂浆局部找平,确保保温层厚度,使其保温性能达到设计要求。
7、保温层施工,找平层界面处理:将界面剂调制成较浓的浆状,在结构层(找平层)基面上涂刷到位,不得遗漏。
现场所调制的界面剂必须在3小时内使用完毕,如超时则不得继续使用。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
1
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
第一篇:外墙饰面砖(湿贴)质量控制技术措施成都市城乡建设委员会关于印发《外墙饰面砖(湿贴)质量控制技术措施》的通知发布日期:2016-2-25 信息来源:质安处文号:成建委〔2016〕39号各区(市)县建设主管部门,各有关单位:近年来,我市部分工程外墙饰面砖出现了空鼓、开裂、脱落等质量问题,产生较多质量投诉,个别工程甚至出现了大面积脱落事故,不仅危及人民生命财产安全,也影响了我市良好的城市形象。
为进一步提高我市建筑工程施工质量水平,加强外墙饰面砖质量控制,特制定《外墙饰面砖(湿贴)质量控制技术措施》,并提出以下工作要求,请认真贯彻执行。
一、设计单位应严格按照国家及地方现行有关的规范、规程、图集等进行外墙饰面砖施工图设计,设计深度应满足《建筑工程设计文件编制深度规定》的要求,设计说明应清晰完整。
二、施工单位应当健全质量保证体系,加强外墙饰面砖施工质量管理,严格按设计文件和有关规范、图集组织施工。
(一)外墙饰面砖施工前,要根据设计文件制定专项施工方案,方案应包括材料要求、构造措施、施工工艺、与其他专业配合的注意事项等;专项施工方案应经施工单位审核后,报建设、监理单位审批后方可实施;应对管理人员和施工人员进行施工技术交底并形成交底记录。
(二)建立健全外墙饰面砖所用建筑材料进场验收制度。
对进入施工现场的建筑材料应经施工单位自检合格,并经监理工程师签字认可。
对需要送检的建筑材料应按有关规定在监理工程师见证下取样、送检,复试合格后方可使用。
(三)大面积施工前,应进行外墙饰面砖样板施工,并经建设、设计、监理等检查验收合格。
大面积施工所用材料和施工工艺应与样板相同。
(四)建立健全外墙饰面砖施工质量检验制度,严格工序管理,做好隐蔽工程、分项工程的质量检查验收和记录。
三、监理单位应依照设计文件、技术标准、图集和建设工程承包合同,对外墙饰面砖施工质量实施严格监理,并对施工质量承担监理责任。
四、建设单位不得任意压缩外墙饰面砖工程合理工期;不得明示或者暗示设计单位、施工单位违反工程建设强制性标准,降低饰面砖工程质量;饰面砖工程施工图设计文件未经审查的,不得使用。
质量技术交底记录
工程名称建设单位
监理单位施工单位
工程施工外墙面砖粘贴交底日期
交底人签字接受人签字
交底内容:
外墙面砖粘贴交底
1、镶贴面砖的基层,一般都是抹1:3的水泥砂浆一层,厚度15mm左右,并要求将表面用木抹子搓毛,墙面抹灰必须平整、方正、垂直。
2、脚手架眼、管洞、管槽等应填充堵严。
个别凸凹和缺棱掉角部分要先刷一遍1:4 的107胶水溶液,然后用1:3水泥砂浆补平,每次修补厚度10MM以内为宜。
门窗框塞缝应作为一道工序专人负责,先用1:2或1:3水泥砂浆将缝塞严,达到一定强度后,再抹基层,打底2〜3d后开始贴砖。
3、粘贴之前必须对面砖进行挑选,首先将色泽不同的砖分别堆放,挑出翘曲变形、裂纹、面层缺釉、有杂质、边沿不整齐及其它有明显缺陷的砖,对于矩形的砖,分别进行长、宽两次检查,分大、中、小二种类产品,并分类堆放保存待用。
在粘贴面砖时,将同一尺寸者用于同一墙面。
以保证接缝均匀一致。
4、面砖在粘贴之前,要先浸入水中湿润2〜3h左右,捞出后立放阴干,表干内湿,或把水揩去,擦洗干净,正面和背面均不得有油。
5、必须进行预排,以保证接缝均匀;应根据墙面的宽度、咼度和设计要求,弹出面砖定位的立缝线和水平缝线。
6在粘贴之前,要先把基层表面清扫干净,铲除墙面及阴角等处的余浆、毛刺,然后洒水润湿墙面,也可在施工的前一天将基层墙面浇水,要浇匀、湿透、表面无水;刮抹粘结灰浆用抹子直接把107胶水泥素浆刮抹到基层上,厚度控制在4〜6mm。
双手持砖上墙粘贴,并用橡胶锤或拳头振击,待面砖接缝处溢出灰浆,至表面平整为止。
7、镶贴顺序为:先安放垫尺板(此垫尺板的咼度应与面砖的咼度相同),此垫尺板必须用水平尺找正,先铺好墙面两端的阴角瓷片,然后依据两端阴角瓷片拉线粘贴中间瓷
片,如此逐皮逐层往上粘贴。
在水泥素浆终凝之前将垫尺板取出。
8、墙面镶贴完毕之后,在粘结水泥素浆终凝之前,必须适时地把接缝处流出灰浆用锯末、棉纱等物揩擦干净,以防灰浆硬结后难以清除。
9、在由下往上逐行粘贴时,每贴好一行砖后,应及时用靠尺板横向靠平,竖向靠直。
偏差处用橡皮锤轻轻敲平,并校正横竖缝平直,避免粘结浆收水后,再进行纠偏移动,
造成空鼓和不平整现象。
10、粘贴面砖的粘结浆要饱满,但不宜过多,过多了砖面不易贴平。
如果多敲还会造成浆水集中到砖底部或溢出,收水后造成空鼓。
11、在粘贴过程中,要求做到一次成活,不宜多动。
12、外墙贴面砖时,不得在脚手架上和从室内外倒脏水垃圾,操作人员要做到活完
顺手清,拆脚手架时要注意不要碰坏墙面。
13、墙面完工以后,砂浆等沾污用清水洗刷不净时,可用10%稀盐酸溶液洗刷, 酸与水泥中的氢氧化钙发生化学反应,变成溶于水的氧化钙,很容易清洗干净,然后要自上而下地用清水洗净。
14、突出物周围的砖应套割吻合。
管子铁件出墙处,不得用碎砖拼贴,要用整砖打眼安装。
注:表格一式四份建设单位、监理单位、施工单位、城建档案馆各一份。
省建设厅监制。
